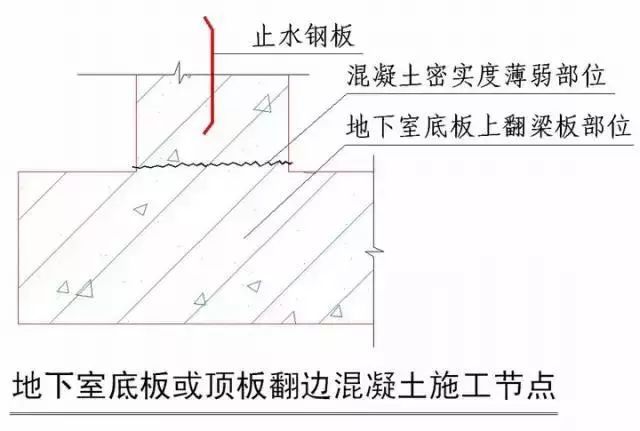

施工控制节点(一)地下室底板或顶板翻边
节点施工说明:
由于商品混凝土坍落度大,在进行地下室底板或顶板翻边部位施工时,振动棒振捣使混凝土流座到底板,施工人员往往少振或不振捣,导致混凝土不密实,因此形成渗漏薄弱点。
节点施工要求:
针对该部位翻边混凝土,要求其坍落度达到3-5cm时,再进行二次振捣,确保该处混凝土密实。同时,重点关注该部位的防水施工控制。
施工控制节点(二)
质量缺陷:
针对大面积车库底板、顶板、平屋面因商品混凝土坍落度大而产生的毛孔及收缩裂缝,导致结构渗漏水现象。
控制缺陷的工艺要求:
浇捣时采用二次振捣,机械磨平工艺施工,能控制结构板裂缝及渗漏水缺陷通病。

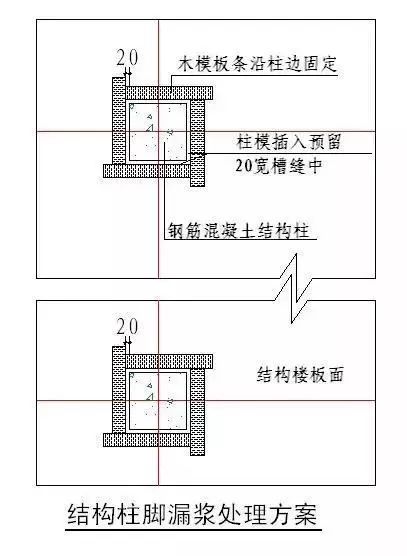

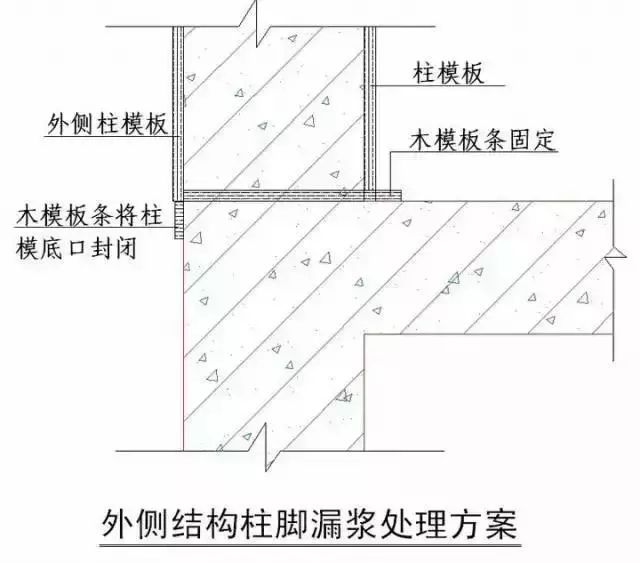

结构柱脚漏浆处理方案

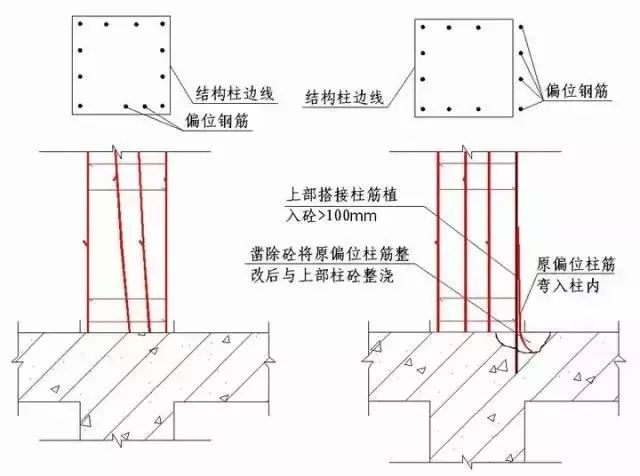

结构柱钢筋偏位处理
注:若地下室柱钢筋在柱外偏位时,可以不弯柱筋,将柱尺寸适当加大将柱筋包入混凝土内。

非常规填充墙封顶
注:
1.本节点适用于中间一层精装修样板施工,其余尚未开始墙体砌筑;
2.样板房墙体砌筑时应将上层墙体砌筑但不允许封顶,以防止上部梁结构受力变形影响样板房的墙体;
3.如果中间结构分两次验收时,填充墙砌筑分界层也应按此节点施工。
山地别墅高低地基处理节点

独立基础高低差施工处理节点(一)
说明:
基础距基底持力层边坡距离应不小于500,坡角不大于45度。

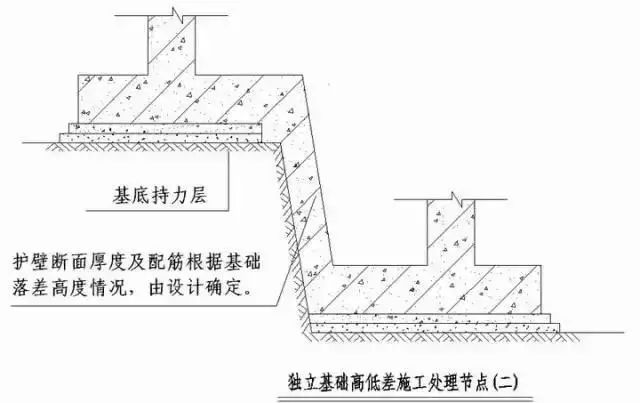

独立基础高低差施工处理节点(二)

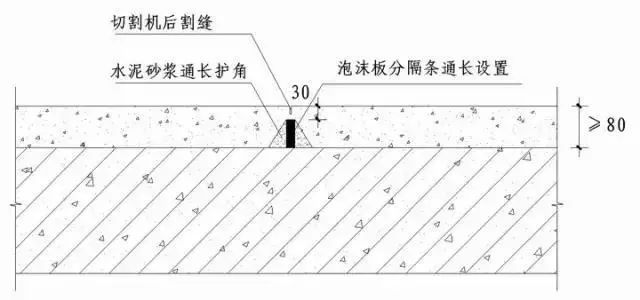

地下车库地坪伸缩缝节点
说明:
1.本节点适用于地下车库找平层厚度达到或超过80mm的情况。
2.地下车库找平层地面伸缩缝用泡沫板分隔,板上部预留30-50mm浇筑混凝土;
3.地下车库地坪混凝土应控制坍落度,且需采用二次振捣(坍落度在3-5cm时第二次振捣)、机械磨平。

阳台翻边与栏杆高度节点
阳台翻边与栏杆高度设置要求
说明:
(1)在扶手栏杆内侧做企口,高差不小于20。
(2)设置阳台栏杆高度时,要预留出精装修饰面高度,在精装修完成地面计算栏杆高度。

轻质加气混凝土砌块
说明:
1.为控制轻制质砌块墙体体水泥砂浆粉刷层产生空鼓、裂缝,不用水泥砂浆粉刷,直接采用专用腻子或粉刷石膏腻子批面;
2.砌筑墙体垂直度控制在3mm以内。
