首页

  1. 首页
  2. 市政知识
  3. 内容

网管工程定额工程量计算

一、全统市政定额市政管网工程工作内容

(一)给水工程

1.管道安装

(1)承插铸铁管安装(青铅接口)的工作内容包括:检查及清扫管材、切管、管道安装、化铅、打麻、打铅口。

(2)承插铸铁管安装(石棉水泥接口、膨胀水泥接口)的工作内容包括:检查及清扫管材、切管、管道安装、调制接口材料、接口、养护。

(3)承插、球墨铸铁管安装(胶圈接口)的工作内容包括:检查及清扫管材、切管、管道安装、上胶圈。

(4)预应力(自应力)混凝土管安装(胶圈接口)的工作内容包括:检查及清扫管材、管道安装、上胶圈、对口、调直、牵引。

(5)塑料管安装(粘结)的工作内容包括:检查及清扫管材、管道安装、粘结、调直。

(6)塑料管安装(胶圈接口)的工作内容包括:检查及清扫管材、管道安装、上胶圈、粘结、调直。

(7)铸铁管新旧管连接(青铅接口、石棉水泥接口)的工作内容包括:定位、断管、临时加固、安装管件、化铅、塞麻、打口、通水试验。

(8)铸铁管新旧管连接(膨胀水泥接口)的工作内容包括:定位、断管、安装管件、接口、临时加固、通水试验。

(9)钢管新旧管连接(焊接)的工作内容包括:定位、断管、安装管件、临时加固、通水试验。

(10)管道试压的工作内容包括:制堵盲板、安拆打压设备、灌水加压、清理现场。

(11)管道消毒冲洗的工作内容包括:溶解漂白粉、灌水消毒、冲洗。

2.管件安装

(1)铸铁管件安装(青铅接口)的工作内容包括:切管、管口处理、管件安装、化铅、接口。

(2)铸铁管件安装(石棉水泥接口、膨胀水泥接口)的工作内容包括:切管、管口处理、管件安装、调制接口材料、接口、养护。

(3)铸铁管件安装(胶圈接口)的工作内容包括:选胶圈、清洗管口、上胶圈.

(4)承插式预应力混凝土转换件安装(石棉水泥接口)的工作内容包括:管件安装、接口、养护。

(5)塑料管件安装的工作内容包括:

1)粘结:切管、坡口、清理工作面、管件安装。

2)胶圈:切管、坡口、清理工作面、管件安装、上胶圈。

(6)分水栓安装的工作内容包括:定位、开关阀门、开孔、接驳、通水试验。

(7)马鞍卡子安装的工作内容包括:定位、安装、钻孔、通水试验。

(8)二合三通安装的工作内容包括:管口处理、定位、安装、钻孔、接口、通水试验。

(9)铸铁穿墙管安装的工作内容包括:切管、管件安装、接口、养护。

(10)法兰式水表组成与安装(有旁通管有止回阀)的工作内容包括:清洗检查、焊接、制垫加垫、水表、阀门安装、上螺栓。

3.管道附属构筑物

(1)砖砌圆形阀门井的工作内容包括:混凝土搅拌、浇捣、养护、砌砖、勾缝、安装井盖。

(2)砖砌矩形卧式阀门井、水表井的工作内容包括:混凝土搅拌、浇捣、养护、砌砖、抹水泥砂浆、勾缝、安装盖板、安装井盖。

(3)消火栓井的工作内容包括:混凝土搅拌、浇捣、养护、砌砖、勾缝、安装井盖。

(4)圆形排沁湿井的工作内容包括:混凝土搅拌、浇捣、养护、砌砖、抹水泥砂浆、勾缝、安装井盖。

(5)管道支墩(挡墩)的工作内容包括:混凝土搅拌、浇捣、养护。

4.管道内防腐

(1)铸铁管(钢管)地面离心机械内涂的工作内容包括:刮管、冲洗、内涂、搭拆工作台。

(2)铸铁管(钢管)地面人工内涂的工作内容包括:清理管腔、搅拌砂浆、抹灰、成品堆放。

5.取水工程

(1)大口井内套管安装的工作内容包括:套管、盲板安装、接口、封闭。

(2)辐射井管安装的工作内容包括:钻孔、井内辐射管安装、焊接、顶进。

(3)钢筋混凝土渗渠管制作安装的工作内容包括:混凝土搅拌、浇捣、养护、渗渠安装、连接找平。

(4)渗渠滤料填充的工作内容包括:筛选滤料、填充、整平。

(二)排水工程

1.定型混凝土管道基础及铺设

(1)定型混凝土管道基础的工作内容包括:配料、搅拌混凝土、捣固、养护、材料场内运输。

(2)混凝土管道铺设的工作内容包括:排管、下管、调直、找平、槽上搬运。

(3)排水管道接口的工作内容包括:

1)排水管道平(企)接口、预制混凝土外套环接口、现浇混凝土套环接口:清理管口、调运砂浆、填缝、抹带、压实、养护。

2)变形缝:清理管口、搅捣混凝土、筛砂、调制砂浆、熬制沥青、调配沥青麻丝、填塞、安放止水带、内外抹口、压实、养护。

3)承插接口:清理管口、调运砂浆、填缝、抹带、压实、养护。

(4)管道闭水试验的工作内容包括:调制砂浆、砌堵、抹灰、注水、排水、拆堵、清理现场等。

(5)排水管道出水口的工作内容包括:

1)砖砌:清底、铺装垫层、混凝土搅拌、浇筑、养护、调制砂浆、砌砖、抹灰、勾缝、材料运输。

2)石砌:清底、铺装垫层、混凝土搅拌、浇筑、养护、调制砂浆、砌石、抹灰、勾缝、材料运输。

2.定型并

定型井的工作内容包括:混凝土搅拌、捣固、抹平、养护、调制砂浆、砌筑、抹灰、勾缝,井盖、井座、爬梯安装,材料场内运输等。

3.非定型井、渠、管道基础及砌筑

(1)非定型井垫层的工作内容包括:

1)砂石垫层:清基、挂线、拌料、摊铺、找平、夯实、检查标高、材料运输等。

2)混凝土垫层:清基、挂线、配料、搅拌、捣固、抹平、养护、材料运输。

(2)非定型井砌筑及抹灰的工作内容包括:

1)砌筑:清理现场、配料、混凝土搅拌、养护、预制构件安装、材料运输。

2)勾缝及抹灰:清理墙面、筛砂、调制砂浆勾缝、抹灰、清扫落地灰、材料运输等。

3)井壁(墙)凿洞:凿洞、拌制砂浆、接管口、补齐管口、抹平墙面、清理场地。

(3)非定型井井盖(算)制作、安装的工作内容包括:配料、混凝土搅拌、捣固、抹面、养护、材料场内运输等。

(4)非定型渠(管)道垫层及基础的工作内容包括:

1)垫层:配料、混凝土搅拌、捣固、抹面、养护、材料场内运输等。

2)渠(管)道基础。

①平基、负拱基础:清底、挂线、调制砂浆、选砌砖石、抹平、夯实、混凝土搅拌、捣固、养护、材料运输、清理场地等。

②混凝土枕基、管座:清理现场、混凝土搅捣、养护、预制构件安装、材料运输。

(5)非定型渠道砌筑的工作内容包括:

1)墙身、拱盖:清理基底、调制砂浆、筛砂、挂线砌筑,清整墙面、材料运输、清整场地。

2)现浇混凝土方沟:混凝土搅拌、捣固、养护、材料场运输。

3)砌筑墙帽:调制拌和砂浆、砌筑、清整场地、混凝土搅拌、捣固、养护、材料场运输、清理场地。

(6)非定型渠道抹灰与勾缝的工作内容包括:

1)抹灰:润湿墙面、调拌砂浆、抹灰、材料运输、清理场地。

2)勾缝:清理墙面、调拌砂浆、砌堵脚手孔、勾缝、材料运输、清理场地。

(7)渠道沉降缝的工作内容包括:熬制沥青麻丝、填塞、裁料、涂刷底油、铺贴安装、材料运输、清理场地。

(8)钢筋混凝土盖板、过梁的预制安装的工作内容包括:

1)预制:配料、混凝土搅拌、运输、捣固、抹面、养护。

2)安装:构件提升、就位、固定、铺底灰、调配砂浆、勾抹缝隙。

(9)混凝土管截断的工作内容包括:清扫管内杂物、画线、凿管、切断等操作过程。

(10)检查井筒砌筑的工作内容包括:调制砂浆、盖板以上的井筒砌筑、勾缝、爬梯、井盖、井座安装、场内材料运输等。

(11)方沟闭水试验的工作内容包括:调制砂浆、砌砖堵、抹面、接(拆)水管、拆堵、材(废)料运输。

4.模板、钢筋、井字架工程

(1)现浇混凝土模板工程的工作内容包括:

1)基础:模板制作、安装、拆除,清理杂物、刷隔离剂、整理堆放、场内外运输。

2)构筑物及池类、管、渠道及其他:模板安装、拆除,涂刷隔离剂、清杂物、场内外运输等。

(2)预制混凝土模板工程的工作内容包括:工具式钢模板安装、清理、刷隔离剂、拆除、整理堆放、场内运输。

(3)钢筋(铁件)的工作内容包括:

1)现浇、预制构件钢筋:钢筋解捆、除锈、调直、下料、弯曲,点焊、除渣,绑扎成型、运输人模。

2)预应力钢筋。

①先张法:制作、张拉、放张、切断等。

②后张法及钢筋束:制作、编束、穿筋、张拉、孔道灌浆、锚固、放张、切断等。

3)预埋铁件制作、安装:加工、制作、埋设、焊接固定。

(4)井字架的工作内容包括:

1)木制:木脚手杆安装、铺翻板子、拆除、堆放整齐、场内运输。

2)钢管:各种扣件安装、铺翻板子、拆除、场内运输。

5.排水构筑物

(1)沉井的工作内容包括:

1)沉井垫木、灌砂。

①垫木:人工挖槽弃土,铺砂、洒水、夯实、铺设和抽除垫木,回填砂。

②灌砂工装、运、卸砂,人工灌、捣砂。

③砂垫层:平整基坑、运砂、分层铺平、浇水、振实。

④混凝土垫层:配料、搅捣、养护、凿除混凝土垫层。

2)沉井制作:混凝土搅拌、浇捣、抹平、养护、场内材料运输。

3)沉井下沉:搭拆平台及起吊设备、挖土、吊土、装车。

(2)现浇钢筋混凝土池的工作内容包括:

1)池底、池壁、柱梁、池盖、板、池槽:混凝土搅拌、浇捣、养护、场内材料运输。

2)导流筒:调制砂浆、砌砖、场内材料运输。

3)其他现浇钢筋混凝土构件:混凝土搅拌、运输、浇捣、养护、场内材料运输。

(3)预制混凝土构件的工作内容包括:

1)构件制作:混凝土搅拌、运输、浇捣、养护、场内材料运输。

2)构件安装:安装就位、找正、找平、清理、场内材料运输。

(4)折板、壁板制作安装的工作内容包括:

1)折板安装:找平、找正、安装、固定、场内材料运输。

2)壁板制作安装:木壁板制作,刨光企口,接装及各种铁件安装,画线、下料拼装及各种铁件安装等。

(5)滤料铺设的工作内容包括:筛、运、洗砂石,清底层,挂线,铺设砂石,整形找平等。

(6)防水工程的工作内容包括:清扫及烘干基层,配料,熬油,清扫油毡,砂子筛洗;调制砂浆,抹灰找平,压光压实,场内材料运输。

(7)施工缝的工作内容包括:熬制沥青、玛蹄脂,调配沥青麻丝、浸木丝板、拌合沥青砂浆,填塞、嵌缝、灌缝,材料场内运输等。

(8)井、池渗漏试验的工作内容包括:准备工具、灌水、检查、排水、现场清理等。

6.顶管工程

(1)工作坑、交汇坑土方及支撑安拆的工作内容包括:

1)人工挖土、少先吊配合吊土、卸土,场地清理。

2)备料、场内运输、支撑安拆、整理、指定地点堆放。

(2)顶进后座及坑内平台安拆的工作内容包括:

1)仿木后座:安拆顶进后座、安拆人工操作平台及千斤顶平台、清理现场。

2)钢筋混凝土后座:模板制、安、拆,钢筋除锈、制作、安装,混凝土拌合、浇捣、养护,安拆钢板后靠,搭拆人工操作平台及千斤顶平台,拆除混凝土后座,清理现场。

(3)泥水切削机械及附属设施安拆的工作内容包括:安拆工具管、千斤顶、顶铁、油泵、配电设备、进水泵、出泥泵、仪表操作台、油管闸阀、压力表、进水管、出泥管及铁梯等全部工序。

(4)中继间安拆的工作内容包括:安装、吊卸中继间,装油泵、油管,接缝防水,拆除中继间内的全部设备,吊出井口。

(5)顶进触变泥浆减阻的工作内容包括:安拆操作机械,取料、拌浆、清理。

(6)封闭式顶进的工作内容包括:卸管、接拆进水管、出泥浆管、照明设备,掘进、测量纠偏,泥浆出坑,场内运输等。

(7)混凝土管顶进的工作内容包括:下管、固定胀圈,安、拆、换顶铁,挖、运、吊土,顶进,纠偏。

(8)钢管顶进、挤压顶进的工作内容包括:修整工作坑、安拆顶管设备,下管、接口,安、拆、换顶铁,挖、运、吊土,顶进,纠偏。

(9)方(拱)涵顶进的工作内容包括:

1)顶进:修整工作坑、安拆顶管设备,下方(拱)涵,安、拆、换顶铁,挖、运、吊土,顶进,纠偏。

2)幻熬制沥青玛蹄脂、裁油毡,制填石棉水泥,抹口。

(10)混凝土管顶管平口管接口的工作内容包括:配制沥青麻丝,拌和砂浆,填、打(打)管口,材料运输。

(11)混凝土管顶管企口管接口的工作内容包括:

1)配制沥青麻丝,拌和砂浆,填、打(打)管口,材料运输。

2)清理管口,调配嵌缝及粘结材料,制粘垫板,打(抹)内管口,材料运输。

(12)顶管接口(内)外套环的工作内容包括:清理接口,安放0形橡胶圈、安放钢制外套环,刷环氧沥青漆。

(13)顶管钢板套环制作的工作内容包括:画线、下料、坡口、压头、卷圆、找圆、组对、点焊、焊接、除锈、刷油、场内运输等。

7.给排水机械设备安装

(1)拦污及提水设备的工作内容包括:

1)格栅的制作安装:放样、下料、调直、打孔、机加工、组对、点焊、成品校正、除锈刷油。

2)格栅除污机、滤网清污机、螺旋泵:开箱点件、基础画线、场内运输、设备吊装就位、一次灌浆、精平、组装,附件组装、清洗、检查、加油,无负荷试运转。

(2)投药、消毒处理设备的工作内容包括:

1)加氯机:开箱点件、基础画线、场内运输、固定、安装。

2)水射器:开箱点件、场内运输、制垫、安装、找平、加垫、紧固螺栓。

3)管式混和器:外观检查、点件、安装、找平、加垫、紧固螺栓、水压试验。

4)搅拌机械:开箱点件、基础画线、场内运输、设备吊装就位、一次灌浆、精平、组装,附件组装、清洗、检查、加油,无负荷试运转。

(3)水处理设备的工作内容包括:

1)曝气器:外观检查、场内运输、设备吊装就位、安装、固定、找平、找正调试。

2)布气管安装:切管、坡口、调直、对口、挖眼接管、管道制作安装、盲板制作安装、水压试验、场内运输。

3)曝气机、生物转盘:开箱点件、基础画线、场内运输、设备吊装就位、一次灌浆、精平、组装,附件组装、清洗、检查、加油,无负荷试运转。

(4)排泥、撇渣和除砂机械的工作内容包括:

1)行车式吸泥机、行车式提板刮泥撇渣机:开箱点件、场内运输、枕木堆搭设,主梁组对、吊装,组件安装,无负荷试运转。

2)链条牵引式刮泥机:开箱点件、基础画线、场内运输、设备吊装就位、精平、组装,附件组装、清洗、检查、加油,无负荷试运转。

3)悬挂式中心传动刮泥机:开箱点件、基础画线、场内运输、枕木堆搭设,主梁组对、主梁吊装就位,精平组装,附件组装、清洗、检查、加油,无负荷试运转。

4)垂架式中心传动刮、吸泥机、周边传动吸泥机:开箱点件、基础画线、场内运输、8t汽车吊进出池子,枕木堆搭设,脚手架搭设,设备组装,附件组装、清洗、检查、加油,无负荷试运转。

5)澄清池机械搅拌刮泥机:开箱点件、基础画线、场内运输、设备吊装、一次灌浆、精平组装,附件组装、清洗、检查、加油,无负荷试运转。

6)钟罩吸泥机:开箱点件、基础画线、场内运输、设备吊装,精平组装,附件组装、清洗、检查、加油,无负荷试运转。

(5)污泥脱水机械的工作内容包括:开箱点件、基础画线、场内运输、设备吊装,一次灌浆、精平组装,附件组装、清洗、检查、加油,无负荷试运转。

(6)闸门及驱动装置的工作内容包括:开箱点件、基础画线、场内运输、闸门安装,找平、找正,试漏,试运转。

(7)其他工作内容包括:

1)集水槽。

①集水槽制作:放样、下料、折边、铣孔、法兰制作、组对、焊接、酸洗、材料场内运输等。

②集水槽安装:清基、放线、安装、固定、场内运输等。

2)堰板。

①齿型堰板制作:放样、下料、钻孔、清理、调直、酸洗、场内运输等。

②齿型堰板安装:清基、放线、安装就位、固定、焊接或粘结、场内运输等。

3)穿孔管钻孔:切管、画线、钻孔、场内材料运输等。

4)斜板、斜管安装:斜板、斜管铺装,固定,场内材料运输等。

5)地脚螺栓孔灌浆:清扫、冲洗地脚螺栓孔、筛洗砂石、人工搅拌、捣固、找平、养护。

6)设备底座与基础间灌浆。

(三)燃气与集中供热工程

1.管道安装

(1)碳钢管安装的工作内容包括:切管、坡口、对口、调直、焊接、找坡、找正、安装等操作过程。

(2)直埋式预制保温管安装的工作内容包括:收缩带下料、制塑料焊条、坡口及磨平、组对、安装焊接、套管连接、找正、就位、固定、塑料焊、人工发泡、做收缩带、防毒等操作过程。

(3)碳素钢板卷管安装的工作内容包括:切管、坡口、对口、调直、焊接、找坡、找正、直管安装等操作过程。

(4)活动法兰承插铸铁管安装(机械接口)的工作内容包括:上法兰、胶圈、紧螺栓、安装、试压等操作过程。

(5)塑料管安装的工作内容包括:

1)管口切削、对口、升温、熔接等操作过程。

2)管口切削、上电熔管件、升温、熔接等操作过程。

(6)套管内铺设钢板卷管:铺设工具制作安装、焊口、直管安装、牵引推进等操作过程。

2.管件制作、安装

(1)焊接弯头制作的工作内容包括:量尺寸、切管、组对、焊接成形、成品码垛等操作过程。

(2)弯头(异径管)安装的工作内容包括:切管、管口修整、坡口、组对安装、点焊、焊接等操作过程。

(3)三通安装的工作内容包括:切管、管口修整、坡口、组对安装、点焊、焊接等操作过程。

(4)挖眼接管的工作内容包括:切割、坡口、组对安装、点焊、焊接等操作过程。

(5)钢管偎弯的工作内容包括:

1 )机械偎弯:画线、涂机油、上管压紧、垠弯、修整等操作过程。

2)中频弯管机0弯:画线、涂机油、上胎具、加热、偎弯、下胎具、成品检查等操作过程。

(6)铸铁管件安装(机械接口)的工作内容包括:管口处理、找正、找平,上胶圈、法兰,紧螺栓等操作过程。

(7)盲(堵)板安装的工作内容包括:切管、坡口、对口、焊接、上法兰、找平、找正,制、加垫,紧螺栓、压力试验等操作过程。

(8)钢塑过渡接头安装的工作内容包括:钢管接头焊接、塑料管接头熔接等操作过程。

(9)防雨环帽制作、安装的工作内容包括:

1)制作:包括放样、下料、切割、坡口、卷圆、组对、点焊、焊接等操作过程。

2)安装:包括吊装、组对、焊接等操作过程。

(10)直埋式预制保温管管件安装的工作内容包括:收缩带下料、制塑料焊条,切、坡中及打磨、组对、安装、焊接,连接套管、找正、就位、固定、塑料焊、人工发泡、做收缩带防毒等操作过程。

3.法兰阀门安装

(1)法兰安装的工作内容包括:

1)平焊法兰、对焊法兰:切管、坡口、组对、制加垫、紧固螺、焊接等操作过程。

2)绝缘法兰:切管、坡口、组对、制加绝缘垫片、垫圈,制加绝缘套管、组对、紧螺栓等操作过程。

(2)阀门安装的工作内容包括:

1)焊接法兰阀门安装:制加垫、紧螺栓等操作过程。

2)低压(中压)齿轮、电动传动阀门安装:除锈、制加垫、吊装、紧螺栓等操作过程。

(3)阀门水压试验的工作内容包括:除锈、切管、焊接、制加垫、固定、紧螺栓、压力试验等操作过程。

(4)低压(中压)阀门解体、检查、清洗、研磨的工作内容包括:阀门解体、检查、填料更换或增加、清洗、研磨、恢复、堵板制作、上堵板、试压等操作过程。

(5)阀门操纵装置安装的工作内容包括:部件检查及组合装配、找平、找正、安装、固定、试调、调整等操作过程。

4.燃气用设备安装

(1)凝水缸制作、安装的工作内容包括:

1)低压(中压)碳钢凝水缸制作:放样、下料、切割、坡口、对口、点焊、焊接成型、强度试验等操作过程。

2)低压碳钢凝水缸安装:安装罐体、找平、找正、对口、焊接、量尺寸、配管、组装、防护罩安装等操作过程。

3)中压碳钢凝水缸安装:安装罐体、找平、找正、对口、焊接、量尺寸、配管、组装、头部安装、抽水缸小井砌筑等操作过程。

4)低压铸铁凝水缸安装(机械接口):抽水立管安装、抽水缸与管道连接,防护罩、井盖安装等操作过程。

5)中压铸铁凝水缸安装(机械接口):抽水立管安装、抽水缸与管道连接,凝水缸小井砌筑,防护罩、井座、井盖安装等操作过程。

6)低压铸铁凝水缸安装(青铅接口):抽水立管安装、化铅、灌铅、打口、凝水缸小井砌筑,防护罩、井座、井盖安装等操作过程。

7)中压铸铁凝水缸安装(青铅接口):抽水立管安装、头部安装、化铅、灌铅、打口、凝水缸小井砌筑,防护罩、井座、井盖安装等操作过程。

8)调压器安装:

①雷诺调压器、T形调压器:安装、调试等操作过程。

②箱式调压器:进、出管焊接。调试、调压箱体固定安装等操作过程。

(2)鬃毛过滤器、蔡油分离器安装的工作内容包括:成品安装、调试等操作过程。

(3)安全水封、检漏管安装的工作内容包括:排尺、下料、焊接法兰、紧螺栓等操作过程。

(4)煤气调长器安装的工作内容包括:熬制沥青、灌沥青、量尺寸、断管、焊法兰、制加垫、找平、找正、紧螺栓等操作过程。

5.集中供热用容器具安装

(1)除污器组成安装的工作内容包括:

1)除污器组成安装:清洗、切管、套丝、上零件、焊接、组对、制、加垫,找平、找正、器具安装、压力试验等操作过程。

2)除污器安装:切管、焊接、制、加垫,除污器、放风管、阀门安装,压力试验等操作过程。

(2)补偿器安装的工作内容包括:

1)焊接钢套筒补偿器安装:切管、补偿器安装、对口、焊接、制、加垫,紧螺栓、压力试验等操作过程。

2)焊接法兰式波纹补偿器安装:除锈、切管、焊法兰、吊装、就位、找正、找平、制、加垫,紧螺栓、水压试验等操作过程。

6.管道试压、吹扫

(1)强度试验的工作内容包括:准备工具、材料,装、拆临时管线,制、安盲堵板,充气加压,检查、找漏、清理现场等操作过程。

(2)气密性试验的工作内容包括:准备工具、材料,装、拆临时管线,制、安盲堵板,充气试验、清理现场等操作过程。

(3)管道吹扫的工作内容包括:准备工具、材料,装、拆临时管线,制、安盲堵板,加压、吹扫、清理现场等操作过程。

(4)管道总试压及冲洗的工作内容包括:安装临时水、电源,制盲堵板、灌水、试压、检查放水、拆除水、电源,填写记录等操作过程。

(5)牺牲阳极、测试桩安装的工作内容包括:牺牲阳极表面处理、焊接、配添料,牺牲阳极包制作、安装,测试桩安装、夯填、沥青防腐处理等操作过程。

二、市政管网工程定额工程里计算说明

(一)给水工程

1.管道安装说明

(1)管道安装定额内容包括铸铁管、混凝土管、塑料管安装,铸铁管及钢管新旧管连接、管道试压,消毒冲洗。

(2)管道安装定额管节长度是综合取定的,实际不同时,不做调整。

(3)套管内的管道铺设按相应的管道安装人工、机械乘以系数1.20

(4)混凝土管安装不需要接口时,按全统市政定额第六册《排水工程》相应定额执行。

(5)给水工程定额给定的消毒冲洗水量,如水质达不到饮用水标准,水量不足时,可按实调整,其他不变。

(6)给水工程定额给定的消毒冲洗水量,如水质达不到饮用水标准,水量不足时,可按实调整,其他不变。

(7)新旧管线连接项目所指的管径是指新旧管中最大的管径。

(8)管道安装定额不包括以下内容:

1)管道试压、消毒冲洗、新旧管道连接的排水工作内容,按批准的施工组织设计另计。

2)新旧管连接所需的工作坑及工作坑垫层、抹灰,马鞍卡子、盲板安装,工作坑及工作坑垫层、抹灰执行全统市政定额第六册《排水工程》有关定额,马鞍卡子、盲板安装执行给水工程有关定额。

2.管件安装说明

(1)管件安装定额内容包括铸铁管件、承插式预应力混凝土转换件、塑料管件、分水栓、马鞍卡子、二合三通、铸铁穿墙管、水表安装。

(2)铸铁管件安装适用于铸铁三通、弯头、套管、乙字管、渐缩管、短管的安装,并综合考虑了承口、插口、带盘的接口,与盘连接的阀门或法兰应另计。

(3)铸铁管件安装(胶圈接口)也适用于球墨铸铁管件的安装。

(4)马鞍卡子安装所列直径是指主管直径。

(5)法兰式水表组成与安装定额内无缝钢管、焊接弯头所采用壁厚与设计不同时,允许调整其材料预算价格,其他不变。

(6)管件安装定额不包括以下内容:

1)与马鞍卡子相连的阀门安装,执行全统市政定额第七册《燃气与集中供热工程》有关定额。

2)分水栓、马鞍卡子、二合三通安装的排水内容,应按批准的施工组织设计另计。

3.管道附属构筑物说明

(1)管道附属构筑物定额内容包括砖砌圆形阀门井、砖砌矩形卧式阀门井、砖砌矩形水表井、消火栓井、圆形排泥湿井、管道支墩工程。

(2)砖砌圆形阀门井是按《给水排水标准图集》S143、砖砌矩形卧式阀门井按《给水排水标准图集》S144、砖砌矩形水表井按《给水排水标准图集》S145、消火栓井按《给水排水标准图集》S162、圆形排泥湿井按《给水排水标准图集》S146编制的,且全部按无地下水考虑。

(3)管道附属构筑物定额所指的井深是指垫层顶面至铸铁井盖顶面的距离。井深大于1. 5m时,应按全统市政定额第六册((排水工程》有关项目计取脚手架搭拆费。

(4)管道附属构筑物定额是按普通铸铁井盖、井座考虑的,如设计要求采用球墨铸铁井盖、井座,其材料预算价格可以换算,其他不变。

(5)排气阀井,可套用阀门井的相应定额。

(6)矩形卧式阀门井筒每增0. 2m定额,包括2个井筒同时增0. 2m,

(7)管道附属构筑物定额不包括以下内容:

1)模板安装拆除、钢筋制作安装。如发生时,执行全统市政定额第六册《排水工程》有关定额。

2)预制盖板、成型钢筋的场外运输。如发生时,执行全统市政定额第一册《通用项目》有关定额。

3)圆形排泥湿井的进水管、溢流管的安装。执行给水工程有关定额。

4.管道内防腐说明

(1)管道内防腐定额内容包括铸铁管、钢管的地面离心机械内涂防腐、人工内涂防腐。

(2)地面防腐缩合考虑了现场和厂内集中防腐两种施工方法。

(3)管道的外防腐执行《全国统一安装工程预算定额》的有关定额。

5.取水工程说明

(1)取水工程定额内容包括大口井内套管安装、辐射井管安装、钢筋混凝土渗渠管制作安装、渗渠滤料填充。

(2)大口井内套管安装。

1)大口井套管为井底封闭套管,按法兰套管全封闭接口考虑。

2)大口井底作反滤层时,执行渗渠滤料填充项目。

(3)取水工程定额不包括以下内容,如发生时,按以下规定执行:

1)辐射井管的防腐,执行《全国统一安装工程预算定额》有关定额。

2)模板制作安装拆除、钢筋制作安装、沉井工程。如发生时,执行全统市政定额第六册《排水工程》有关定额。其中渗渠制作的模板安装拆除人工按相应项目乘以系数1.2a

3)土石方开挖、回填、脚手架搭拆、围堰工程执行全统市政定额第一册《通用项目》有关定额。

4)船上打桩及桩的制作,执行全统市政定额第三册《桥涵工程》有关项目。

5)水下管线铺设,执行全统市政定额第七册《燃气与集中供热工程》有关项目。

6.定额说明

(1)全统市政定额第五册《给水工程》(以下简称给水工程定额),包括管道安装、管道内防腐、管件安装、管道附属构筑物、取水工程,共五章444个子目。

(2)给水工程定额适用于城镇范围内的新建、扩建市政给水工程。

(3)给水工程定额的编制依据:

1)《给水排水标准图集》S1,S2,S31996年。

2)《室外给水设计规范》(GB 50013-2006).

3)《给水排水构筑物施工及验收规范》(GBJ 141-1990)。

4)《供水管井设计施工及验收规范》(CJJ 10-1986)。

5)《全国统一市政劳动定额》。

6)《全国统一安装工程基础定额》。

(4)给水工程定额管道、管件安装均按沟深3m内考虑,如超过3m时,另计。

(5)给水工程定额均按无地下水考虑。

(6)以下与给水相关工程项目,执行相应册的有关定额。

1)给水管道沟槽和给水构筑物的土石方工程、打拔工具桩、围堰工程、支撑工程、脚手架工程、拆除工程、井点降水、临时便桥等执行全统市政定额第一册《通用项目》有关定额。

2)给水管过河工程及取水头工程中的打桩工程、桥管基础、承台、混凝土桩及钢筋的制作安装等执行全统市政定额第三册《桥涵工程》有关定额。

3)给水工程中的沉井工程、构筑物工程、顶管工程、给水专用机械设备安装,均执行全统市政定额第六册《排水工程》有关定额。

4)钢板卷管安装、钢管件制作安装、法兰安装、阀门安装,均执行全统市政定额第七册《燃气与集中供热工程》有关定额。

5)管道除锈、外防腐执行《全国统一安装工程预算定额》的有关定额。

7.有关数据的取定

(1)人工。

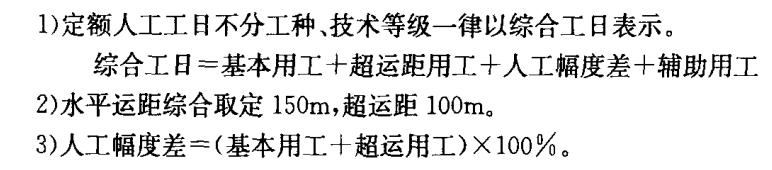

1)定额人工工日不分工种、技术等级一律以综合工日表示。

综合工日=基本用工+超运距用工+人工幅度差+辅助用工

2)水平运距综合取定150m,超运距150一50=100m,

3)人工幅度差=(基本用工+超运距用工)X10%

(2)材料。

1)主要材料净用量按现行规范、标准(通用)图集重新计算取定,对于影响不大,原定额的净用量比较合适的材料,未作变动。

2)损耗率按原建设部(96)建标经字第47号文件的规定计算。

(3)机械。

1)凡是以台班产量定额为基础计算台班消耗量,均计人了机械幅度差。

2)凡是以班组产量计算的机械台班消耗量,均不考虑幅度差。

8.其他问题说明

(1)所有电焊条的项目,均考虑了电焊条烘干箱烘千电焊条的费用。

(2)管件安装经过典型工程测算,综合取定每一件含2.3个口(其中铸件管件含0.3个盘),简化了定额套用。

(3)套用机械作业的劳动定额项目,凡劳动定额包括司机的项目,均已扣除了司机工日。

(4)取水工程项目均按无外围护考虑,经测算在全国统一市政劳动定额基础上乘0.87折减系数。

(5)安装管件配备的机械规格与安装直管配备的机械规格相同。

(二)排水工程

1.定型混凝土管道基础及铺设说明

(1)定型混凝土管道基础及铺设定额包括混凝土管道基础、管道铺设、管道接口、闭水试验、管道出水口,是依(1996)((给水排水标准图集》合订本S2计算的。适用于市政工程雨水、污水及合流混凝土排水管道工程。

(2) D300- D700mm混凝土管铺设分为人工下管和人机配合下管,D800-D2400mm为人机配合下管。

(3)如在无基础的槽内铺设管道,其人工、机械乘以系数1.18.

(4)如遇有特殊情况,必须在支撑下串管铺设,人工、机械乘以系数1.33.

(5)若在枕基上铺设缸瓦(陶土)管,人工乘以系数1.18.

(6)自(预)应力混凝土管胶圈接口采用给水册的相应定额项目。

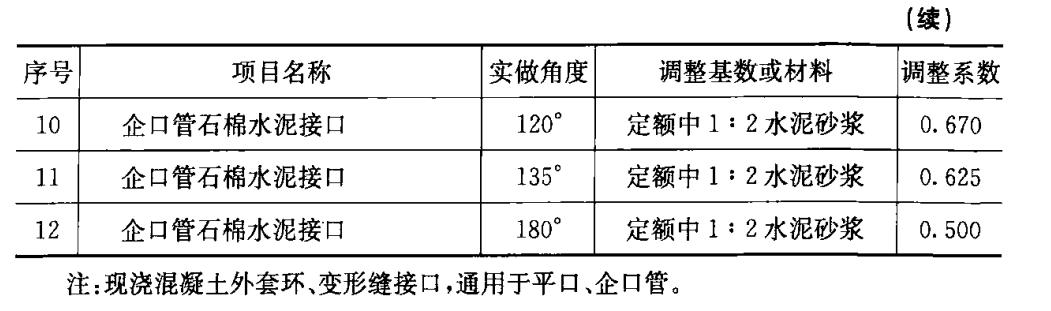

(7)实际管座角度与定额不同时,采用非定型管座定额项目。企口管的膨胀水泥砂浆接口和石棉水泥接口适于360°,其他接口均是按管座120°和180°列项的。如管座角度不同,按相应材质的接口做法,以管道接口调整表进行调整(表13-1)。



(8)定额中的水泥砂浆抹带、钢丝网水泥砂浆接口均不包括内抹口,如设计要求内抹口时,按抹口周长每100延长米增加水泥砂浆0.042m3、人工9.22工日计算。

(9)如工程项目的设计要求与本定额所采用的标准图集不同时,执行非定型的相应项目。

(10)定型混凝土管道基础及铺设各项所需模板、钢筋加工,执行“模板、钢筋、井字架工程”的相应项目。

(11)定额中计列了砖砌、石砌一字式、门字式、八字式适用于D300-D2400mm不同复土厚度的出水口,是按(1996)《给排水标准月集》合订本S2,应对应选用,非定型或材质不同时可执行全统市政定额第一册“通用项目”和“非定型井、渠、管道基础及砌筑”相应项目。

2.定型井说明

(1)定型井包括各种定型的砖砌检查井、收水井,适用于D700-D2400间混凝土雨水、污水及合流管道所设的检查井和收水井。

(2)各类井是按1996年《给水排水标准图集》S2编制的,实际设计与定额不同时,执行全统市政定额第六册相应项目。

(3)各类井均为砖砌,如为石砌时,执行全统市政定额第六册第三章相应项目。

(4)各类井只计列了内抹灰,如设计要求外抹灰时,执行全统市政定额第六册第三章的相应项目。

(5)各类井的井盖、井座、井算均系按铸铁件计列的,如采用钢筋混凝土预制件,除扣除定额中铸铁件外应按下列规定调整。

1)现场预制,执行全统市政定额第六册第三章相应定额。

2)厂集中预制,除按全统市政定额第六册第三章相应定额执行外,其运至施工地点的运费可按全统市政定额第一册《通用项目》相应定额另行计算。

(6)混凝土过梁的制、安,当小于0.04m³/件时,执行全统市政定额第六册第三章小型构件项目;当大于0.04m³/件时,执行定型井项目。

(7)各类井预制混凝土构件所需的模板钢筋加工,均执行全统市政定额第六册第七章的相应项目。但定额中已包括构件混凝土部分的人、材、机费用,不得重复计算。

(8)各类检查井,当井深大于1. 5m时,可视井深、井字架材质执行全统市政定额第六册第七章的相应项目。

(9)当井深不同时,除定型井定额中列有增(减)调整项目外,均按全统市政定额第六册第三章中井筒砌筑定额进行调整。

(10)如遇三通、四通井,执行非定型井项目。

3.非定型井、渠、管道基础及砌筑说明

(1)定额包括非定型井、渠、管道及构筑物垫层、基础,砌筑,抹灰,混凝土构件的制作、安装,检查井筒砌筑等。适用于本册定额各章节非定型的工程项目。

(2)定额各项目均不包括脚手架,当井深超过1.5m,执行全统市政定额第六册第七章井字脚手架项目;砌墙高度超过1. 2m,抹灰高度超过1.5m所需脚手架执行第一册“通用项目”相应定额。

(3)定额所列各项目所需模板的制、安、拆,钢筋(铁件)的加工均执行全统市政定额第六册第七章相应项目。

(4)收水井的混凝土过梁制作、安装执行小型构件的相应项目。

(5)跌水井跌水部位的抹灰,按流槽抹面项目执行。

(6)混凝土枕基和管座不分角度均按相应定额执行。

(7)干砌、浆砌出水口的平坡、锥坡、翼墙执行全统市政定额第一册《通用项目》相应项目。

(8)定额中小型构件是指单件体积在0.04m³以内的构件。凡大于。. 04m³的检查井过梁,执行混凝土过梁制作安装项目。

(9)拱(弧)型混凝土盖板的安装,按相应体积的矩形板定额人工、机械乘以系数1.15执行。

(10)定额只计列了井内抹灰的子目,如井外壁需要抹灰,砖、石井均按井内侧抹灰项目人工乘以系数0.8,其他不变。

(11)砖砌检查井的升高,执行检查井筒砌筑相应项目,降低则执行全统市政定额第一册《通用项目》拆除构筑物相应项目。

(12)石砌体均按块石考虑,如采用片石或平石时,块石与砂浆用量分别乘以系数1.09和1.19,其他不变。

(13)给排水构筑物的垫层执行非定型井、渠、管道基础及砌筑定额相应项目,其中人工乘以系数0.87,其他不变;如构筑物池底混凝土垫层需要找坡时,其中人工不变。

(14)现浇混凝土方沟底板,采用渠(管)道基础中平基的相应项目。

4.模板、钢筋、井字架工程说明

(1)模板、钢筋、井字架工程定额包括现浇、预制混凝土工程所用不同材质模板的制、安、拆,钢筋、铁件的加工制作,井字脚手架等项目,适用于排水工程定额及第五册《给水工程》中的第四章管道附属构筑物和第五章取水工程。

(2)模板是分别按钢模钢撑、复合木模木撑、木模木撑区分不同材质分别列项的,其中钢模模数差部分采用木模。

(3)定额中现浇、预制项目中,均已包括了钢筋垫块或第一层底浆的工、料,及看模工日,套用时不得重复计算。

(4)预制构件模板中不包括地、胎模,须设置者,土地模可按全统市政定额第一册《通用项目》平整场地的相应项目执行;水泥砂浆、混凝土砖地、胎模可按全统市政定额第三册《桥涵工程》的相应项目执行。

(5)模板安拆以槽(坑)深3m为准,超过3m时,人工增加8%系数,其他不变。

(6)现浇混凝土梁、板、柱、墙的模板,支模高度是按3. 6m考虑的,超过3. 6m时,超过部分的工程量另按超高的项目执行。

(7)模板的预留洞,按水平投影面积计算,小于0. 3㎡者:圆形洞每10个增加0.72工日;方形洞每10个增加0.62工日。

(8)小型构件是指单件体积在0.04m³以内的构件;地沟盖板项目适用于单块体积在0.3时内的矩形板;井盖项目适用于井口盖板,井室盖板按矩形板项目执行,预留口按上述(7)条规定执行。

(9)钢筋加工定额是按现浇、预制混凝土构件、预应力钢筋分别列项的,工作内容包括加工制作、绑扎(焊接)成形、安放及浇捣混凝土时的维护用工等全部工作,除另有说明外均不允许调整。

(10)各项目中的钢筋规格是综合计算的,子目中的xx以内是指主筋最大规格,凡小于Φ10的构造筋均执行Φ10以内子目。

(11)定额中非预应力钢筋加工,现浇混凝土构件是按手工绑扎,预制混凝土构件是按手工绑扎、点焊综合计算的,加工操作方法不同不予调整。

(12)钢筋加工中的钢筋接头、施工损耗,绑扎铁线及成型点焊和接头用的焊条均已包括在定额内,不得重复计算。

(13)预制构件钢筋,如用不同直径钢筋点焊在一起时,按直径最小的定额计算,如粗细筋直径比在2倍以上时,其人工增加25%系数。

(14)后张法钢筋的锚固是按钢筋绑条焊、U形插垫编制的,如采用其他方法锚固,应另行计算。

(15)定额中已综合考虑了先张法张拉台座及其相应的夹具、承力架等合理的周转摊销费用,不得重复计算。

(16)非预应力钢筋不包括冷加工,如设计要求冷加工时,另行计算.

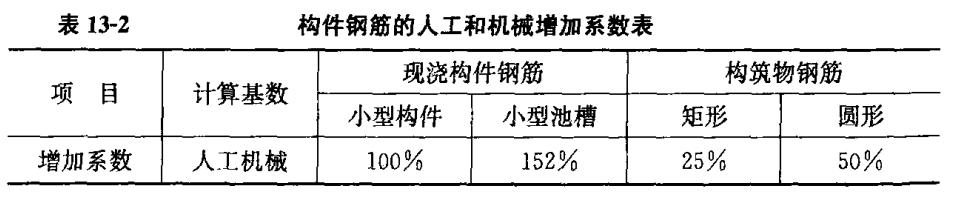

(17)下列构件钢筋,人工和机械增加系数如表13-2所示。


5.排水构筑物说明

定额包括沉井、现浇钢筋混凝土池、预制混凝土构件、折(壁)板、滤料铺设、防水工程、施工缝、井池渗漏试验等项目。

(1)沉井。

1 )沉井工程是按深度12m以内、陆上排水沉井考虑的。水中沉井、陆上水冲法沉井以及离河岸边近的沉井,需要采取地基加固等特殊措施者,可执行全统市政定额第四册《隧道工程》相应项目。

2)沉井下沉项目中已考虑了沉并下沉的纠偏因素,但不包括压重助沉措施,若发生可另行计算。‘

3)沉井制作不包括外渗剂,若使用外渗剂时可按当地有关规定执行。

(2)现浇钢筋混凝土池类。

1)池壁遇有附壁柱时,按相应柱定额项目执行,其中人工乘以系数1.05,其他不变。

2)池壁挑檐是指在池壁上向外出檐作走道板用。池壁牛腿是指池壁上向内出檐以承托池盖用。

3)无梁盖柱包括柱帽及桩座。

4)井字梁、框架梁均执行连续梁项目。

5)混凝土池壁、柱(梁)、池盖是按在地面以上3. 6m以内施工考虑的,如超过3.6m者按:

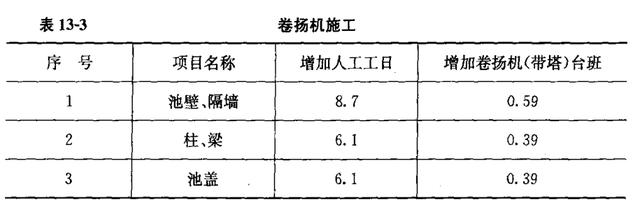

①采用卷扬机施工时,每10时混凝土增加卷扬机‘带塔)和人工见表13-3.


②采用塔式起重机施工时,每10时混凝土增加塔式起重机台班,按相应项目中搅拌机台班用量的50写计算。

6)池盖定额项目中不包括进人孔,可按《全国统一安装工程预算定额》相应定额执行。

7)格形池池壁执行直型池壁相应项目(指厚度)人工乘以系数1.15,其他不变。

8)悬空落泥斗按落泥斗相应项目人工乘以系数1.4,其他不变。

(3)预制混凝土构件。

1)预制混凝土滤板中已包括了所设置预埋件ABS塑料滤头的套管用工,不得另计。

2)集水槽若需留孔时,按每10个孔增加0.5个工日计。

3)除混凝土滤板、铸铁滤板、支墩安装外,其他预制混凝土构件安装均执行异型构件安装项目。

(4)施工缝。

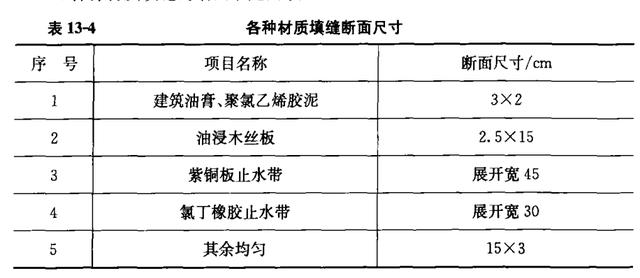

1)各种材质填缝的断面取定见表13-4.


2)如实际设计的施工缝断面与上表不同时,材料用量可以换算,其他不变。

3)各项目的工作内容为:

①油浸麻丝:熬制沥青、调配沥青麻丝、填塞。

②油浸木丝板:熬制沥青、浸木丝板、嵌缝。

③玛蹄脂:熬制玛蹄脂、灌缝。

④建筑油膏、沥青砂浆:熬制油膏沥青,拌合沥青砂浆,嵌缝。

⑤贴氯丁橡胶片:清理,用乙酸乙醋洗缝;隔纸,用氯丁胶粘剂贴氯丁橡胶片,最后在氯丁橡胶片上涂胶铺砂。

⑥紫铜板止水带:铜板剪裁、焊接成型,铺设。

⑦聚氯乙烯胶泥:清缝、水泥砂浆勾缝,垫牛皮纸,熬灌取聚氯乙烯胶泥。

⑧预埋止水带:止水带制作、接头及安装。

⑨铁皮盖板:平面埋木砖、钉木条、木条上钉铁皮;立面埋木砖、木砖上钉铁皮。

(5)井、池渗漏试验。

1)井池渗漏试验容量在500m‘是指井或小型池槽。

2)井、池渗漏试验注水采用电动单级离心清水泵,定额项目中已包括了泵的安装与拆除用工,不得再另计。

3)如构筑物池容量较大,需从一个池子向另一个池注水作渗漏试验采用潜水泵时,其台班单价可以换算,其他均不变。

(6)执行全统市政定额第六册其他册或章节的项目。

1)构筑物的垫层执行全统市政定额第三章非定型井、渠砌筑相应项目。

2)构筑物混凝土项目中的钢筋、模板项目执行全统市政定额第七章相应项目。

3)需要搭拆脚手架者,执行全统市政定额第一册《通用项目》相应项目。

4)泵站上部工程以及未包括的建筑工程,执行《全国统一建筑工程基础定额》相应项目。

5)构筑物中的金属构件制作安装,执行《全国统一安装工程预算定额》相应项目。

6)构筑物的防腐、内衬工程金属面,执行《全国统一安装工程预算定额》相应项目,非金属面应执行《全国统一建筑工程基础定额》相应项目。

6.顶管工程说明

(1)顶管工程包括工作坑土方、人工挖土顶管、挤压顶管,混凝土方(拱)管涵顶进,不同材质不同管径的顶管接口等项目,适用于雨、污水管(涵)以及外套管的不开槽顶管工程项目。

(2)工作坑垫层、基础执行全统市政定额第六册第三章的相应项目,人工乘以系数1.10,其他不变。如果方(拱)涵管需设滑板和导向装置时,另行计算。

(3)工作坑挖土方是按土壤类别综合计算的,土壤类别不同,不允许调整。工作坑回填土,视其回填的实际做法,执行第一册“通用项目”的相应项目。

(4)工作坑内管(涵)明敷,应根据管径、接口做法执行全统市政定额第六册第一章的相应项目,人工、机械乘以系数1.10,其他不变。

(5)定额是按无地下水考虑的,如遇地下水时,排(降)水费用按相关定额另行计算。

(6)定额中钢板内、外套环接口项目,只适用于设计所要求的永久性管口,顶进中为防止错口,在管内接口处所设置的工具式临时性钢胀圈不得套用。

(7)顶进施工的方(拱)涵断面大于.4㎡的,按箱涵顶进项目或规定执行。

(8)管道顶进项目中的顶镐均为液压自退式,如采用人力顶镐,定额人工乘以系数1.43;如是人力退顶(回镐)时间定额乘以系数1.20,其他不变。

(9)人工挖土顶管设备、千斤顶,高压油泵台班单价中已包括了安拆及场外运费,执行中不得重复计算。

(10)工作坑如设沉井,其制作、下沉套用给排水构筑物章节的相应项目。

(11)水力机械顶进定额中,未包括泥浆处理、运输费用,可另计。

(12)单位工程中,管径x,1650以内敞开式顶进在I00m以内、封闭式顶进(不分管径)在50m以内时,顶进定额中的人工费与机械费乘以系数1.3,

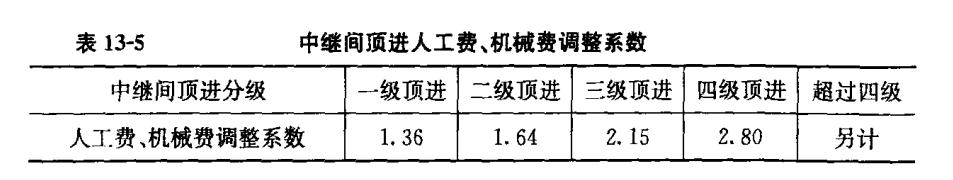

(13)顶管采用中继间顶进时,顶进定额中的人工费与机械费乘以表13-5所列系数分级计算。


(14)安拆中继间项目仅适用于敞开式管道顶进。当采用其他顶进方法时,中继间费用允许另计。

(15)钢套环制作项目以“t”为单位,适用于永久性接口内、外套环,中继间套环、触变泥浆密封套环的制作。

(16)顶管工程中的材料是按50m水平运距、坑边取料考虑的,如因场地等情况取用料水平运距超过50m时,根据超过距离和相应定额另行计算。

7.给排水机械设备安装工程说明

(1)给排水机械设备安装适用于给水厂、排水泵站及污水处理厂新建、扩建建设项目的专用设备安装。通用机械设备安装应套用《全国统一安装工程预算定额》有关专业册的相应项目。

(2)设备、机具和材料的搬运。

1)设备:包括自安装现场指定堆放地点运到安装地点的水平和垂直搬运。

2)机具和材料:包括施工单位现场仓库运至安装地点的水平和垂直搬运。

3)垂直运输基准面:在室内,以室内地平面为基准面;在室外以室外安装现场地平面为基准面。

(3)工作内容。

1)设备、材料及机具的搬运,设备开箱点件、外观检查,配合基础验收,起重机具的领用、搬运、装拆、清洗、退库。

2)画线定位,铲麻面、吊装、组装、连接、放置垫铁及地脚螺栓,找正、找平、精平、焊接、固定、灌浆。

3)施工及验收规范中规定的调整、试验及无负荷试运转。

4)工种间交叉配合的停歇时间、配合质量检查、交工验收,收尾结束工作。

5)设备本体带有的物体、机件等附件的安装。

(4)给排水机械设备安装定额除有特别说明外,均未包括下列内容:

1)设备、成品、半成品、构件等自安装现场指定堆放点外的搬运工作。

2)因场地狭小、有障碍物,沟、坑等所引起的设备、材料、机具等增加的搬运、装拆工作。

3)设备基础地脚螺栓孔、预埋件的修整及调整所增加的工作。

4)供货设备整机、机件、零件、附件的处理、修补、修改、检修、加工、制作、研磨以及测量等工作。

5)非与设备本体联体的附属设备或构件等的安装、制作、刷油、防腐、保温等工作和脚手架搭拆工作。

6)设备变速箱、齿轮箱的用油,以及试运转所用的油、水、电等。

7)专用垫铁、特殊垫铁、地脚螺栓和产品图纸注明的标准件、紧固件。

8)负荷试运转、生产准备试运转工作。

(5)定额设备的安装是按无外围护条件下施工考虑的,如在有外围护的施工条件下施工,定额人工及机械应乘以1. 15的系数,其他不变。

(6)定额是按国内大多数施工企业普遍采用的施工方法、机械化程度和合理的劳动组织编制的,除另有说明外,均不得因上述因素有差异而对定额进行调整或换算。

(7)一般起重机具的摊销费,执行代全国统一安装工程预算定额》的有关规定。

(8)各节有关说明。

1)拦污及提水设备。

①格栅组对的胎具制作,另行计算。

②格栅制作是按现场加工制作考虑的。

2)投药、消毒设备。

①管式药液混合器,以两节为准,如为三节,乘以系数1.30

②水射器安装以法兰式连接为准,不包括法兰及短管的焊接安装。

③加氯机为膨胀螺栓固定安装。

④溶药搅拌设备以混凝土基础为准考虑。

3)水处理设备。

①曝气机以带有公共底座考虑,如无公共底座时,定额基价乘以系数1. 3,如需制作安装钢制支承平台时,应另行计算。

②曝气管的分管以闸阀划分为界,包括钻孔。塑料管为成品件,如需粘接和焊接时,可按相应规格项目的定额基价分别乘以系数1.2和1.3,

③卧式表曝机包括泵(E)型、平板型、倒伞形和K型叶轮。

4)排泥、撇渣及除砂机械。

①排泥设备的池底找平由土建负责,如需钳工配合,另行计算。

②吸泥机以虹吸式为准,如采用泵吸式,定额基价乘以系数1.3,

5)污泥脱水机械:设备安装就位的上排、拐弯、下排,定额中均已综合考虑,施工方法与定额不同时,不得调整。

6)闸门及驱动装置。

①铸铁圆闸门包括升杆式和暗杆式,其安装深度按6m以内考虑。

②铸铁方闸门以带门框座为准,其安装深度按6m以内考虑。

③铸铁堰门安装深度按3m以内考虑。

④螺杆启闭机安装深度按手轮式为3m,手摇式为4. 5m、电动为6m,汽动为3m以内考虑。

7)集水槽、堰板制作安装及其他。

①集水槽制作安装。

a.集水槽制作项目中已包括了钻孔或铣孔的用工和机械,执行时,不得再另计。

b.碳钢集水槽制作和安装中已包括了除锈和刷一遍防锈漆、二遍调和漆的人工和材料,不得再另计除锈刷油费用。但如果油漆种类不同,油漆的单价可以换算,其他不变。

②堰板制作安装。

a.碳钢、不锈钢矩形堰执行齿型堰相应项目,其中人工乘以系数。.6,其他不变。

b.金属齿型堰板安装方法是按有连接板考虑的,非金属堰板安装方法是按

无连接板考虑的,如实际安装方法不同,定额不做调整。

G金属堰板安装项目,是按碳钢考虑的,不锈钢堰板按金属堰板安装相应项目基价乘以系数1.2,主材另计,其他不变。

d.非金属堰板安装项目适用于玻璃钢和塑料堰板。

③穿孔管、穿孔板钻孔。

a.穿孔管钻孔项目适用于水厂的穿孔配水管、穿孔排泥管等各种材质管的钻孔。

b.其工作内容包括:切管、画线、钻孔、场内材料运输。穿孔管的对接、安装应另按有关项目计算。

④斜板、斜管安装。

a.斜板安装定额是按成品考虑的,其内容包括固定、螺栓连接等,不包括斜板的加工制作费用。

b。聚丙烯斜管安装定额是按成品考虑的,其内容包括铺装、固定、安装等。

8.定额说明

(1)全统市政定额第六册《排水工程》(以下简称排水工程定额),包括定型混凝土管道基础及铺设,定型井、非定型井、渠基础及砌筑,顶管,给排水构筑物,给排水机械设备安装,模板、钢筋(铁件)加工及井字架工程,共七章1355个子目。

(2)排水工程定额适用于城镇范围内新建、扩建的市政排水管渠工程。

(3)排水工程定额的编制依据:

1)((全国统一建筑工程基础定额》。

2)《全国市政工程统一劳动定额》。

3)((市政工程预算定额》第六册“排水工程“(1989年)。

4)《给水排水标准图集》S1,S2,S3(1996年)。

5)《混凝土和钢筋混凝土排水管标准》(GB/T 11836-1999)。

6)((铸铁检查井盖》(CJ/T 3012----1993)

7)((市政排水管渠工程质量检验评定标准》(CJJ 3-1990)。

8)《给水排水构筑物施工及验收规范》(GBJ 141-1990)。

(4)排水工程定额与建筑、安装定额的界限划分及执行范围:

1)给排水构筑物工程中的泵站上部建筑工程以及定额中未包括的建筑工程,按《全国统一建筑工程基础定额》相应定额执行。

2)给排水机械设备安装中的通用机械,执行《全国统一安装工程预算定额》相应定额。

3)市政排水管道与厂、区室外排水管道以接人市政管道的检查井、接户井为界:凡市政管道检查井(接户井)以外的厂、区室外排水管道,均执行本定额。

4)管道接口、检查井、给排水构筑物需做防腐处理的,分别执行《全国统一建筑工程基础定额》和《全国统一安装工程预算定额》。

(5)排水工程定额与市政其他册定额的关系。排水工程定额所涉及的土、石方挖、填、运输,脚手架,支撑、围堰,打、拔桩,降水,便桥,拆除等工程,除各章节另有说明外,按全统市政定额第一册《通用项目》相应定额执行。

(6)排水工程定额需说明的有关事项。

1)定额所称管径均指内径,如当地生产的管径、长度与定额不同时,各省、自治区、直辖市可自行调整。

2)定额中的混凝土均为现场拌合。各项目中的混凝土和砂浆强度等级与设计要求不同时,强度等级允许换算,但数量不变。

3)定额各章所需的模板、钢筋(铁件)加工、井字架均执行“模板、钢筋、井字架工程”中的相应定额。

4)定额是按无地下水考虑的,如有地下水,需降水时执行全统市政定额第一册《通用项目》相应定额;需设排水盲沟时执行全统市政定额第二册《道路工程》相应定额;基础需铺设垫层时,执行顶管工程的相应定额;采用湿土排水时执行全统市政定额第一册《通用项目》相应定额。

5)干土与湿土的区分:地下水位线以上为干土,地下水位线以下为湿土。

9.定额套用界限划分

(1)市政排水管道与厂、区室外排水管道以接人市政管道的检查井、接户井为界:凡市政管道检查井(接户井)以外的厂、区室外排水管道,均执行建筑或安装定额。

(2)城市污水厂、净水厂内的雨水、污水混凝土管线及检查井、收水井均应执行市政定额。

(3)给排水构筑物工程中的泵站上部建筑工程以及排水工程定额中未包括的建筑工程均应执行当地的建筑工程预算定额。

(4)给排水机械设备安装中的通用机械应执行安装定额。

10.有关数据的取定

(1)人工。


(2)材料。

1)主要材料净用量按先行规范、标准(通用)图集重新计算取定,对影响不大的原定额净用量比较合适的材料,未作变动。

2)材料损耗率按原建设部(96)建标经字第47号文件的规定取定。

(3)机械.

1)凡以台班产量定额为基础计算的台班消耗量,均按原建设部的规定计人了幅度差。

2)凡以班组产量计算的机械台班消耗量,均不考虑幅度差。

(三)嫌气与集中供热工程

1.管道安装工程说明

(1)管道安装包括碳钢管、直埋式预制保温管、碳素钢板卷管、铸铁管(机械接口)、塑料管以及套管内铺设钢板卷管和铸铁管(机械接口)等各种管道安装。

(2)管道安装工作内容除各节另有说明外,均包括沿沟排管、50mm以内的清沟底、外观检查及清扫管材。

(3)新旧管道带气接头未列项目,各地区可按燃气管理条例和施工组织设计以实际发生的人工、材料、机械台班的耗用量和煤气管理部门收取的费用进行结算。

2.管道试压、吹扫工程说明

(1)管道试压、吹扫包括管道强度试验、气密性试验、管道吹扫、管道总试压、牺牲阳极和测试桩安装等。

(2)强度试验、气密性试验、管道总试压。

1)管道压力试验,不分材质和作业环境均执行管道试压、吹扫。试压水如需加温,热源费用及排水设施另行计算。

2)强度试验、气密性试验项目,均包括了一次试压的人工、材料和机械台班的耗用量。

3)液压试验是按普通水考虑的,如试压介质有特殊要求,介质可按实调整。

3.定额说明

(1)全统市政定额第七册《燃气与集中供热工程》(以下简称燃气与集中供热工程定额),包括燃气与集中供热工程的管道安装,管件制作、安装,法兰、阀门安装,燃气用设备安装,集中供热用容器具安装及管道试压、吹扫等,共六章837个子目。

(2)燃气与集中供热工程定额适用于市政工程新建和扩建的城镇燃气和集中供热等工程。

(3)燃气与集中供热工程定额的编制依据。

1)《全国统一安装工程基础定额》。

2)《全国统一安装工程劳动定额》。

3)《全国统一市政工程劳动定额》。

4)(市政工程施工手册》。

5)K煤气规划设计手册》。

6)《城镇燃气设计规范》(GB 50028-1993)。

7)《城市热力网设计规范》(CJJ 34-1990)

8)《城市供热管网工程施工及验收规范)))(CJJ 28-1989).

9)《城镇燃气输配工程施工及验收规范)))(CJJ 33-1989)

10)((全国统一市政工程预算定额》。

11)其他省、自治区、直辖市燃气和集中供热工程预算定额。

12)《全国统一安装工程预算定额》。

13)国家和有关专业部的现行施工验收技术规范、操作规程、质量评定标准、安全操作规程。

(4)有关规定。

1)定额未包括的项目:

①管道沟槽土、石方工程及搭、拆脚手架,按全统市政定额第一册《通用项目》相应定额执行。

②过街管沟的砌筑、顶管、管道基础及井室,按全统市政定额第六册《排水工程》相应定额执行。

③定额中煤气和集中供热的容器具、设备安装缺项部分,按《全国统一安装工程预算定额》相应定额执行。

④定额不包括管道穿跨越工程。

⑤刷油、防腐、保温和焊缝探伤按《全国统一安装工程预算定额》相应定额执行。

⑥铸铁管安装除机械接口外其他接口形式按全统市政定额第五册《给水工程》相应定额执行。

⑦异径管、三通制作,刚性套管和柔性套管制作、安装及管道支架制作、安装按《全国统一安装工程预算定额》相应定额执行。

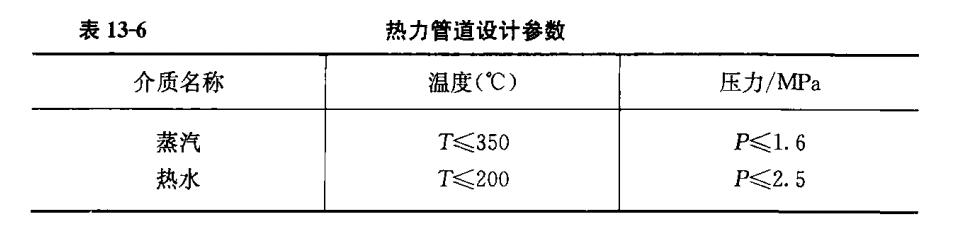

2)燃气与集中供热工程定额是按无地下水考虑的。Dg不大于1800mm是按沟深3m以内考虑的,Dg大于1800mm是按沟深5m以内考虑的。超过时另行计算。

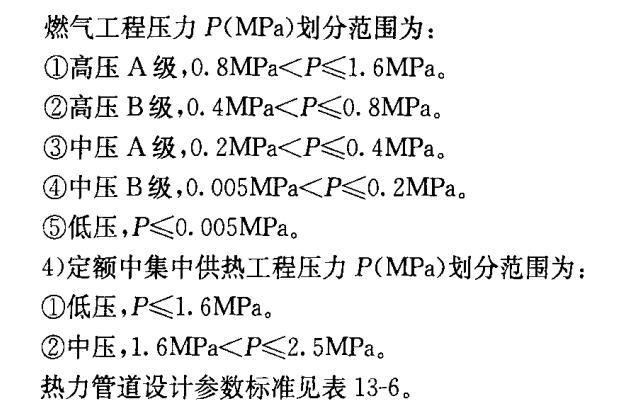

3)定额中各种燃气管道的输送压力(P)按中压B级及低压考虑。如安装中压A级煤气管道和高压煤气管道,定额人工乘以系数1.3,碳钢管道管件安装均不再做调整。



4.定额套用界限划分

与《全国统一安装工程预算定额》的界线划分,安装工程范围为厂区范围内的车间、装置、站、罐区及其相互之间各种生产用介质输送管道,厂区第一个连接点以内的生产用(包括生产与生活共用)给水、排水、蒸汽、煤气输送管道的安装工程。其中给水以人口水表井为界;排水以厂区围墙外第一个污水井为界;蒸汽和煤气以人口第一个计量表(阀门)为界;锅炉房、水泵房以墙皮为界。界线以外的为市政工程。

5.有关数据的取定

(1)人工。

1)燃气与集中供热工程定额人工以《全国统一市政工程劳动定额》、《全国统一安装工程基础定额》为编制依据。人工工日包括基本用工和其他用工,定额人工工日不分工种、技术等级一律以综合工口表示。

2)水平运距综合取定150m,超运距loom,

3)人工幅度差=(基本用工十超运距用工)X10%0

(2)材料。

1)主要材料净用量按先行规范、标准(通用)图集重新计算取定,对影响不大,原定额的净用量比较合适的材料未作变动。

2)材料损耗率按原建设部(96)建标经字第47号文的规定不足部分意见作补充。

(3)机械。

1)凡以台班产量定额为基础计算台班消耗量的,均计人了幅度差,套用基础定额的项目未加机械幅度差。幅度差的取定按原建设部47号文的规定。

2)定额的施工机械台班是按正常合理机械配备和大多数施工企业的机械化程度综合取定的,实际与定额不一致时,除定额中另有说明外,均不得调整。

6.其他问题说明

(1)铸铁管安装除机械接口外其他接口形式按全统市政定额第五册《给水工程》相应定额执行。

(2)刷油、防腐、保温和焊接探伤按《全国统一安装工程预算定额》相应项目执行。

(3)异形管、三通制作、钢性套管和柔性套管制作、安装以及管道支架制作、安装按新编《全国统一安装工程预算定额》相应定额执行。

三、市政管网工程定额工程量计算规则

(一)给水工程

1.管道安装工程

(1)管道安装均按施工图中心线的长度计算(支管长度从主管中心开始计算到支管末端交接处的中心),管件、阀门所占长度已在管道施工损耗中综合考虑,计算工程量时均不扣除其所占长度。

(2)管道安装均不包括管件(指三通、弯头、异径管)、阀门的安装,管件安装执行给水工程有关定额。

(3)遇有新旧管连接时,管道安装工程量计算到碰头的阀门处,但阀门及与阀门相连的承(插)盘短管、法兰盘的安装均包括在新旧管连接定额内,不再另计。

2.管件安装工程

管件、分水栓、马鞍卡子、二合三通、水表的安装按施工图数量以“个”或“组”为单位计算。

3.管道附属构筑物工程

(1)各种井均按施工图数量,以“座”为单位。

(2)管道支墩按施工图以实体积计算,不扣除钢筋、铁件所占的体积。

4.管道内防腐工程

管道内防腐按施工图中心线长度计算,计算工程量时不扣除管件、阀门所占的长度,但管件、阀门的内防腐也不另行计算。

5.取水工程

大口井内套管、辐射井管安装按设计图中心线长度计算。

(二)排水工程

1.定型混凝土管道基础及铺设

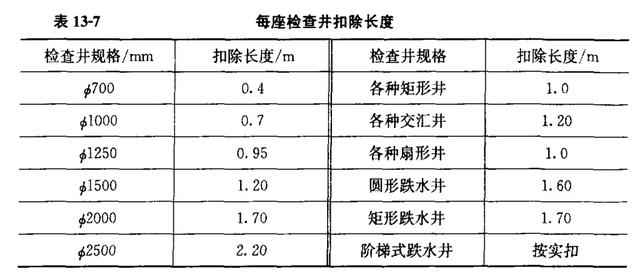

(1)各种角度的混凝土基础、混凝土管、缸瓦管铺设。井中至井中的中心扣除检查井长度,以延长米计算工程量。每座检查井扣除长度按表13一7计算。


(2)管道接口区分管径和做法,以实际按口个数计算工程量。

(3)管道闭水试验,以实际闭水长度计算,不扣各种井所占长度。

(4)管道出水口区分型式、材质及管径,以“处”为单位计算。

2.定型井工程

(1)各种井按不同井深、井径以“座”为单位计算.

(2)各类井的井深按井底基础以上至井盖顶计算。

3.非定型井、渠、管道基础及砌筑工程

(1)本章所列各项目的工程量均以施工图为准计算,其中:

1)砌筑按计算体积,以“10mm³”为单位计算。

2)抹灰、勾缝以“100㎡”为单位计算。

3)各种井的预制构件以实体积“m3”计算,安装以“套”为单位计算。

4)井、渠垫层、基础按实体积以“10m³”计算。

5)沉降缝应区分材质按沉降缝的断面积或铺设长度分别以’`100㎡”和"100m',计算。

6)各类混凝土盖板的制作按实体积以“m3”计算,安装应区分单件(块)体积,以“10m³”计算。

(2)检查井筒的砌筑适用于混凝土管道井深不同的调整和方沟井筒的砌筑,区分高度以“座”为单位计算,高度与定额不同时采用每增减。.5m计算。

(3)方沟(包括存水井)闭水试验的工程量,按实际闭水长度的用水量,以“100m³”计算。

4.模板、钢筋、井字架工程

(1)现浇混凝土构件模板按构件与模板的接触面积以“m2”计算。

(2)预制混凝土构件模板,按构件的实体积以“m3”计算。

(3)砖、石拱圈的拱盔和支架均以拱盔与圈弧弧形接触面积计算,并执行全统市政定额第三册《桥涵工程》相应项目。

(4)各种材质的地模胎膜,按施工组织设计的工程量,并应包括操作等必要的宽度以“㎡”计算,执行第三册“桥涵工程”相应项目。

(5)井字架区分材质和搭设高度以“架”为单位计算,每座井计算一次。

(6)井底流槽按浇筑的混凝土流槽与模板的接触面积计算。

(7)钢筋工程,应区别现浇、预制分别按设计长度乘以单位重量,以“t”计算。

(8)计算钢筋工程量时,设计已规定搭接长度的,按规定搭接长度计算;设计未规定搭接长度的,已包括在钢筋的损耗中,不另计算搭接长度。

(9)先张法预应力钢筋,按构件外形尺寸计算长度,后张法预应力钢筋按设计图规定的预应力钢筋预留孔道长度,并区别不同锚具,分别按下列规定计算:

1)钢筋两端采用螺杆锚具时,预应力的钢筋按预留孔道长度减0. 35m,螺杆另计。

2)钢筋一端采用墩头插片,另一端采用螺杆锚具时,预应力钢筋长度按预留孔道长度计算。

3)钢筋一端采用徽头插片,另一端采用帮条锚具时,增加。.15m,如两端均采用帮条锚具,预应力钢筋共增加0. 3m长度。

4)采用后张混凝土自锚时,预应力钢筋共增加0.35m长度。

(10)钢筋混凝土构件预埋铁件,按设计图示尺寸,以“t"为单位计算工程量。

5.排水构筑物工程

(1)沉井。

1)沉井垫木按刃脚中心线以“100延长米”为单位。

2)沉井井壁及隔墙的厚度不同如上薄下厚时,可按平均厚度执行相应定额。

(2)钢筋混凝土池。

1)钢筋混凝土各类构件均按图示尺寸,以混凝土实体积计算,不扣除0. 3㎡以内的孔洞体积。

2)各类池盖中的进人孔、透气孔盖以及与盖相连接的结构,工程量合并在池盖中计算。

3)平底池的池底体积,应包括池壁下的扩大部分;池底带有斜坡时,斜坡部分应按坡底计算;锥形底应算至壁基梁底面,无壁基梁者算至锥底坡的上口。

4)池壁分别不同厚度计算体积,如上薄下厚的壁,以平均厚度计算。池壁高度应自池底板面算至池盖下面。

5)无梁盖柱的柱高,应自池底上表面算至池盖的下表面,并包括柱座、柱帽的体积。

6)无梁盖应包括与池壁相连的扩大部分的体积;肋形盖应包括主、次梁及盖部分的体积;球形盖应自池壁顶面以上,包括边侧梁的体积在内。

7)沉淀池水槽,是指池壁上的环形溢水槽及纵横U形水槽,但不包括与水槽相连接的矩形梁,矩形梁可执行梁的相应项目。

(3)预制混凝土构件。

1)预制钢筋混凝土滤板按图示尺寸区分厚度以" 10m³”计算,不扣除滤头套管所占体积。

2)除钢筋混凝土滤板外其他预制混凝土构件均按图示尺寸以“m3”计算,不扣除0.3耐以内孔洞所占体积。

(4)折板、壁板制作安装。

1)折板安装区分材质均按图示尺寸以“m2”计算。

2)稳流板安装区分材质不分断面均按图示长度以“延长米”计算。

(5)滤料铺设:各种滤料铺设均按设计要求的铺设平面乘以铺设厚度以“m3计算,锰砂、铁矿石滤料以“lot"计算。

(6)防水工程。

1)各种防水层按实铺面积,以" 100m2”计算,不扣除0. 3㎡以内孔洞所占面积。

2)平面与立而交接处的防水层,其上卷高度超过500mm时,按立面防水层计算。

(7)施工缝:各种材质的施工缝填缝及盖缝均不分断面按设计缝长以“延长米”计算。

(8)井、池渗漏试验:井、池的渗漏试验区分并、池的容量范围,以“I000m3”水容量计算。

6.顶管工程

(1)工作坑土方区分挖土深度,以挖方体积计算。

(2)各种材质管道的顶管工程量,按实际顶进长度,以延长米计算。

(3)顶管接口应区分操作方法、接口材质,分别以接口的个数和管口断面积计算工程量。

(4)钢板内、外套环的制作,按套环质量以“t’’为单位计算。

7.给排水机械设备安装

(1)机械设备类。

1)格栅除污机、滤网清污机、搅拌机械、曝气机、生物转盘、带式压滤机均区分设备重量,以“台”为计量单位,设备重量均包括设备带有的电动机的重量在内。


2)螺旋泵、水射器、管式混合器、辊压转鼓式污泥脱水机、污泥造粒脱水机均区分直径以“台”为计量单位。

3)排泥、撇渣和除砂机械均区分跨度或池径按“台”为计量单位。

4)闸门及驱动装置,均区分直径或长X宽以“座”为计量单位。

5)曝气管不分曝气池和曝气沉砂池,均区分管径和材质按“延长米”为计量单位。

(2)其他项目。

1)集水槽制作安装分别按碳钢、不锈钢,区分厚度按“l0m2”为计量单位。

2)集水槽制作、安装以设计断面尺寸乘以相应长度以amt”计算,断面尺寸应包括需要折边的长度,不扣除出水孔所占面积。

3)堰板制作分别按碳钢、不锈钢区分厚度按“10m2”为计量单位。

4)堰板安装分别按金属和非金属区分厚度按“10时”计量。金属堰板适用于碳钢、不锈钢,非金属堰板适用于玻璃钢和塑料。

5)齿型堰板制作安装按堰板的设计宽度乘以长度以“m2”计算,不扣除齿形间隔空隙所占面积。

6)穿孔管钻孔项目,区分材质按管径以“100个孔”为计量单位。钻孔直径是综合考虑取定的,不论孔径大与小均不做调整。

7)斜板、斜管安装仅是安装费,按“10m2”为计量一单位。

8)格栅制作安装区分材质按格栅重量,以“t”为计量单位,制作所需的主材应区分规格、型号分别按定额中规定的使用量计算。

(三)燃气与集中供热工程

1.管道安装工程

(1)管道安装中各种管道的工程量均按延长米计算,管件、阀门、法兰所占长度已在管道施工损耗中综合考虑,计算工程量时均不扣除其所占长度。

(2)埋地钢管使用套管时(不包括顶进的套管),按套管管径执行同一安装项目。套管封堵的材料费可按实际耗用量调整。

(3)铸铁管安装按N1和X型接口计算,如采用N型和SMJ型人工乘以系数1.05。

2.管件制作、安装工程

(1)管件制作、安装定额包括碳钢管件制作、安装,铸铁管件安装、盲(堵)板安装、钢塑过渡接头安装,防雨环帽制作与安装等。

(2)异径管安装以大口径为准,长度综合取定。

(3)中频垠弯不包括m制时胎具更换。

(4)挖眼接管加强筋已在定额中综合考虑。

3.法兰阀门安装工程

(1)法兰阀门安装包括法兰安装,阀门安装,阀门解体、检查、清洗、研磨,阀门水压试验、操纵装置安装等。

(2)电动阀门安装不包括电动机的安装。

(3)阀门解体、检查和研磨,已包括一次试压,均按实际发生的数量,按相应项目执行。

(4)阀门压力试验介质是按水考虑的,如设计要求其他介质,可按实调整。

(5)定额内垫片均按橡胶石棉板考虑,如垫片材质与实际不符时,可按实调整。

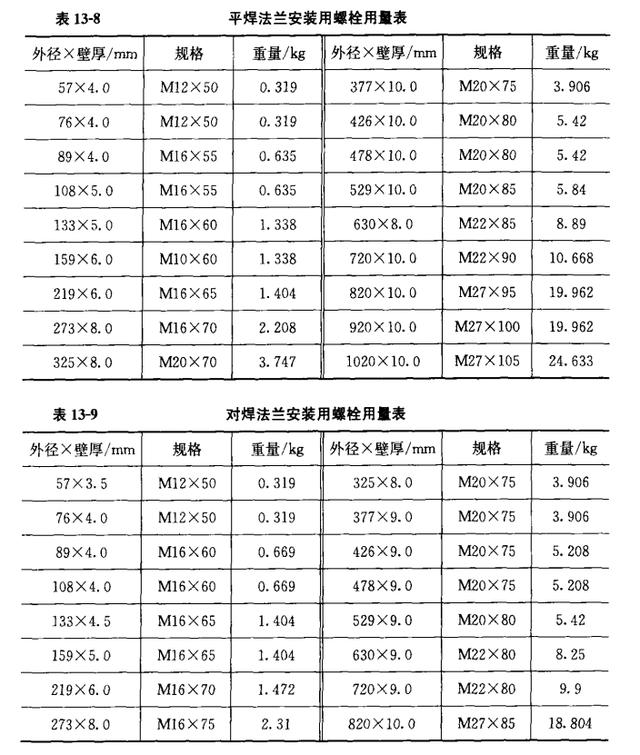

(6)各种法兰、阀门安装,定额中只包括一个垫片,不包括螺栓使用量,螺栓用量参考表13-8和表13-9.


(7)中压法兰、阀门安装执行低压相应项目,其人工乘以系数1.2,

4.燃气用设备安装工程

(1)燃气用设备安装定额包括凝水缸制作、安装,调压器安装,过滤器、蔡油分离器安装,安全水封、检漏管安装,煤气调长器安装.

(2)凝水缸安装.

1)碳钢、铸铁凝水缸安装如使用成品头部装置时.只允许调整材料费,其他不变。

2)碳钢凝水缸安装未包括缸体、套管、抽水管的刷油、防腐,应按不同设计要求另行套用其他定额相应项目计算。

(3)各种调压器安装。

1)雷诺式调压器,T形调压器(TMJ, TMZ)安装是指调压器成品安装,调压站内组装的各种管道、管件、各种阀门根据不同设计要求,执行燃气用设备安装定额的相应项目另行计算。

2)各类型调压器安装均不包括过滤器、蔡油分离器(脱蔡筒)、安全放散装置(包括水封)安装,发生时,可执行燃气用设备安装定额相应项目另行计算。

3)嫩气用设备安装定额过滤器、蔡油分离器均按成品件考虑.

(4)检漏管安装是按在套管上钻眼攻丝安装考虑的,已包括小井砌筑。

(5)煤气调长器是按焊接法兰考虑的.如采用直接对焊时.应减去法兰安装用材料,其他不变.

(6)煤气调长器是按三波考虑的,如安装三波以上者,其人工乘以系数 1.33,其他不变.

5.集中供热用容器具安装工程

(1)碳钢波纹补偿器是按焊接法兰考虑的,如直接焊接时,应减掉法兰安装用材料,其他不变。

(2)法兰用螺栓按法兰阀门安装螺栓用量表选用.

6.管道试压、吹扫工程

(1)强度试验、气密性试验项目,分段试验合格后,如需总体试压和发生二次或二次以上试压时.应再套用管道试压、吹扫定额相应项目计算试压费用。

(2)管件长度未满10m者,以10m计,超过10m者按实际长度计。

(3)管道总试压按每公里为一个打压次数,执行本定额一次项目,不足。. 5km按实际计算,超过。.5km计算一次。

(4)集中供热高压管道压力试验执行低中压相应定额,其人工乘以系数1.3.

相关文章

回到顶部
请复制以下网址分享
网管工程定额工程量计算
https://m.gc5.com/gczs/szzs/10361486.html
