首页

  1. 首页
  2. 市政知识
  3. 内容

市政排水检查井砌筑有哪些施工要点?

一、工作前安全风险辨析及控制措施

1、检查井及雨水口作业前,施工项目部根据该项目作业任务、施工条件,开展针对性安全风险评估工作,形成该任务的风险分析表。

2、施工负责人核对风险控制措施,并在班会上对全体作业人员进行安全技术交底,接受交底的作业人员负责将安全措施落实到各作业任务和步骤中。

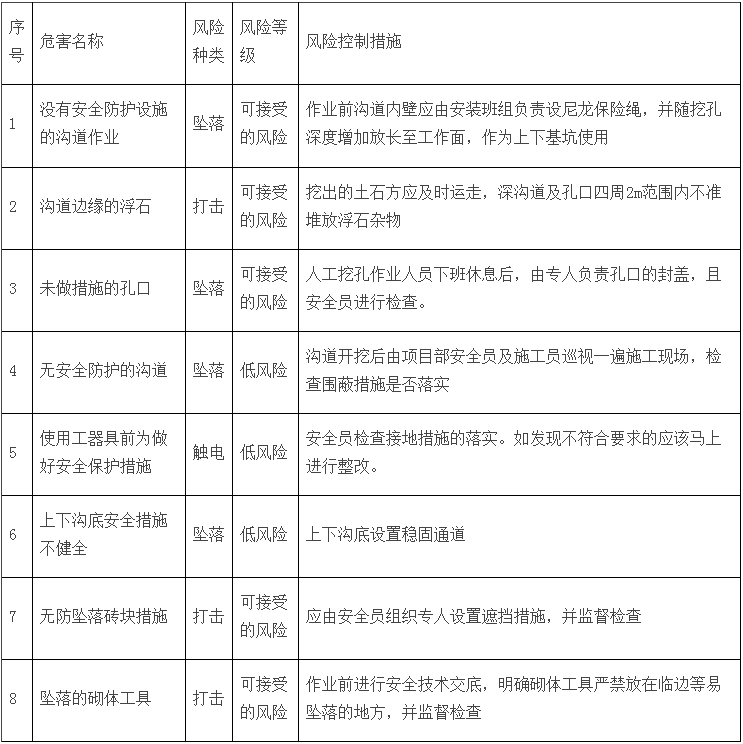

作业安全基准风险指南


二、砖砌工艺流程

开始--砂浆搅拌--基层处理、弹线--摆砖--砌筑--井框预埋--抹灰--井盖安装--安装

三、施工方法

1、砂浆搅拌、

(1)根据试验室提供的砂浆配合比进行试配,提出砂浆试配比例(重量比),并根据测定现场砂的含水率确定施工配合比。水泥配料精确度控制在±2%以内;砂等配料精确度控制在±5%以内。

(2)砂浆应采用机械拌合,投料顺序应先投砂、水泥、掺合料后加水。拌和时间自投料完毕算起,不得少于2min。

(3)砂浆应随拌随用,水泥砂浆必须分别在拌成后3h和4h内使用完毕。

2、基层处理、弹检查井直径十字中心线,(基层处理需在硬基上,并且水平。)将砌筑部位清理干净,并根据设计井底直径砖墙厚度弹出井底墙身内边线及外边线。

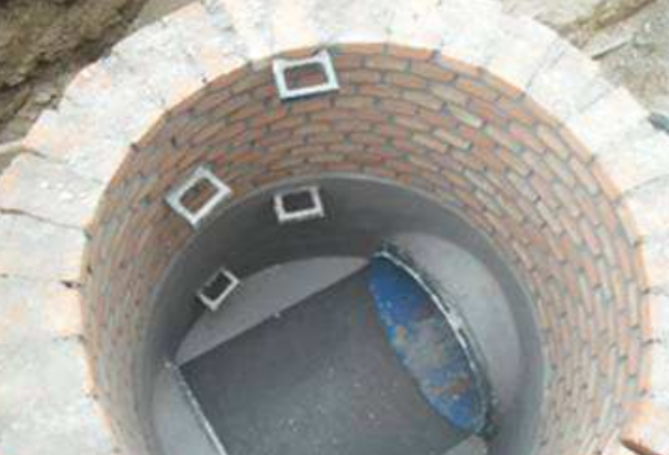

3、摆砖,开始砌筑时先进行摆砖,排出灰缝宽度,内灰缝应尽量缩小,全部采用丁砖砌筑,上下层砌筑必须使各皮砖的竖缝相互错开。检查井砌筑必须是熟练技工。

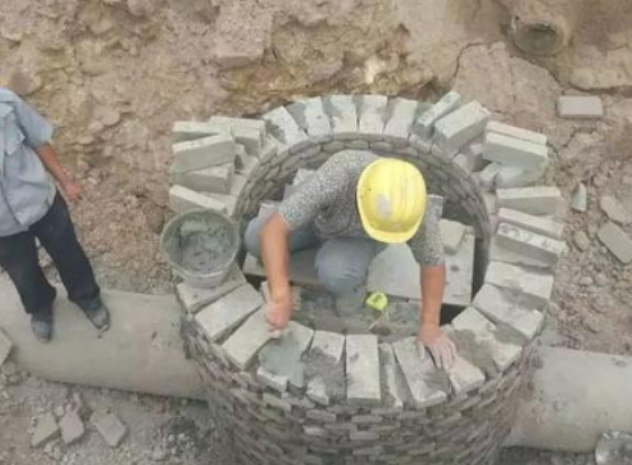

4、砌砖


(1)砌筑前砌块应充分湿润。

(2)检查井内的流槽,宜与井壁同时进行砌筑。

(3)砌块应垂直砌筑,需收口砌筑时,应按设计要求的位置进行收口,四面收口时每层收进不大于3cm,偏心收口时每层收进不应大于5cm.

(4)砌块砌筑时,铺浆应饱满,灰浆与砌块四周粘结紧密、不得漏浆,上下砌块应错缝砌筑。竖缝宜采用挤浆法或加浆方法,使其砂浆饱满,竖向灰缝不得出现透明缝、瞎缝和假缝。在砌筑检查井时应同时安装预留支管,预留支管的管径、方向、高程应符合设计要求,管与井壁衔接处应严密,预留支管管口宜采用低强度等级砂浆砌筑封口抹平。

(5)砌筑时应同时安装爬梯,按设计制作(防腐处理)及安装后在砌筑砂浆未达到规定抗压强度前不得踩踏。

(6)内外井壁应采用水泥砂浆砌筑。掉入井底的砂浆及杂物,应及时清除干净,砌体大放脚的摞底尺寸及收退方法,必须符合设计图纸规定。

(7)检查井接入圆管的管口应与井内壁平齐。

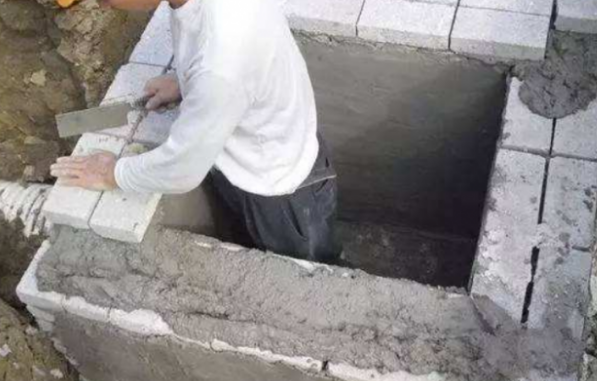

5、井框(盖)安装

井圈与井身四周加固混凝土宜一并浇筑、连成整体,同时应严格控制井圈安装(浇筑)标高,确保井圈顶与井框底的安装调节空隙小于1cm,空隙处应用铁制楔型塞固定、高标号砂浆填充,井框(盖)安装完毕后48小时内不应碰撞。

6.2.4抹灰抹灰应采用水泥(防水)砂浆并且清光。若设计有特殊要求,

按设计要求配制砂浆。

四、砌筑结构的井室施工注意要点

1、砌筑前砌块应充分湿润;砌筑砂浆配合比符合设计要求,现场拌制应拌合均匀、随用随拌。

2、排水管道检查井内的流槽,宜与井壁同时进行砌筑;


3、砌块应垂直砌筑,需收口砌筑时.应按设计要求的位置设置钢筋混凝土梁进行收口;圆井采用砌块逐层砌筑收口,四面收口时每层收进不应大于30mm,偏心收口时每层收进不应大于50mm;

4、砌块砌筑时,铺浆应饱满.灰浆与砌块四周粘结紧密、不得漏浆,上下砌块应错缝砌筑;

5、砌筑时应同时安装踏步,踏步安装后在砌筑砂浆未达到规定抗压强度前不得踩踏;

6、内外井壁应采用水泥砂浆勾缝;有抹面要求时,抹面应分层压实。

7、严格按设计的墙后要求。砌砖应做到墙面平直、边角整齐、宽度一致、夹角应对齐,上下错缝,内外搭接,使井体不走样。控制砂浆拌合时间(机拌一般为1~1.5min),确保砂浆稠度(标准圆锥体沉入度测定一般在8~10cm),灌浆和坐浆规范(缝宽一般为10mm,误差不大于±2mm)等。

8、浆砌块石料表面清洗干净且湿润。

9、砌筑方法应使用“一块砖、一铲灰、一揉挤”的砌筑方法。用铺浆砌筑时应分层卧砌,上下错缝,内外搭砌;砌筑第一皮块石时,应大面向下。

10、砌筑间断处,应留阶梯形斜槎,砌筑中断时,用砂浆填满石层空隙。

11、块石砌体每天砌筑高度不超过1.2m;勾缝形式及砂浆强度等级应按设计规定,凸缝质量符合要求:

(1)井壁通常采用Mu7.5砖,M5混合砂浆砌筑,灰缝灰浆应饱满;

(2)井壁内外均需用1:2水泥砂浆抹面厚2cm,粉刷前应将墙面洒水湿润,残留的砖缝应清除。抹面高度应高于地下水最高水位0.25m;


(3)抹面应两道工序,先刮糙打底后抹光,抹面宜先外壁后内壁,厚度一般为15mm,刮糙厚度一般控制在10mm内,用直尺刮平;刮糙的水泥砂浆终凝后,应及时粉刷第二道水泥砂浆,并压实抹光;

(4)抹面终凝后,应做好养护,防止产生收缩裂缝。内外墙的粉刷接缝位置不得在同一截面上,应予错开。墙体与沟管的连接处,应用1:2水泥砂浆抹成45°的三角接缝。墙体砌筑缝应做到饱满,墙体与基础的接触处坐浆应符合要求。

12、井壁内的爬梯通常采用φ16钢筋制作,并做防腐处理,水泥砂浆未达到设计强度75%以前,切勿脚踏爬梯。

13、砌筑需收口时:

(1)应设计要求的位置设置钢筋混凝土梁进行收口;

(2)圆井采用砌块逐层砌筑收口,四面收口时每层收进不应大于30mm,偏心收口时每层收进不应大于50mm。

14、砌筑时应同时安装踏步,踏步安装后在砌筑砂浆未达到规定抗压强度前不得踩踏;

15、内外井壁应采用水泥砂浆勾缝,有抹面要求时,抹面应分层压实。排水管道检查井内的流槽,宜与井壁同时进行砌筑;

16、干砌石大面朝下,互相交错咬搭,不得有通缝,底部垫稳,大缝用碎石全部灌满捣实,所有边口用较大石块整齐坚固封边。

五、工艺质量控制措施及检验标准

1、砌筑砂浆应严格按配合比配料,散装水泥和砂都要过磅,计量要准确,搅拌时间要达到规定要求。

2、轴线定位要准确:四周收口要均匀,砌筑时保持墙身水平面四周内外各点垂直点与井底中心点距离相等。

3、每砌筑50cm高用线锤、钢尺检查砌筑体是否偏离中心点。

4、水平灰缝厚薄要均匀,每层砖都要与皮杆数对平,避免砌筑高低不平。

5、抄平放线时,要细致认真,钉皮数杆的木桩要牢固,防止碰撞松动。皮数杆立完后要复验,确保皮数杆标高一致。

6、雨水口井身均可采用砖砌,道路上的雨水口采用球墨铸铁井圈及篦子,非道路上雨水口井圈及篦子采用复合材料。

7、雨水口井圈表面高程应比该处道路路面低30mm,并与附近路面顺接。当道路路面无路面结构时 (土路),应在雨水口四周浇筑砼路面,路面做法按道路标准,路面高程及范围详国标图。当雨水口在绿化或碎石地面时,可不做路面,只需满足高程及范围。

8、砌体砂浆必须饱满,砌筑不应有竖向通缝。砖材料应选用满足耐水性、抗冻性及强度等级要求的烧结普通砖(实心砖).

9、雨水口管及雨水口的连接管的敷设、接口、回填土都应视同雨水管,按有关技术规程施工,管口与井内墙平。

10、当排水管道布置在道路中心线时,检查井井盖应对应布置在道路中心线处。

11、各类检查井均可采用砖砌,道路上的检查井采用重型球墨铸铁井盖及支座,非道路上检查井采用复合材料井盖及支座,井盖及支座规格均采用ψ700,踏步采用塑钢踏步.

12、道路上的检查井井盖与路面持平,非道路上的井盖不应低于最终绿化或碎石表面。

13、砖砌体必须砂浆饱满,灰浆均匀.壁面处理前必须消除表面污物,浮灰等.盖板、井盖安装时加1:2防水水泥砂浆座浆及抹三角灰.

14、回填土时,先将井盖盖好,在井墙和井筒周围同时回填,夯实。

六、成品工艺要求

1、雨水口井圈表面高程应比该处道路路面低30 mm,并与附近路面顺接。当道路路面无路面结构时(土路),应在雨水口四周浇筑砼路面,路面做法按道路标准,路面高程及范围详国标图。当雨水口在绿化或碎石地面时,可不做路面,只需满足高程及范围。

2、砌体砂浆必须饱满,砌筑不应有竖向通缝。

3、雨水管口与井内墙平。

4、当排水管道布置在道路中心线时,检查井井盖应对应布置在道路中心线处。道路上的检查井井盖与路面持平,非道路上的井盖不应低于最终绿化或碎石表面。

5、检查井和雨水口的形式、位置合理美观。

相关文章

回到顶部
请复制以下网址分享
市政排水检查井砌筑有哪些施工要点?
https://m.gc5.com/gczs/szzs/10392759.html
