一、承台的概念
承台作为承上启下传递荷载作用的构造,它的尺寸往往都比较大,也就是说钢筋混凝土量较大,通常都会涉及大体积混凝土的施工措施。

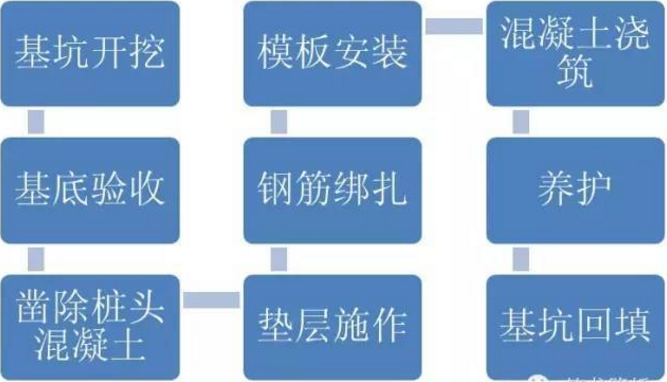

二、承台的施工工艺流程

三、承台基坑开挖
1. 开挖方法
一般采用机械开挖(反铲挖掘机)、辅以人工清底找平的方式。一般机械挖至基底以上20cm,由人工挖除,以防止扰动地基。
2. 开挖尺寸
根据承台尺寸、支模板及操作要求、设置排水沟、集水坑的需要以及边坡防护需要等确定。一般坑底比承台尺寸多出0.5~1m。

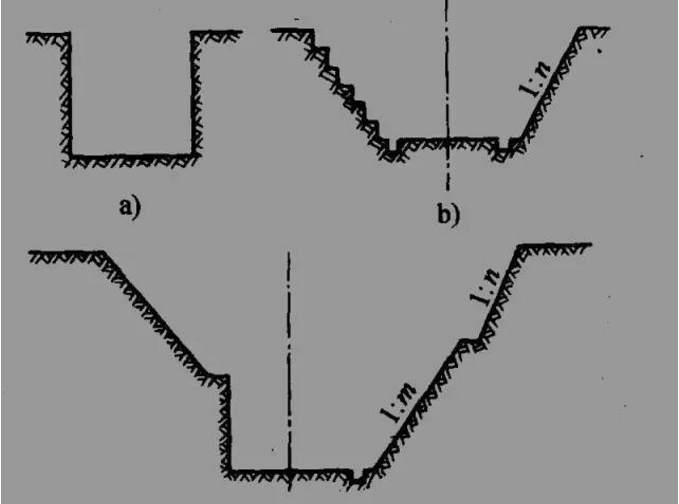

3. 开挖坡度
开挖坡度以保证边坡的稳定为原则,根据地质条件、开挖深度、现场的具体情况确定,一般在1:0.33-1:1左右。

4. 坑壁有支撑的基坑
5. 基坑排水
1)集水坑排水法。除严重流沙外,一般情况下均可适用。
2)井点排水法。当土质较差有严重流沙现象,地下水位较高,挖基较深,坑壁不易稳定,用普通排水方法难以解决时,可采用井点排水法。
3)其他排水法。对于土质渗透性较大、挖掘较深的基坑,可采用板桩法或沉井法。
6. 承台底的处理
四、承台施工前的准备

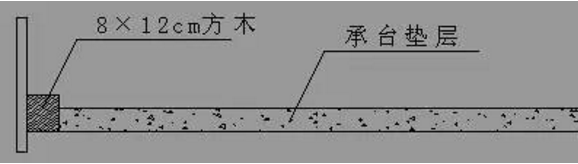

1. 承台垫层施工

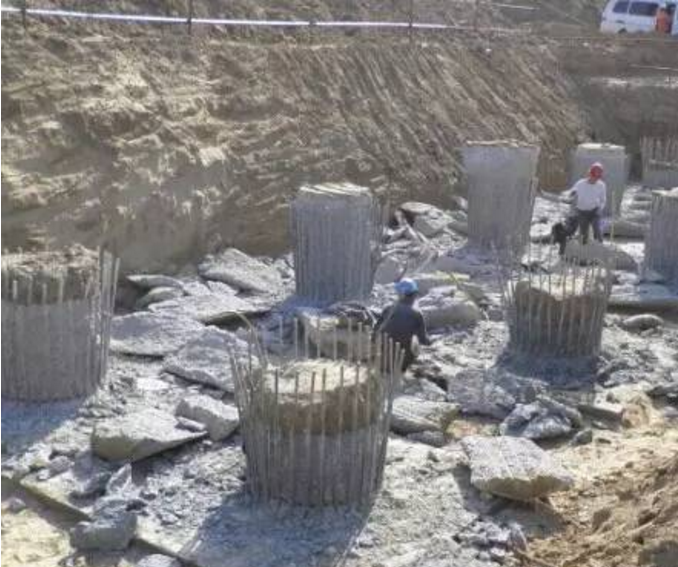

2. 破除桩头施工

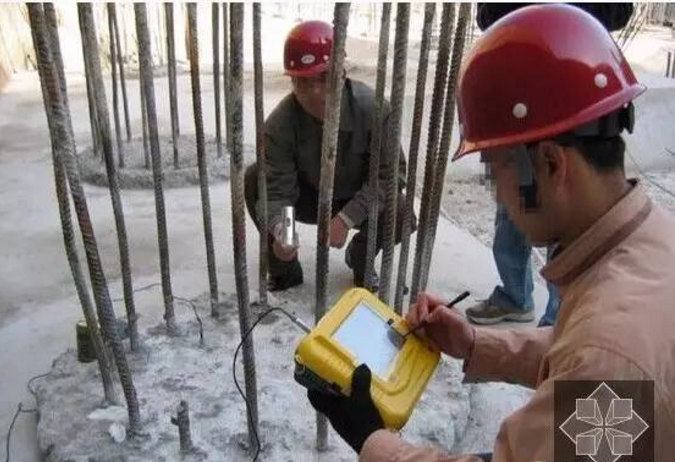

3. 验桩
约请验桩单位进行桩基检验,待检测单位出据检验报告结果并合格后方可进行下道工序。
4. 测量放线
验桩完成后,由测量人员根据栓桩放出基础的十字中心线,并放出基础模板边线,同时放出墩柱中线,以保证承台筋位置准确。
5. 调直桩基钢筋
五、承台钢筋施工

1. 原材料

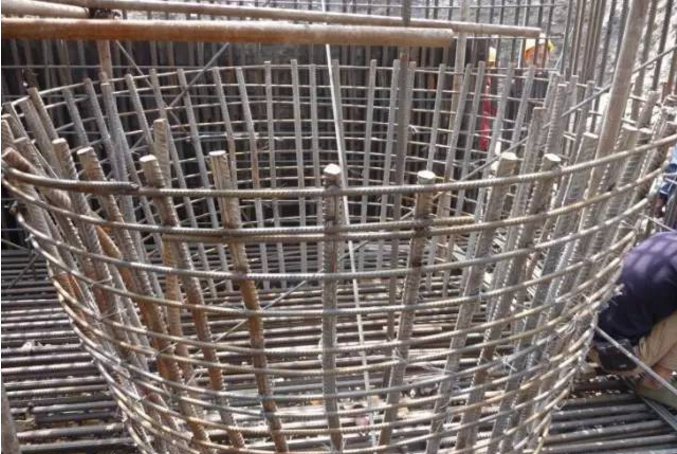

2. 钢筋加工及安装

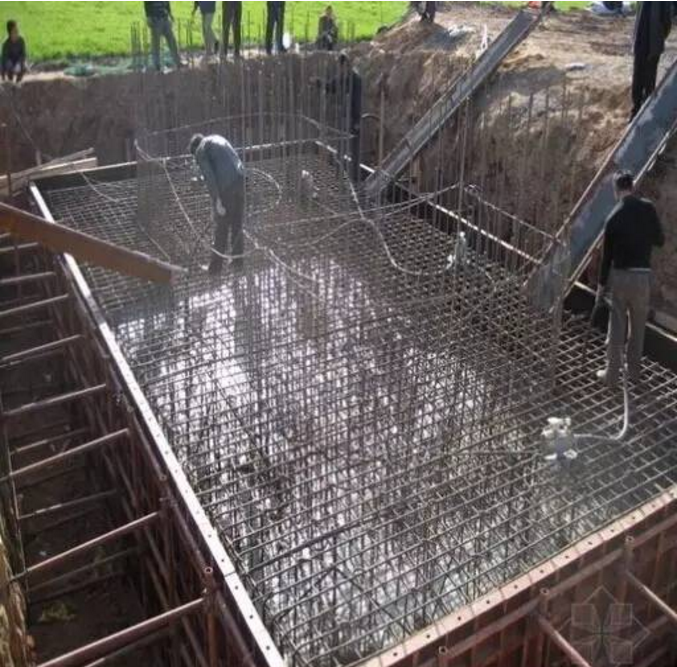

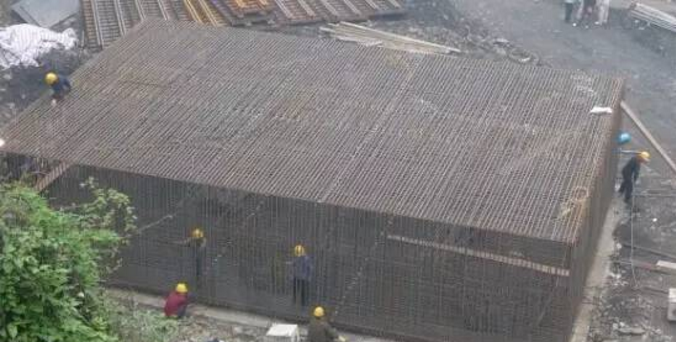

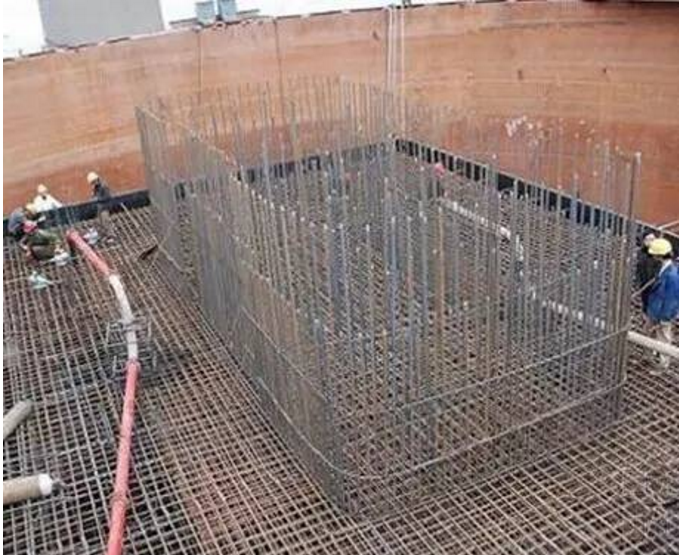

3. 钢筋接头
6. 钢筋施工现场实测项目
1)受力钢筋同一截面的接头数量、搭接长度、焊接和机械连接头的质量应符合施工技术规范要求。
2)钢筋安装时,必须保证设计要求的钢筋根数,受力筋必须平直,表面不得有裂纹和其他损伤。
3)实测:受力钢筋间距、箍筋和横向水平筋以及螺旋筋间距、钢筋骨架尺寸、保护层厚度、预埋件位置。
六、承台模板施工
1. 模板形式
2. 脱模剂
脱模剂使用优质30#机油(或者色拉油),支模前对模板表面进行清理后,用棉丝均匀涂刷机油。

3. 模板安装
模板安装完毕后,对其平面位置、顶部标高、节点联系及纵横向稳定性进行检查,自检合格后约请监理检查验收,签认后方可浇筑混凝土。
七、混凝土浇筑施工
1. 原材料

2. 混凝土浇筑

3. 大体积混凝土
八、混凝土养生及拆模
1. 混凝土养生
2. 拆模
混凝土强度达到2.5MPa以上后,经监理同意,可以拆除模板。拆模时,首先去掉底部的底撑,然后放开顶部的对拉螺栓,将吊车的吊钩与模块吊环固定后,去掉斜撑,槽内人员全部撤离,人工在承台顶部用木杠慢慢撬开模板,使模板与承台分开,指挥工统一指挥,吊车缓慢提升,慢慢吊离承台,防止磕碰。
拆摸时混凝土与环境的温差不得大于15℃。当温差在10~15℃时,拆除摸板后的混凝土表面应采取临时覆盖措施。
采用外部热源加热养护的混凝土,当环境气温在0℃以下时,应待混凝土冷却至5℃以下后,方可拆除摸扳。
九、土方回填
承台拆模后及时进行基槽清理,将槽内各种杂物清理干净,经监理检验合格,后方可进行承台基槽的回填。
