首页

  1. 首页
  2. 岩土知识
  3. 内容

地铁基坑降水井施工工艺要点

地铁基坑降水井施工工艺要点

地铁基坑施工

1)降水井施工工艺流程

井点测量定位→挖孔埋护筒→钻机就位→钻孔→吊放井管→回填井管与孔壁间滤料(粗砂或砾石)→洗孔→井管内下水泵、安装抽水控制电路→试抽水→井点正常工作→降水完成拔管→封井

2)施工要点

(1)按设计方案及现场实际进行井点定位并明确标识。

(2)采用冲击钻成孔,孔径700mm,以满足抽水管内置放潜水泵的要求。同时,采用泥浆护壁,施工工艺同钻孔桩。

(3)成孔后立即清孔,然后尽快安装井管,井管的滤管部分尽可能放置在透水层部位。井管放入后,用滤料如中粗砂或砂砾石回填井管与孔壁间的空间,防止坍塌,井点地面以下50-100cm的范围用粘土回填密实。

(4)安装水泵前,用压缩空气法进行洗井,以抽去因钻孔而产生的混浊泥水直至水质变清为止。

(5)水泵安装后,经检查无误后即可进行试抽水,以检查抽水设备、抽水与排水系统能否满足降水要求。

(6)井管制作要求:底部1m为沉淀管,中间为过滤管(2m),滤水管外均包一层30目~40目的尼龙网。上部为井管(2+L)。井管采用380(内径大于潜水泵外径)×80mm无砂管和包网填砾过滤管。

(7)井深须超设计50cm,以满足滤料必须的空间。

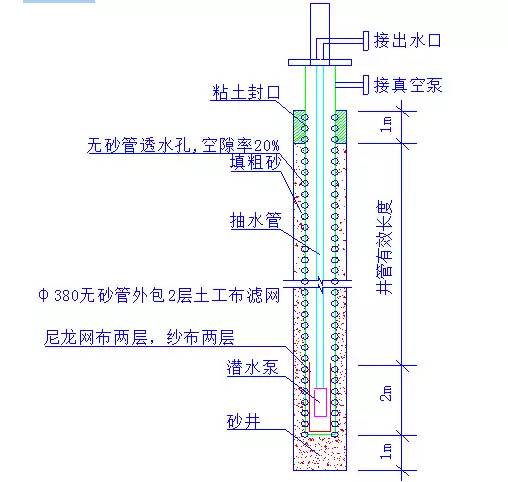

     井点结构如下图:


井点结构图

 降水运行:

1)试运行首先要准确测定各井口和地面标高、静止水位,然后开始试运行,以检查抽水设备、抽水与排水系统能否满足降水要求。否则,应增加井点数量。

2)降水井正常工作降水应在基坑开挖前二十天进行,以便提前疏干地层滞水,降低地下水位,提高土层自稳能力,顺利进行无水作业。

降水运行过程中,做好各井的水位观测工作,及时掌握承压含水层水头的变化情况。

降水运行期间,现场实行24小时值班制,值班人员要认真做好各项质量记录。降水运行过程中对降水运行的记录,及时分析整理,绘制各种必要图表,以合理指导降水工作,提高降水运行的效果。降水运行记录每天提交一份,对停抽的井及时测量水位。

相关文章

回到顶部
请复制以下网址分享
地铁基坑降水井施工工艺要点
https://m.gc5.com/gczs/ytzs/10325239.html
