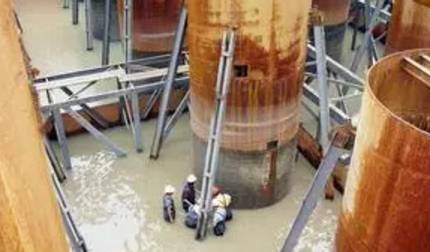

1、质量问题及现象
2)由于导管接头处密封不好,致使泥浆进入导管,若继续灌注,则会在砼中出现泥浆夹层。
3)由于导管埋置过深、当砼堵塞导管时处理时间过长、或灌注时间较长使先期灌注的砼凝固,导致导管不能提起。
4)在无破损检测中,桩的某一部位存在夹泥层。
2、原因分析
1)砼坍落度小、离析或石料粒径较小,在砼灌注过程中堵塞导管,且在砼初凝前未能疏通好,不得不提起导管时,从而形成断桩。
2)由于计算错误致使导管底口距孔底距离较大,致使首批灌注的砼不能埋住导管,从而形成断桩。
3)在导管提拔时,由于测量或计算错误,或盲目提拔导管使导管提拔过量,从而使导管底口拔出砼面,或使导管口处于泥浆层或泥浆与砼的混合层中,形成断桩。
4)在提拔导管时,钢筋笼卡住导管,在砼初凝前无法提起,造成砼灌注中断,形成断桩。
5)导管接口渗漏致使泥浆进入导管内,在砼内形成夹层,造成断桩。
6)导管埋置深度过深,无法提起导管或将导管拔断,造成断桩。
7)由于其他意外原因造成砼不能连续灌注,中断时间超过砼初凝时间,致使导管无法提升,形成断桩。
3、预防措施
1)导管使用前,要对导管进行检漏和抗拉力试验,以防导管渗漏。每节导管组装编号,导管安装完毕后要建立复核和检验制度。导管的直径应根据桩径和石料的最大粒径确定,尽量采用大直径导管。
2)下导管时,其底口距孔底的距离不大于40-1250px,同时要能保证首批砼灌注后能埋住导管至少1m。在随后的灌注过程中,导管的埋置深度一般控制在2-4m范围内。
3)砼的坍落度要控制在18-550px、要求和易性好。若灌注时间较长时,可在砼中加入缓凝剂,以防止先期灌注砼初凝,堵塞导管。
4)在钢筋笼制作时,一般要采用对焊,以保证焊口平顺。当采用搭接焊时,要保证焊缝不要在钢筋内形成错台,以防钢筋笼卡住导管。
5)在提升导管时要通过测量砼的灌注深度及已拆下导管长度,认真计算提拔导管的长度,严禁不经测量和计算而盲目提拔导管,一般情况下一次只能拆除卸一节导管。
6)关键设备要有备用,材料要准备充足,以保证砼能够连续灌注。
7)当砼堵塞导管时,可采用拔插抖动导管,当所堵塞的导管长度较短时,也可用型钢插入导管内进行冲击来疏通导管,也可在导管上固定附着式振捣器进行振动来疏通导管内的砼。
8)当钢筋笼卡住导管后,可设法转动导管,使之脱离钢筋笼。
