首页

  1. 首页
  2. 造价知识
  3. 内容

道路工程定额工程量计算全解,内附表格及公式

一、全统市政定额道路工程工作内容

1.路床(槽)整形

(1)路床(槽)整形的工作内容包括:

1)路床、人行道整形碾压:放样、挖高填低、推土机整平、找平、碾压、检验、人工配合处理机械不到之处。

2)边沟成形工挖边沟土、培整边坡、整平沟底、余土弃运。

(2)路基盲沟的工作内容包括:放样、挖土、运料、填充夯实、弃土外运。

(3)弹软土基处理的工作内容包括:

1)掺石灰、改换炉渣、片石。

①人.工操作:放样、挖土、掺料改换、整平、分层夯实、找平、清理杂物。

②机械操作:放样、机械挖土、掺料、推拌、分层排压、找平、碾压、清理杂物。

2)石灰砂桩:放样、挖孔、填料、夯实、清理余土至路边。

3)塑板桩。

①带门架:轨道铺拆、定位、穿塑料排水板、安装桩靴、打拔钢管、剪断排水板、门架、桩机移位。

②不带门架:定位、穿塑料排水板、安装桩靴、打拔钢管、剪断排水板、起重机、桩机移位。

4)粉喷桩:钻机就位、钻孔桩、加粉、喷粉、复搅。

5)土工布:清理整平路基、挖填锚固沟、铺设土工布、缝合及锚固土工布。

6)抛石挤淤:人工装石、机械运输、人工抛石。

7)水泥稳定土、机械翻晒。

①放样、运料(水泥)、拌合、找平、碾压、人工拌合处理碾压不到之处。

②放样、机械带烨犁翻拌晾晒、排压。

(4)砂底层的工作内容包括:放样、取(运)料、摊铺、洒水、找平、碾压。

(5)铺筑垫层料的工作内容包括:放样、取(运)料、摊铺、找平。

2.道路基层

(1)石灰土基层,石灰、炉渣、土基层,石灰、粉煤灰、土基层,石灰、炉渣基层,石灰、粉煤灰、碎石基层(拌和机拌合),石灰、粉煤灰、砂砾基层(拖拉机拌合犁耙)的工作内容包括:

1)人工拌合:放样、清理路床、人工运料、上料、铺石灰、焖水、配料拌合、找平、碾压、人工处理碾压不到之处、清理杂物。

2)拖拉机拌合(带犁耙):放样、清理路床、运料、上料、机械整平土方、铺石灰、焖水、拌合、排压、找平、碾压、人工处理碾压不到之处、清理杂物。

3)拖拉机原槽拌合(带犁耙):放样、清理路床、运料、上料、机械整平土方、铺石灰、拌合、排压、找平、碾压、人工处理碾压不到之处、清理杂物。

4)拌和机拌合:放样、清理路床、运料、上料、机械整平土方、铺石灰、焖水、拌和机拌合、排压、找平、碾压、人工处理碾压不到之处、清理杂物。

5)厂拌人铺:放样、清理路床、运料、上料、摊铺洒水、配合压路机碾压、初期养护。

(2)石灰、土、碎石基层的工作内容包括:

1)机拌:放线、运料、上料、铺石灰、炯水、拌和机拌合、找平、碾压、人工处理碾压不到之处、清除杂物。

2)厂拌:放线、运料、上料、配合压路机碾压、初级养护。

(3)路(厂)拌粉煤灰三渣基层的工作内容包括:放线、运料、上料、摊铺、炯水、拌和机拌合、找平、碾压、二层铺筑时下层扎毛、养护、清理杂物。

(4)顶层多合土养护的工作内容包括:抽水、运水、安拆抽水机胶管、洒水养护。

(5)砂砾石底层(天然级配)、卵石底层、碎石底层、块石底层、炉渣底层、矿渣底层、山皮石底层的工作内容包括:放样、清理路床、取料、运料、上料、摊铺、找平、碾压。

(6)沥青稳定碎石的工作内容包括:放样、清扫路基、人工摊铺、洒水、喷洒机灞油、嵌缝、碾压、侧缘石保护、清理。

3.道路面层

(1)简易路面(磨耗层)的工作内容包括:放样、运料、拌合、摊铺、找平、洒水、碾压。

(2)沥青表面处治的工作内容包括:清扫路基、运料、分层撒料、洒油、找平、接茬、收边。

(3)沥青贯人式路面的工作内容包括:清扫整理下承层、安拆熬油设备、熬油、运油、沥青喷洒机洒油、铺洒主层骨料及嵌缝料、整形、碾压、找补、初期养护。

(4)喷洒沥青油料的工作内容包括:清扫路基、运油、加热、洒布机喷油、移动挡板(或遮盖物)保护侧石。

(5)黑色碎石路面、粗粒式沥青混凝土路面、中粒式沥青混凝土路面、细粒式沥青混凝土路面的工作内容包括:清扫路基、整修侧缘石、测温、摊铺、接茬、找平、点补、夯边、撒垫料、碾压、清理。

(6)水泥混凝土路面的工作内容包括:放样、模板制作、安拆、模板刷油、混凝土纵缝涂沥青油、拌合、浇筑、捣固、抹光或拉毛。

(7)伸缩缝的工作内容包括:

1)切缝:放样、缝板制作、备料、熬制沥青、浸泡木板、拌合、嵌缝、烫平缝面。

2)PG道路嵌缝胶:清理缝道、嵌人泡沫背衬带、配制搅料PG胶、上料灌缝。

(8)水泥混凝土路面养护的工作内容包括:铺盖草袋、铺撒锯末、涂塑料液、铺塑料膜、养护。

(9)水泥混凝土路面钢筋的工作内容包括:钢筋除锈、安装传力杆,拉杆边缘钢筋。钢筋网。

4.人行道侧缘石及其他

(1)人行道板安砌的工作内容包括:放样、运料、配料拌合、找平、夯实、安砌、灌缝、扫缝。

(2)异型彩色花砖安砌的工作内容包括:放样、运料、配料拌合、扒平、夯实、安砌、灌缝、扫缝。

(3)侧缘石垫层的工作内容包括:运料、备料、拌合、摊铺、找平、洒水、夯实。

(4)侧缘石、侧平石安砌、砌筑树池的工作内容包括:放样、开槽、运料、调配砂、安砌、勾缝、养护、清理.

(5)消解石灰的工作内容包括:集中消解石灰、推土机配合、小堆沿线消解、人工闷翻。

二、道路工程定额工程量计算说明

1.路床(槽)整形说明

(1)全统市政定额第二册《道路工程》第一章路床(槽)整形包括路床(槽)整形、路基盲沟、基础弹软处理、铺筑垫层料等计39个子目。

(2)路床(槽)整形项目的内容,包括平均厚度10cm以内的人工挖高填低、整平路床,使之形成设计要求的纵横坡度,并应经压路机碾压密实。

(3)边沟成形,综合考虑了边沟挖土的土类和边沟两侧边坡培整面积所需的挖土、培土、修整边坡及余土抛出沟外的全过程所需人工。边坡所出余土弃运路基50m以外。

(4)混凝土滤管盲沟定额中不含滤管外滤层材料。

(5)粉喷桩定额中,桩直径取定50cm。

2.道路基层说明

(1)全统市政定额第二册《道路工程》第二章道路基层包括各种级配的多合土基层计195个子目。

(2)石灰土基、多合土基、多层次铺筑时,其基础顶层需进行养护,养护期按7天考虑,其用水量已综合在顶层多合土养护定额内,使用时不得重复计算用水量。

(3)各种材料的底基层材料消耗中不包括水的使用量,当作为面层封顶时如需加水碾压,加水量由各省、自治区、直辖市自行确定。

(4)多合土基层中各种材料是按常用的配合比编制的,当设计配合比与定额不符时,有关的材料消耗量可由各省、自治区、直辖市另行调整,但人工和机械台班的消耗不得调整。

(5)石灰土基层中的石灰均为生石灰的消耗量。土为松方用量。

(6)定额中设有“每增减”的子目,适用于压实厚度20cm以内。压实厚度在20cm以上应按两层结构层铺筑。

3.道路面层说明

(1)全统市政定额第二册《道路工程》第三章道路面层包括简易路面、沥青表面处治、沥青混凝土路面及水泥混凝土路面等71个子目。

(2)沥青混凝土路面、黑色碎石路面所需要的面层熟料实行定点搅拌时,其运至作业面所需的运费不包括在该项目中,需另行计算。

(3)水泥混凝土路面,综合考虑了前台的运输工具不同所影响的工效及有筋无筋等不同的工效。施工中无论有筋无筋及出料机具如何均不换算。水泥混凝土路面中未包括钢筋用量。如设计有筋时,套用水泥混凝土路面钢筋制作项目。

(4)水泥混凝土路面均按现场搅拌机搅拌。如实际施工与定额不符时,由各省、自治区、直辖市另行调整。

(5)水泥混凝土路面定额中,不含真空吸水和路面刻防滑槽。

(6)喷洒沥青油料定额中,分别列有石油沥青和乳化沥青两种油料,应根据设计要求套用相应项目。

4.人行道侧缘石及其他说明

(1)全统市政定额第二册《道路工程》第四章人行道侧缘石及其他包括人行道板、侧石(立缘石)、花砖安砌等45个子目。

(2)所采用的人行道板、侧石(立缘石)、花砖等砌料及垫层如与设计不同时,材料量可按设计要求另计其用量,但人工不变。

5.定额说明

(1)全统市政定额第二册《道路工程))(以下简称道路工程定额)。包括路床(槽)整形、道路基层、道路面层、人行道侧缘石及其他,共四章350个子目。

(2)道路工程定额适用于城镇基础设施中的新建和扩建工程。

(3)道路工程定额编制依据。

1)《全国统一市政工程预算定额》(1988)道路分册及建设部关于定额的有关补充规定资料。

2)新编《全国统一建筑工程基础定额》、《全国统一安装工程基础定额》及《全国统一市政工程劳动定额》。

3)现行的市政工程设计、施工验收规范、安全操作规程、质量评定标准等。

4)现行的市政工程标准图集和具有代表性工程的设计图纸。

5)各省、自治区、直辖市现行的市政工程单位估价表及基础资料。

6)已被广泛采用的市政工程新技术、新结构、新材料、新设备和已被检验确定成熟的资料。

(4)道路工程中的排水项目,按第六册“排水工程”相应定额执行。

(5)定额中的工序、人工、机械、材料等均系综合取定。除另有规定者外,均不得调整。

(6)定额的多合土项目按现场拌合考虑,部分多合土项目考虑了厂拌,如采用厂拌集中拌合,所增加的费用可按各省、自治区、直辖市有关规定执行。

(7)定额凡使用石灰的子目,均不包括消解石灰的工作内容。编制预算中,应先计算出石灰总用量,然后套用消解石灰子目。

6.有关数据的取定

(1)人工。

1)定额中人工量以综合工日数表示,不分工种及技术等级。内容包括:基本用工和其他用工。其他用工包括:人工幅度差、超运距用工和辅助用工。

2)综合工日=基本用工X(1+人工幅度差)+超运距用工十辅助用工,人工幅度差综合取定10%。人工是随机械产量计算的,人工幅度差率按机械幅度差率计算。定额中基本运距为50m,超运距综合取定为loom.

(2)材料。

1)主要材料、辅助材料凡能计量的均应按品种、规格、数量,并按材料损耗率规定增加损耗量后列出。其他材料以占材料费的百分比表示,不再计人定额材料消耗量。其他材料费道路工程综合取定为0.50%

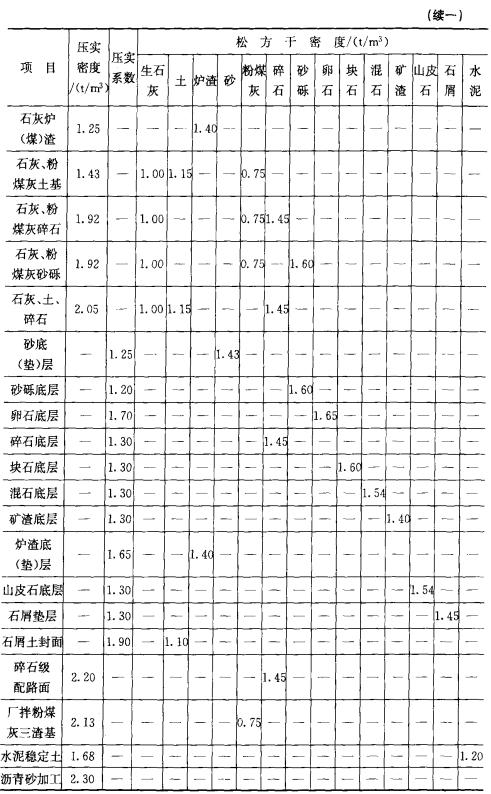

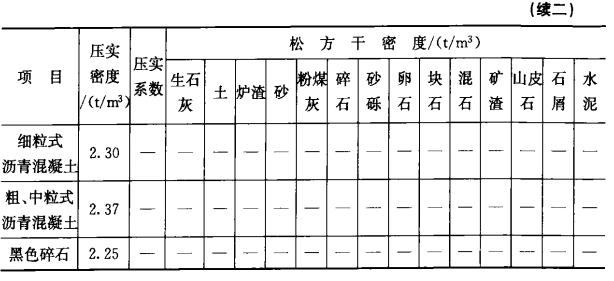

2)主要材料的压实干密度、松方干密度、压实系数见表10-1.

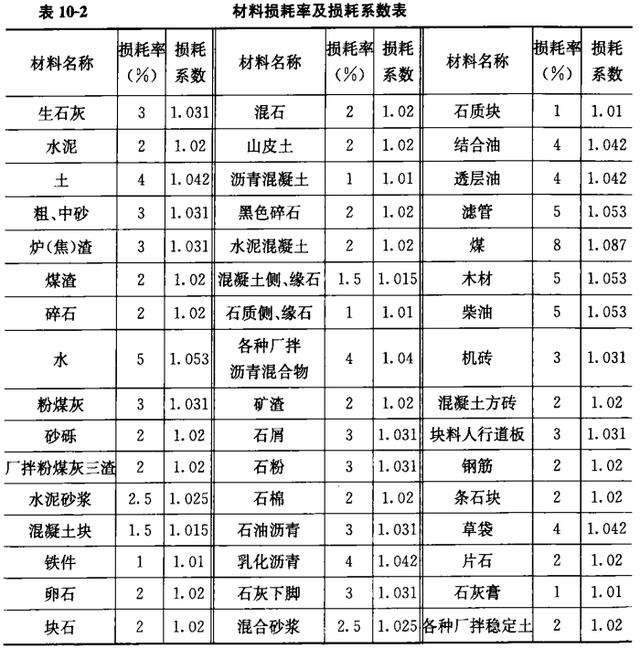

3)各种材料消耗均按统一规定计算(材料损耗率及损耗系数见表10-2),另根据混合料配比不同,其用水量如下:


①弹软土基处理(人工、机械掺石灰、水泥稳定土壤)均按15%水量计人材料消耗量,砂底层铺人垫层料均按8%用水量计人材料消耗量。

②石灰土基、多合土基均按15%用水量计人材料消耗量,其他类型基层均按8%用水量计人材料消耗量。

③水泥混凝土路面均按20%用水量计人材料消耗量,水泥混凝土路面层养护、简易路面按5%用水量计人材料消耗量.

④人行道、侧缘石铺装均按8%用水量计人材料消耗量。

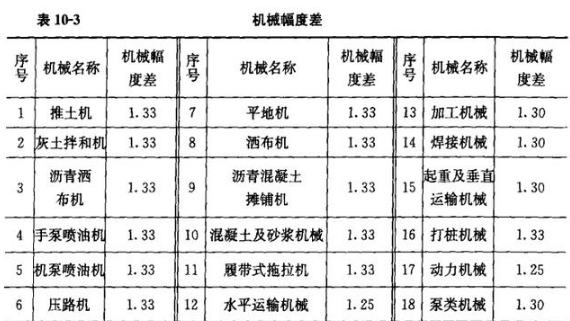

(3)机械.定额中所列机械,综合考虑了目前市政行业普遍使用的机型、规格,对原定额中道路基层、面层中的机械配置进行了调整,以满足目前高等级路面技术质量的要求及现场实际施工水平的需要。定额中在确定机械台班使用量时,均计人了机械幅度差。机械幅度差系数见表10-3.


7.其他有关问题的说明

(1)定额均按照合理的施工组织设计,合理的劳动组织与机械配备以及正常的施工条件,根据现行和有关质量检验评定标准及操作规程编制的。

(2)定额中的工作内容以简明的方法,说明了主要施工工序,对次要工序未加叙述,但在编制预算定额时均已考虑.

(3)定额中施工用水均考虑以自来水为供水水源,如需采用其他水源时,其定额允许调整换算.

(4)半成品材料规格、重量不同时可以换算,但人工、机械消耗量不得进行调整。

(5)各种材料配合比不同时可调整换算,但人工、机械消耗量不得进行调整。

(6)定额中半成品材料均不包括其运费(拌合场至施工现场),在编制预算时,各地区可根据本地区的运输价格另行计算。

(7)由于各省市、地区情况不同,定额没有考虑商品混凝土。若各地区使用商品混凝土时,采用定额,应减除搅拌机台班数量和90%的人工量.如实际中采用集中搅拌站拌合混凝土、搅拌车运输时,其运费应另行计算。

(8)定额中未编制混凝土搅拌站项目.各地区在施工中需设立搅拌站时可参考其他专业预算定额。

三、道路工程定额工程且计算规则

1.路床(槽】整形

道路工程路床(槽)碾压宽度计算应按设计车行道宽度另计两侧加宽值,加宽值的宽度由各省自治区、直辖市自行确定,以利路基的压实。

2.道路基层

(1)道路工程路基应按设计车行道宽度另计两侧加宽值,加宽值的宽度由各省、自治区、直辖市自行确定.

(2)道路工程石灰土、多合土养护面积计算,按设计基层、顶层的面积计算。

(3)道路基层计算不扣除各种井位所占的面积.

(4)道路工程的侧缘(平)石、树池等项目以延长米计算,包括各转弯处的弧形长度。

3.道路面层

(1)水泥混凝土路而以平口为准,如设计为企口时。其用工量按道路工程定额相应项目乘以系数1.01。木材摊销量按定额相应项目摊销量乘以系数1.051。

(2)道路工程沥青混凝土、水泥混凝土及其他类型路面工程量以设计长乘以设计宽计算(包括转弯面积),不扣除各类井所占面积。

(3)伸缩缝以面积为计量单位。此面积为缝的断面积,即设计宽X设计厚。

(4)道路面层按设计图所示面积(带平石的面层应扣除平石面积)以㎡计算。

4.人行道侧缘石及其他

人行道板、异型彩色花砖安砌面积计算按实铺面积计算。

相关文章

回到顶部
请复制以下网址分享
道路工程定额工程量计算全解,内附表格及公式
https://m.gc5.com/gczs/zjzs/10361492.html
