室内消火栓箱体及喷淋头布置工艺做法



01

1)工艺流程

测量定位→膨胀螺栓预埋→箱体安装→配管→栓口安装→配件安装

2)工艺做法

①根据安装后栓口标高位置确定箱体安装的位置和标高,采用M8×100膨胀螺栓四角固定。

②消火栓支管从箱的端部经箱底由下而上引入,栓口朝外,栓口的中心标高1.1m±20mm。

③消火栓配件的安装,应在交工前进行。

④消防水龙带每根长度不大于25.0m,消防水龙带应折放在挂架上或卷实、盘紧放在箱内;消防水枪要竖放在箱体内侧;自救式水枪和软管,应放在挂卡上或自救式卷盘上。

⑤消防水龙带与水枪快速接头的连接,应使用配套卡箍锁紧。

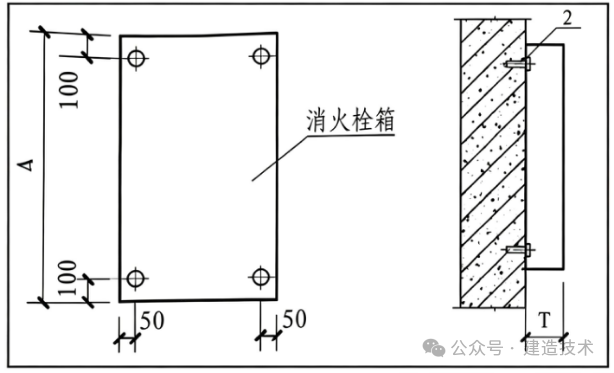

 消火栓箱体固定示意图

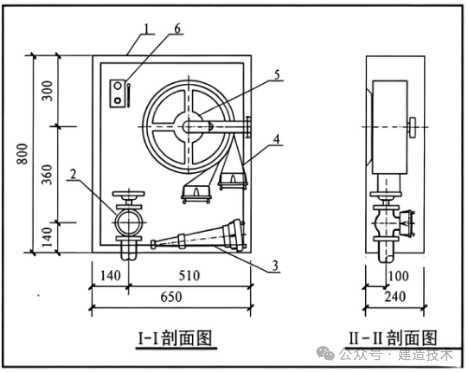

消火栓箱安装示意图

3)质量控制要点及标准

1)控制要点

①消防箱内各有关器具都应按其使用功能设置合理的位置。消火栓口应按规定的标高设置,并设置在门轴侧反向;水龙带与水枪和快速接头绑扎好后,应根据箱内构造将水龙带挂放在箱内的挂钉、托盘或支架上;警铃应设置在消防栓口的上方,消防箱门应顺着疏散的方向开启。

②箱体涂层完好,清洁干净,消火栓箱门正面分别粘贴“消火栓”、“灭火器”字样。

2)控制标准

箱式消火栓的安装应符合下列规定:

①栓口应朝外,并不应安装在门轴侧。

②栓口中心距地面为1.1m,允许偏差±20mm。

③阀门中心距箱侧面为140mm,距箱后内表面为100mm,允许偏差±5mm。

④消火栓箱体安装的垂直度允许偏差为3mm。

02

喷淋头布置

1)工艺流程

施工准备→排版布置→管道安装→管道试压→管道冲洗→喷淋头安装

2)工艺做法

①安装前应将吊顶、灯具、风口、烟感、广播等专业进行综合排版布置,确定喷头位置。

②封吊顶前进行系统试压,试压完后冲洗管道,合格后可封闭吊顶;吊顶材料在喷头位置处开一个30mm的孔,把预留口露出,吊顶装修完后,把丝堵卸下,安装喷头。

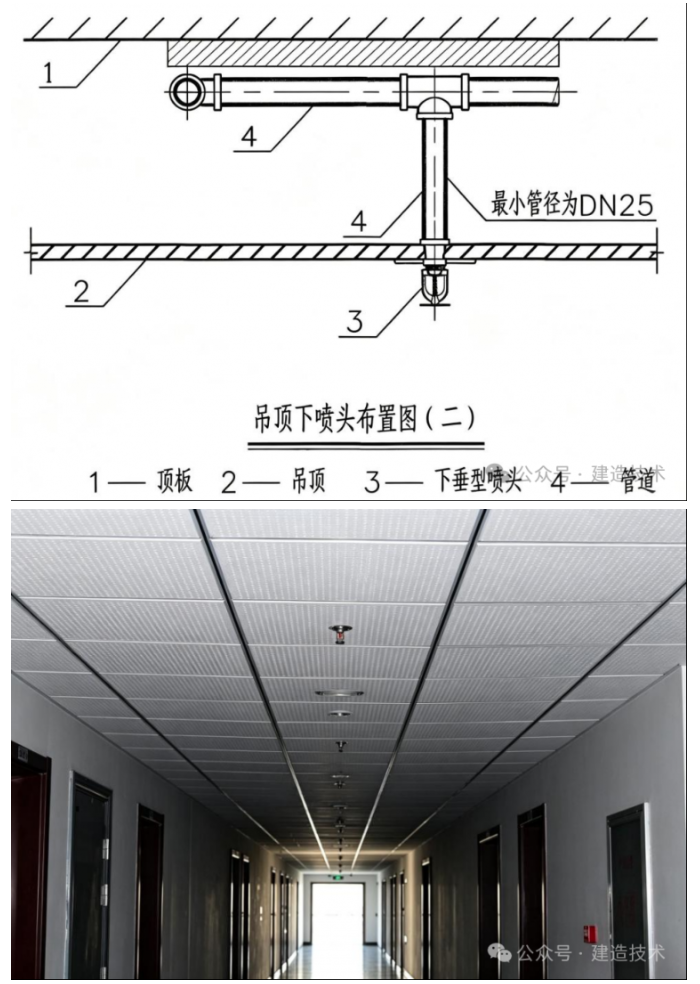

1 - 副本(1).png

3)质量控制要点及标准

1)控制要点

喷淋头安装牢固居于吊顶块材中心,对称布置,成排成线,美观实用。

2)控制标准

喷淋头安装质量控制应达到《自动喷水灭火系统施工及验收规范》GB50261-2005、《自动喷水与水喷雾灭火设施安装》04S206规定要求。
