做法说明:
顶板后浇带两侧按施工缝做法预留好钢板止水带,在顶板混凝土浇筑前在后浇带两侧安装好钢丝网。
要拆除后浇带位置模板时,要对后浇带两侧现浇梁板结构做好回顶。
后浇带支撑及模板加固应牢靠、模板与后浇带两侧混凝土结构拼缝应严密。
工艺流程:
顶板混凝土浇筑――顶板预留支撑――后浇带清理――后浇带模板支设――后浇带混凝土浇筑――养护――防水附加层/防水层

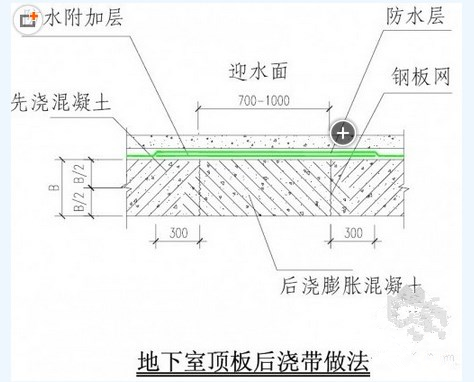

节点图:
构造做法:
1、顶板混凝土浇筑
在后浇带两侧设置有一定刚度的阻挡混凝土的密目钢板网,并固定牢固。
隐蔽验收后浇筑顶板混凝土,须保证钢板网处的混凝土密实。
2、顶板预留支撑
拆模板时须根据重量和施工要求在梁和板底留设支撑。
3、清理后浇带
清理干净外墙与后浇带接合处的浮浆和垃圾并湿润24小时以上;
清理干净后浇带内钢筋上的附着物。
4、后浇带模板支设
模板须与先浇混凝土梁板紧密结合以避免漏浆。
5、后浇带混凝土浇筑
后浇带混凝土浇筑前,应先将后浇带两侧混凝土湿润24h以上。
后浇带混凝土选用具有补偿收缩作用的微膨胀混凝土。后浇带应一次浇筑,不宜设置施工缝。
6、养护
顶板后浇带混凝土浇筑后应及时养护,养护时间不少于28天。
7、防水附加层/防水层
在后浇带位置施工防水附加层,防水附加层两边须各超出后浇带300mm以上。
经验收合格后,再施工后续防水层。
以后各项施工同地下室室外顶板做法。
质量控制点:
1、设置钢板网并固定牢固
2、梁板底部支撑留置
3、后浇带清理
4、顶板后浇带模板支设平整、牢靠
5、后浇混凝土质量与养护
6、防水附加层和防水层
