根据图纸及规范要求,并进一步提高施工质量,现对项目工程二次结构施工以幻灯片形式进行交底,以便更加有效的控制施工过程中细部及节点做法。
一、二次结构墙体砌筑质量要求

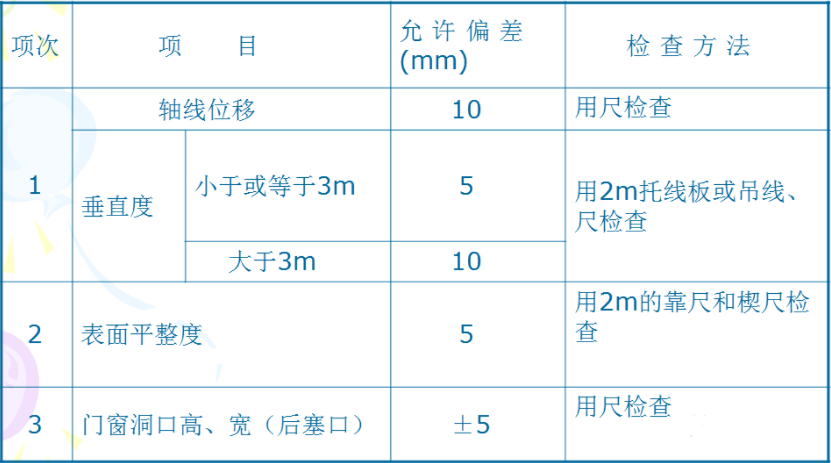

墙体砌筑一般尺寸允许偏差(一)
墙砌体的砂浆饱满度及检验方法(二)

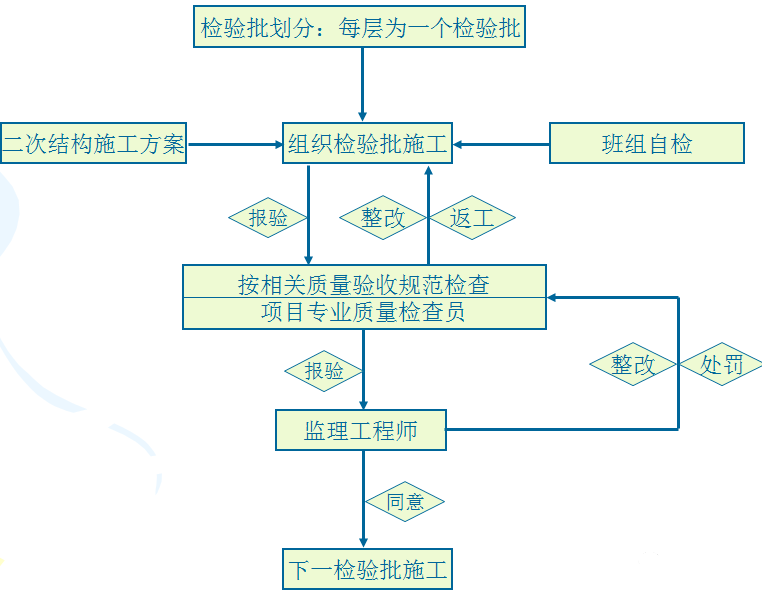

二、二次结构施工质量控制流程
三、二次结构墙体砌筑工艺流程
四、二次结构墙体砌筑施工准备
1、技术准备:
1)认真熟悉图纸和规范要求,做好二次结构墙体砌筑前的技术交底工作。
2)掌握墙体砌筑工程的长度、宽度、高度等几何尺寸,以及墙体的轴线、标高、构造形式等内容情况。
3)根据砌块的尺寸和灰缝厚度计算出皮数和排数 ,制作批数杆。
2、墙体砌筑前的准备
1)施工前放线,经复核,办理验线手续。
2)植筋及钢筋绑扎,并办理隐检手续。
3)页岩砖应在砌筑前一天浇水湿润,一般以浸入四边15mm为宜,含水率为10%-15%,轻集料空心砌块宜洒水湿润。
4)留置试块:每一楼层且不超过250m3砌体中各种类型及强度等级的砌筑砂浆,至少做一组试块(每组6块)。
五、二次结构墙体组砌方法

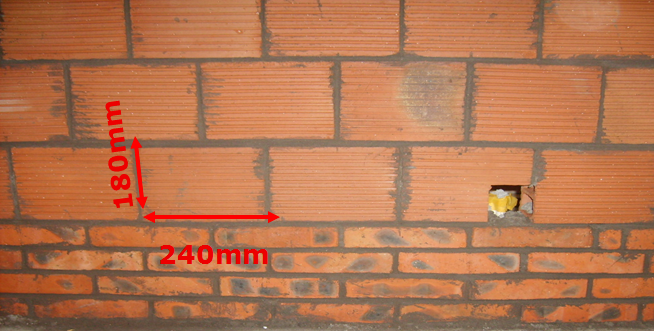

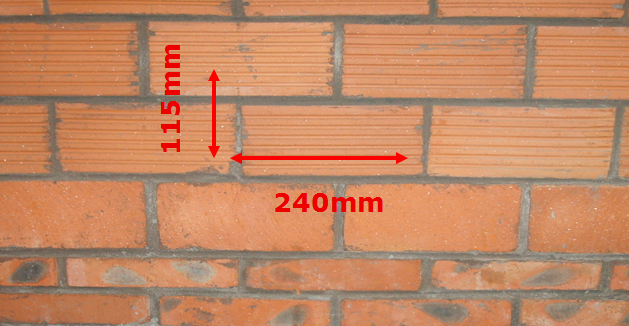

120厚的隔墙采用240(长)×115(宽) ×180(高)页岩空心砖砌筑。
200厚的内外填充墙采用240(长)×180(宽) ×115(高)的页岩空心砖砌筑,两面抹灰。
六、二次结构墙体与砼墙体及柱的拉结
二次结构墙体与砼墙及柱的拉结(一)

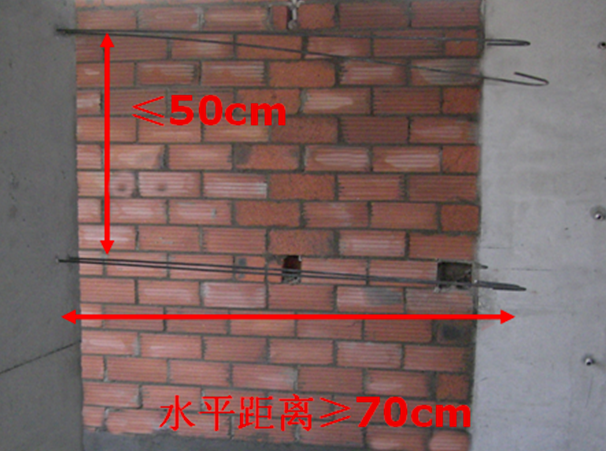

拉结钢筋伸出砼墙及柱的长度不小于70cm。

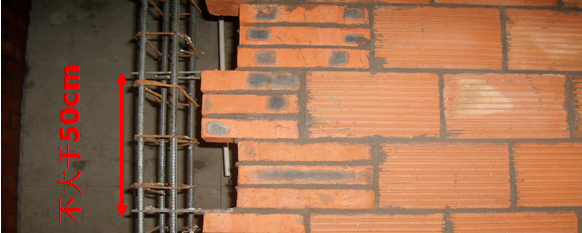

拉结筋沿墙或柱高度方向不大于50cm设置一道。
填充墙与砼墙及柱的拉结(二)

七、墙体拉结筋、构造柱钢筋植筋及钢筋绑扎

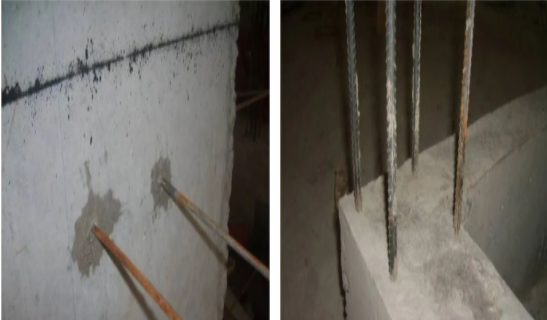

植筋(一)

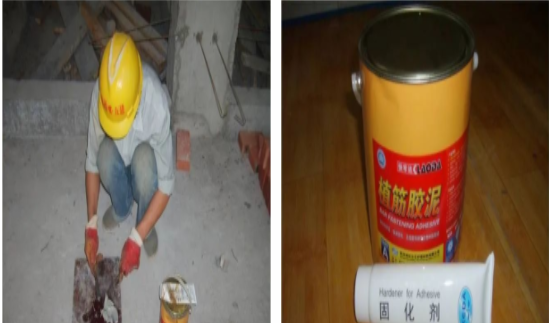

构造柱及拉结钢筋与主体结构混凝土采用植筋锚固。
采用A、B组分植筋胶泥。A组(主剂)和B组(固化剂)按10:1搅拌均匀。
施工温度为-50C 至 400C。
固化时间:24小时
植筋(二)
1.钢筋植筋施工流程:
钻孔 → 清孔 → 配制胶泥 → 注胶泥 → 植钢筋
2.植筋孔径和孔深要求:
Φ6钢筋:孔径8mm,孔深8cm。
Φ12钢筋:孔径16mm,孔深15cm。
构造柱钢筋绑扎(三)
构造柱主筋连接采用搭接,搭接长度为67cm。
构造柱主筋搭接区及柱上下端60cm范围内箍筋加密100,箍筋分别为8个和7个。
八、二次结构墙体砌筑主要部位及节点要求

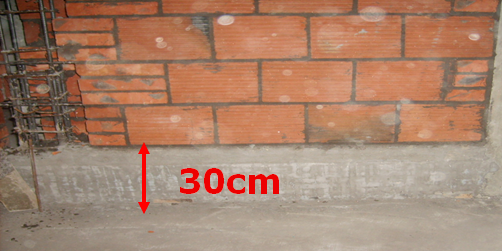

二次结构墙体底部砌筑要求(一)

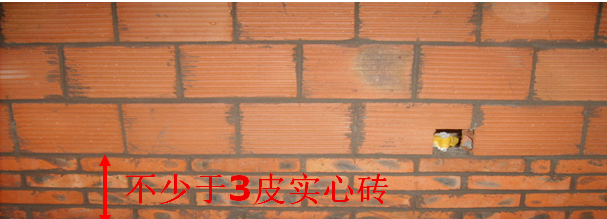

小型空心砌块墙底部砌筑不少于三皮页岩实心砖。
厨房间、卫生间隔墙(有防水要求)的底部浇筑200厚C20素混凝土。

门窗洞口部位的砌筑要求(二)
门窗洞口部位采用页岩实心砖砌筑。
二次结构墙体顶部砌筑要求(三)

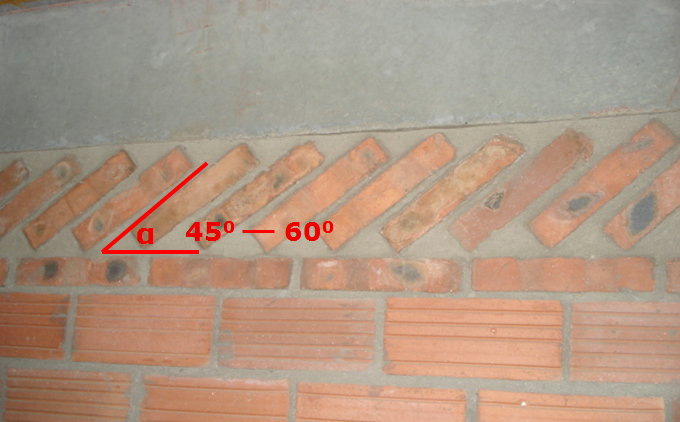

填充墙顶部采用页岩实心砖斜砌,斜砌角度为45-60度。
填充墙顶部斜砌间隔时间不少于7天。
二次结构墙体顶部砌筑(四)

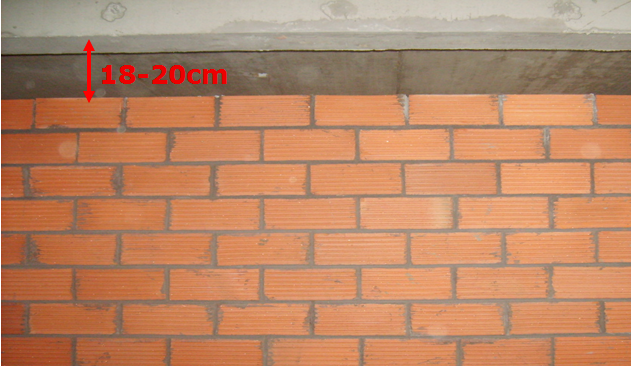

填充墙顶部斜砌高度控制在18-20cm为宜。
混凝土现浇带(五)
外墙窗台部位设通长混凝土配筋带。
框架结构为100×墙宽,主筋2φ8,负筋φ6@200。
二次结构墙体灰缝要求(六)
灰缝宽度控制在10mm——12mm内。
灰缝的平直度进行拉线和尺量检查,每10m不大于10mm。
二次结构墙体灰缝要求(七)

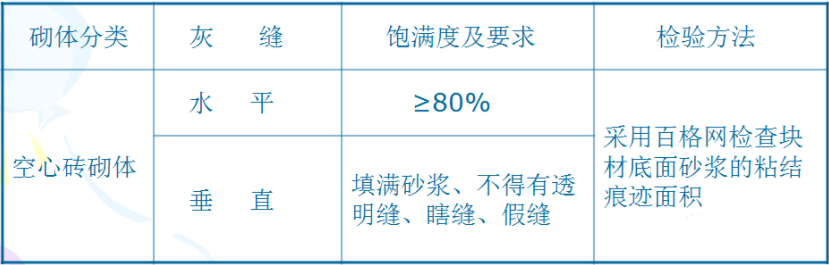

灰缝饱满度要求:
水平灰缝≥80%
垂直灰缝应填满砂浆,不得有明缝或瞎缝

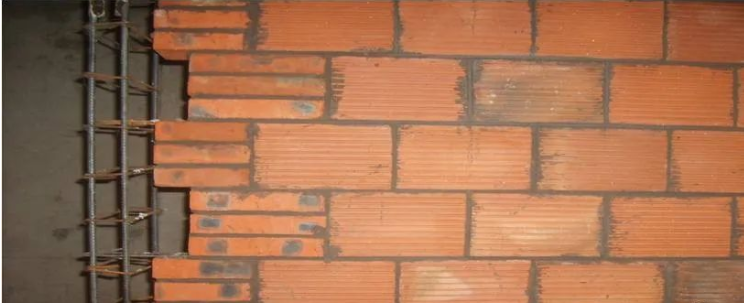

构造柱马牙槎留置(八)
马牙槎端部页岩实心砖应先退后进。

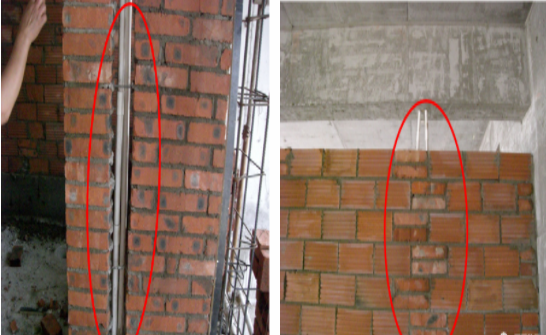

构造柱拉结筋按每50cm高度进行留置。
拉结筋进入砌体内长度为700mm。
构造柱马牙槎留置(九)

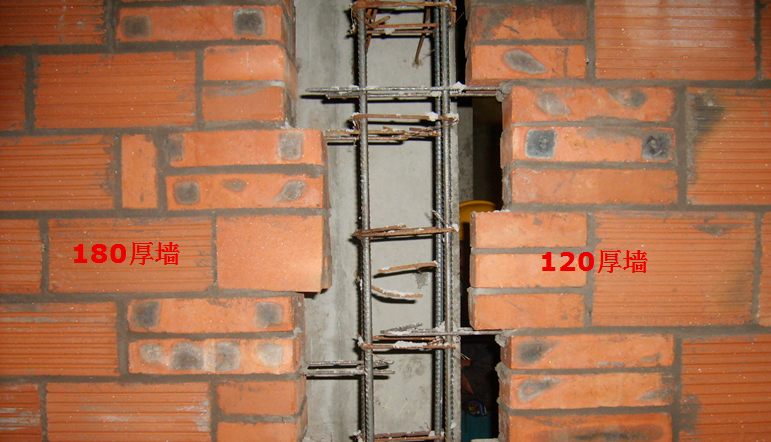

不同厚度墙体马牙槎留置。

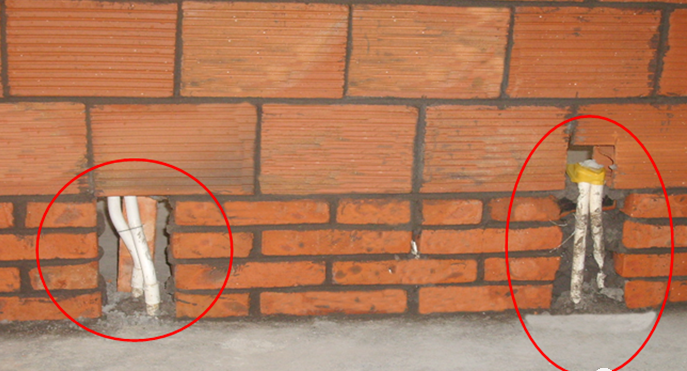

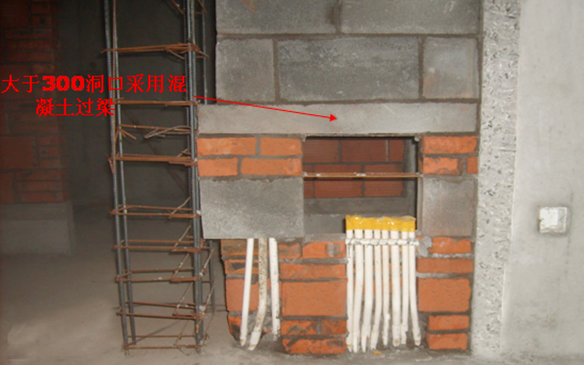

线管部位的处理(十)
填充墙墙体在线管及线盒部位采用页岩实心砖砌筑。线管集中的部位应留通槽,采用C15砼浇筑。
线管部位的处理(十一)
电箱部位的处理(十二)
