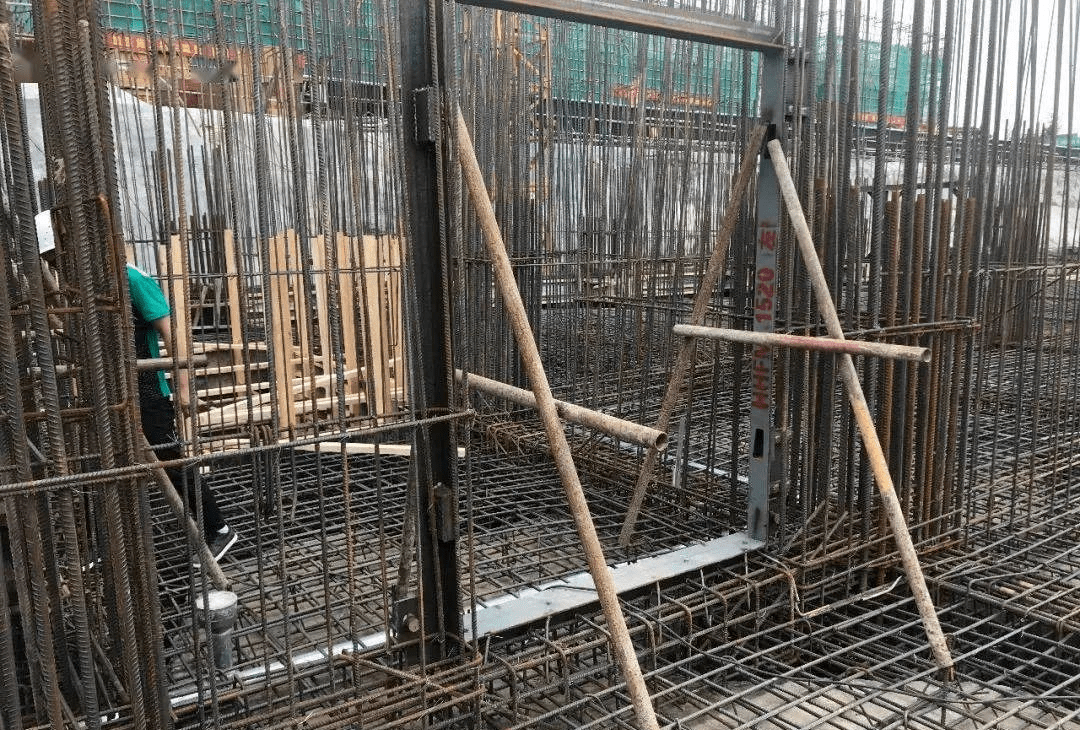

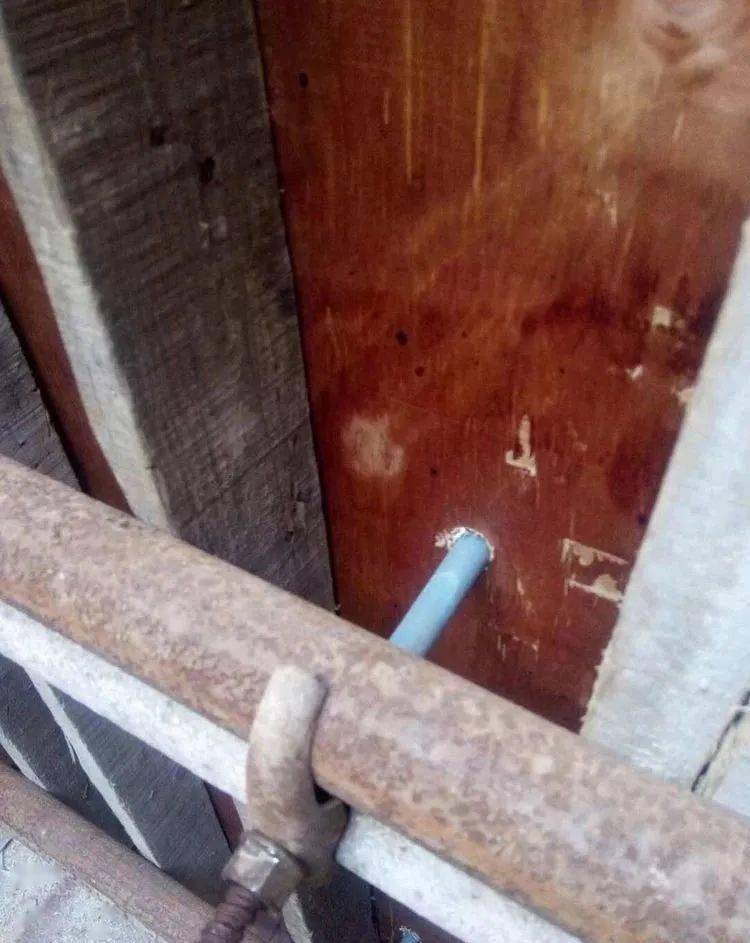

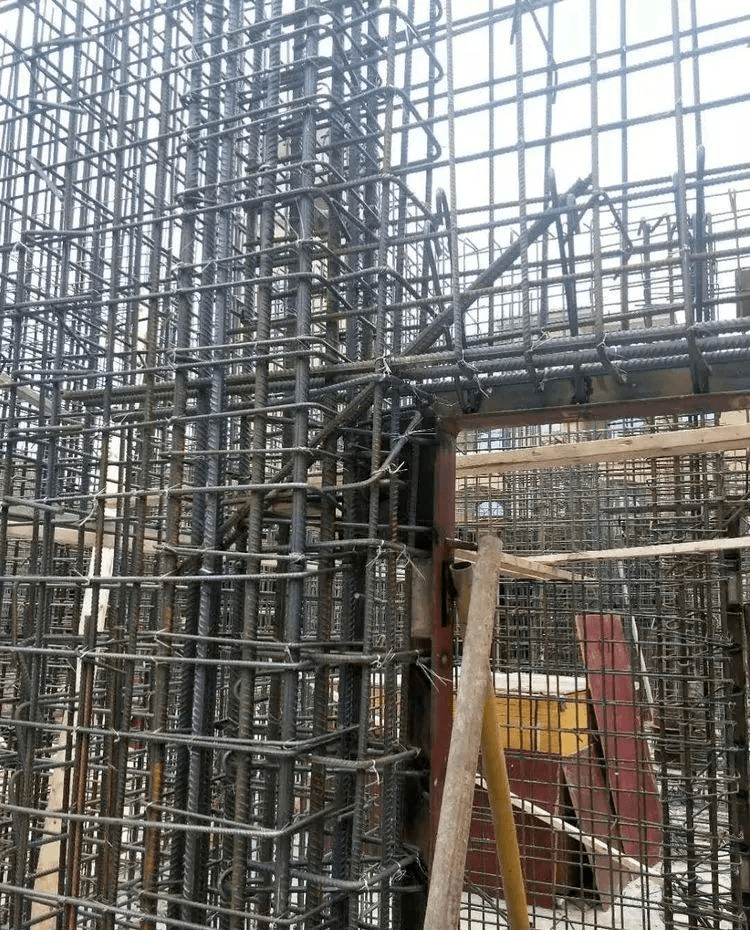

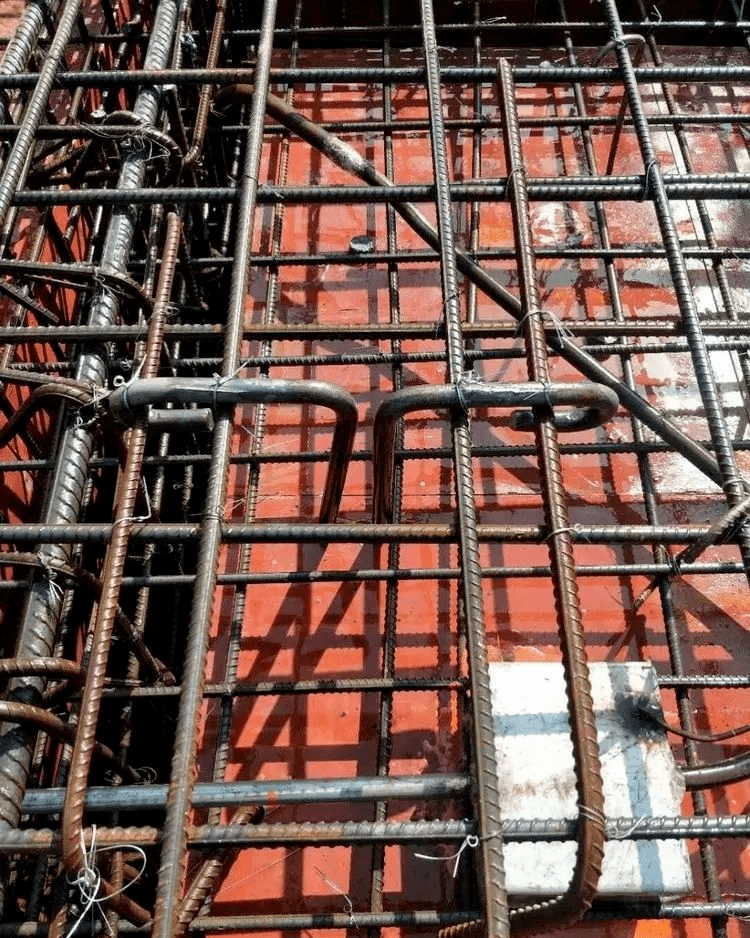

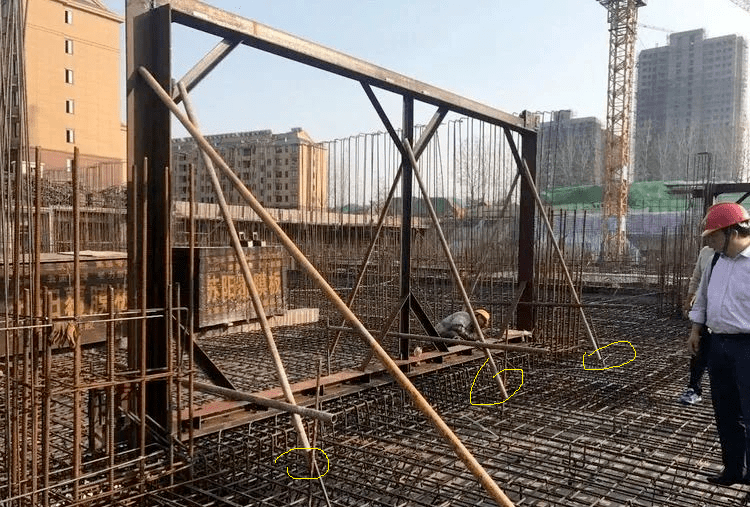

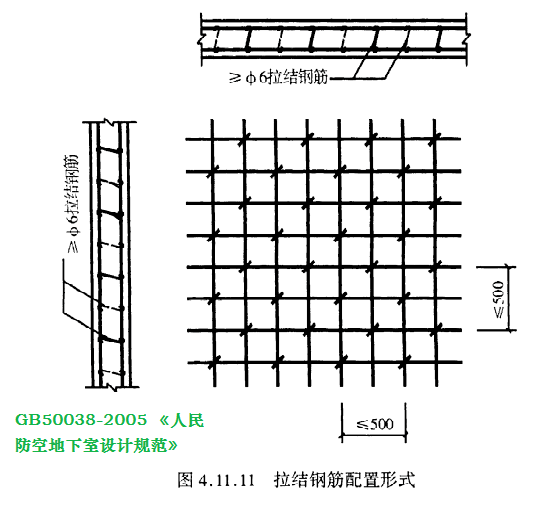

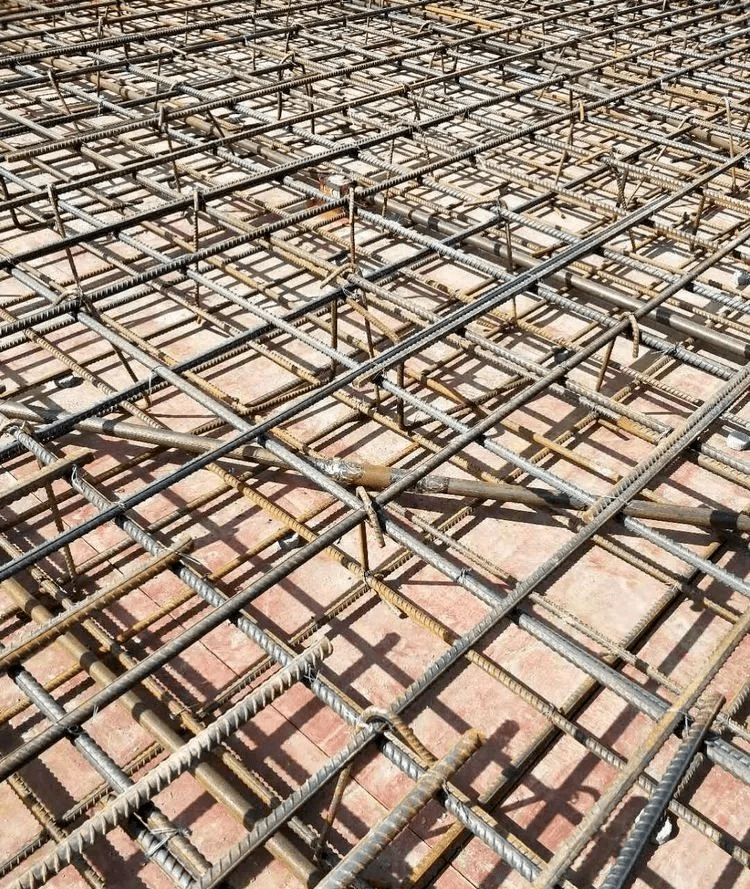

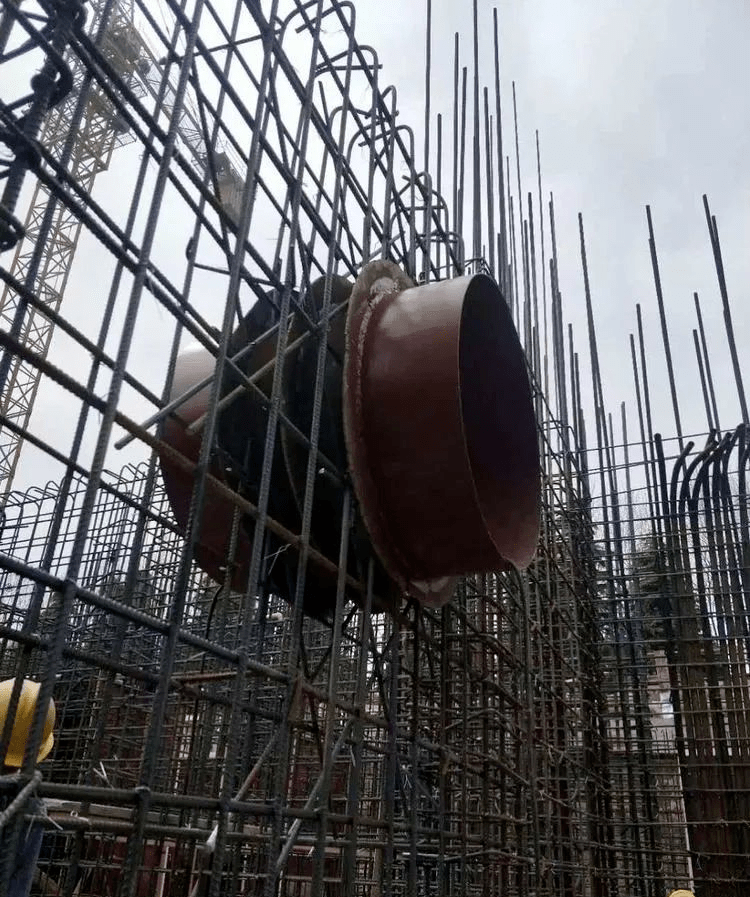

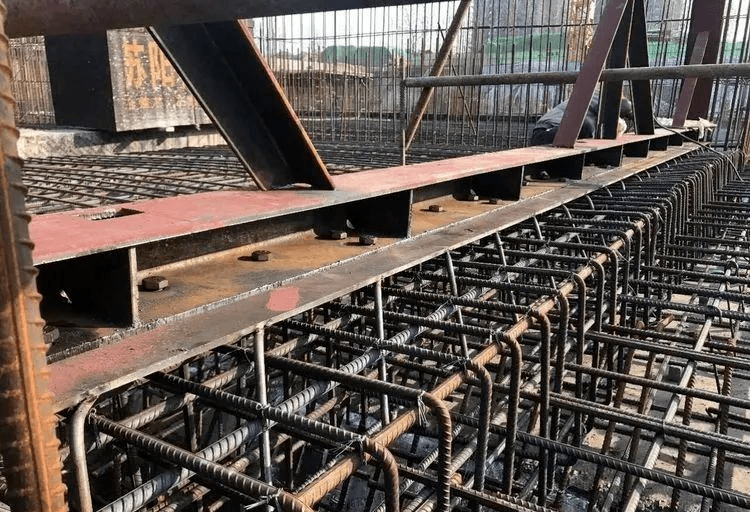

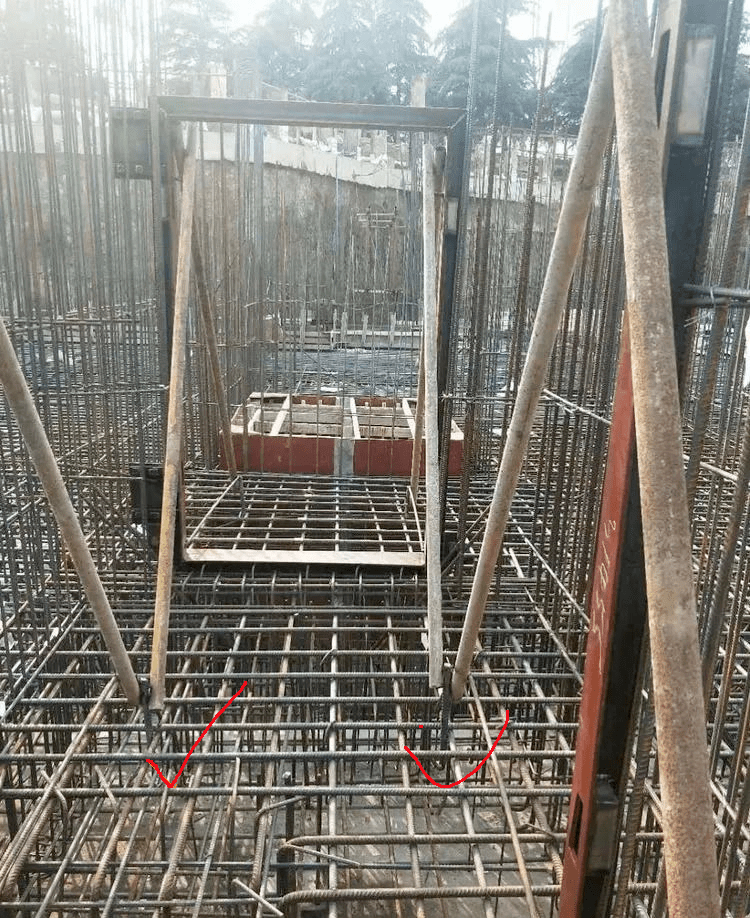

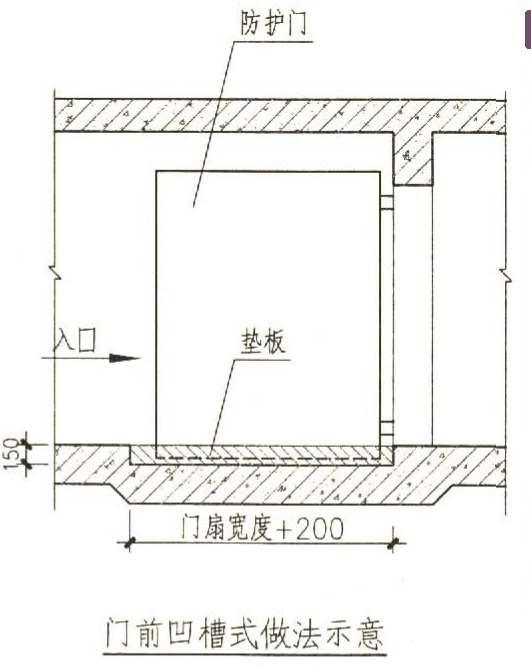

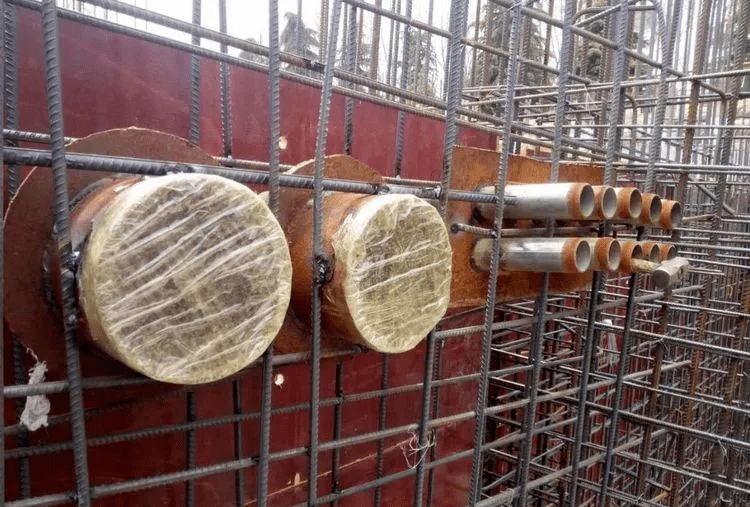

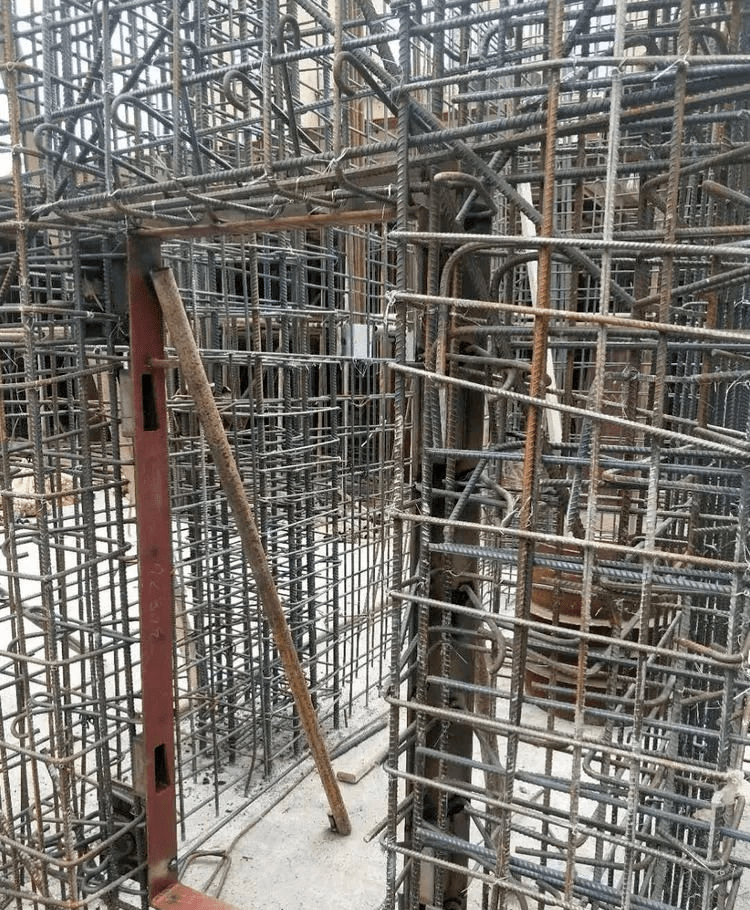

为了确保整个人防地下室的工程质量符合人防技术规范要求,根据以往人防办验收中比较普遍存在的问题,对一些人防有特殊要求的做法罗列如下 01、外墙、临空墙、门框墙、防护密闭隔墙和密闭隔墙装模时都要用止水螺杆,不允许用PVC套管。 参考条文 6.4.1模板及其支 架应具有足够的强度、刚度和稳定性,能可靠地承受新浇筑混凝土的重量、侧压力以及施工荷载。 检查数量 全数检查 检验方法 对照模板设计文件和施工技术方案观察。 6.4.2外墙、临空墙、门框墙、防护密闭隔墙和密闭隔墙的模板安装,其固定模板的对拉螺栓.上严禁采用套管、混凝土预制件等。 检查数量全 数检查。 检验方法 现场观察检查。 《人民防空工程质量验收与评价标准》RFJ01-2015 上图错误使用了PVC套管对拉螺栓封模板 02、人防墙体、顶板、底板应设置间距不大于500×500的Φ6以上的拉结筋,并呈梅花形布置。 上图拉结筋错误,应使用S型拉结筋卡拉结 验收规范参考条文 6.5.4拉结钢筋设置应符合下列规定: 1拉结钢筋应呈梅花形布置,并有效拉结在两层钢筋网节点上; 2当拉结钢筋兼作受力箍筋时,其直径不小于6mm、间距不 大于500mm; 3拉结钢筋应设弯 钩,弯钩直线段长度不小于50mm; 4拉结钢筋长度应能拉住最外层受力钢筋。 检查数量全 数检查。 检验方法 观察。 《人民防空工程质量验收与评价标准》RFJ01-2015 设计规范布置图示 4.11.11除截面内力由平时设计荷载控制,且受拉主筋配筋率小于表4.11.7规定的卧置于地基上的核5级、核6级、核6B级甲类防空地下室和乙类防空地下室结构底板外,双面配筋的钢筋混凝土板、墙体应设置梅花形排列的拉结钢筋,拉结钢筋长度应能拉住最外层受力钢筋。当拉结钢筋兼作受力箍筋时,其直径及间距应符合箍筋的计算和构造要求(图4.11.11)。 03、防护密闭门(图纸中门型号英文字母带有F的且门洞长度小于3000mm)上部应设置加强挡梁,而且加强挡梁的底部应当高于防护密闭门门框上边沿250mm。 参考图集示例 “F”代表固定、“H”代表活动 04、人防门门洞四角及穿墙套管的四周内外侧,应配置2Φ16的斜向加强钢筋,其长度不应小于1000mm。 参考验收规范 7.2.5防护门、防护密闭门门洞四角应配置2根(当墙厚大于400mm时为3根)斜向钢筋,其直径不应小于16mm,长度不应小于1000mm。 防爆波活门门洞四角应配置2根斜向钢筋,其直径不应小于12mm,长度不应小于800mm。斜向钢筋宜采用HRB400级或HRB335级钢筋。 检验方法 观察,尺量检查。 《人民防空工程质量验收与评价标准》RFJ01-2015 05、因为人防门门扇比门洞要大100-200mm。所以绑扎门洞钢筋时,除车道大门、活门槛及临战封堵的洞口底应平该位置的建筑标高外,其他人防门应在建筑标高以上单扇门留150mm,双扇门留180mm高的门槛,以利门扇能自由开启。门洞钢筋预留尺寸:门宽+50mm,门高+50mm。 具体门槛高度详见具体工程设计,如下图集摘录,仅供示例! 当然,如平时使用不宜有门槛,但图纸设计中又采用了固定门槛的门,开启范围内地面做成凹槽,平时门开启,凹槽用垫板填平。战时撤店垫板,门可自由开启!部分图集摘录如下,图集仅供示例,其他具体参见图集07FJ03。 06、人防地下室顶板不应抹灰。密闭通道、防毒通道、洗消间、滤毒室、扩散室以及战时易染毒的通道和房间的墙面、顶面、地面均应平整光洁易于清洗。 参考条文 3.9.3防空地下室的顶板不应抹灰。平时设置吊顶时,应采用轻质、坚固的龙骨,吊顶饰面材料应方便拆卸。密闭通道、防毒通道、洗消间、简易洗消间、滤毒室、扩散室等战时易染毒的房间、通道,其墙面、顶面、地面均应平整光洁,易于清洗。 GB50038-2005《人民防空地下室设计规范》 07、所有管道穿越防护密闭墙时,必须预埋带有密闭翼环和防护抗力片的刚性防水密闭套管。密闭套管用壁厚大于3mm的钢板管制作,密闭翼环应用厚度大于3mm的钢板制作,其翼高宜为50mm。密闭翼环与密闭穿墙管的结合部位应两面满焊,确保严密不漏气。 参考验收规范摘录如下 7.6.1当管道穿过工程外墙(板)、临空墙、防护密闭隔墙、密闭隔墙时,应预埋带有密闭翼环的密闭穿墙管(短管或套管)。检查数量逐个检查。 检验方法 观察 ,检查工程施工记录。 7.6.2密闭穿墙管管材应符合下列规定: 1给水管道采 用钢塑复合管或热镀锌钢管; 2排水管道采用钢塑复合管或其他经过可靠防腐处理的钢管; 3电缆管线和预留备用管采用管壁厚度不小于2.5mm的热镀锌钢管; 4通风管采用厚度| 2mm~3mm的钢板焊接制作。 检查数量 全数检查。 检验方法 观察 ,检查工程施工记录。 7.6.3密闭翼环应采用钢板制作,钢板应平整,其厚度和翼高应符合下列规定: 1给水管、通风管的密闭 翼环厚度不小于10mm; 2.电缆管的密闭翼环厚度不小于5mm; 3密闭翼环翼高不小于50mm。 检查数量 全数检查。 检验 方法观察 、尺量检查。 7.6.4密闭翼环应位 于墙体中间,并与周围结构钢筋焊牢。 检查数量 逐个检查。 检验方法 观察,检查工程施工记录。 《人民防空工程质量验收与评价标准》RFJ01-2015 08、电缆穿墙时必须一根电缆穿一个套管,在管口两端应采用密封材料充填,填充料应捣固密实、均匀,然后在朝向核爆冲击波端口装防护抗力片,抗力片上开一个宽度与所穿插电缆线外径相同的槽口,两块抗力片的槽口必须对插。 09、与战时使用无关的所有排水管道一律不得进入地下人防防护范围内,给水管道如消防栓管和自动喷淋管需进入时穿顶板管道直径不得大于75mm,穿侧墙管道不得大于150mm,凡进入人防地下室的管道必须在防护密闭墙或顶板的内侧设置防爆波闸阀,穿越防护单元之间的隔墙时必须在两侧加装防爆波闸阀,并且其抗力不应小于1.0MPa。该阀门应设置在便于操作处,尽量靠近墙或顶板,并应有明显的启闭标志。 参考规范 3.1.6专供上部建筑使用的设备房间宜设置在防护密闭区之外。穿过人防围护结构的管道应符合下列规定: 1与防空地下室无关的管道不宜穿过人防围护结构;上部建筑的生活污水管、雨水管、燃气管不得进人防空地下室; 2穿过防空地下室顶板、 临空墙和门框墙的管道,其公称直径不宜大于150mm; 3凡进人防空地下室的管道及其穿过的人防围护结构,均应采取防护密闭措施。 注:无关管道系指防空地下室在战时及平时均不使用的管道。 10、要保护好所有人防预埋件 (1)支顶点:预埋在每个门洞内外侧的底板中。小门2个,大门3个,高出底板结构面50mm左右,作为安装门框时固定支撑的支顶点。在底板砼浇注时要保护好。 (2)固定支撑:为确保人防门门框固定牢靠而设,封模板时,切勿撬动支撑钢筋(或钢管),更不能因封板不便而割断支撑钢管,以便保证人防门垂直度,否则以后安装门扇时达不到密闭要求,且无法补救。如果人防门框支撑钢筋确实妨碍封模,应及时联系本公司安装人员进行调整,切勿擅自处理。 (3)锚钩:为了保证门框与门框墙之间有足够的连接强度,相互连成整体,钢门框上焊有锚钩。如妨碍钢筋绑扎,应通知人防安装人员进行处理。 (4)吊环:在每个人防门门扇侧的上方顶板上预埋一个吊环,作为吊装门扇用,切勿挪动吊环,否则门扇无法吊装。
