工程钢筋绑扎常见问题之一及规范要求-主次梁节点钢筋绑扎

在我们的钢筋绑扎工程中,看似合格的钢筋绑扎,到监理验收或质监站验收时,总会或多或少的提出一些问题,细看这些问题实质上是对一些细枝末节掌握的不好。后面我会梳理一些钢筋绑扎工程中常见场景下容易绑扎疏忽或错误的地方,并明确相关规范要求,为工程施工提供参考。

今天主要介绍主次梁节点钢筋绑扎。

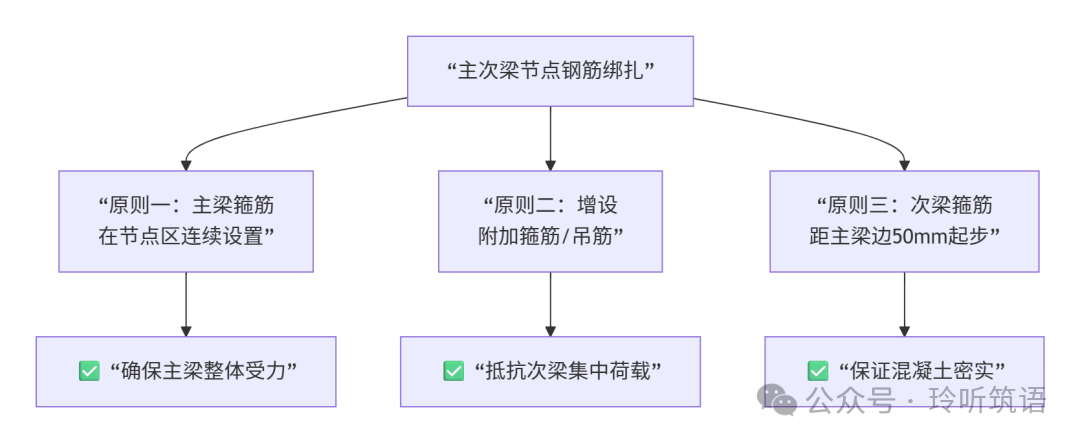

一、 正确配筋原则
1 - 副本(1).png



1. 主梁箍筋

规范要求:在主次梁节点区域(包括附加箍筋范围)必须连续、完整设置,不得因次梁穿过而中断;

规范依据:22G101-1 图集第2-39页。

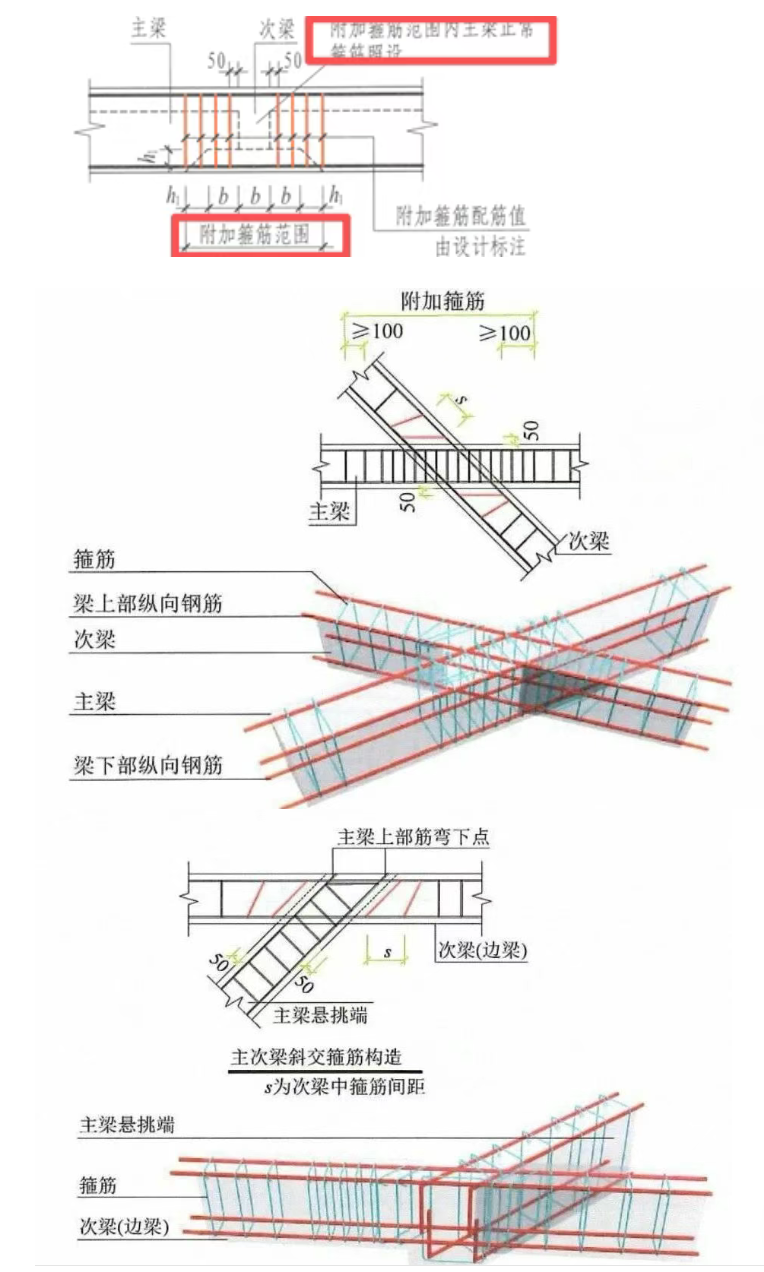

2、附加箍筋/吊筋

规范要求:此为增设的加强钢筋,用于抵抗次梁传来的集中力,增强节点抗剪能力。其设置范围及数量应严格按设计图纸执行;

规范依据:22G101-1 图集第2-39页。

3、次梁箍筋

规范要求:次梁(非框架梁)的箍筋应从距离主梁(支座)边缘 50mm 处开始布置;

规范依据:22G101-1 图集第2-40页。

二、 常见四大绑扎错误
以下是在施工中极易出现的错误,需重点防范:

错误一:加强措施缺失或不足

现象: 漏设附加箍筋或吊筋;或虽已设置,但间距偏大、数量不足;

后果: 节点抗剪能力被严重削弱。



错误二:主梁节点区箍筋缺失

现象: 误认为次梁穿过处,主梁自身的箍筋可以断开或取消;

后果: 主梁在此关键部位的抗剪和抗扭能力不满足设计要求。



错误三:绑扎顺序错误

现象: 先绑扎完成次梁的全部箍筋,导致主梁的节点区箍筋和附加箍筋无法穿入。

后果: 施工人员为图方便,可能直接放弃安装,造成质量缺陷。正确的顺序应是“先主梁,后次梁”。



错误四:箍筋起始位置不当

现象: 次梁的第一个箍筋或附加箍筋紧贴主梁边放置。

后果: 不符合规范要求的50mm起步距离,影响混凝土的浇筑和握裹效果。

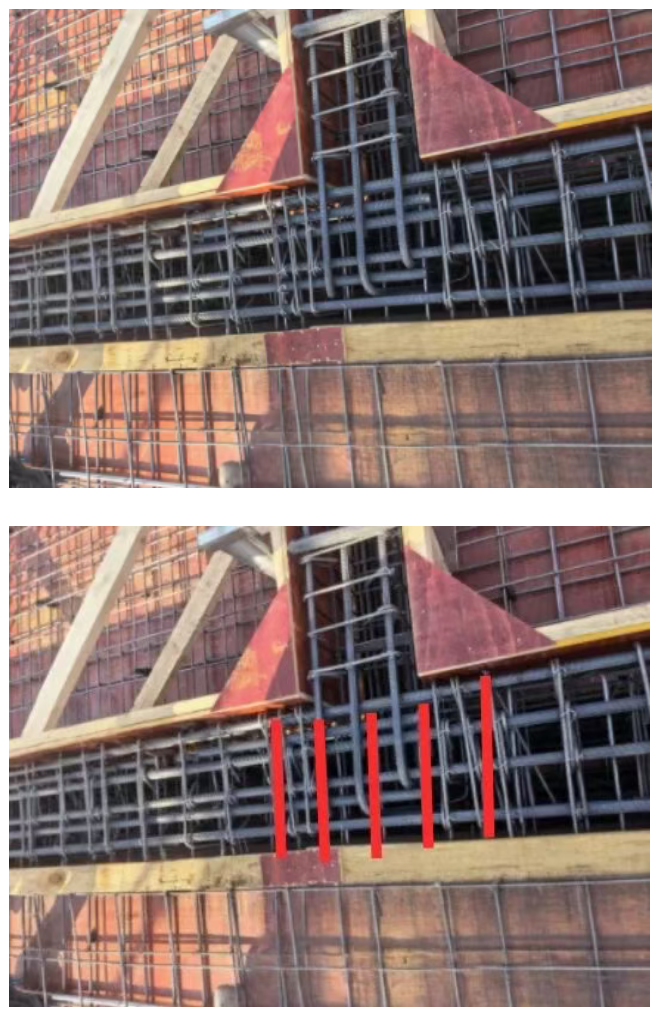

漏设主次梁节点区域(包括附加箍筋范围)箍筋



1 - 副本.png



正确的绑扎方式:







三、 施工建议

施工时应牢记以下要点:

1、牢记原则: 严格遵循“主梁箍筋连续设置、附加钢筋按规增设、次梁箍筋50mm起步”的原则。

2、规范顺序: 采用正确的绑扎流程:支设模板 → 铺设主梁钢筋 → 套入主梁箍筋(含节点区)→ 穿次梁钢筋 → 绑扎主梁节点区箍筋及附加钢筋 → 绑扎次梁箍筋(从50mm处开始)

3、加强交底与验收: 将此节点作为技术交底和隐蔽验收的重点,逐条对照检查,确保万无一失。

综上所述,主次梁节点处的绑扎质量通病,其根源往往在于对细节的忽视。这些细微偏差将直接削弱节点的抗剪性能,影响结构传力。因此,在实际施工中,我们需将规范条文作为质量验收的唯一准绳,从细节上严格把控:不仅要保证所有钢筋(主梁箍筋、附加钢筋、次梁箍筋)数量与位置准确无误,更要注重施工流程的合理性,杜绝任何为求方便而简化工序的行为。严谨的细节管理,是确保工程结构安全的最后一道防线。后续将持续梳理其他关键部位的钢筋绑扎要点。
