超厚大体积混凝土防裂技术实践



一、编制依据:

1.《混凝土结构工程施工规范》(GB 50666-2011)

2.大体积混凝土施工标准》(GB 50496-2018)

3.《混凝土质量控制标准》(GB 50164-2011)

4.《用于水泥和混凝土中的粉煤灰》GB/T 1596-2005

5.《用于水泥和混凝土中的粒化高炉矿渣粉》GB/T 18046-2017

6.《混凝土膨胀剂》GB/T 23439-2017

7.《建设用砂》GB/T 14684-2022

8.《建设用卵石、碎石》GB/T 14685

9.《混凝土结构工程施工规范》GB 50666-2011


、材料与配合比设计

目标:降低水化热峰值、提升抗裂与耐久性能,需通过试验验证确定最终配合比,禁止盲目套用经验配方。

原材料选型

材料类型

选型要求

工程案例

水泥

优先选用低热矿渣硅酸盐水泥(P・S・A/B)或中热硅酸盐水泥(P・MH),3d水化热≤250kJ/kg,7d水化热≤280kJ/kg;严禁使用快硬水泥。

某超高层承台工程采用P・S・A 42.5水泥,水化热峰值较普通P・O 42.5降低35%,核心温度控制在65℃以内。

掺合料

1.粉煤灰:选用Ⅰ/Ⅱ级,需水量比≤105%,烧失量≤8%(Ⅰ级≤5%),掺量20%-35%;

2.磨细矿渣粉:比表面积≥400m²/kg,活性指数≥95%(28d),掺量30%-50%;

3.微膨胀剂:钙矾石型(CAS),限制膨胀率≥0.035%(7d),替代10%-15%水泥。

某地铁车站底板采用“25%粉煤灰+30%矿渣粉+8%微膨胀剂”双掺方案,绝热温升从58℃降至45℃,收缩率降低20%。

骨料

1.粗骨料:5-31.5mm连续级配碎石,针片状含量≤8%,含泥量≤1%,压碎值≤10%;

2.细骨料:中砂(细度模数2.3-3.0),含泥量≤3%,石粉含量3%-5%(机制砂)。

某水电站厂房基础用连续级配骨料,空隙率从45%降至38%,每立方米混凝土减少水泥用量25kg。

外加剂

选用缓凝型高效减水剂,减水率≥25%凝结时间差初凝≥+90min缓凝时间6-10h(适配分层浇筑),氯离子含量≤0.1%,不含氯盐、亚硝酸盐。

高温季节施工时,外加剂掺量提高0.2%,将混凝土初凝时间延长至8h,避免层间冷缝。

拌合水

采用饮用水或符合要求的地下水,水温:夏季≤22℃(可加冰水),冬季≥5℃(需加热时≤80℃)。

某项目用12℃深井冰水拌合,出机温度从32℃降至26℃,满足入模温度要求。

配合比设计

1.水泥用量:≤300kg/m³(掺合料替代后),每减少10kg/m³,水化热温升降低1℃;

2.水胶比:0.40-0.50(抗渗等级P8及以上时≤0.45);

3.绝热温升:通过试验确定,≤50℃(GB 50496-2018 6.0.4);

4.抗裂性能:混凝土7d抗拉强度≥1.5MPa,弹性模量≤3.0×10⁴MPa(需做抗裂试验验证)。

二、施工过程控制

目标:确保连续浇筑、振捣密实、无施工冷缝,重点控制浇筑组织、振捣质量与表面处理。

浇筑前准备

1.设备校验:混凝土输送泵、振捣器需提前试运转,备用设备数量≥1台(如6台主泵+1台备用泵);

2.垫层处理:岩石地基或刚性垫层上铺设沥青杉木板滑动层(厚度20mm),减少约束应力(GB 50496-2018 3.0.2);

3.模板检查:侧模采用钢模,拼缝密封,支撑刚度满足要求,避免浇筑时变形导致裂缝。

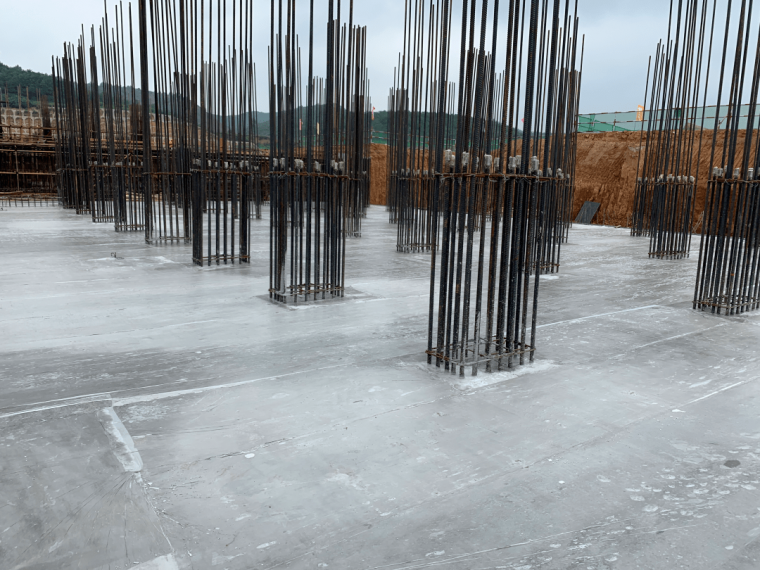

1 - 副本(1).png

浇筑工艺标准

工艺环节

规范要求

工程实践方案

浇筑方式

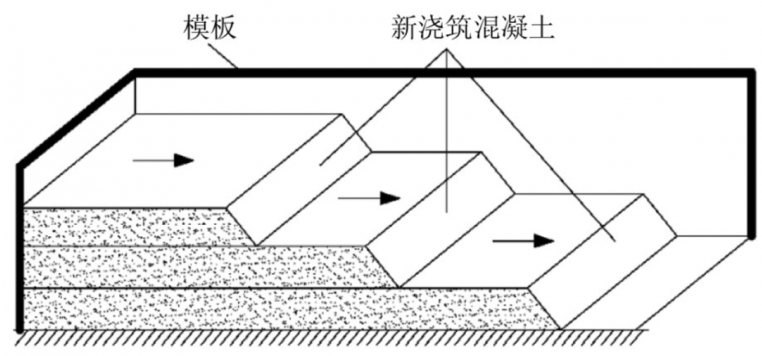

采用“斜面分层、薄层推进”,分层厚度≤500mm,层间间隔时间≤混凝土初凝时间。

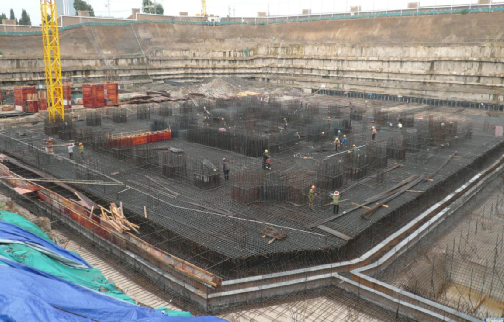

某1.1万m³承台工程,分12层浇筑,每层厚度400mm,用6台泵车从西向东推进,136h连续完成,无冷缝。

供应能力

每小时供应量≥浇筑强度(计算式:浇筑强度=分层厚度×浇筑面积×初凝时间)。

浇筑面积1200㎡,分层厚0.4m,初凝时间8h,需供应能力≥60m³/h,实际配置121m³/h,满足冗余要求。

入模温度

≤30℃(夏季),≥5℃(冬季),需在泵口实测,每2h记录1次。

夏季泵管包裹保温棉、搭遮阳棚,冬季用50℃热水拌合,入模温度分别控制在28℃、8℃。

振捣与表面处理

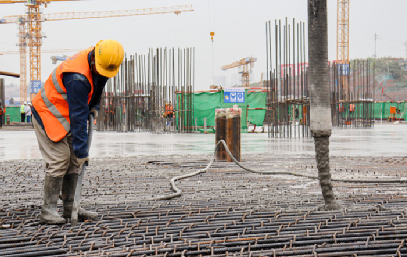

1.振捣工艺:采用Φ50-70mm插入式振捣器,振捣间距≤500mm,插入下层混凝土50mm,振捣至表面泛浆、无气泡溢出,禁止过振(骨料离析)与漏振(密实度不足);


2.泌水处理:在浇筑区域最低处设集水坑,泌水通过垫层坡度(1‰)汇集后抽排,终凝前清除表面浮浆(厚度≤20mm);

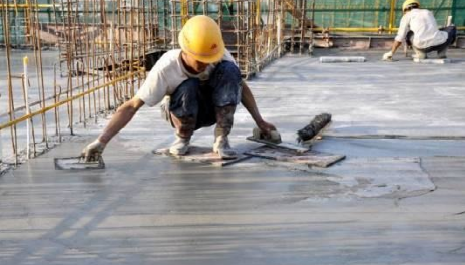

3.三压三抹”:浇筑后2h用长刮尺找平(1压)→初凝前(手指按压无痕迹)木搓板搓压(2压)→终凝前铁抹压光(3压),闭合表面微裂缝。


三、温控监测与调控

目标:严控内外温差≤25℃、降温速率≤2℃/d,通过“主动散热+被动保温”实现动态平衡。

温控系统设置

1.冷却水管预埋Φ40-50mm镀锌钢管,水平间距1.5-2.0m,垂直间距1.0-1.5m,进出口设温度计与流量阀;浇筑完成后4h启动循环水,水温20-25℃,流速1.5-2.0m/s,核心温度>60℃时改用15℃冷水;

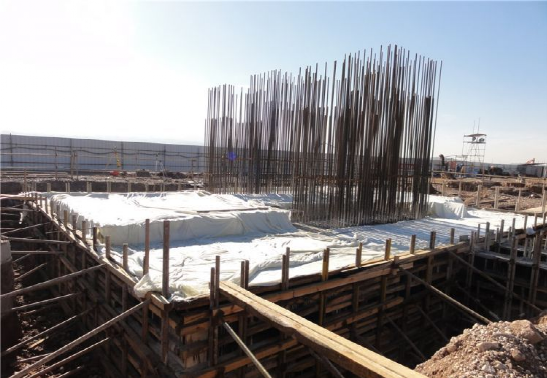

2.保温体系:浇筑后12h内覆盖“塑料膜(密封)+土工布(保湿)+阻燃保温被(保温)”,冬季加电热毯(温控20-25℃),确保表面温度不低于环境温度5℃。


测温网络构建

监测内容

布设要求

监测频率

控制标准

核心温度

每500m³混凝土设1个监测点,位于结构中心(厚度1/2处)

1-3天:2h/次4-7天:4h/次8-14天:8h/次

最高温度≤70℃

表面温度

测点位于表面下50mm处,距边缘≥500mm

同核心温度

与核心温差≤25℃

环境温度

远离热源与风口,设2个以上测点

4h/次

表面与环境温差≤20℃

降温速率

计算每天温度变化值

1次/天

≤2℃/d

应急调控措施

1.若内外温差>25℃:加厚保温层(如增加1层保温被)或降低冷却水管水温;

2.若降温速率>2℃/d:减少冷却水量、延长保温时间;

3.若局部出现“热岛”(温度超周边5℃):检查冷却水管是否堵塞,及时冲洗疏通。

四、养护与成品保护

养护标准

1.养护周期:普通构件≥14天,抗渗构件≥21天,后浇带≥28天(GB 50666-20118.5.2);

2.保湿要求:塑料膜内始终有凝结水,表面不得出现发白、起砂;

3.停止养护条件:表面下50mm处温度与环境温差<20℃,且混凝土强度达设计值75%以上。

成品保护

1.荷载控制:养护期7天内严禁上人,14天内限载≤1kN/m²(约单人荷载);

2.后续施工:未达设计强度80%前,禁止钢筋绑扎、模板拆除及重型车辆通行;

3.裂缝检查:每天观察表面,发现细微裂缝时,立即涂刷水泥基渗透结晶型防水剂(如DPS),防止裂缝扩展。

五、验收标准

1.外观质量:表面无明显裂缝(宽度>0.2mm裂缝需处理),无蜂窝、孔洞、露筋;

2.温度记录:提交完整的温控监测报告,包括温度曲线、调控措施记录,需满足“内外温差≤25℃、降温速率≤2℃/d”;

3.强度与抗渗:28d抗压强度≥设计值,抗渗试块(每组6块)未出现渗水的最大压力≥设计抗渗等级(如P8需≥0.8MPa);

4.结构检测:重要工程需做无损检测(超声波或雷达),内部密实度满足要求,无内部裂缝。


六、工程常见问题

常见问题

原因分析

规范解决方案

表面干缩裂缝

养护不及时、表面失水过快

12h内覆盖保湿,定时补水,执行“三压三抹”

施工冷缝

供应中断、层间间隔超初凝时间

计算最小供应能力,备用设备,初凝前完成上层浇筑

内部温度裂缝

冷却水管堵塞、保温不足

水管预埋前试压,监测数据异常时及时疏通或加厚保温

抗渗不达标

配合比不当、振捣不密实

严控水胶比≤0.45,加强钢筋密集区振捣,做抗渗试验验证
