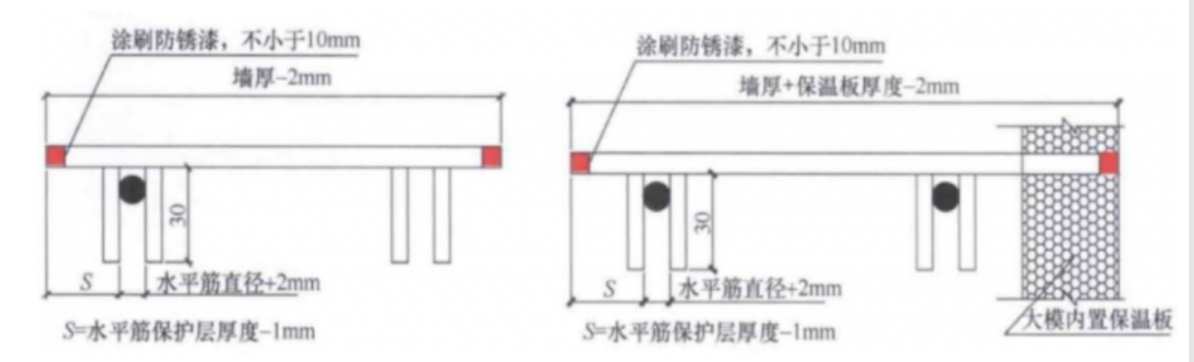

一、墙体局部钢筋定位双F卡: 1.工艺流程: 材料加工→尺寸复核→防锈处理→定位放线→双F卡安装→固定加固→检查验收。 2.技术要点: ①双F卡采用Φ14钢筋制作,制作时采用无齿锯切割,切割面平整、无毛刺、无飞边;卡子钢筋两端需涂刷防锈漆,防锈漆由端头往里涂刷1cm,涂刷均匀、无漏涂,确保防锈效果,延长使用寿命。 ②大模板内置外墙外保温部位,双F卡长度需包含保温板厚度,计算公式为:双F卡长度=墙厚-两侧保护层厚度+保温板厚度,确保双F卡能有效支撑钢筋,控制保护层厚度,避免因保温板存在导致定位偏差。 ③墙体内预留线盒、电箱部位,必须设置双F卡,每侧线盒、电箱周边至少设置2道双F卡,对称布置,间距控制在300~400mm,用于控制局部钢筋保护层厚度,防止预埋线盒、电箱因钢筋位移而埋入墙体内部,确保预埋位置精准。 ④设置双F卡的部位,不需要再额外设置钢筋垫块,双F卡可直接起到定位钢筋、控制保护层厚度的作用,避免重复施工,提高施工效率;双F卡安装后需与墙体钢筋绑扎牢固,防止移位。 ⑤双F卡制作尺寸需严格按墙厚、保护层厚度及保温板厚度(如有)精准加工,偏差不得大于2mm,确保安装后能紧密贴合钢筋,起到有效定位作用。 双F卡做法示意 二、柱钢筋定位框: 1.工艺流程:材料加工→焊制成型→尺寸复核→定位放线→定位框安装→固定加固→检查验收→周转回收。 2.技术要点:

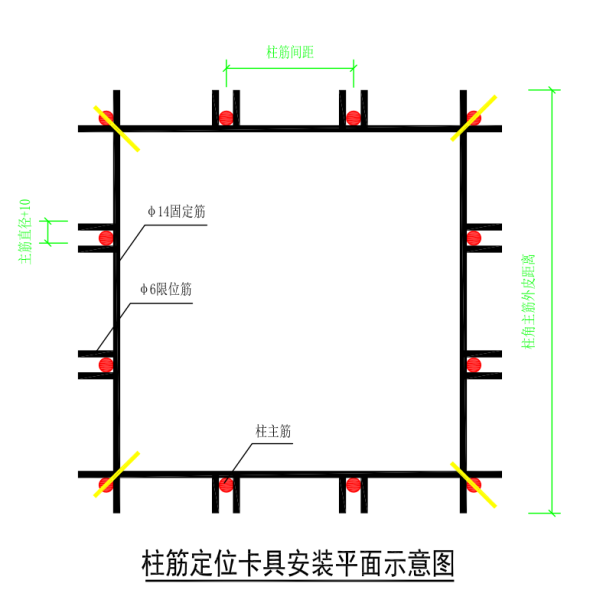

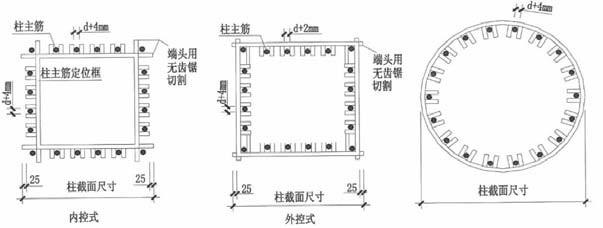

①当框架柱混凝土单独浇筑时,需在柱模板上口内设置定位措施,同时在混凝土浇筑面300mm以上位置设置柱钢筋定位框,定位框需与柱主筋绑扎牢固,防止浇筑混凝土时柱钢筋移位、变形。 ②当框架柱与梁板混凝土一起浇筑时,柱主筋需与梁板钢筋全数绑扎牢固,确保柱与梁板衔接紧密;同时在梁、顶板上皮标高300mm以上位置设置柱钢筋定位框,进一步固定柱顶部钢筋,避免浇筑时移位。 ③柱钢筋定位框采用不低于Φ14的钢筋焊制,焊制时需满焊,焊缝平整、无夹渣、无裂纹,确保定位框整体刚度;定位框尺寸需严格符合设计要求,准确匹配柱钢筋保护层厚度、排距及间距,偏差不得大于3mm。 ④柱钢筋定位框可周转使用,不同规格柱的定位框需分类编号标识,避免混用;周转使用前需检查定位框的完整性,去除表面锈蚀、杂物,焊口损坏部位需及时补焊修复,验收合格后方可再次使用。 ⑤定位框安装后,需与柱主筋、箍筋绑扎牢固,绑扎点不少于4处(每边1处),确保定位框无移位;浇筑混凝土前,需再次复核定位框位置及柱钢筋尺寸,确认无误后方可浇筑。 定位框做法示意
