节能分部常见问题之一及规范要求-热桥部位施工

节能施工过程中,大面施工工艺相对简单,往往细部节点、边角构造最容易被忽视。很多项目等到大面施工完成、进入验收环节,才发现细部做法不规范甚至漏做,不仅大幅折减节能效果,还容易出现结露、发霉、渗漏等问题,更埋下消防及安全隐患。因此,节能施工必须严格落实保温节能、燃烧性能、结构安全三大硬性要求。后续将分多期带大家梳理节能施工中易遗漏、易忽视的关键细部,今天首期重点讲解:建筑热桥部位施工管控要点。

一、热桥定义与危害

定义:围护结构中热流强度显著增大的部位,是热量传递的“快速通道”。

常见部位混凝土梁柱、门窗洞口、穿墙管道、悬挑构件、女儿墙、变形缝等。

危害室内热量流失、墙体局部结露、返潮发霉,严重影响节能、防潮与耐久性。

二、热桥具体部位及简要的施工方法(具体以设计为准)

1. 门窗洞口及凸窗部位

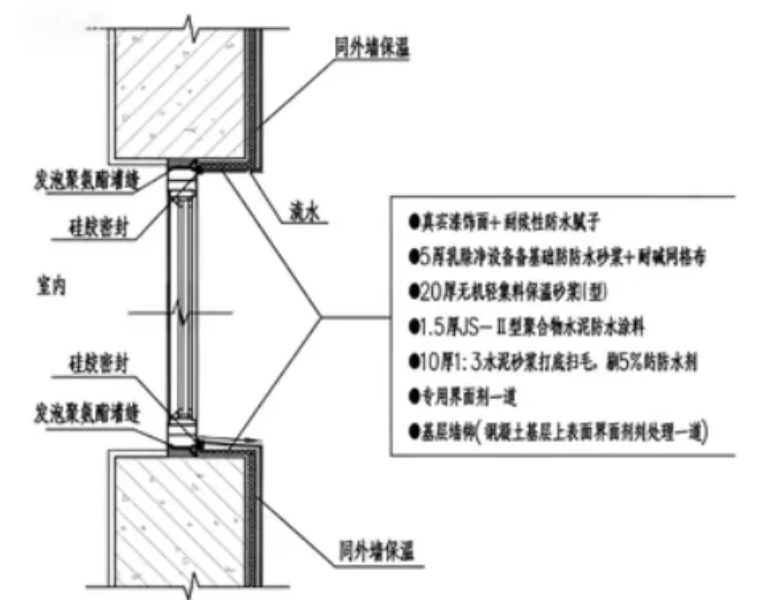

(1)洞口四周侧面、凸窗上下及侧面必须满做保温;

(2)门窗洞口周边原设计为保温板,若拟变更为保温砂浆(保温不得替换内保温砂浆),必须完善设计变更手续方可施工;(注:部分地区对门窗洞口变更不需要再图审,咨询当地质监部门)

(3)凸窗上下构造严禁随意改动,确需变更必须履行图审及变更流程,按审批后图纸施工;

(4)主材要求:采用标准化附框(厚度24±0.5mm)+ 断桥铝型材(门主框≥2.2mm,窗型材≥1.8mm)。

1 - 副本(1).png

2.混凝土梁柱/剪力墙

(1)外保温全包覆法:保温层整体外贴,厚度不低于设计值,确保连续无断开;

(2)保温砂浆补抹法:突出墙面的梁柱,也可用保温砂浆找平,厚度符合设计要求,并与外墙保温平顺的交接。

3. 悬挑构件(阳台、空调板、雨篷、凸窗、檐沟)部位

悬挑构件板面、板底、侧面全部连续包覆保温层与外墙保温系统连成整体

4. 穿墙管道部位

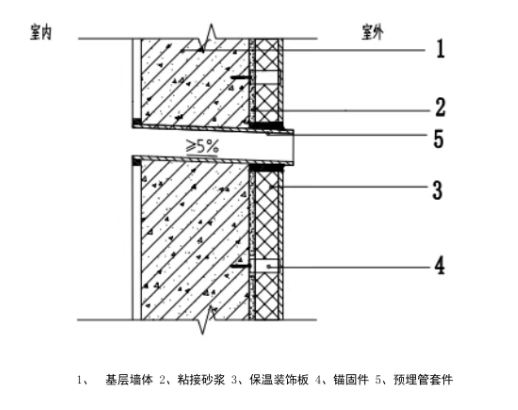

预埋穿墙套管,设≥5% 坡度的预埋套管,长度略突出外墙面完成全,外侧再用耐候防水密封胶封闭严实。

1 - 副本.png

5. 勒脚

勒脚部位保温应向下延伸,底部采用吸水率低的保温材料,并使用底座拖架。

1-基层墙体;2-粘贴层;3-锚固件;4-保温材料;5-第一层抹面砂浆;6-第二层抹面砂浆;7-外饰面层;8-吸水率低的保温材料;9-增强网;10-聚乙烯泡沫塑料棒;11-密封膏;12-散水;13-底座拖架

6.女儿墙部位

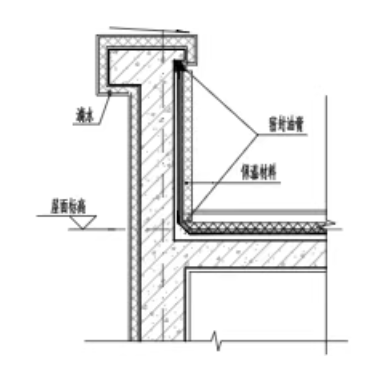

女儿墙顶部保温封边女儿墙压顶、内侧、外侧墙面全断面做保温封闭顶部完整收边,避免敞口贯通形成热桥。

7. 变形缝部位

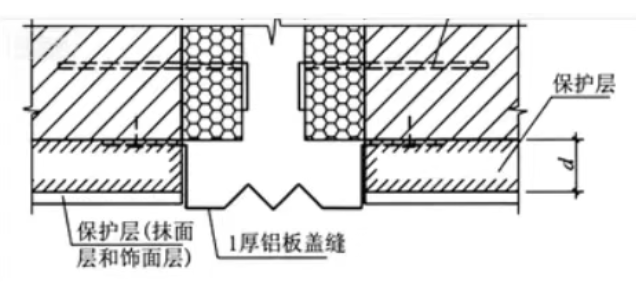

(1)外保温系统在缝处整体断开;

(2)缝内填塞保温材料,缝口安装金属盖板,并做好密封防水。

8. 采暖与非采暖隔墙/楼板

(1)按设计在隔墙、楼板双侧或单侧设置保温层;

(2)梁柱、构造柱位置严禁漏保,确保连续。

三、施工关键控制要求

1.图纸核查:施工前,核实经图审合格的图纸是否明确各热桥构造做法。如不明确,应请设计出具补充说明;

2.方案先行:编制有针对性的施工方案及监理细则,方案中需明确各热桥部位的构造做法,并按要求完成审批;

3.按图施工:施工过程中严格按设计图审合格的图纸施工,不得随意更改;确需变更的,应履行设计变更及图审手续;

4.符合标准:施工做法需同时符合设计、规范及相关文件要求;

5.过程验收:做好热桥部位的隐蔽验收及影像资料留存,未经验收,不得进入下一道工序施工;

6.综合保障:同步落实保温层的固定、防水密封及防火安全要求。

个人观点!仅供参考!
