四、土方工程的冬期施工
(一)地基土的保温防冻
(1)翻松耙平土防冻法

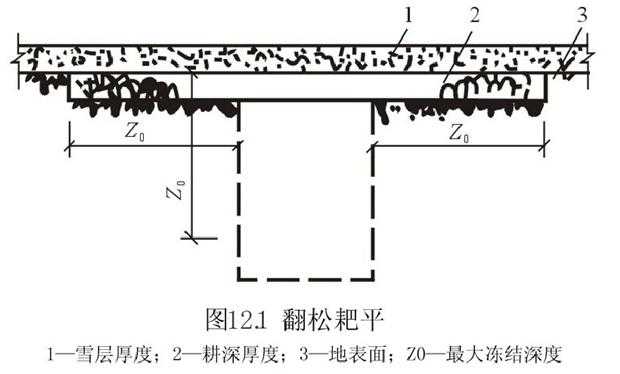

进入冬期,在挖土的地表层先翻松25~40cm厚表层土并耙平,其宽度应不小于土冻后深度的两倍与基底宽之和(图12.1)。
2) 覆盖防冻法

在降雨量较大的地区,可利用较厚的雪层覆盖作保温层,防止地基土冻结,适用于大面积的土方工程。具体做法是,在地面上与主导方向垂直的方向设置篱笆、栅栏或雪堤(高度为0.5~1.0m,其间距10~15m),人工积雪防冻(图12.2)。面积较小的沟槽和坑土方工程,可以在地面上挖积雪沟(深300~500mm),并随即用雪将沟填满,以防止未挖土层冻结(图12.3)。
(3) 保温覆盖法

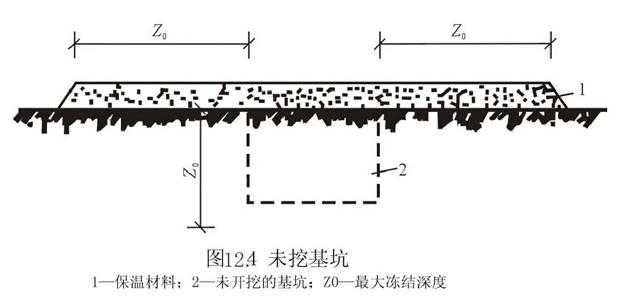

面积较小的基槽(坑)的地基土防冻,可在土层表面直接覆盖炉渣、锯末、草垫等保温材料,其宽度为土层冻结深度的两倍与基槽宽度之和(图12.4)。
冻土的融化
冻结土的开挖比较困难,可用外加热能融化后挖掘。这种方式只有在面积不大的工程上采用,费用较高。
(1) 烘烤法
(2) 循环针法
冻土的开挖
开挖方法有人工法、机械法、爆破法三种。
(1) 人工法
(2) 机械开挖冻土法
依据冻土层的厚度和工程量大小,选择适宜的破土机械施工。
冻土层厚度小于0.25m时,可直接用铲运机、推土机、挖土机挖掘。
冻土层厚度为0.6~1.0m时,用打桩机将楔形劈块按一定顺序打入冻土层,劈裂破碎冻土;或用起重设备将重3~4t的尖底锤吊至5~6m高时,脱钩自由落下,可击碎1~2m厚的冻土层,然后用斗容量大的挖土机进行挖掘。适用于大面积的冻土开挖
(3) 爆破冻土法
冻土深度达2m左右时,采用打炮眼、填药的爆破方法将冻土破碎后,用机械挖掘施工。
冬期回填土施工
由于冻结土块坚硬且不易破碎,回填过程中又不易被压实,待温度回升、土层解冻后会造成较大的沉降。为保证工程质量,冬期回填土施工应注意以下事项:
冬期填方前,要清除基底的冰雪和保温材料,排除积水,挖除冻块或淤泥。
对于基础和地面工程范围内的回填土,冻土块的含量不得超过回填总体积的15%,且冻土块的粒径应小于15cm。
填方宜连续进行,且应采取有效的保温防冻措施,以免地基土或已填土受冻。
填方时,每层的虚铺厚度应比常温施工时减少20%~25%。
填方的上层应用未冻的、不冻胀或透水性好的土料填筑。
