一、 编制目 的
明确薄抹灰工程的标准做法, 统一集团对薄抹灰施工工艺的管理。
二、 适用范围
适用于集团所属战区所有工程由中南操盘的在建及新建采用薄抹灰工艺的工程。
三、 编制依据
《抹灰砂浆技术规程》 JGJT220-2010;
《建筑装饰装修工程质量验收标准》 GB50210-2018;
《蒸压加气混凝土建筑应用技术规程》 JGJ/T17-2008;
《建筑材料放射性核素限量》 GB6566-2010;
《室内装饰装修材料内墙涂料中有害物质限量》 GB18582-2016;
《建筑室内用腻子》 JG/T298-2010;
《蒸压加气混凝土用砌筑砂浆与抹面砂浆》 JC890-2001。
四、 材料性能要求
1. 抹灰砂浆
1. 1. 抹灰材料必须使用聚合物抗裂抹面砂浆;
1. 2. 抹灰材料须具有良好的保水性、 粘结强度、 抗压强度和耐久性;

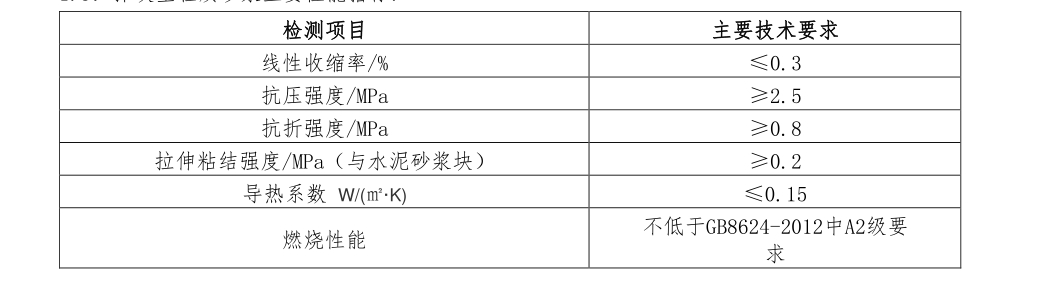

1. 3. 抹灰型轻质砂浆主要性能指标:
2. 网格布
用于抹灰层或抗裂部位的纤维网应采用耐碱涂塑玻璃纤维网格布(160g/m
2 ) , 其单位面积质量、
耐碱断裂强度、 耐碱断裂强度保留率应符合相应产品质量标准。
五、 施工工艺流程及要点
1. 工具准备

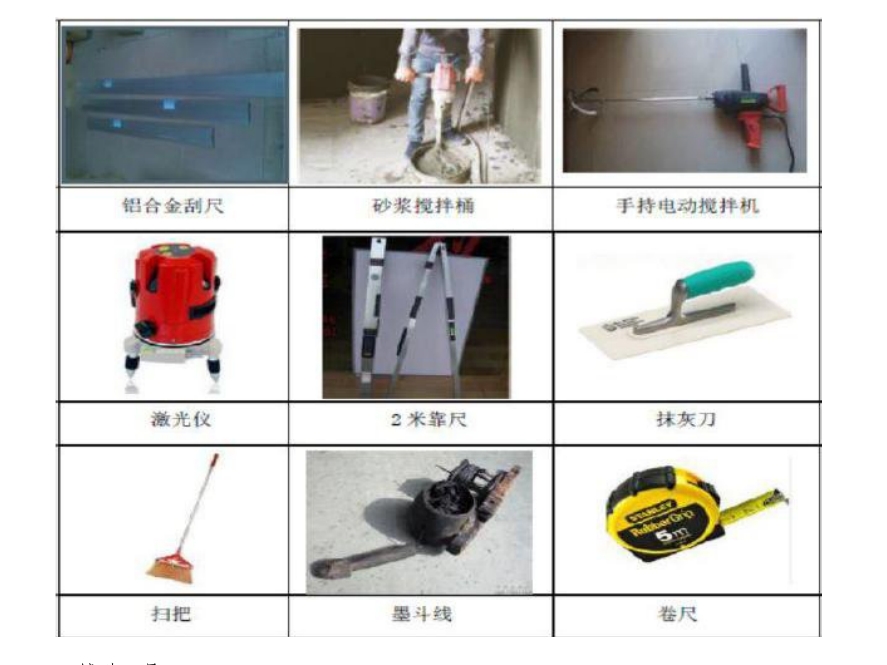

手持式电动搅拌枪、 激光仪、 临时水箱或者水桶、 2m靠尺、 扫把、 卷尺等。
2. 辅助工具
1. 5米铝合金楔形刮板、 50mm宽铝合金靠尺(窗边及阳角 收口 用 ) 、 阴角 刨、 钢卷尺、 水平尺、批刀、 塑料托灰板等。
3. 作业条件
3. 1. 基层墙体的质量必须符合相关质量验收规范和标准要求, 主体结构已验收通过。
3. 2. 墙体管线等预留、 预埋已完成, 电器接线盒埋设深度应与抹灰找平层厚度相适应, 并完成隐蔽工程验收。 开槽管线线槽应采用砂浆修复平整, 并应在其表面加铺一层网格布。
3. 3. 管道等应提前安装好, 结构施工时墙面上的预留孔洞应提前堵塞严实, 将柱、 过梁等凸出墙面的结构表面剔平, 凹处提前刷干净。
3. 4. 作业条件: 现场温度5℃~35℃, 现场必须干燥、 清洁。
3. 5. 抹灰前应检查门窗框的位置是否正确, 与墙体连接是否牢固。 外墙门窗连接处的缝隙应采用防水水泥砂浆或发泡聚氨酯密封材料嵌填密实。
3. 6. 清除砌块墙基体表面的灰尘、 污垢和油渍等, 蒸压加气混凝土砌块表面缺棱掉角需分层修补,灰缝不平处抹平。
3. 7. 现场临时道路要畅通, 保证材料能够运输到施工作业面的楼下, 施工现场配备垂直运输工具,现场提供材料临时堆放场地和小型仓库, 现场至少提供一个小型仓库堆放施工工具。
3. 8. 抹灰控制线
抹灰前将砌筑阶段的方正线和标高线进行恢复, 每个房间必须有标高控制线和房间方正线, 总包单位与监理单位共同对控制线的准确性进行复核, 依据这些控制线进行抹灰施工。
4. 施工工艺
4. 1. 总流程: 技术交底——施工准备——放线复核——灰饼、 冲筋、 复筋、 修筋——抹面修面——场地清理——养护
4. 2. 施工准备
4. 2. 1. 人员准备
根据施工进度要求, 合理调配施工人员进场施工, 并对所有施工人员进行三级教育, 落实安全文明施工, 对施工班组进行施工工艺技术交底。
4. 2. 工作面处理
4. 2. 1. 抹灰前应将基层表面的尘土、 污垢、 油渍等清理干净; 对砌块灰缝预先处理到位, 不同基体之间高低不平处应预先补平, 结构打磨、 修补到位, 下部排脚实心砌块抹平。
4. 2. 2. 基层上的凸凹部分和非预留孔洞等基底缺陷, 应采用同类性能的材料处理平整牢固。
4. 2. 3. 砌块墙抹灰前, 应在抹灰前 2~3 小时开始洒水, 洒水次数为 2~3 次, 待其表面无水珠流淌即可进行抹灰。

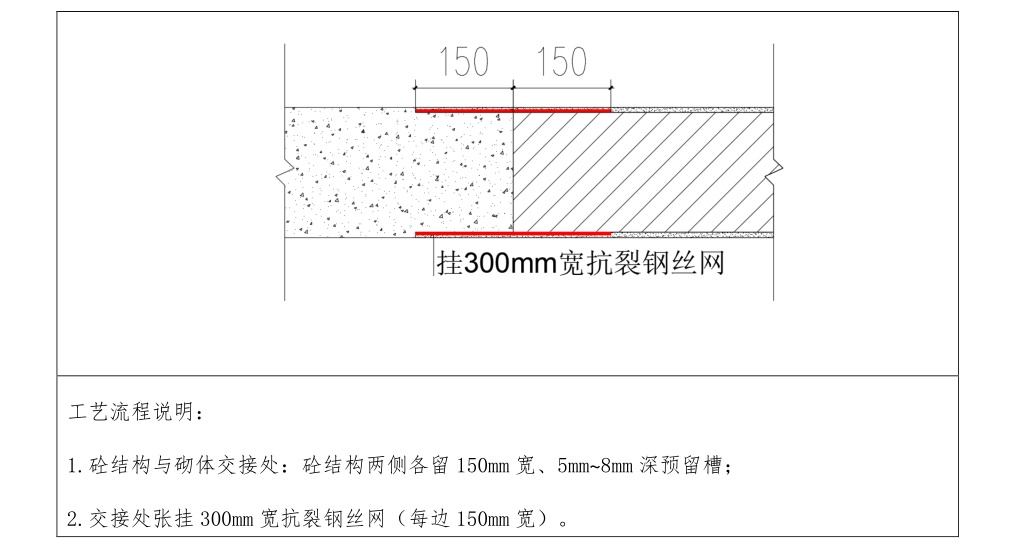

4. 2. 4. 不同材质墙面接缝处, 应粘结总宽不小于 300mm(每边 150mm) 的热镀锌钢丝网片;两种材质交接节点细部详图
六、 验收要求
1. 所有隐蔽工程(螺杆洞的封堵、 挂网) 必须进行验收并资料存档;
2. 抹灰工程大面积施工前必须组织样板验收, 验收合格后方可大面积施工。 联合验收甲方工程部组织, 项目 工程部、 总包、 监理单位参加;
3. 材料验收应进行产品合格证书、 检测报告、 进场验收记录和复验报告的检查, 并对同品种抹灰砂浆, 初凝时间、 终凝时间、 抗折强度、 抗压强度、 拉伸粘结强度进行进场复验, 复验应为见证取样送检, 复验应以 500t 为一个检验批, 不足上述数量时, 应按一批计。
七、 质量要求
1. 观感符合要求、 抹灰层的总厚度应符合设计要求, 不得与水泥砂浆层、 石灰砂浆层等混用。
2. 8mm 以上两遍成活, 第一遍先抹 3mm~5mm 厚, 待第一遍硬化并具有一定强度后再抹第二遍(建议两遍施工的时间间隔至少 1. 5h 以上) 。 第一遍, 垂直方向从上往下涂抹、 按压, 需要用钢抹子稍用力按压, 使抹灰砂浆牢牢粘贴在基层墙体上, 第一遍抹灰完成后, 打底扫毛或刮出纹道。 第二遍, 水平方向涂抹、 按压。 两遍涂抹和按压的方向必须垂直进行, 才能确保抹灰砂浆和基层墙体有良好的粘结效果。

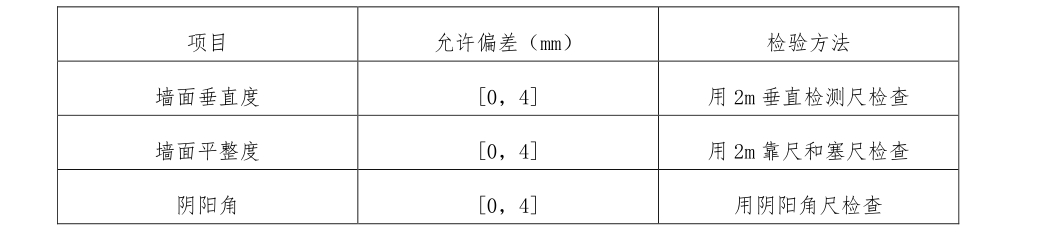

3. 抹灰工程质量的允许偏差和检验方法应符合下表的规定。
八、 检查与整改
1. 每层楼面抹灰结束, 终凝后安排检查修补, 三天内达到验收要求, 由施工单位质量人员对每面墙体进行全方位检查, 并在墙面上标出数据, 修面人员对不合格点进行修复。
2. 提请监理、 甲方检查, 对不合格数据再次修, 施工完毕的墙面应该避免磕碰及水冲浸泡, 要保证室内通风良好。
3. 空鼓修补时使用切割机切割: 从空鼓处切割至结合良好抹灰层 30mm~50mm, 切割形状规则后,对基层进行处理: 清扫、 润水等, 修补时使用抹灰砂浆进行修补(混凝土墙与砌块墙交接处需挂网) 罩面压实并进行养护。
九、 注意事项
1. 结构施工时, 与砌体交接的部位, 要先预留 150mm(宽) × 5~8mm(深) 的压槽, 以便抹灰时挂网(规格 15×15×0. 7mm 热镀锌钢丝网, 宽 300mm) 处理;
2. 冲筋条两侧抹灰须压紧压实, 不留空腔气泡;
3. 踢脚线部位抹灰基层清理要仔细, 抹灰面收平时动作要慢, 防止刮尺将灰带起而引起的空鼓;
4. 厨卫间、 公共部位等贴砖墙面, 使用聚合物抹面抗裂砂浆进行抹灰。
5. 铝合金、 入户 门、 防火门边收口 时, 需压住边框 5mm;
6. 户 内、 公共部位、 消防楼梯间, 墙面抹灰厚度要求≤5mm。
