屋面防水工程怎么施工 ?超详细方案手把手教你

屋面防水工程一般包括屋面卷材防水,屋面涂膜防水,屋面刚性防水,瓦屋面防水,屋面接缝密封防水。屋面防水一般严禁在雨天,雪天和五级以上大风时施工。其施工的环境气温条件要求与所使用的 防水材料 及施工方法相适应。

等级设防

屋面应遵循“合理设防、防排结合、因地制宜、综合治理”的原则,做好防水和排水,以维护室内正常环境,免遭雨雪侵蚀。

屋面防水等级和设防要求应符合以下要求:

1、Ⅰ级,特别重要或对防水要求有特殊要求的建筑,防水层合理使用年限25年 ,防水层选用材料宜选用合成高分子防水卷材、高聚物改性沥青防水卷材、金属板材、合成高分子防水涂料、细石混凝土等材料,设防要求三道或三道以上防水设防;

2、Ⅱ级,重要的建筑和高层建筑,防水合理使用年限15年,防水层选用材料宜选用高聚物改性沥青防水卷材、合成高分子防水卷材、金属板材、合成高分子防水涂料、高聚物改性沥青防水涂料、细石混凝土、平瓦、油毡瓦等材料 ,设防要求二道防水设防;

3、Ⅲ级,一般的建筑,防水层合理使用年限10年,防水层选用材料宜选用三毡四油沥青防水卷材、高聚物改性沥青防水卷材、合成高分子防水卷材、金属板材、高聚物改性沥青防水涂料、合成高分子防水涂料、细石混凝土、平瓦、油毡瓦等材料;

4、Ⅳ级,非永久性建筑,防水层合理使用年限5年,防水层选用材料可选用二毡三油沥青防水卷材、高聚物改性沥青防水涂料等材料,设防要求一道防水设防。

屋面类型

一、按屋面形式分

1、平屋面指屋面坡度小于或等于5%的屋面,一般常用坡度为2%~3%,又分为上人屋面和不上人屋面两种,上人屋面坡度通常为1%~2%,平面屋通常形式有挑檐式、女儿墙和挑檐女儿墙等;坡屋面指坡度10%以上的屋面。

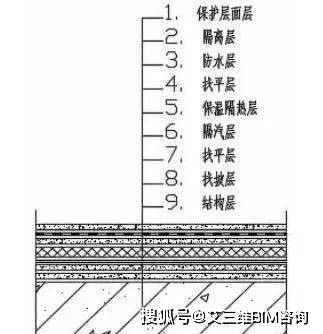

平屋面构造:平屋面各构造层次有结构层、找坡层、隔汽层、保温隔热层、防水层、隔离层、保护层等。

2、坡屋面 是由一些相同坡度的倾斜面交接而成,通常形式有单坡式、硬山式、悬山式、四坡式和卷棚式等;其他屋面种类较多,如双曲拱式、砖石拱式、筒壳式、球形网壳式、V形网壳式扁壳式、车轮形悬索式和鞍形悬索式等。

坡屋面构造:坡屋面是利用各种瓦材作防水层,靠瓦与瓦之间的搭盖来达到防水目的,常用的屋面瓦材、油毡瓦和金属板材。

二、按防水材料分

1、柔性防水屋面:各类防水卷材、防水涂料、密封材料等。

2、 刚性防水屋面: 结构自防水混凝土,防水砂浆等。

3、复合防水屋面:柔性防水与刚性防水相结合。

施工条件

1、严禁在雨天进行防水卷材和保温施工。

2、卷材防水层的找平层要符合质量要求,达到规定干燥的程度。

3、在屋面拐角、屋脊、卷材搭接、天沟、水落口、收头等节点部位,要仔细铺平贴紧、压实、收头、靠、符合设计要求和屋面防水工程技术规范等有关规定,在屋面拐角、天沟、水落口、屋脊等部位要加铺卷材附加层。

4、防水卷材铺贴时要避免过度拉紧和皱折,基层与卷材间排气要充分,向横向两侧排气后用辊子压平粘实。

5、防水卷材搭接宽度和铺贴要顺直,同时要严格按照基层所弹标线施工。

6、铺设保温层时要保护好防水层。

施工方案

1、 屋面做法:

现浇屋面板 — 15厚1:3水泥砂浆找平层 — 冷底子油一道三毡四油防水层 — 绿豆砂保护层

2、屋面防水工程施工前应先对基层进行检查和清理,发现薄弱环节先行补强,经检查合格后方可进行上面防水层的施工。

3、在施工屋面防水卷材层时必须保证基层干燥否则会影响防水效果,干燥程度的 检验方法: 是将1㎡卷材平坦地铺在找平层上,静置3 — 4小时后掀开检查,找平层覆盖部位与卷材上未见水迹即可铺设卷材。 在这里主要阐述一下防水卷材的施工。

4、防水卷材施工前,首先应配沥青,按当日工作量配制,严格用秤计量。

5、防水卷材铺贴的施工要点:

(1)卷材防水层施工应在砌筑、安装设备、管道等完工后进行。

(2)铺贴高低跨的房屋时,应按先高后低,先远后近的顺序进行。

(3)在一个单跨铺贴时,应先铺贴排水比较集中的部位(如落水口、檐口、斜沟、天沟等处),按标高做到由低到高,坡面与立面的卷材应由下开始向上铺贴,使卷材按水流方向搭接。

(4)卷材平行屋脊铺贴时,长边搭接不小于70mm,短边不小于150mm,相邻两幅卷材短边搭接缝应错开不小于500mm,为保证卷材搭接宽度和铺贴顺直,铺贴卷材时应弹出标线。

(5)坡度超过25%的拱形屋面和天窗下的坡面上,应尽量避免短边搭接。

(6)卷材铺贴前,找平层应干燥,一般现场试验的方法:由傍晚至次日晨或在晴天约1—2h内,铺盖1㎡卷材,如卷材内侧无结露时即认为找平层已基本干燥。

施工要点

1、出屋面管道补孔工作应在做屋面防水层前完成,包括穿层管补孔。并由专人负责,不得由管道工补孔,以确保修补质量。

凿除预留四壁松动浮石,清除垃圾,底模必须支撑牢固,以保证不漏浆,不下坠。

2、提前洒水湿润后,浇20mm1:2水泥浆接浆,上浇C20加微膨胀剂细石砼,并要求浇筑密实。

3、隔天在其表面上用防水油膏嵌缝,然后用1:2水泥砂浆与屋面找平,并在管道周边做“馒头”,在“馒头”与管道之间宜填嵌密封材料再做防水处理。

渗漏防治

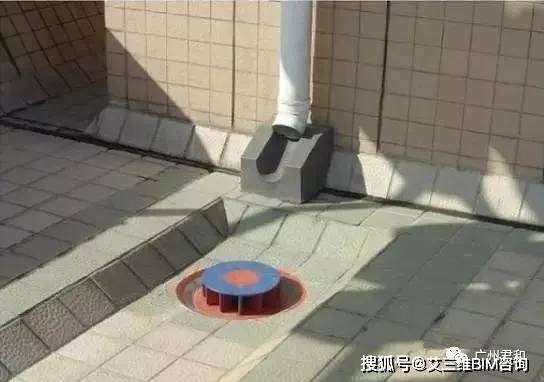

1、严格按屋顶平面图施工。在女儿墙四周弹出标高线,供天沟找坡及窝型落水口用。

2、 天沟找坡必 须先拉线,做塌饼,坡度要保证1%,落水口标高应比周围天沟标高低2~3 cm 卷材应按顺水方向搭接,不得有翘边。

3、落水口施工必须按设计详图施工,要求每层卷材均应贴到落水口杯内,并用沥青胶封严。不得漏贴附加层。并做盛水试验确保不渗漏。

防治措施

1、女儿墙转角处应作R>15cm的圆弧,附加层不得漏贴,并逐层做好隐蔽验收。

2、墙体为砼时,卷材收头可在混凝土墙上留倒梯形凹槽,泛水高度应不小于250mm,下口深度15mm。用钉子钉牢并用C20细石砼加微膨胀剂填密实然后在其上钉两块防腐木条,粘 贴铝合金形压条作装饰条,并在铝合金形压条上下口与砼墙面交接处,满打密封胶以起防水作用。 同时铝合金形压条下部做成鹰嘴以利排水。

安全要求

1、 屋面防水施工在屋顶高处作业,必须严格遵照建筑施工高处作业安全技术规范规定。

2、 屋面施工要搞好防火、防毒工作,相应的防火消防器材和设施必须到位。

3、 施工前对所有施工人员,必须进行安全技术交底。并要有记录和签名。
