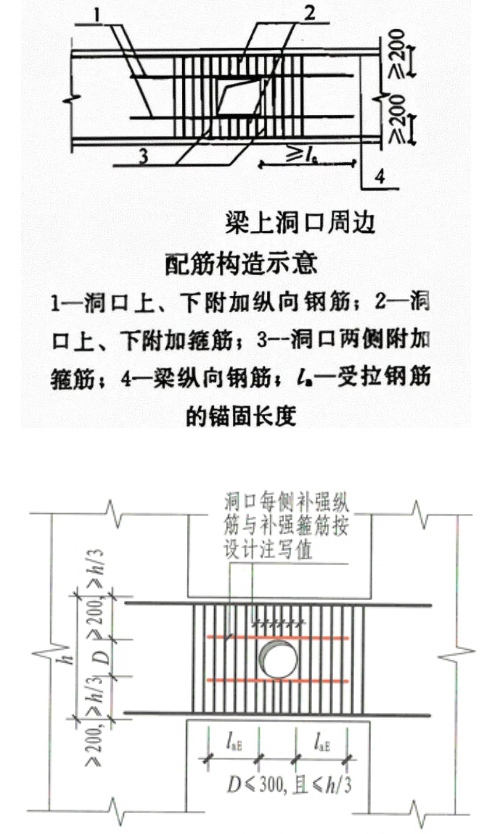

在建筑工程施工中,为满足水电、暖通等管线穿越需求,常需在混凝土梁上预留洞口。相较于对楼板和剪力墙预留洞口的普遍熟悉,部分工程管理人员对梁上预留洞口的技术要求认识不足,易导致施工错误。此类问题若在钢筋绑扎完成甚至混凝土浇筑后发现,不仅整改难度极大,还可能影响主体结构安全。本文梳理了梁上预留洞口的通用技术要求,施工时须结合工程设计图纸及相关设计变更文件严格执行。 一、前期协同配合要求 梁上洞口必须在结构设计阶段确定,并在结构施工过程中同步预留。严禁在已浇筑成型的框架梁上,未经设计单位书面认可擅自后开洞。 严禁后开洞原因:后开洞极易切断梁内受力钢筋,且无法实现有效的内置补强,会严重削弱梁的承载能力和抗震性能,构成结构安全隐患。 国家建筑标准设计图集(22G101系列)主要规定剪力墙及楼板洞口构造,未专门提供梁上洞口详图。实际工程应以结构设计图纸为准,并遵循《高层建筑混凝土结构技术规程》(JGJ 3-2010)等规范的基本原则。 框架梁上开洞时,洞口应优先设置在梁跨中1/3区段(此区域拉力、剪力较小),且必须避开梁端箍筋加密区;洞口高度不宜大于梁高的40%,开洞尺寸较大时,需由设计单位完成承载力验算并出具专项方案。 四、通用构造做法与技术要求(最终以设计图纸为准) 1.附加箍筋 (1)洞口两侧除保留梁原有箍筋正常设置外,需额外增设封闭附加箍筋。附加箍筋直径与梁原有箍筋一致,数量通常每侧不少于3根,距洞边50mm开始,间距为50mm; (2)洞口上下区域的附加箍筋直径同梁原有箍筋直径,间距50mm。 2.纵向加强筋 洞口上下两侧通常各配置不少于2根HRB400级直径16mm的纵向加强筋(具体规格以设计图纸为准),加强筋需延伸至洞口边缘外侧,且满足设计及规范规定的锚固长度La要求。 3.较大洞口处理 当洞口尺寸较大时,设计可能要求在洞口周边设置“环形加强钢筋”,或在洞口上下位置设置“补强暗梁”,施工需严格按设计方案执行。 (二)几何尺寸控制 1.洞口上下剩余梁高 应确保洞口上方剩余高度 h₁ ≥ h/3 且 ≥ 150mm;洞口下方剩余高度 h₂ ≥ 0.35h 且 ≥ 200mm。 2.洞口边缘距支座距离 不宜小于1.5-2倍的梁高h。 3.多洞布置 当梁上需开设多个洞口时,孔间间距小于梁高的1/3且不应小于 200mm。 1.事前控制: 在钢筋绑扎前,仔细核对结构图与机电管线图,提前确定所有预留洞口的位置、尺寸及加强做法,并对班组进行详细技术交底; 2.过程检查: 钢筋绑扎过程中,重点检查预留洞口位置的准确性、补强钢筋的规格、数量、间距及锚固长度是否严格按图施工; 3.强化现场管控:严禁任何单位或个人未经设计单位许可,在已浇筑的框架梁上实施后开洞作业; 4.洞口成型: 预留洞口采用预埋套管(如钢套管)等方式成型,保证洞口边缘平整,避免浇筑混凝土时变形。
二、核心原则:严禁擅自后开洞
三、主要设计依据
(一)补强钢筋配置要求
