优秀亮点做法:地坪施工管理

样板前定标准,浇筑平行管理,重视浇后实测、切缝与开面。

1、材料严选:地坪采用金刚砂+固化剂做法,混凝土(不允许泵送)塌落度控制在140mm±20mm,钢筋网升级为钢纤维,掺入量>20kg/m³;选用深灰色金刚砂,用量≥5kg/㎡;

2、切缝划线深化:重点核对切缝与划线位置关系,保证平行重合,确定分仓位置分仓线设置于防火卷帘处或行车道边,行车道边处需与划线、切缝三线合一;解决切缝与地坪漆冲突以及柱子切缝距离不合理等多条问题,深化提升切缝图质量;

3、工序管控:提高基层拉毛验收标准,严抓基层处理,举牌每次全程混凝土浇筑监理旁站5大项管控:1、浇筑时间;2、最晚切缝时间(72h内);3、次日检查金刚砂分层;4、第14天检查硬度及裂缝;5、土工布蓄水养护(每日2次,养护至少15天)。

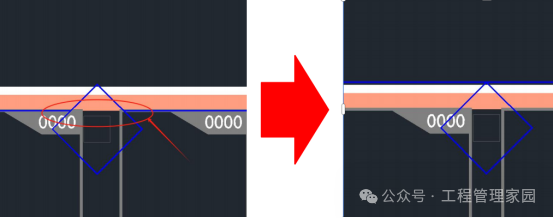

      1)车位切缝与柱子切缝冲突,容易造成通裂,采用菱形切缝。

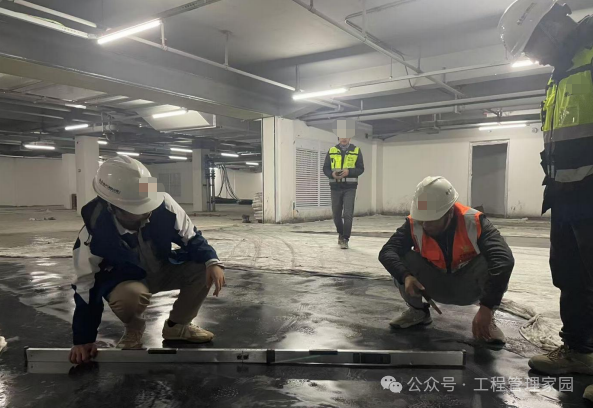

       2)平整度检查

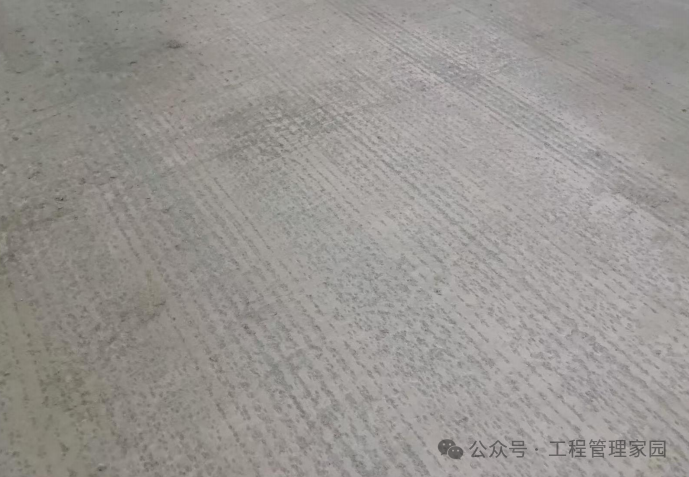

       3)拉毛深度不低于3mm

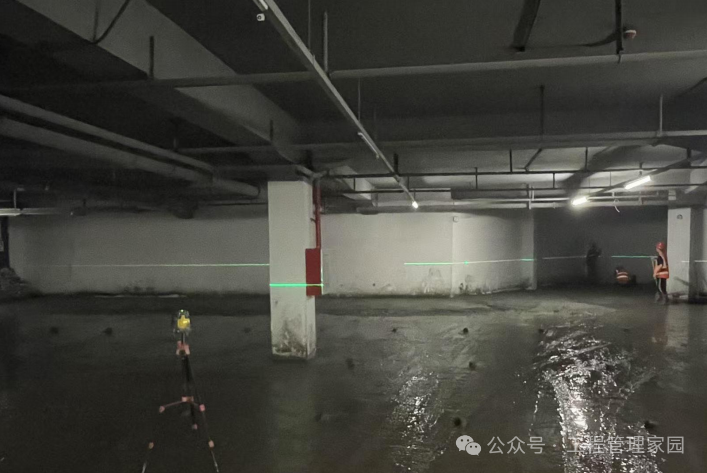

       4)地面打点间距小于2m













现场监理管控

       5)厂家原材材抽检旁站

       6)钢纤维现场重量复测

       7)基层地面移交

       8)标高灰饼检查验收,

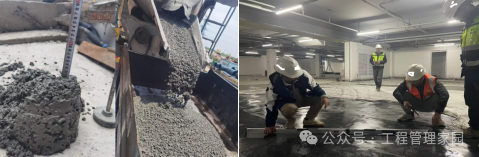

        9)塌落度现场检查、

      10)浇筑后地坪实测、

      11)浇筑后验收、

       12)切缝与养护验收。

      13)开面前检查验收
