建设单位如何系统控制项目风险?守住这8道防线,才能减少失控和投资损失

业主方项目管理 · 风险控制

项目真正失控,往往不是某一天突然发生,而是前期条件没锁、设计边界没审、合同规则没写清、变更先干后补,最后在工期、结算和验收阶段集中爆发。

项目风险不是“出问题以后协调”,而是关键节点能不能放行

很多项目真正失控,并不是施工现场突然出现一个大问题。更常见的是:前期需求一直变,设计边做边改;外部条件没有落实就急着招标;合同边界模糊,进场后不断扯皮;变更先施工后补手续;工期已经落后,会议上仍只要求“加快”;到了竣工前,才发现专项程序、系统调试、资料和运营接管都没有真正准备好。

这些问题表面上分散,背后其实是一种相同的管理缺陷:业主方没有在关键节点设置明确的放行条件,也没有规定风险到了什么程度必须升级决策。

本文“8道防线”是建设项目管理的实务归纳,不是国家统一规定的固定八项制度。不同投资性质、项目类型和合同模式,应结合适用法规、合同和项目实际调整。

1 - 副本(1).png

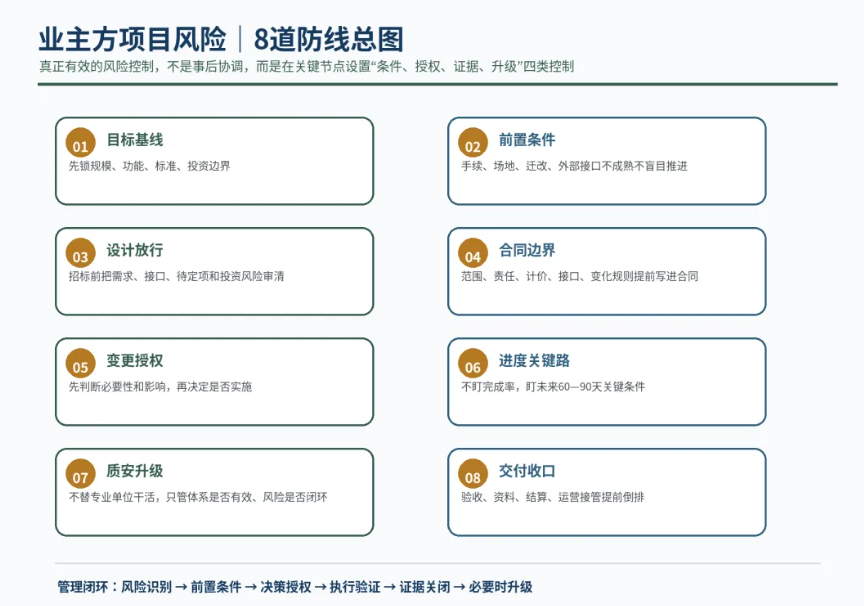

图:业主方项目风险8道防线总图

RISK 01   目标基线防线

项目开局先回答:到底建什么、做到什么程度、最多能花多少钱

项目最早失控的信号,通常不是超概,而是目标没有真正锁定。可研批了,设计进场后使用部门继续加功能、提标准、换设备;每次调整看起来不大,叠加起来就是面积、系统容量、投资和工期一起变化。

业主方要做|形成可实际执行的项目目标基线,至少锁住建设规模、核心功能、建设标准、投资控制边界和重大需求变更的授权层级。

放行条件|进入下一阶段前,重大需求不能仍停留在“领导后面再定”“使用部门继续研究”的状态。

政府投资项目尤其要关注批准建设地点、规模、内容和概算约束。管理上真正要防的不是所有变化,而是没有决策门槛的变化。

RISK 02   前置条件防线

不要让施工单位进场以后才发现“现场还不能干”

很多所谓施工进度问题,根源并不在施工单位。场地没有完整移交、管线迁改未完成、临水临电和正式电源条件不清、道路接入受限、外部协调没解决,却为了抢节点先招标、先开工,最后形成窝工、索赔和节点反复调整。

实务工具|建立《开工前置条件清单》,每项写清责任人、最晚完成日期、不完成影响的工作面以及是否允许带条件推进。

风险判断|能靠施工组织消化的问题可以带条件推进;会直接限制关键工作面、主要资源投入或法定开工条件的问题,不要靠一句“先进场再说”放过去。

RISK 03   设计放行防线

施工图“审过”不等于实施风险已经清掉

建设单位最容易犯的错误,是把法定施工图审查等同于项目实施审查。真正进入招采前,还要站在业主方视角核4件事:需求有没有落图、专业接口有没有打通、关键参数和材料设备是否仍大量待定、设计是否突破投资控制边界。

关键问题|按照这套图纸现在就发标,施工阶段是否还需要大量重新决策?如果答案是“是”,设计成熟度就还不够。

成果落点|形成设计风险清单,按“问题—责任—截止时间—解决版本—投资/工期影响—关闭证据”销项,而不是只留一份会审纪要。

RISK 04   合同边界防线

施工阶段的很多扯皮,其实在招标文件里已经埋下了

某项设备谁采购、深化设计谁负责、检测费用是否包含、甲乙供边界怎么分、临时工程如何计价、外部条件变化怎么处理——这些问题如果招标时没写清,施工以后就会反复出现一句话:“这个不在我合同范围。”

招标前反向推演|假设半年后发生争议,现在的招标文件能不能回答:谁负责、做到什么程度、按什么计价、什么时间完成、发生变化怎么处理?

重点不是写长|合同真正需要的是可执行。范围、接口、价格规则、工期条件和风险分配越模糊,后期管理成本越高。

依法必须招标项目还应保证签订合同与招标文件、中标人的投标文件保持实质性一致,不能中标以后再重新谈一套核心履约规则。

RISK 05   变更授权防线

所有重要变更,先判断“该不该变”,再谈“多少钱”

现场最危险的一句话是“先干,手续后补”。等工程已经实施,再讨论技术必要性、费用和工期影响,业主方面对的往往已经是既成事实。

五步控制|提出变更 → 原因归类 → 技术必要性判断 → 投资/工期/合同影响评估 → 按权限批准后实施。

原因必须分清|设计错漏、业主需求变化、现场条件变化、标准政策变化、施工优化、不可预见条件,原因不同,费用和责任逻辑也不同。

微型案例|一台关键设备变化,为什么不能只签一张设计变更

例如某泵组因实际工况和供货周期需要调整型号。技术上可能只改一张设备表,但业主方至少要同步检查:设计接口是否变化、采购合同是否需要调整、到货与联调节点是否受影响、价差进入哪个授权层级、最终资产和运营资料是否按新型号回写。

这就是动态风险闭环:一个变化发生后,不只处理“技术文件”,还要追踪它对合同、投资、工期和交付的连锁影响。

RISK 06   进度关键路径防线

不要只看完成百分比,要盯未来60—90天的关键条件

总进度完成62%、本月完成5%,这些数字对判断项目是否会延期帮助有限。业主方真正要盯的是:当前关键路径是什么、未来60—90天哪些工作即将进入关键路径、哪些延误已经无法通过施工单位内部调整自行消化。

每周追4问|为什么晚?缺的是什么条件?能否追回?追不回来会影响哪个最终节点?

典型高风险|长周期设备、外电/外水接口、关键图纸冻结、专项手续、系统联调条件,往往比一般土建完成率更决定最终交付日期。

业主方不能为了节点随意压缩合同约定工期,更不能用不符合安全生产法规和强制性标准的要求换取表面进度。

RISK 07   质量安全升级防线

不替监理和施工干活,但必须判断责任体系有没有失效

质量安全出了问题,业主方不能简单理解成“这是监理和施工的事”。建设工程质量责任由建设、勘察、设计、施工、监理等主体依法承担。业主方真正应该管的是责任体系、关键程序和重大风险有没有失效。

重点盯5类|重大质量问题、危大工程和重大安全风险、关键材料设备、关键系统调试、重复发生且整改无效的问题。

升级信号|同一问题反复出现,不要继续当普通现场问题处理。要追查是班组、分包、方案、资源、项目管理还是监督机制本身出了问题。

成熟的业主方管理不是越过监理直接指挥作业人员,而是在发现体系失效时及时升级责任、资源和决策层级。

RISK 08   竣工交付收口防线

工程做到90%以后,最容易出现“看起来快完了,实际交不了”

竣工阶段最典型的失控,是实体施工已经接近完成,才开始集中追问:系统什么时候联调、专项程序什么时候完成、竣工图做到哪了、档案齐不齐、结算资料是否同步形成、运营单位什么时候介入。

至少提前倒排|实体尾项、系统调试、检测/功能试验、专项程序、竣工资料、设计变更归档、结算资料、资产台账、培训和运营接管。

真正的结束条件|不是“施工单位干完了”,而是项目具备验收、结算、移交和投入使用所需的实际条件。

8道防线之外,业主方还要建立一套“风险升级机制”

很多项目有风险台账,但仍然失控,原因是台账里只有“问题”和“责任人”,没有规定什么时候必须升级。于是重大风险长期写着“持续协调、持续跟踪”,没有任何人真正作出决策。

一条风险至少回答7个问题|风险是什么 → 为什么发生 → 谁负责 → 最晚何时关闭 → 不关闭影响什么 → 当前需要谁决策 → 什么证据证明已经关闭。

三级管理|一般风险由项目团队关闭;重大风险进入业主方周/月度决策;涉及重大投资、关键工期、质量安全、合规或合同后果的红线风险,按授权体系立即升级。

真正成熟的风险控制,是让问题在最便宜的时候暴露

需求问题在立项阶段解决最便宜;设计问题在招标前解决最便宜;合同问题在签约前解决最便宜;变更问题在实施前解决最便宜;质量问题在隐蔽前解决最便宜;验收问题在竣工前几个月解决最便宜。

一旦所有问题都拖到施工现场、结算阶段或竣工验收再解决,业主方能选择的空间就会越来越小,最终往往只能用增加费用、延长工期或降低其他目标去换取收口。

项目风险控制的核心不是“多做风险清单”,而是:前端把条件想清楚,中间把变化管住,后端让每件事都有证据闭环。

如果现在按这8道防线逐项检查你正在管理的项目,最容易失守的是目标、设计、合同、变更、进度,还是竣工交付?那一道,通常就是下一阶段最值得优先补强的管理接口。



政策依据:

主要核对:《政府投资条例》(国务院令第712号);《建设工程质量管理条例》;《建设工程安全生产管理条例》;《中华人民共和国招标投标法》。本文8道防线为项目管理实务归纳,并非统一法定清单;具体项目仍应结合投资性质、项目类型、合同模式和所在地现行规定执行。
