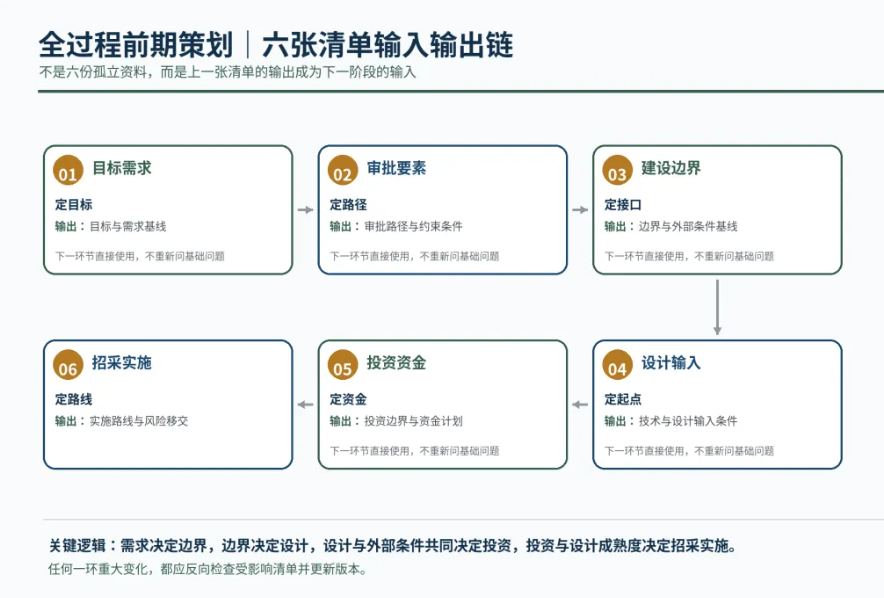

全过程咨询 · 前期策划 把六张清单做成一条输入输出链,前期成果才能成为后续设计、投资和实施的统一基线。 前期策划最怕的不是“没资料”,而是资料彼此不能接续:使用需求与立项规模不一致,规划和市政条件还没核实就开始设计,外部接入没有责任边界却已经编投资,设计深度不足又提前确定招标范围。等问题进入设计、招采或施工阶段再补,往往同时触发图纸返工、合同边界调整和投资变化。 因此,前期策划成果不能按“文件目录”来理解。更有效的做法,是把成果组织成六张相互衔接的清单:上一张清单锁定一个管理边界,下一张清单直接使用它的输出。这样,后续单位接手项目时不必重新追问同一批基础问题。 本文“六张清单”是全过程咨询实务归纳,不是国家规定的固定六项法定成果。政府投资、企业投资,房建、市政、工业,以及新建、改扩建项目的前置事项和成果深度均存在差异,实际项目应结合投资性质、行业和地方审批要求增减。 你可以先回看一个已经发生返工的事项:它究竟是设计问题,还是更早的需求、审批条件、建设边界或外部接口没有被锁定? 图:六张清单不是并列关系,而是一条输入输出链 01 项目目标与需求清单 唯一职能|定目标:回答“建什么、为谁建、做到什么程度” 这张清单只负责定义项目目标和需求基线,不承担设计方案职责。全过程咨询要把使用部门的口头需求转换成可讨论、可确认、可向设计传递的条件,避免“需求”在立项、设计和验收三个阶段分别出现三个版本。 来源输入|政策规划、业务需求、现状能力、服务对象、运营需求。 最低字段|建设必要性;服务对象;功能需求;建设规模;性能目标;运营目标;关键验收要求。 输出成果|项目目标说明+建设需求基线+业主方/使用部门确认意见。 下一环节|作为审批范围判断、建设边界确定、设计任务书和投资测算的共同起点。 判断提示|需求发生重大变化时,应同步检查清单3、4、5、6是否需要重算或重划边界。 02 审批合规与要素保障清单 唯一职能|定路径:回答“项目依法怎么走、哪些约束必须前置” 这张清单解决的是程序路径和法定/行政约束,不再重复记录现场接口。首先识别项目属于政府投资还是企业投资,再按项目所在地和行业要求核清审批、核准或备案路径,以及规划、用地和适用专项事项的介入时点。 来源输入|清单1形成的建设目标、规模与项目性质。 最低字段|事项名称;是否适用;办理阶段;主管部门;所需前置资料;责任人;计划完成时间;与后续工作的依赖关系。 输出成果|审批路径图+前置事项台账+关键约束条件。 下一环节|为清单3确定建设边界,为清单4确定设计约束条件。 判断提示|这里的“用地”只核合规路径和规划约束;具体红线交付、征拆迁改和场地接口放在清单3处理。 03 建设边界与外部条件清单 唯一职能|定接口:回答“红线内外谁负责、外部条件是否可兑现” 这张清单不再讨论“需不需要办理审批”,而是把实体实施边界和外部接口拆清。很多后期变更并非主体设计错误,而是供电、排水、道路、迁改、场地移交等条件只写了“协调解决”,却没有责任主体、接入位置和完成时点。 来源输入|清单1的规模需求+清单2的规划、用地和专项约束。 最低字段|接口事项;现状条件;接入/交界位置;需求容量或范围;实施主体;费用边界;完成节点;依据文件;未落实风险;替代方案。 输出成果|建设边界清单+外部条件调查表+接口责任矩阵+未落实事项台账。 下一环节|直接成为设计输入和投资估算确定工程范围的前提。 判断提示|微型示例|以市政项目“供电接入”为例,不要只写“协调供电部门”。至少要能回答:接入点在哪里、需求容量是多少、红线外工程谁实施、费用谁承担、什么时候具备送电条件、若正式电源延期有什么临时方案。 04 技术方案与设计输入清单 唯一职能|定起点:回答“设计单位凭什么开始设计” 清单1解决“要什么”,清单4负责把需求翻译成设计可使用的技术输入。两者不能混在一起。全过程咨询不替设计单位完成设计,而应组织确认技术路线、建设标准、基础资料和专业接口,明确哪些条件已经锁定、哪些仍属于待验证假设。 来源输入|清单1需求基线+清单2约束条件+清单3边界和外部条件。 最低字段|技术路线;设计标准;系统容量;关键设备原则;现状资料;勘察测量条件;专业接口;分期条件;数字化需求;待验证假设。 输出成果|设计输入条件表+技术路线比选结论+基础资料目录+专业接口清单。 下一环节|用于编制设计任务书、开展方案/初设,并为工程量和投资测算提供技术依据。 判断提示|如果设计输入仍大量依赖“暂按”“暂估”“后续协调”,应把这些假设单独列出,而不是隐藏在设计任务书中。 05 投资估算与资金计划清单 唯一职能|定资金:回答“工程范围算全没有、资金节奏能否支撑实施” 这张清单必须建立在前4张清单基础上。范围没定、外部工程没核、技术路线没稳,就不宜把投资估算包装成高度精确的单一结果。全过程咨询应把估算边界、费用构成、价格基准和资金节奏一起管理。 来源输入|清单1—4确认的建设规模、边界、外部工程和技术输入。 最低字段|估算范围;工程量依据;价格基准;设备材料边界;外部工程;其他费用;预备费;资金来源;年度/阶段资金需求;敏感因素。 输出成果|投资估算边界+费用构成+资金筹措/年度计划+投资风险项。 下一环节|决定招采规模、标段策略、实施节奏和动态投资控制基准。 判断提示|当清单3的迁改或市政接入尚未落实时,清单5应明确“暂估范围和风险区间”,而不是假装边界已经确定。 06 招采实施与风险接口清单 唯一职能|定路线:回答“怎么发包、怎么推进、风险怎么交给下一阶段” 前期策划的最后一步,不是再写一份总结,而是把前面形成的目标、边界、设计成熟度和投资条件转成实施路线。全过程咨询应提前判断发包模式、招标范围、标段接口、长周期设备、关键前置工作、总控节点和运营接管条件。 来源输入|清单4设计成熟度+清单5投资资金条件,并回看清单2、3未关闭的约束。 最低字段|实施模式;招标范围;标段边界;设计采购施工接口;长周期设备;关键里程碑;前置工作;合同风险;运营接管要求;未关闭风险。 输出成果|招采策划建议+实施总路线+里程碑计划+风险移交清单+下一阶段资料目录。 下一环节|作为设计深化、招标文件编制、合同交底和施工阶段总控的前置管理输入。 判断提示|依法必须招标的项目,其招标范围、方式和组织应按适用的招标投标法规及项目审批核准要求执行;清单6只是前期策划工具,不能替代法定程序。 不要给六张清单机械打“高、中、低”,而要给每个未决事项分级 同一事项在不同项目中的风险等级可能完全不同。例如供电接入对普通办公项目可能只是重要接口,对数据中心、医院、污水处理厂或工业项目却可能直接决定方案和投运。因此,文章不把某张清单永久标成“高风险”,实际项目应对清单中的未决事项分级。 关键前置|影响项目合法性、选址可行性、核心功能、重大技术路线或投资边界的事项。未解决前原则上不应按确定方案放行。 重要控制|不必阻断全部工作,但会影响设计、招采、工期或投资。可有条件推进,同时明确责任人、完成时点和复核节点。 一般完善|不改变核心决策,可在下一阶段按台账继续完善,但必须保留版本和关闭记录。 三道放行关:把六张清单接到项目决策上 第一道|策划边界放行(清单1—3)目标需求、合规路径和建设边界已达到可以开展方案论证的稳定程度。若关键选址/用地约束、核心需求或重大外部接口仍存在根本冲突,应暂缓按既定方案深化。 第二道|设计投资放行(清单3—5)外部条件和设计输入能够支撑方案、初设或相应设计工作,投资估算能够解释工程范围和主要假设。大量条件仍靠暂估时,只能有条件放行并明确复核点。 第三道|实施移交放行(清单4—6)设计成熟度、投资资金和招采实施路线能够被下一阶段直接接收,未关闭风险已经明确责任主体和解决节点。 放行不是数“有几个否”。一个影响项目合法性或核心边界的关键前置事项,可能比5个一般完善项更重要。建议采用“放行 / 有条件放行 / 暂缓”三种结论,并写清未决事项、责任人和复核时点。 清单不是一次性成果:必须建立动态更新和版本控制 前期条件会随着审批意见、方案比选、外部单位反馈和资金安排不断变化。六张清单如果在第一次编制后就不再更新,很快就会失去管理价值。建议全过程咨询建立统一版本号和变更记录,具体编码方式由项目自行确定。 建议复核节点|可研形成/批复后、方案或初设启动前、招标启动前,以及重大需求、边界、外部条件或投资发生变化时。 每次更新至少记录|变更事项、原版本、调整原因、影响清单、确认主体、确认日期和对设计/投资/招采的影响。 联动原则|清单1—4发生重大变化时,不只更新本清单,还要反向检查投资资金和实施路线是否仍成立。 进入下一阶段前,不问“资料齐不齐”,问这6个验证问题 01 目标|同一项目的立项、使用需求和设计任务中,建设规模与关键功能是否使用同一基线? 02 合规|每个适用前置事项是否都能说清办理阶段、责任人、依赖条件和未完成影响? 03 边界|红线内外、迁改接入、外部配套能否说清实施主体、费用边界和完成节点? 04 设计|设计单位是否能凭现有资料直接开始工作,而不需要重新追问大量基础条件? 05 投资|估算中的工程范围、外部工程和主要暂估项,是否都能追溯到前4张清单的输入? 06 实施|下一阶段是否知道哪些条件已锁定、哪些仍未关闭、由谁在什么时间解决? 把项目现有前期成果交给一个没有参加过前期会议的设计、招采或项目管理人员:如果他仍要重新问“到底要建什么、边界在哪里、哪些条件是真的、哪些只是暂估”,说明前期成果还没有形成可交接的输入基线。 前期策划的终点,不是文件归档,而是下一阶段不再重问第一句话 六张清单的价值,不在于把前期工作再分成六类,而在于让目标、合规、边界、设计、投资和实施形成因果链。清单3的边界是清单4设计和清单5估算的输入;清单4和5的成熟度又决定清单6能否稳定进入招采与实施。只要这条输入输出链没有建立,资料再多也可能在后期重新翻案。 因此,业主方检查全过程前期策划时,应少问“报告出了没有”,多问三个问题:关键条件是否已经锁定?未决事项是否分级并有人负责?下一阶段能否直接使用这些成果继续工作? 你可以回看自己最近一个项目:如果只能补强六张清单中的一张,哪一张最有可能减少后续返工——目标需求、审批要素、建设边界、设计输入、投资资金,还是招采实施? 政策与技术依据|不是“贴法规”,而是对应管理动作 清单1、4、5|发改投资规〔2023〕304号强调投资项目可行性研究应围绕建设必要性、方案可行性和风险可控性,并从项目全生命周期统筹建设实施、投融资等内容。 清单2|政府投资项目按《政府投资条例》及管理权限履行相应前期程序;企业投资项目应根据适用的核准、备案制度及地方办理要求确定路径。 清单6|发改投资规〔2019〕515号在房屋建筑和市政基础设施领域推进全过程工程咨询,强调提升投资决策科学化水平、投资效益和工程建设组织效率;涉及依法必须招标的项目,招标组织仍按招标投标法律法规执行。 适用边界|六张清单是管理工具,不能替代可研、审批、设计、招标等法定文件和程序。
