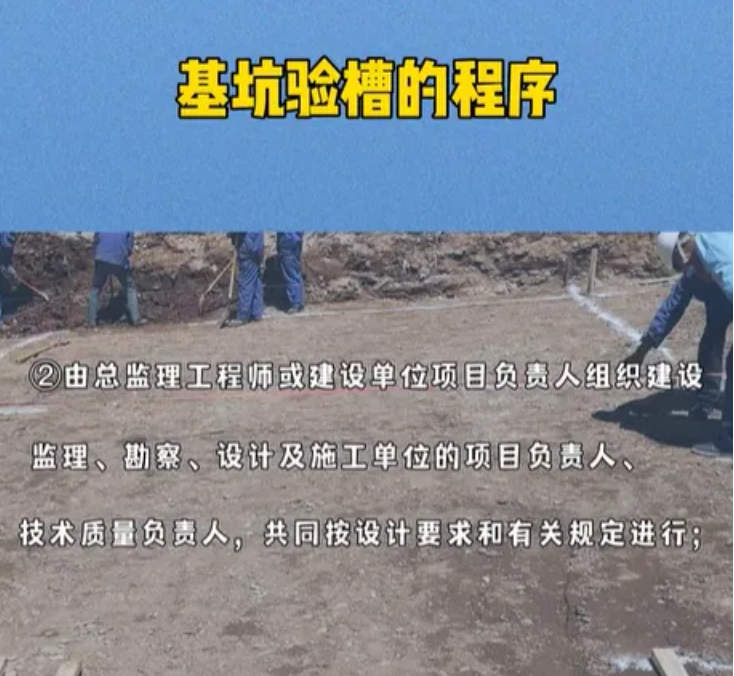

地基验槽(天然地基,依据 GB50202-2018) 一句话核心:挖到设计基底标高、清底完成,五方(建设、勘察、设计、监理、施工)共同到场,核对地层是否和勘察报告一致,基底是否满足设计持力层要求,合格签字后才能浇筑垫层。 一、验什么(验收五大项) 1、几何尺寸核对 对照图纸复核基坑轴线、平面长宽、基底标高、放坡、集水井位置;检查开挖是否超挖、基底是否预留保护土层(一般人工清底,原状土严禁扰动)建标库 2、土质与持力层核对(最重要) 对比勘察报告:土的颜色、软硬、分层、密实度;确认是否到达设计持力层,有无局部软弱土、橡皮土、淤泥土、厚薄不均。同时查看地下水、基底泡水、受冻、干裂情况建标库 3、地下异常物排查 查找古井、古墓、暗沟、空洞、防空洞、旧基础、管线等隐蔽构筑物,记录位置、深度、范围建标库 4、基底扰动检查 是否机械碾压扰动、泡水软化、雨水冲刷,扰动范围多大,是否需要换填处理建标库 5、地基均匀性探测(轻型动力触探为主) 检查持力层均匀性、浅埋软弱下卧层、地下空洞;触探孔验收后灌砂密实。 可不做轻型触探的三种情况:承压水易涌砂、厚砾卵石层>1m、均匀密实砂层>1.5m建标库 补充:CFG 桩 / 桩基复合地基验槽,除上面内容,还要额外验收桩顶标高、桩位偏差、桩间土情况、褥垫层基底条件,核查桩基检测报告。 二、怎么验(完整流程 + 现场方法) (一)验槽前置条件(必须先完成) 开挖至设计基底标高,人工清底完成,槽底平整; 施工单位自检合格,放线复核记录、开挖记录齐全; 提前准备:勘察报告、基础图纸、测量复核资料、轻型触探设备; 通知五方到场,必要时邀请勘察负责人到场判定地层。 (二)现场验收三步法 肉眼观察法(直观检查) 走遍整个基底、槽壁,看土层分层、有无坑穴、渗水、橡皮土;局部存疑用洛阳铲下探取样鉴别土质 轻型动力触探(规范常规检测) 按规范控制布点间距、探深,记录锤击数,判断承载力、均匀性、空洞;数据作为验槽正式依据建标库 测量复核 水准仪测基底标高、全站仪复核轴线、基坑边线尺寸,形成实测记录 (三)验收闭环流程 施工自检 → 监理预验收 建设单位组织五方现场共同验槽 现场核查、触探检测,勘察判定地层是否相符,设计确认能否满足基础受力 无异常:各方共同签署《地基验槽记录》,拍照留存影像资料,可进入垫层施工 发现异常(软弱层、空洞、土质不符):暂停施工,由勘察出具处理意见,设计出具变更(换填、加深、加固),整改完成后重新组织验槽。 三、高频重点注意事项 严禁超挖;如超挖,不得直接回填素土,按勘察设计方案换填级配砂石或灰土; 基底泡水、扰动形成橡皮土:必须挖除软弱层,换填压实; 雨天尽量避免验槽;已经泡水要先排水、晾晒、检验扰动深度; 验槽记录属于重要竣工资料,五方签字盖章缺一不可,不得后补、代签。
