验槽做不到100%?三条底线不能丢。

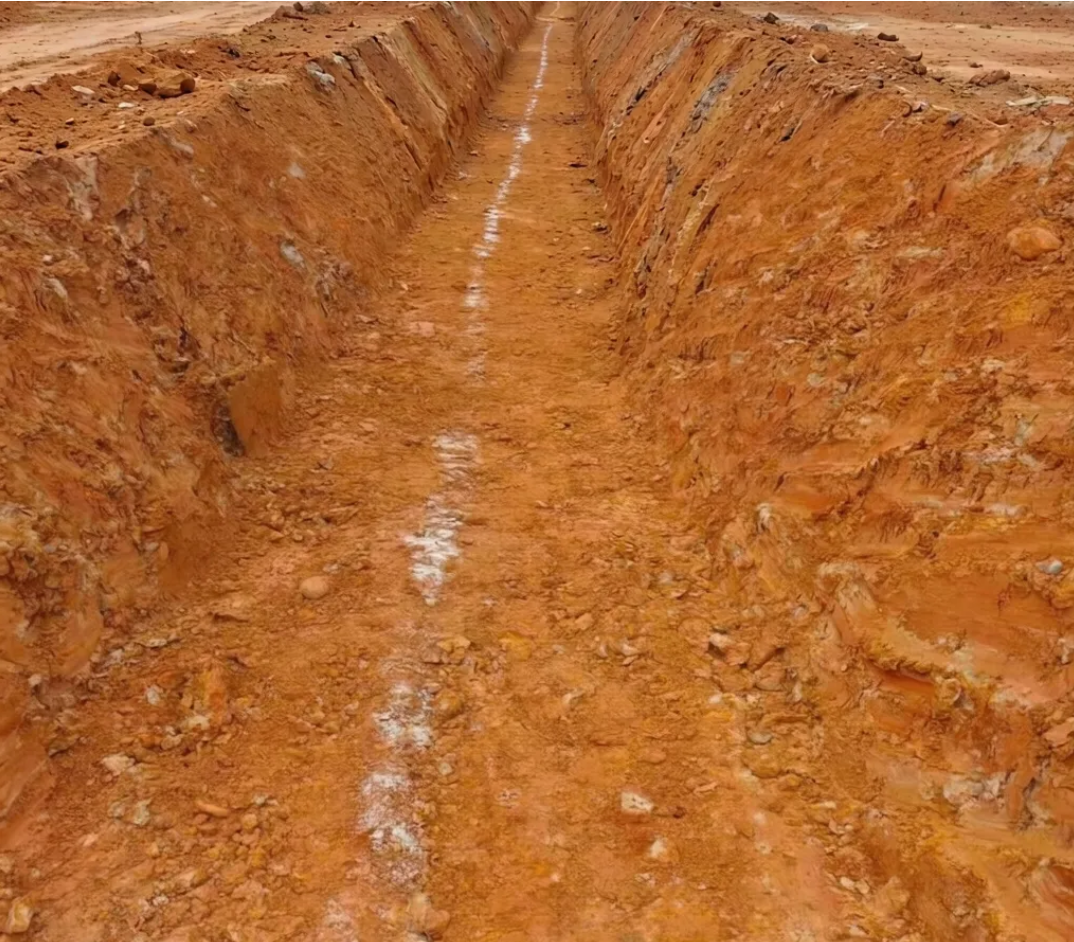

先问一句:你们项目的雨污水管沟槽,是100%验槽的吗?

1 - 副本(1) - 副本.png

我大胆预测一下:除了那些特殊项目、检查盯得严的、创标化的工地,常规项目基本都做不到100%验槽——不少验槽资料,都是后面补出来的。

这话不是给谁扣帽子,是这行的真实节奏。开挖第一段,规规矩矩约建设单位、勘察、设计、监理,五方站槽边,核高程、看土质、签验槽记录——首段挑不出毛病。然后呢?机械一路挖过去,挖到设计标高,垫层跟着上,管道跟着下,验槽这道工序,从第二段开始就消失在日报表里了。为什么?等不起。每段都约五方,一轮半天没了,工期天天催——抢工期,抢的就是这些"看不出来"的工序。

规范怎么写的?GB 50268-2008第4.1.5条:沟槽开挖至设计高程后,应由建设单位会同设计、勘察、施工、监理单位共同验槽——注意,这条没写"首段",没写"抽验"。GB 50202更是明说:所有建(构)筑物均应进行施工验槽。

规范是规范,现实是现实,这个差距我不装看不见。但作为一名工程人,就算真的做不到每段验,下面这三条底线,一条都不能省:

一、地基承载力试验必须做。这是判断槽底土到底压不压得住管道基础的最后一道数,这个都省,等于闭着眼睛下管。

二、基础出现软土、不良土质,必须换填。杂填土、软弱下卧层、淤泥段,该挖的挖、该换的换,超挖换填砂砾石,不能靠垫层"盖"过去。

三、被水浸泡过的槽底,必须处理。晾晒、换填、压实检测做完再铺基础,别让管道坐在泡软了的地基上。

守住这三条,后期管道基础不均匀沉降、接口被拉开这一类病害,就能大概率避免。当然,有条件的项目,还是建议每段验槽——这篇文案不是提倡大家不做沟槽验收,是想在理想和现实之间,帮兄弟们画一条守得住的底线。

那真要验槽,到底验什么?干货五条,拿去对:

一查槽底土质——和勘察报告对不对得上,是不是原状土,有没有杂填土、软弱下卧层、空洞、孤石;对不上的,五方现场研究处理,不是施工队自己拍板;

二查槽底高程——机械开挖预留20~30厘米人工捡底,槽底高程允许偏差±20毫米,超挖扰动的地方单独处理;

三查槽宽和边坡——中线每侧宽度够不够工作面,边坡稳不稳;

四查槽底状态——有没有泡水、受冻、扰动,排水措施跟没跟上;

五查记录——验槽要留签字记录,五方一个不能少,这是管道工程地基唯一的"体检报告",出了事翻的就是它。

一条沟槽几百米,土质换了好几轮。验槽这道工序,省下来的是半天,押上去的是两年后的路面——沿着管中线开裂、检查井周塌陷,到那时候,没人会想起验槽那天。

我是蒙工,干了12年市政,只讲工程人用得上的干货。
