首页

  1. 首页
  2. 路桥论文
  3. 内容

级配碎石、砾石基层(底基层)冬季施工

冬季进行级配碎、砾石基层(底基层)施工,在摊铺、碾压等工序上,须注意以下各点:

1)摊铺

(1)应缩短作业面,保证当日摊铺段当日碾压成活,不能当日摊铺次日碾压。

(2)严格控制摊铺虚厚,每层虚厚不宜大于30cm,并保持集料均匀,无粗细料离析现象。

(3)冻块应破碎分散,避免大冻块集中。

(4)摊铺平整后立即洒盐水,并随洒随压。盐水浓度及用量可参考下表。

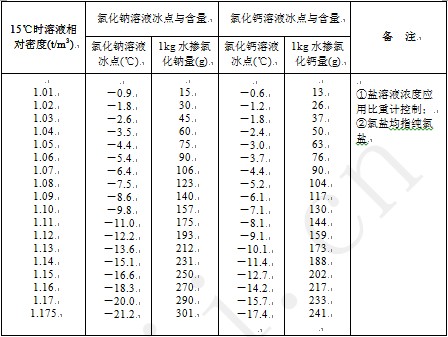

氯盐溶液表

级配碎、砾石基层(底基层)冬期每平方米洒盐水量参考

2)碾压成形

(1)冬期碾压前必须仔细找平,避免因过多的找补延长作业时间。

(2)碾压时,掌握先轻后重,压路机碾轮宜重轮在前,避免推移。

(3)碾压成形后,要保持干燥,避免冷冻使表层疏松。

级配碎石、砾石基层施工完成、检测合格后,要连续进行上层施工。如不能连续铺筑上层时,要设专人进行洒水湿润养护。

级配碎石、砾石基层未洒透层沥青或未铺封层时,不应开放交通,特别要禁止履带车辆通行,以保护表层不受损坏。

相关文章

回到顶部
请复制以下网址分享
级配碎石、砾石基层(底基层)冬季施工
https://m.gc5.com/lqgc/lqlw/10256560.html
