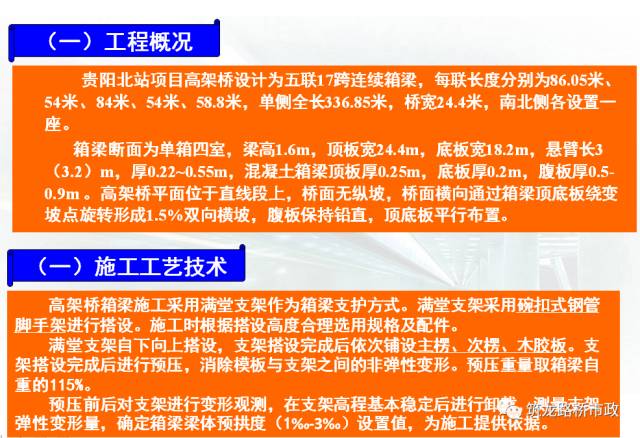

现浇箱梁的施工在桥梁工程中是非常常见的一个施工技术,今天以贵阳北站的高架桥设计为例,来和大家一起分享一下现浇箱梁的标准施工工艺。
(看不清图片请点击放大)

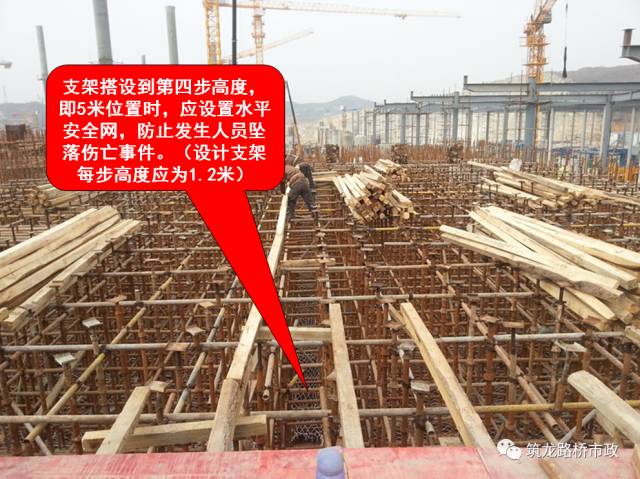

(二)碗口架搭设要求

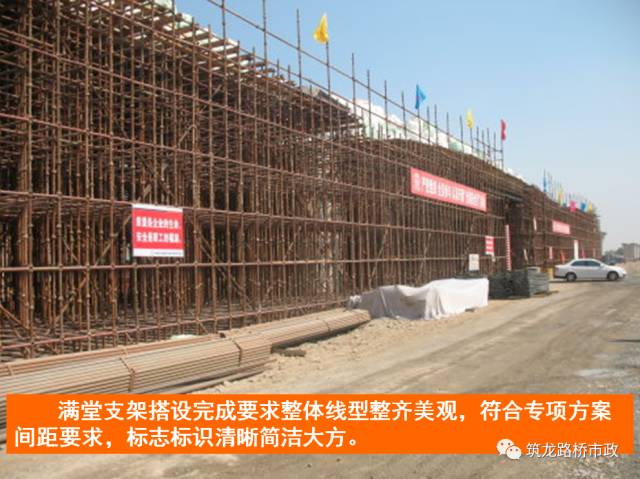

1、支架技术要求
1.主要构、配件

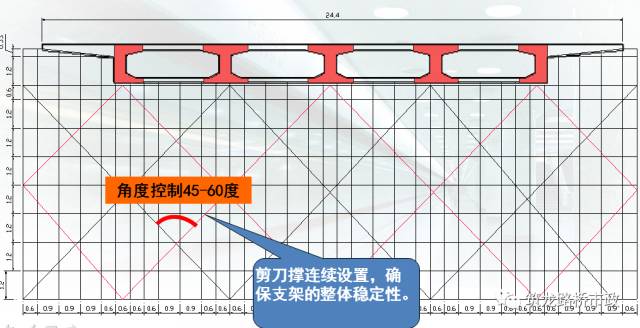

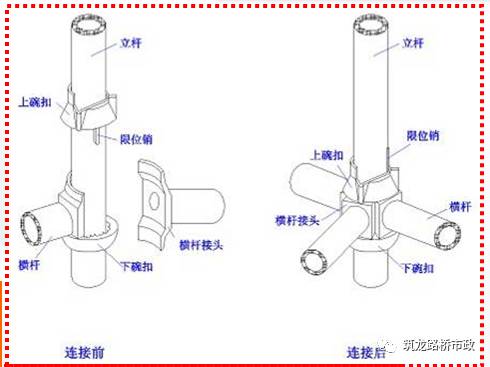

⑴碗扣节点构成:由上碗扣、下碗扣、立杆、横杆接头和上碗扣限位销组成。

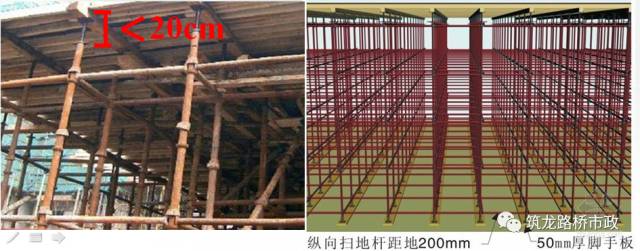

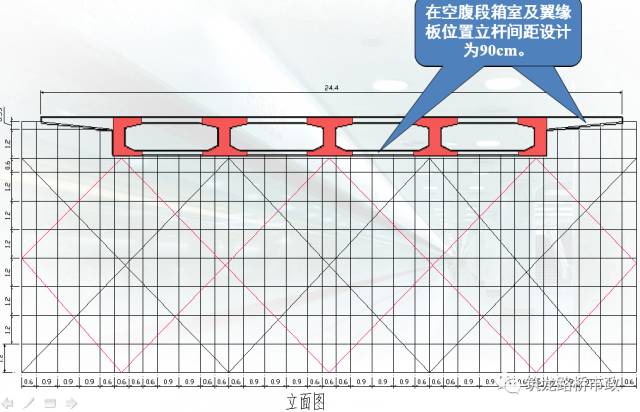

⑵脚手架立杆碗扣节点应按0.6m模数设置。
⑶立杆上应设有接长用套管及连接销孔。

(一)基础处理及垫层

支架地基处理的好坏将直接影响支架的稳定,对防止梁底砼产生裂缝有较大的作用,因此支架地基处理必须坚实,按设计要求进行地基硬化,支架地基外两侧1.0m处设置50*50cm纵向临时排水沟,及时排除雨水、积水及梁体养生用水,防止地基在水的浸泡下导致支架下地基沉陷。

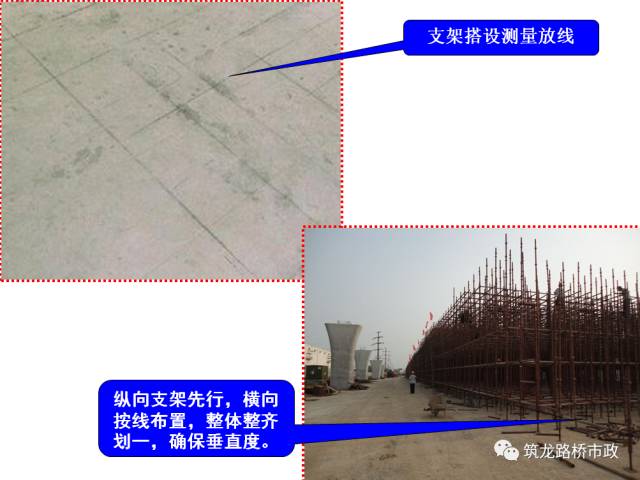

考虑到我标段地质以沙土为主,应采用砂砾进行换填压实后,检测地基承载力合格,方可进行垫层施工。垫层施工必须要计算好标高,否则,支架搭设时会因标高不合适,造成顶托伸出长度过长不符合规范要求。

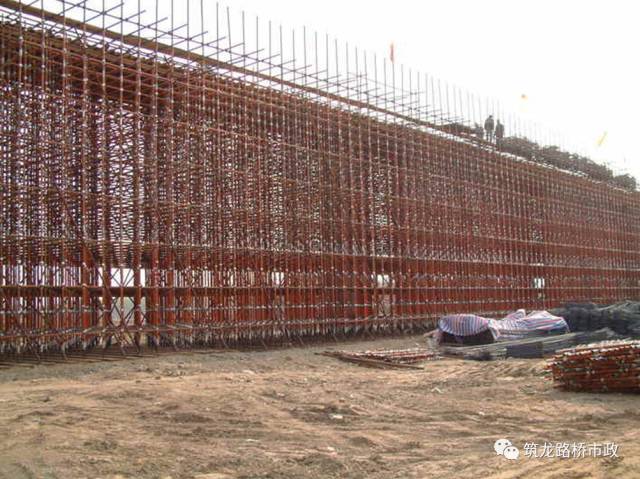

(二)碗口架搭设要求

脚手架规范里规定:满堂支撑架的可调底座、可调托撑螺杆伸出长度不宜超过(300)mm,插入立杆内长度不得小于(150)mm。模板安全技术规范也有规定:支模钢管立柱顶部应设可调支托,U型支托与楞梁两侧间如有间隙,必须楔紧,其螺杆伸出钢管顶部不得大于(200)mm,螺杆外径与立柱钢管内径的间隙不得大于(3mm),安装时应保证上下同心。
(三)铺设方木和竹胶板

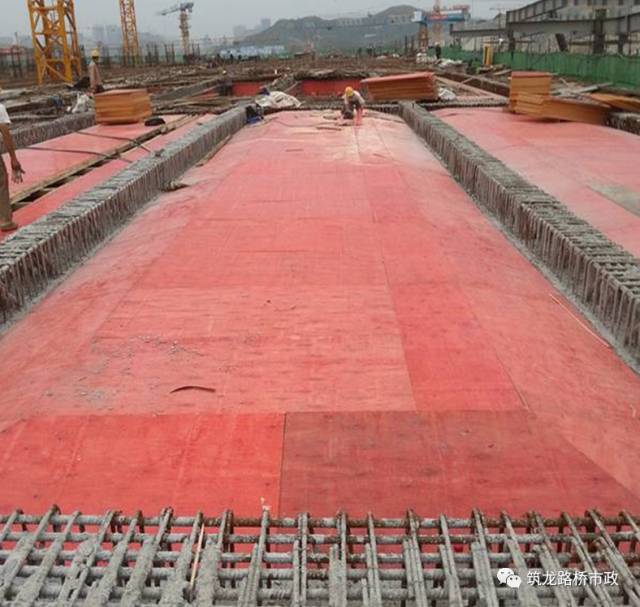

顶托上放横向10cm×10cm方木,在横向方木上按30cm间距安放10cm×10cm横向方木,再在其上安放模板,底模采用900×1800×15mm优质双面漆合板。
(四)铺设翼缘板模板

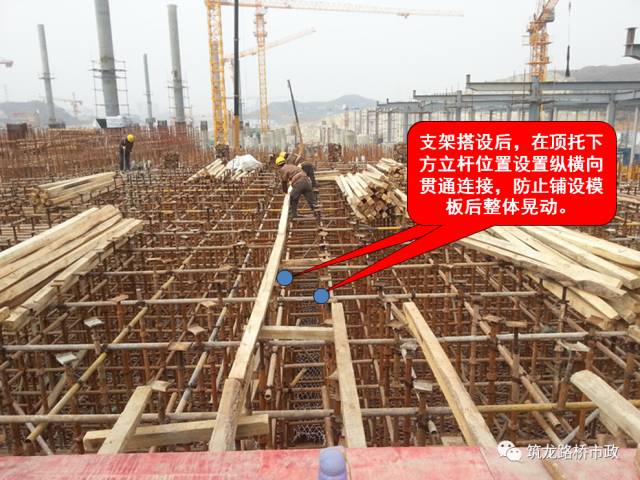

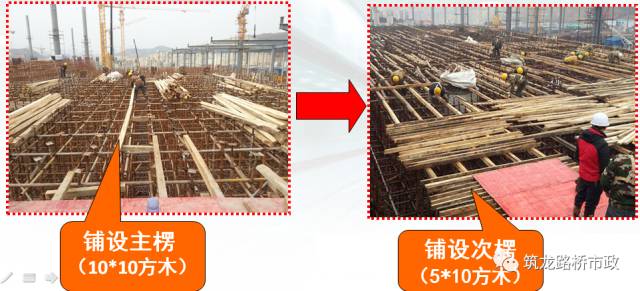

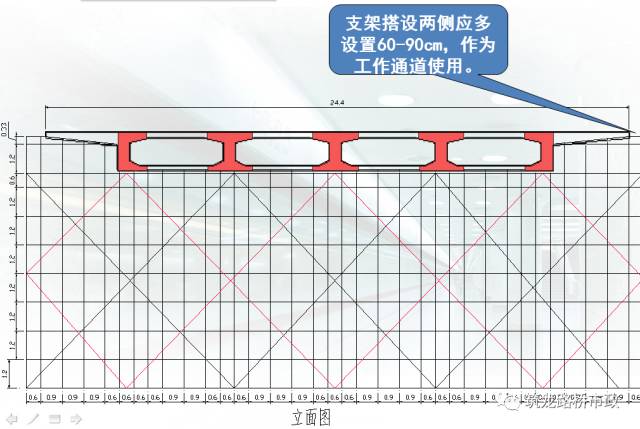

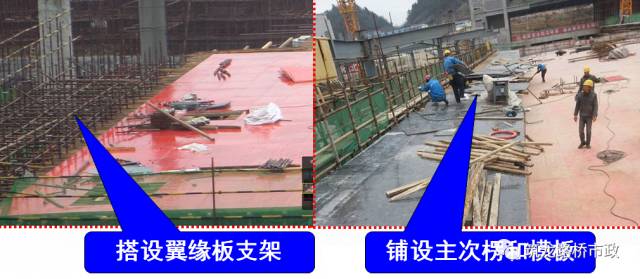

翼缘板处使用碗口架搭设,角度由顶托控制,上部与箱梁底模同样采用10*10cm方木和5*10cm方木作为主次楞,铺设模板。

2、用碎石易对袋子造成损坏,故采用大尼龙袋装土方法进行压重,每袋装砂后重约1.5吨。砂子由物资部门联系,在现场由人工配合挖掘机装袋。

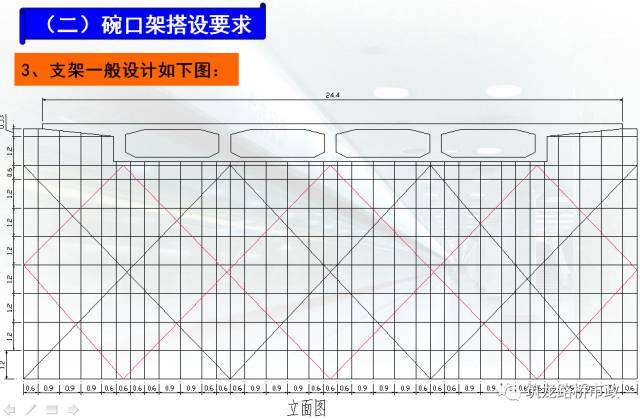

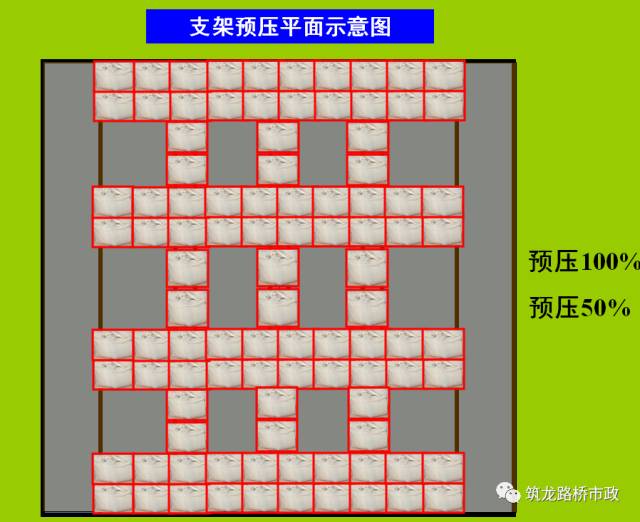

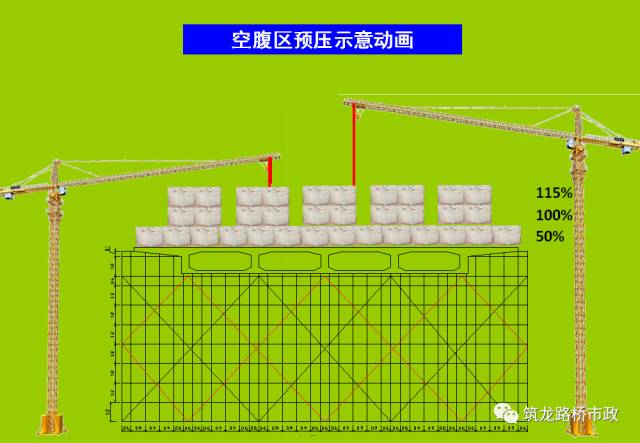

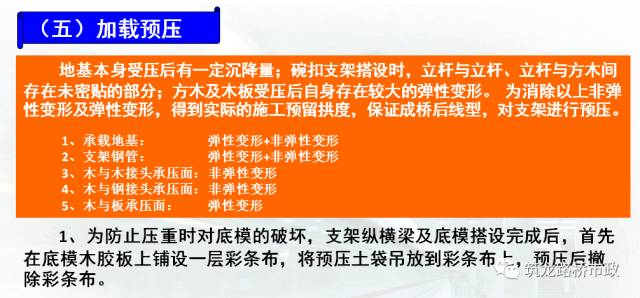

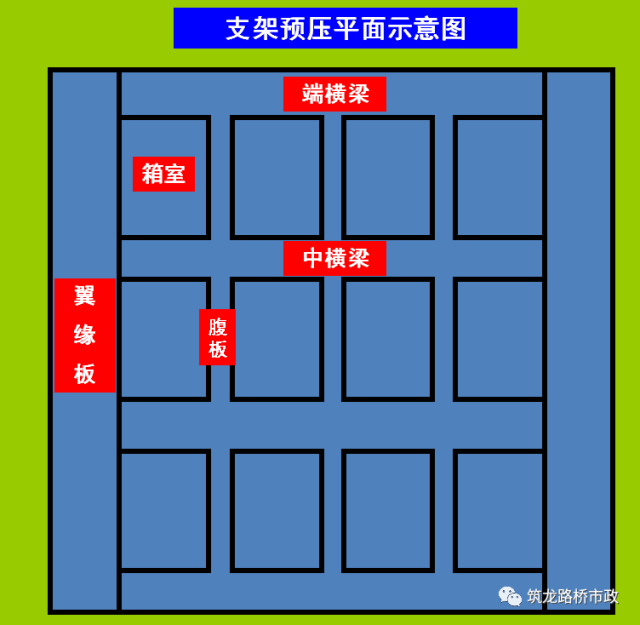

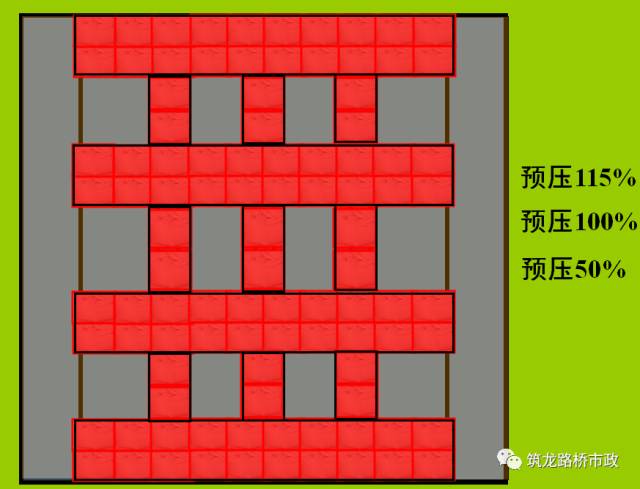

3、预压加重顺序为50%—100%—115%,各阶段预压后均要静置不小于1天,通过对观测点的沉降观测,沉落基本稳定后方可进行下一次压重,加载到115%后静置时间不小于2天。
(一)作业分类

钢筋工程分为后场钢筋制作运输和前场钢筋安装作业两种。

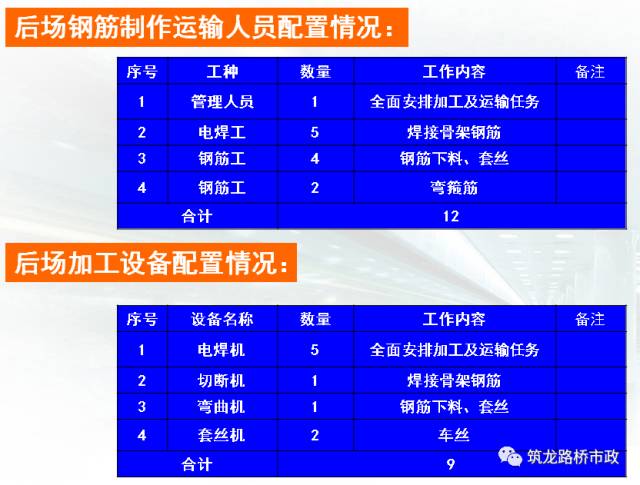

因贵阳北站现浇梁设计中仅有横向张拉,纵向腹板钢筋均设计为骨架连续连接,钢筋加工量增加,后场制作能力必须与前场匹配。
钢筋施工注意事项:

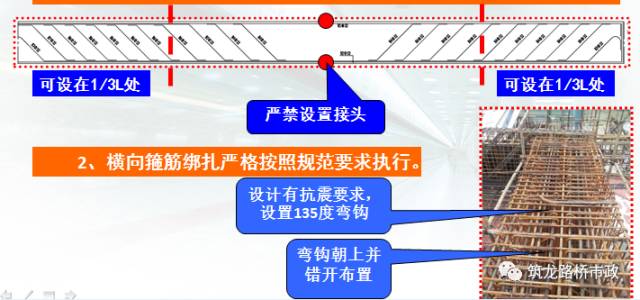

1、现浇梁底为受压区,上部为受拉区,因此在骨架的下料及底板钢筋的下料过程中,接头应设置在内力最小处,所以底层钢筋及骨架接头严禁设置在跨中,因选择1/3L位置。

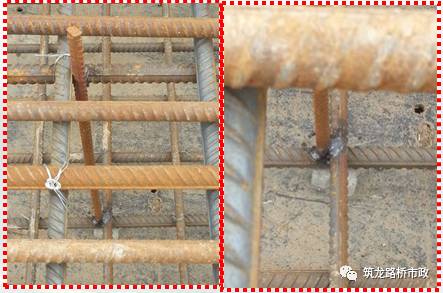

3、马凳筋应与下层筋焊接,严禁直接立在模板上损坏模板。

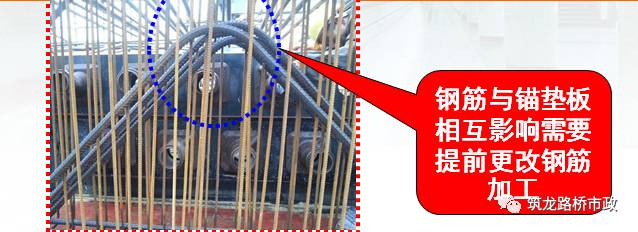

4、骨架加工前积极取得监理的沟通,避免钢筋与横梁锚垫板交错,需要割除焊接,增加安装成本。

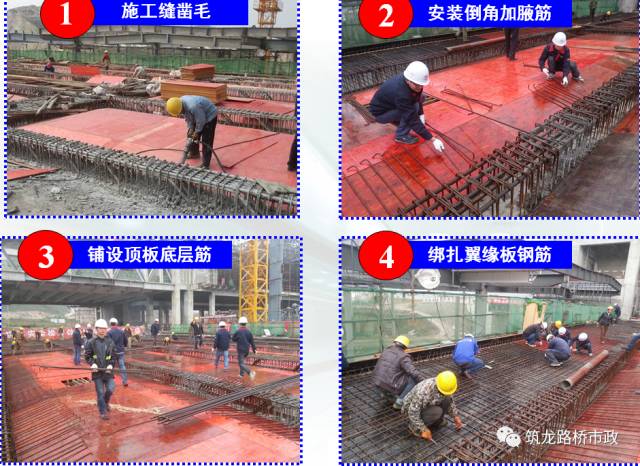

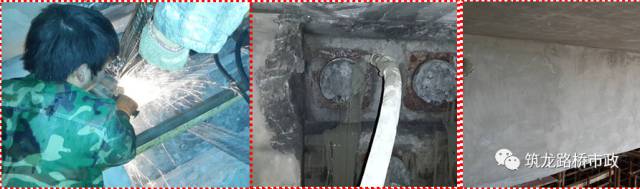

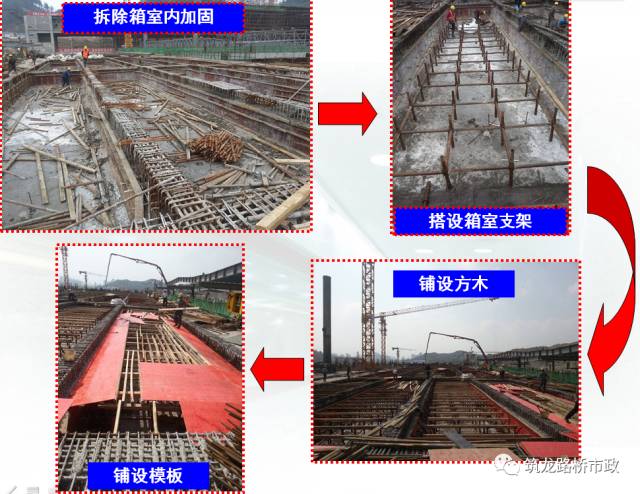

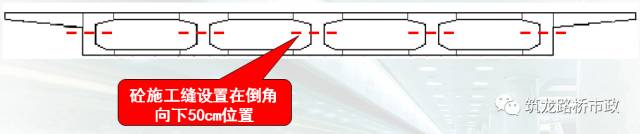

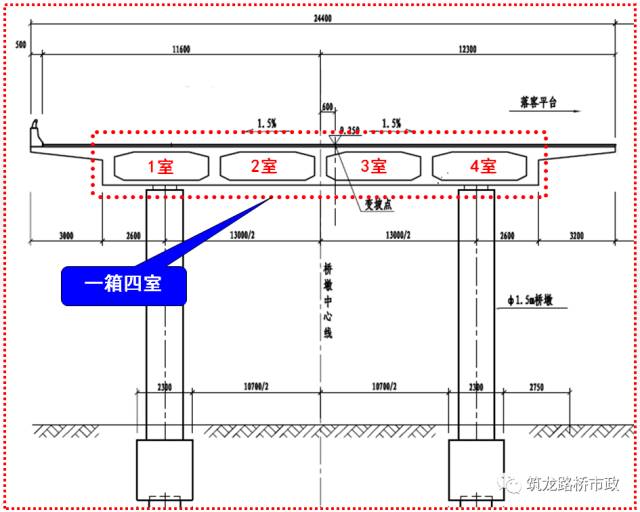

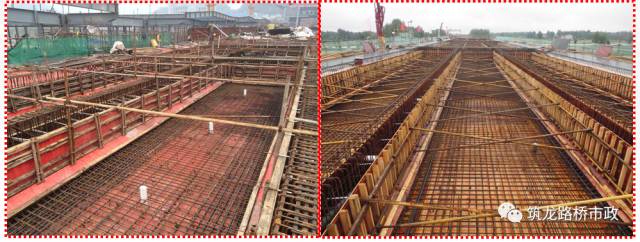

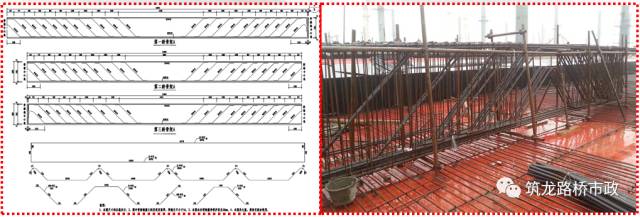

(一)两次浇筑
