路基高填方施工

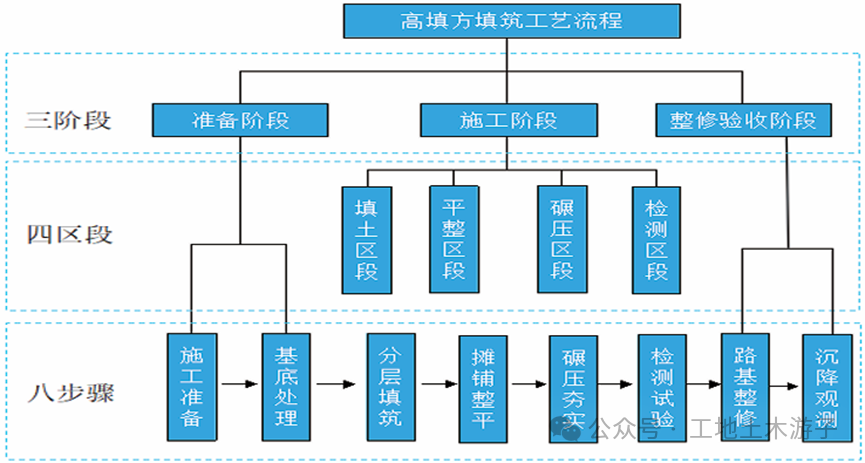

高填方按照“三阶段、四区段、八步骤”施工程序组织进行流水施工。

1 - 副本(1).png

一、路基清表施工

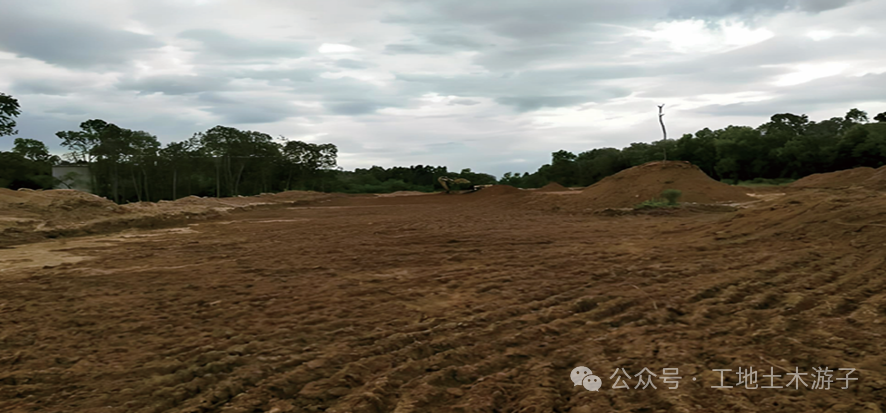

在填筑路基前,测量人员根据施工图纸准确测量线路中桩及路基坡脚线位置、标高,并用白灰明显标记清楚。利用挖掘机及自卸车配合,对红线范围内的表土进行清理。表土清理厚度要求:水田50cm,旱地30cm,挖方20cm填前碾压压实度不小于90%

1 - 副本.png

二、软基处理

针对鱼塘、水田等部位,需进行软基处理。采用片、碎石换填施工时,由外向内逐层填筑碾压,填筑厚度应控制在30cm;采用自重26t的振动式压路机进行碾压,振动碾压4-5遍,碾压过程中,用人工将片石空隙以碎石填满铺平,直至抛石层面平整无明显空隙;采用碎石桩施工时应采用级配碎石,粒径应小于8cm,含泥量小于5%;碎石桩钻孔施工采用跳打形式,并由外缘向中心进行;管内灌入碎石高度需大于1/3管长,拔管时应先振动5~10s后开始拔管,边振边拔,每拔高度0.5~1.0m停振,如此反复直至全管拔出。拔管速度匀速进行,需控制在1.21.5m/min(平均速度),每根碎石桩成桩后必须复振一次

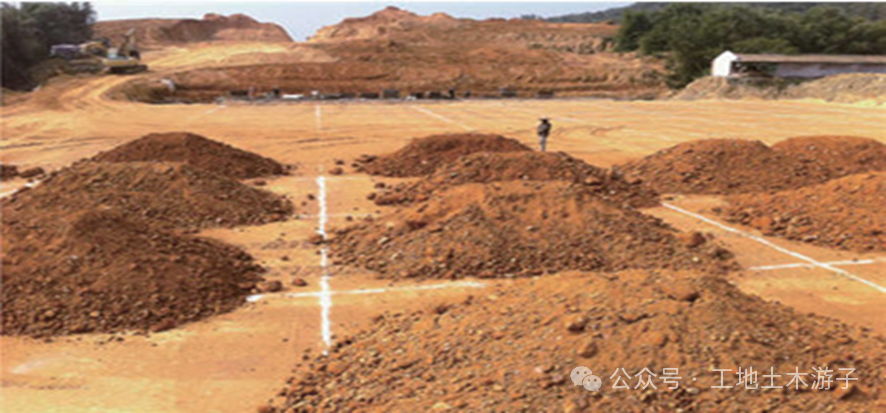

三、填筑网格标记

根据试验段确定松铺系数1.3,结合自卸车方量18m3,计算网格面积=自卸车方量(18m3)/(松铺系数1.3*压实层厚0.3m)=46m2,现场用石灰线打方格网5.1mx9m,将每车土均匀卸至各网格内,保证摊铺整平后每层松铺厚度及压实厚度

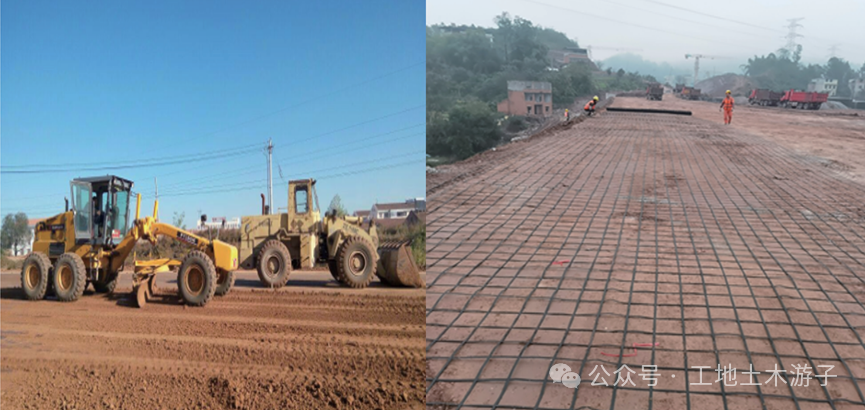

四、摊铺平整

卸土完成后,采用推土机推土整平,松铺厚度为30cm。由中心向两侧做成双向横坡,便于排水,填筑横坡宜为2%~3%,需严格控制填筑标高

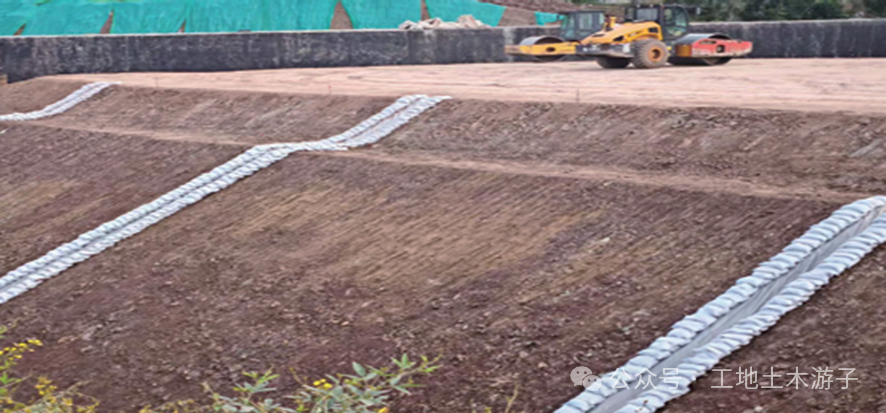

为确保路堤的稳定性,在上路床底部和下路床底部各铺设一层土工格栅,垂直间距0.9m,底下一层距离原地面不小于1m;土工格栅应采用凸节点加筋格网,以减少网格间脱落现象,节点剥离力大于300N。施工时格栅铺设与路基填筑交替进行,路基填料应严格分层压实,先从格栅靠近锚钉的一端开始压实,逐步碾压至格栅尾部。格栅铺设时,端部应反折1.5m,沿线路纵向结合部位重叠0.5m

五、碾压成型

压实顺序的应遵循“先轻后重,先慢后快,先两侧后中间,每一点均匀反复碾压”的原则。相邻两次的轮迹应重叠轮宽的1/3,保持压实均匀,不漏压;对局部、小面积地点,采用小型手扶式振动压路机或振动夯实。整个土层压完一遍后,再重复进行第二遍、第三遍,达到规定要求。

六、高填方冲击碾压补强

高填方路基每次填高度达2m,采用冲击碾压设备进行冲击碾压补强。冲击碾压设备采用10km/h~15km/h冲击速度、25kJ以上三边式冲击压路机。冲击碾压每3遍~5遍后,用平地机对冲击碾压面整平一次;再用静压压路机碾压至规定的压实度,不得以冲击碾压替代最终的碾压

七、检测验收及养护

冲击碾压成型效果每一层路基碾压成型后,恢复路基中线及两边边线,采用灌砂法对路基压实度进行检查,同时采用3m直尺及水准仪对路其表面平整度、纵坡进行实测实量,确保每一层路基各项指标满足要求,检测合格后及时施工下层路基或进行酒水养生,养护期不少于7d。

八、沉降观测

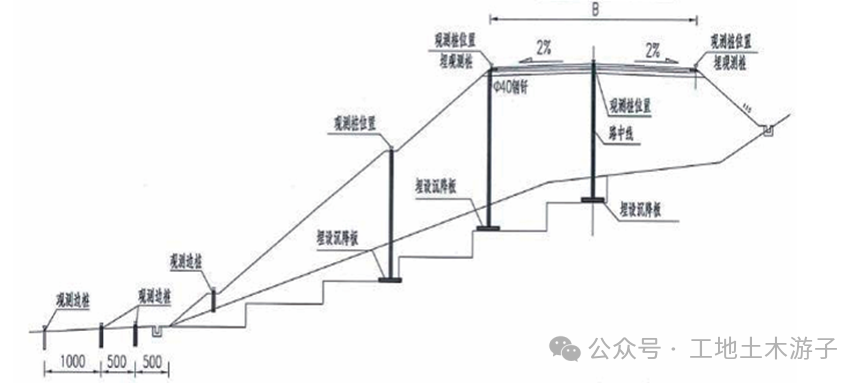

边桩及沉降板在施工期间,每填筑一层进行一次观测,如果两次填筑间隔较长时,3天至少观测一次。路堤经过分层填筑达到预压高程后,在预压期的前2-3月内,每5天观测一次,三个月后7-15天观测一次。半年后一个月观测一次,一直观测到竣工验收时为止

九、排水措施

路基除正常找坡以外,还要做好排水措施:沿两侧路基边设置挡水土埂,土埂高度约0.3m。沿两侧路基边每隔30m设置一个临时急流槽。确保路基填筑面干燥无积水
