灰土路基填筑施工

灰土路基施工整体按照三阶段、四区段、八流程施工程序组织作业。

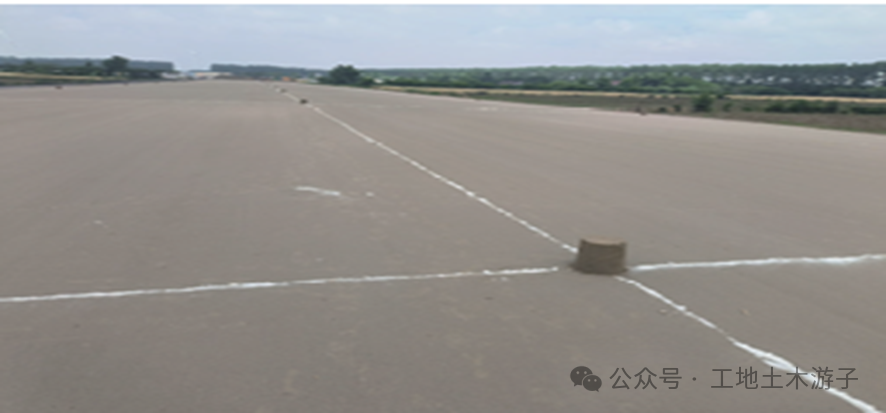

1 - 副本(1).png

一、清表施工

在填筑路基前,测量人员根据施工图纸由准确测量线路中桩及路基坡脚线位置、标高,并用白灰明显标记清楚。利用挖掘机及自卸车配合,对红线范围内的腐殖土、30cm种植土和垃圾等进行清理

二、填筑网格标记

根据试验段确定松铺系数1.3,结合自卸车方量18m3,计算网格面积=自卸车方量(18m3)/(松铺系数1.3*压实层厚0.3m)=46m2,现场用石灰线打方格网5.5mx9m,将每车土均匀卸至各网格内,保证摊铺整平后每层松铺厚度及压实厚度

1 - 副本.png

三、摊铺平整

土源使用前需要进行液塑限、颗分、含水量等物理指标试验,满足路基填料要求进行标准击实试验,并将各种参数及时报审。且不允许采用有腐殖层、淤泥或不符合规范要求的土。

卸土完成后,用推土机粗平,填料粗平后,平地机进行精平,每20m布置一个断面,每个断面布置5个点(中/左/右/左5.5m/右5.5m),逐桩测量,进行缺土填补和多余清除,使其表面平整,满足松铺厚度及路基纵横坡要求。

四、布灰拌合

石灰原材选择优质的供应商,坚持每批必检,进场生石灰应符合I级以上标准,外观应均匀,无明显的杂质和异物,钙镁含量应大于等于70%。同时为保证石灰消解质量及响应环保要求,进场石灰在石灰消解大棚进行充分消解,消解后石灰通过10mm筛孔石灰过筛机进行筛分。严格控制石灰的使用时间(消解完7-10d内使用完毕),防止因石灰衰减,影响石灰质量

填土翻晒至含水率大于5%石灰土(砂性土)最佳含水率2%3%,采用粒料撒布机确保石灰撒布的均匀性,对局部不均匀部位,辅以人工。石灰土拌和采用路拌机进行拌和,现场拌和机行进速度控制在300m/h以内。拌合遍数不少于两遍,安排专人跟随路拌机,随时检查路拌机的拌和深度,击破下承层5-10mm,确保无素土夹层。拌合后混合料应色泽均匀、一致,没有灰条、灰团和花面。拌合完成后检测灰剂量及含水率,灰剂量不满足要求时重新加灰拌合,如含水率较大将重新进行翻晒处理;如含水率较小将安排洒水车均匀洒水,并使用翻耕设备混合至均匀状态。灰剂量及含水率检测合格后,立即进入下一道工序。

五、碾压成型

碾压时遵循“先轻后重、先静后振、先低后高、先慢后快,轮迹重叠”的原则。采用22T振动压路机静压1遍,碾压速度均控制在1.6-1.7km/h—22T振动压路机弱振碾压1遍一强振碾压4遍,碾压速度均控制在1.6-1.7km/h—使用26T钢轮压路机静压1遍,碾压速度控制在1.6km/h以内,最后采用32T胶轮收光1遍,碾压速度控制在1.9-2.4km/h,碾压时从两侧向中间碾压,轮迹重叠宽度不小于1/3轮宽。保证表面平整密实,无明显轮迹,表面无坑洼松散、弹簧现象,施工接茬平整,横坡顺直。为保证路基边缘压实度,土方填筑时严格执行超宽填筑,一般超宽50cm;控制碾压工艺,保证机具碾压到边,确保边缘带碾压频率不低于行车带

六、检测验收及养护

每一层路基碾压成型后,恢复路基中线及两边边线,采用灌砂法对路基压实度进行检查,同时采用3m直尺及水准仪对路基表面平整度、纵坡进行实测实量,确保每一层路基各项指标满足要求,检测合格后及时施工下层路基或进行洒水养生,养护期不少于7d。
