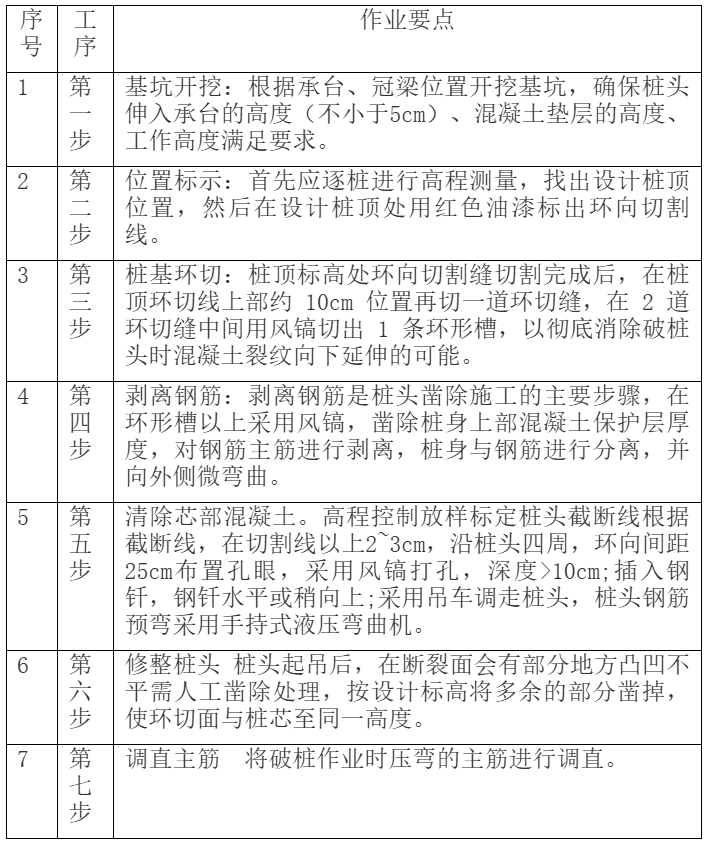

一、相关要求 依据《建筑桩基技术规范》JGJ94-2008第6章6.3.0第5条:灌注水下混凝土的质量控制应满足下列要求要求:应控制最后一次灌注量,超灌高度宜为0.8-1.0m,凿除泛浆后必须保证暴露的桩顶混凝土强度达到设计等级。 超灌部分往往采用人工凿除,费工费时,施工过程噪声大,产生大量粉尘,对施工人员健康影响大;截桩头质量差,桩头不平整,钢筋易弯曲、折断。 2025年8月8日起实施的《禁止和限制使用技术目录》明确要求,桩头不得直接凿除,建议推荐桩头环切法。 二、环切法工艺 作业要点表

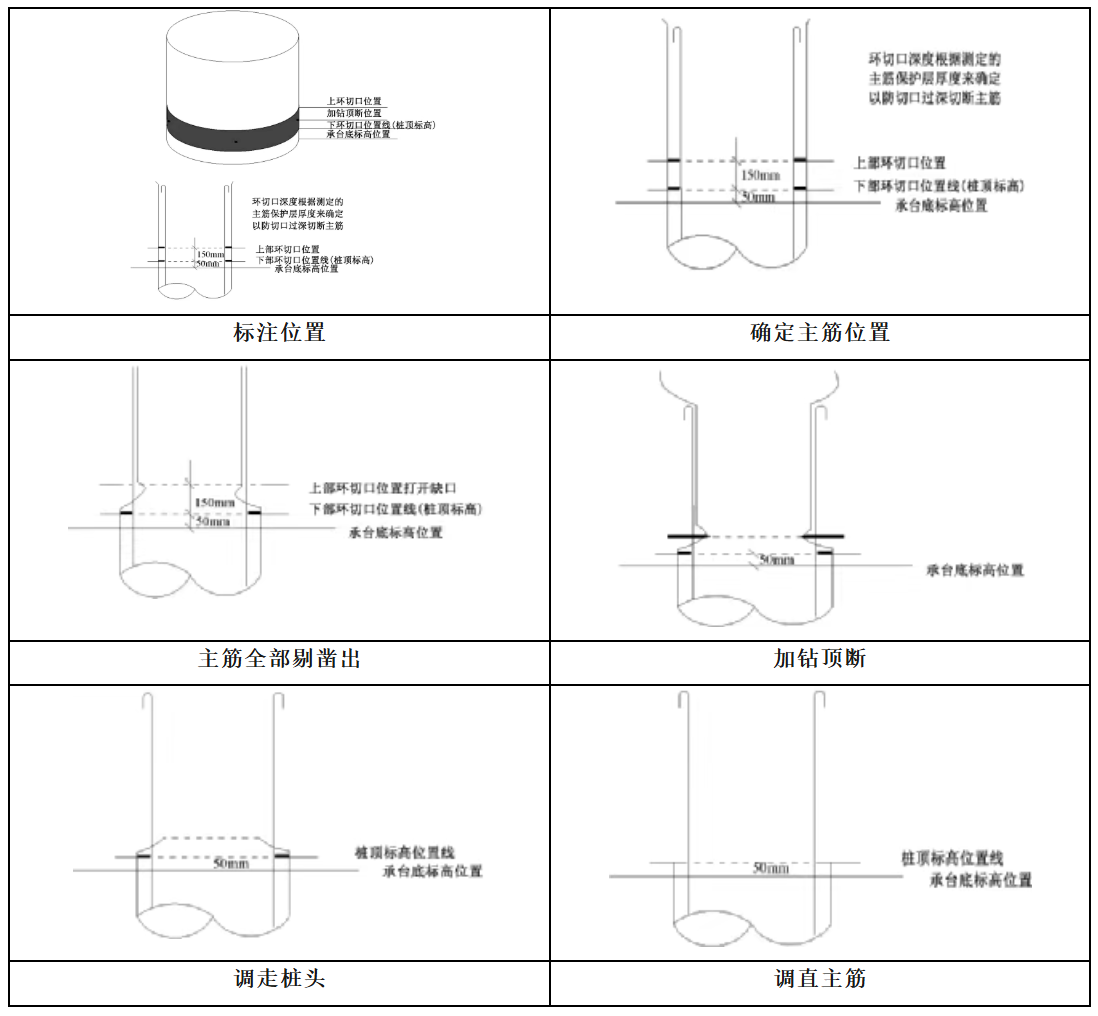

作业步骤示意步骤

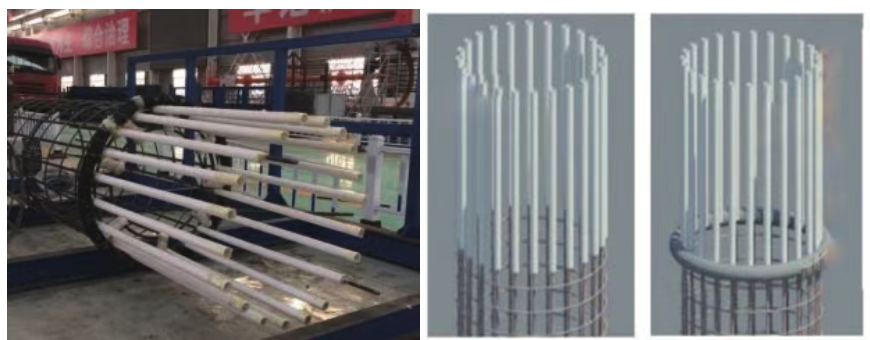

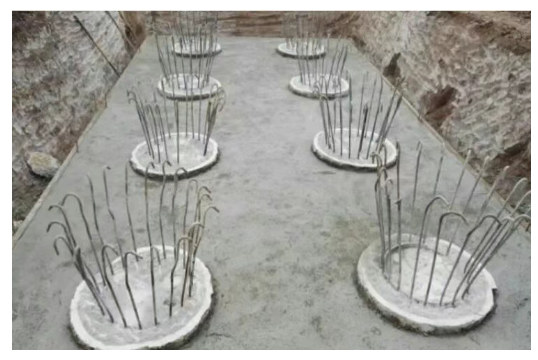

三、管理要点 1、加强钻孔灌注桩成孔、钢筋笼制作、下放钢筋笼、保护层垫块等的全过程管理,确保保护层厚度。 2、桩头位置钢筋用PVC(聚氯乙烯)管材、PE(聚乙烯)管材、PPR(三型聚丙烯)管材、聚氨酯保温管、海绵等包裹,便于钢筋和桩头混凝土分离。 3、督促施工单位,环切前务必用仪器扫描出钢筋位置,同时选择合适的环切设备,调好刀头切割深度,避免环切过程切断主筋。 4、督促施工单位加强工人的岗前培训,严禁将截断的桩头推倒,应该及时吊运走,以免压弯、压断主筋或者砸坏相邻桩头。 5、督促施工单位针对工程特点绘制破桩示意图,以现场会的形式对操作人员面对面进行交底。 环切工艺效果图
