别忽视基础!高杆灯预埋施工细节

作为深耕高杆灯生产、预埋设计与施工落地十余年的专业厂家,我们始终强调:高杆灯的“根基”,从不是灯杆本身,而是被很多人忽略的预埋设计与基础浇筑

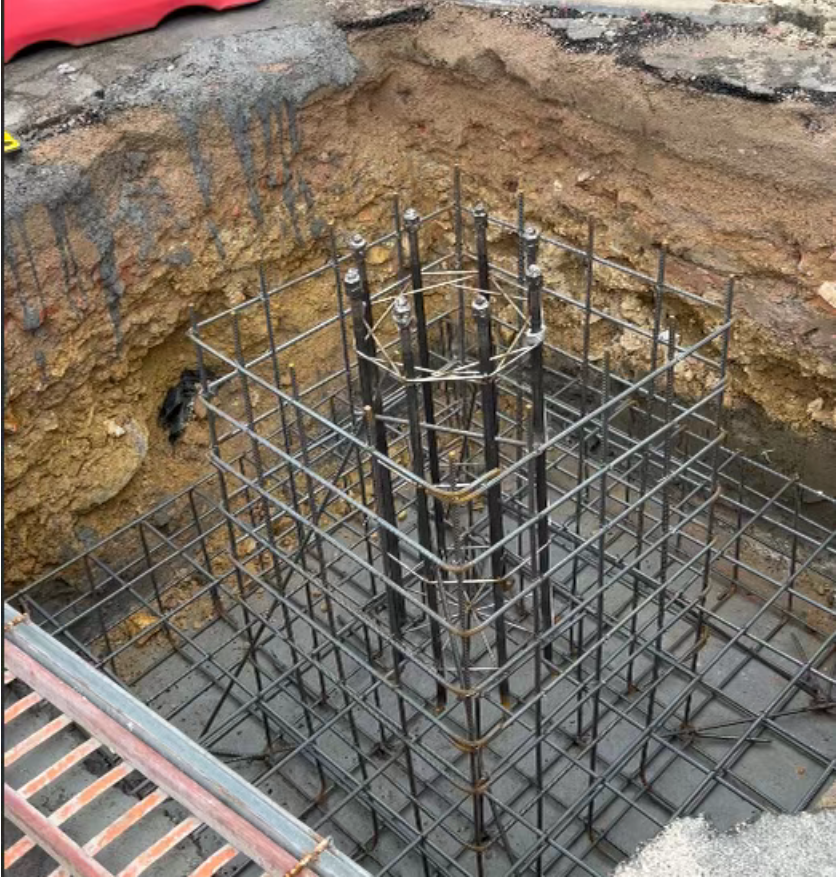

1 - 副本(1).png
高杆灯动辄15-35米高,单杆重量可达500-2000kg,再加上灯具、电动升降系统等配件,总荷载极大,常年承受户外强风、暴雨、地震等自然外力。想要它稳稳矗立十几年,不倾斜、不沉降、不倒塌,预埋设计的合理性、基础施工的规范性,直接决定了整个项目的安全与寿命——哪怕预埋螺栓偏差1厘米、基础浇筑少振捣一次,后期都可能出现致命隐患。
今天,我们以厂家+预埋设计师的双重专业视角,全程拆解高杆灯预埋设计与基础施工的核心逻辑、国标规范、实操细节和品控标准,从设计参数到施工落地,每一步都有明确要求,帮你彻底搞懂:高杆灯预埋件基础该做多大?预埋设计要注意什么?基础浇筑的关键环节不能省哪些步骤?
专业规范提示:高杆灯预埋设计与基础施工,必须严格遵循《钢结构工程施工质量验收标准》GB 50205-2020、《城市道路照明工程施工及验收规程》CJJ 89-2012、《高杆照明设施技术条件》GB/T 26943-2011,所有参数、流程均需符合国标要求,严禁偷工减料、违规操作。

一、先搞懂:高杆灯预埋件基础,到底该做多大?(精准参数版)

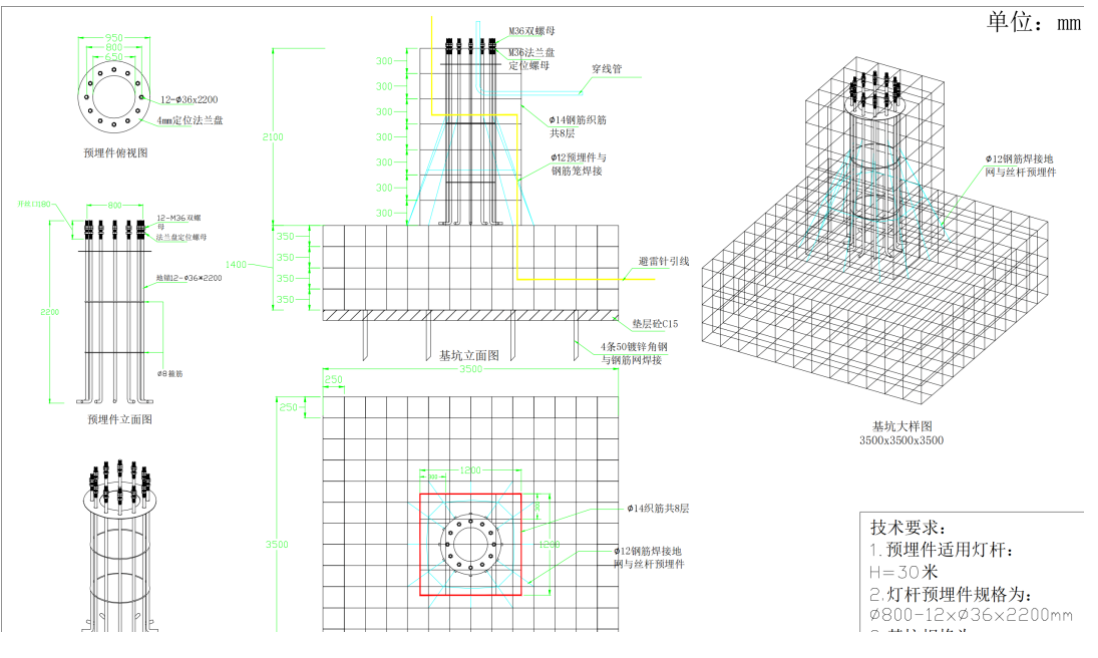

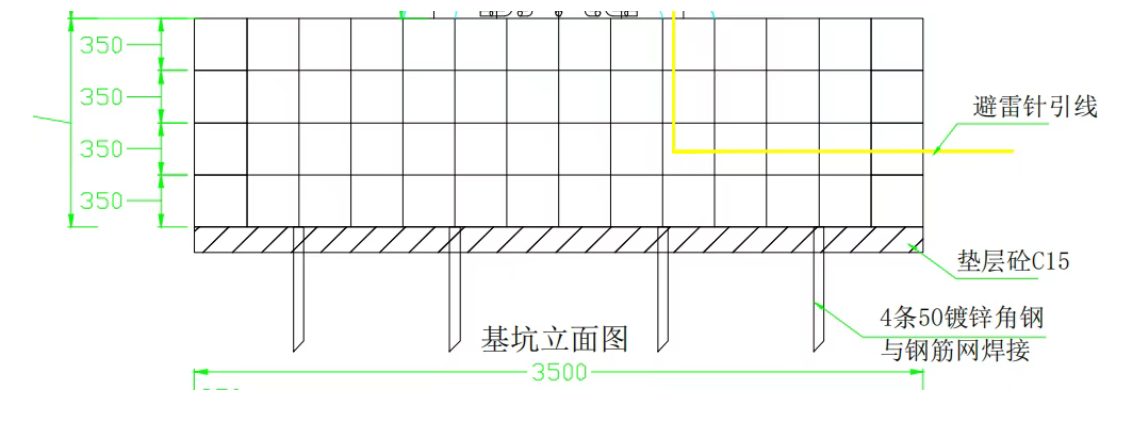

1 - 副本.png
很多项目方、施工方都会问:“同样是高杆灯,预埋件基础为什么大小不一样?” 答案很简单:基础尺寸、预埋件规格,完全取决于灯杆高度、总荷载、地质条件,绝非统一标准——这也是专业厂家与小作坊的核心区别:我们会根据项目现场实际情况,定制化设计预埋方案,而非套用通用模板。

1. 基础尺寸核心计算公式(厂家设计专用)

基础尺寸(基坑深度、宽度)的设计,核心是平衡高杆灯的抗倾覆、抗沉降能力,计算公式如下(可直接参考):
基础深度H(m)= 灯杆高度×(1/8~1/10) + 地质修正值(松软地质加0.5~1.0m,坚硬地质减0.3~0.5m)
基础直径D(m)= 灯杆底部直径×3~4倍(圆形基础);基础边长L(m)= 灯杆底部直径×3.5~4.5倍(方形基础)

2. 不同高度高杆灯,预埋基础参考标准(厂家实操案例)

结合我们数百个项目落地经验,整理了不同高度高杆灯的预埋基础参考尺寸(默认地质为普通硬土,若为软土、沿海、地震区,需另行修正),可直接对照选型:
15-20米高杆灯(社区、小型广场):基础深度1.8-2.2m,圆形基础直径1.2-1.5m,方形基础边长1.4-1.6m;
20-25米高杆灯(市政主干道、中型体育场):基础深度2.2-2.5m,圆形基础直径1.5-1.8m,方形基础边长1.6-1.9m;
25-35米高杆灯(大型广场、高速互通、机场):基础深度2.5-3.0m,圆形基础直径1.8-2.2m,方形基础边长1.9-2.3m;
补充:预埋件核心规格——地脚螺栓直径≥24mm(15-20米)、≥30mm(20-25米)、≥36mm(25米以上),螺栓数量6-12根(根据灯杆底座尺寸定制),螺栓外露长度80-120mm,确保与灯杆底座完美适配。

二、预埋设计:不止是“放螺栓”,这3点决定基础稳定性

预埋设计是基础施工的“灵魂”,很多小厂只简单放几根地脚螺栓,忽略荷载计算、防腐处理、定位精度,导致后期螺栓锈蚀、位置偏移,灯杆无法安装,甚至基础开裂。作为专业厂家,我们的预埋设计,每一步都经过精准计算与规范设计:

1. 荷载精准计算:杜绝“小基础扛大重量”

预埋设计的核心前提,是精准计算高杆灯的总荷载,包括灯杆自重、灯具重量、电动升降系统重量,以及户外风荷载、地震荷载(地震区需考虑),确保基础承载力≥总荷载的1.5倍,避免基础过载导致沉降、倾覆。
我们的设计师会结合项目现场地质勘察报告、灯杆参数,利用专业设计软件,精准计算每一个项目的荷载数据,再对应设计基础尺寸、钢筋规格、预埋件参数,从源头杜绝隐患。

2. 预埋件规格与定位设计:差1毫米都不行

预埋件的核心是地脚螺栓与法兰盘,其规格、定位精度,直接决定灯杆安装的适配性,设计要求如下:
地脚螺栓:选用Q235B或Q355优质碳素钢,表面做热浸锌防腐处理(除锈等级Sa2.5级),防腐层厚度≥80μm,确保户外使用15年无锈蚀;
定位精度:地脚螺栓中心距偏差≤±2mm,螺栓垂直度偏差≤1mm/m,螺栓外露长度偏差≤±5mm,法兰盘水平度偏差≤0.5mm/m,避免后期灯杆安装倾斜、底座无法贴合;
辅助设计:预埋件需配套安装定位板、固定架,防止浇筑混凝土时螺栓移位;同时预留接地端子,确保灯杆接地电阻≤4Ω,符合电气安全规范。

3. 防腐与防水设计:延长基础使用寿命

基础预埋部位长期埋在地下,易受地下水、土壤腐蚀,我们在设计时,会重点做好双重防护:
预埋件防腐:除地脚螺栓热浸锌处理外,法兰盘、定位板均采用喷粉防腐,与灯杆防腐工艺保持一致,杜绝不同材质接触产生电化学腐蚀;
基础防水:基础顶部设计2%-3%的排水坡度,避免雨水积水渗入基础内部;基础与灯杆底座衔接处,预留防水槽,后期安装防水密封圈,防止雨水侵蚀预埋件与混凝土结合部位。

三、基础施工:4大核心环节,少一步都算不合格(厂家现场实操标准)

好的预埋设计,需要规范的施工落地才能发挥作用。很多项目返工,都是因为施工环节偷工减料、操作不规范。我们作为专业厂家,会安排技术人员全程驻场指导,严格把控每一道施工环节,确保基础浇筑符合设计与国标要求,具体流程如下:

第一步:基坑开挖——尺寸精准,基底夯实

基坑开挖是基础施工的第一步,也是基础承载力的基础,严禁随意缩小尺寸、减少深度:
按设计图纸精准放线,采用专业设备开挖,开挖尺寸误差≤±50mm,深度误差≤±30mm,避免超挖或欠挖;
基坑开挖完成后,对基底进行夯实处理,夯实系数≥0.95,松软地质需铺设100-150mm厚的级配砂石垫层,再进行夯实,防止后期基础沉降;
开挖过程中,若遇到地下水、流沙,需及时采取降水、支护措施,避免基坑坍塌,确保施工安全。

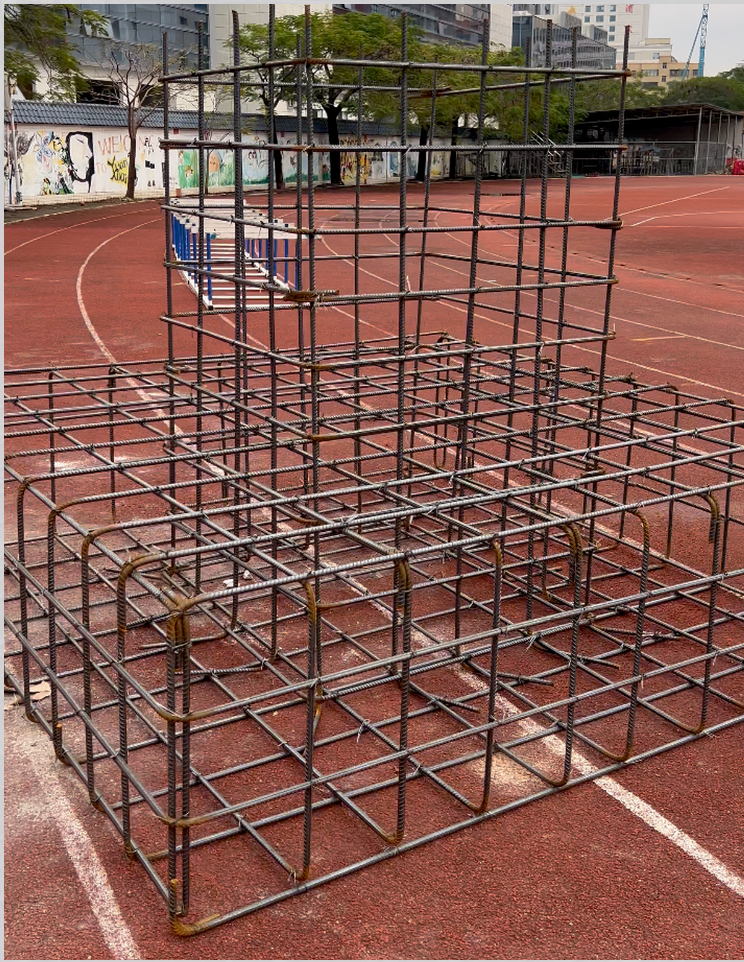

第二步:钢筋笼子安装——配筋达标,固定牢固

钢筋笼子是增强基础承载力的核心,很多小厂为省成本,减少钢筋数量、变细钢筋规格,后期基础极易开裂,我们的施工标准如下:
钢筋规格:主筋采用HRB400E级螺纹钢,箍筋采用HPB300级圆钢,钢筋直径、间距、锚固长度严格按设计图纸施工,严禁以细代粗、减少配筋量;
安装要求:钢筋笼子安装垂直,垂直度偏差≤1mm/m,笼子与基坑壁间距≥50mm,确保混凝土能充分包裹钢筋;同时固定牢固,避免浇筑混凝土时笼子移位;
钢筋防腐:钢筋表面除锈处理,除锈等级≥Sa2.0级,避免钢筋锈蚀影响基础强度。

第三步:预埋件定位与固定——精准把控,杜绝移位

预埋件定位是施工的关键难点,一旦移位,灯杆无法安装,只能返工,我们的实操要点如下:
将地脚螺栓、法兰盘、定位板组装完成,按设计位置精准放置在钢筋笼子顶部,利用固定架、拉线进行定位固定,确保螺栓中心距、垂直度、外露长度符合设计要求;
定位完成后,再次复核所有参数,确认无误后,将固定架与基坑侧壁牢固连接,防止浇筑混凝土时,螺栓因振捣移位;
螺栓顶部做好防护,套上保护套,避免浇筑混凝土时水泥浆污染螺栓丝扣,影响后期灯杆安装。

第四步:混凝土浇筑与养护——振捣到位,养护充分

混凝土浇筑与养护,直接决定基础的强度与耐久性,每一个细节都不能省:
混凝土选型:按设计要求选用C30-C35标号混凝土,采用商品混凝土,严禁现场随意配比,确保混凝土强度达标;
浇筑操作:混凝土分层浇筑,每层厚度≤500mm,边浇筑边用插入式振捣器振捣,振捣时间每点20-30秒,直至混凝土表面无气泡、无下沉、泛出水泥浆,避免出现空洞、蜂窝、麻面等缺陷;
后期养护:浇筑完成后,及时覆盖土工布、塑料薄膜保湿养护,养护时间≥7-10天(高温天气需增加洒水次数,低温天气需采取保温措施),待混凝土强度达到设计强度的75%以上,方可拆除固定架、进行灯杆安装,严禁提前安装。

四、厂家品控与避坑指南:这些错误,坚决不能犯

作为专业高杆灯厂家,我们见过太多因预埋设计不合理、施工不规范导致的返工案例,以下3个常见错误,一定要避开,同时也是我们厂家的核心品控红线:

1. 避坑:盲目套用基础尺寸,忽略地质条件

很多施工方直接套用其他项目的基础尺寸,忽略现场地质差异(如软土、沿海盐雾区、地震区),导致基础承载力不足,后期出现沉降、倾斜。我们的解决方案:每一个项目,先进行现场地质勘察,再结合灯杆参数,定制化设计预埋与基础方案,确保适配现场条件。

2. 避坑:预埋件偷工减料,防腐不到位

小厂常用细螺栓、薄钢板替代标准预埋件,且不做防腐处理,后期螺栓锈蚀、断裂,灯杆失去固定,极易倒塌。我们的品控标准:所有预埋件均采用优质钢材,严格按国标做热浸锌+喷粉双重防腐,每一批预埋件都经过防腐检测,达标后方可出厂。

3. 避坑:浇筑振捣不充分、养护不到位

振捣不充分会导致混凝土出现空洞、蜂窝,养护不到位会导致混凝土强度不足、表面开裂,这些都是不可逆的隐患。我们的施工要求:厂家技术人员驻场指导,全程监督振捣与养护过程,浇筑完成后,提供混凝土强度检测报告,达标后方可进入下一道工序。

厂家真心话:预埋与基础,是高杆灯的“隐形生命线”

高杆灯的稳定,从来不是靠灯杆本身的重量,而是靠科学的预埋设计与规范的基础施工。很多项目方只关注灯杆的材质、工艺,却忽略了预埋与基础这个“隐形环节”,最终导致返工、整改,甚至安全事故,得不偿失。
作为集生产、设计、施工、维护于一体的专业高杆灯厂家,我们始终坚持“设计精准、施工规范、品控严苛”的原则,从预埋设计的荷载计算、参数定制,到基础施工的每一道环节,都全程把控,确保每一根高杆灯的基础,都能稳稳承载十几年的风雨,一次性通过验收,让项目方省心、放心。
如果你正在规划高杆灯项目,不清楚预埋设计参数、基础施工规范,或者需要厂家提供定制化预埋方案、现场技术指导,欢迎随时私信沟通,我们免费为你提供专属设计图纸、施工交底和全程技术支持,用专业实力,为你的项目筑牢“根基”。
