水平定向钻施工 怎么组价合理清晰

地下管道非开挖铺设工程水平定向钻的施工流程包括:1、测量放线;2、钻机场地布置;3、钻机安装测试;4、钻导向孔;5、扩孔;6、回拖管道;7、清理场地。
核心是 “导向孔→分级扩孔→管道回拖”,全程泥浆护壁,不开挖地表即可完成地下管线铺设。

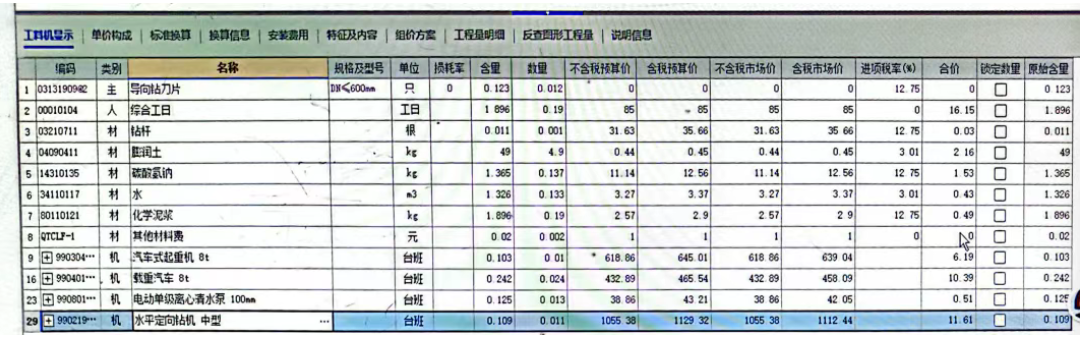

一、钻导向孔这是定向钻施工的第一步,即按照设计轨迹钻出一个导向孔。你需要根据设计铺设管道的管径,在定额的章节中找到对应的“水平定向钻进敷设钻孔导向"子目。下面以管径500为例

1 - 副本(1).png

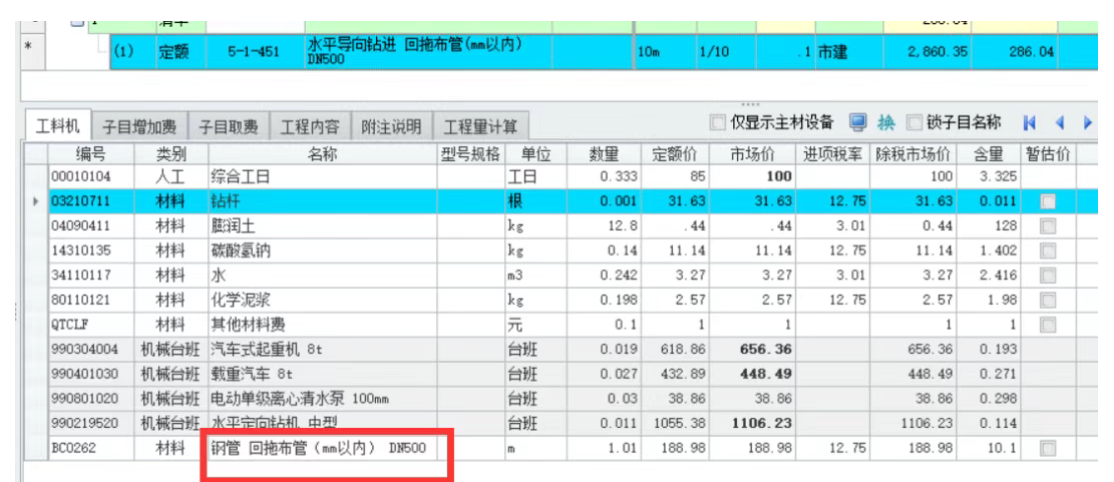

二、扩孔,是水平定向钻(HDD)施工里导向孔完成后、回拖管道前的核心工序,通俗说就是:把直径只有 100-200mm 的小孔(导向孔),通过分级扩大,扩到能顺利把管道拖进去的尺寸。

必须 “分级扩孔”,禁止一次扩到终孔比如 DN500 的管道(外径约 500mm),终孔需要扩到 φ650~750mm,不能直接从 φ150 导向孔一步扩到这么大,必须分几次:

  • 例:φ150 → φ300 → φ450 → φ600 → φ700(逐级增大)

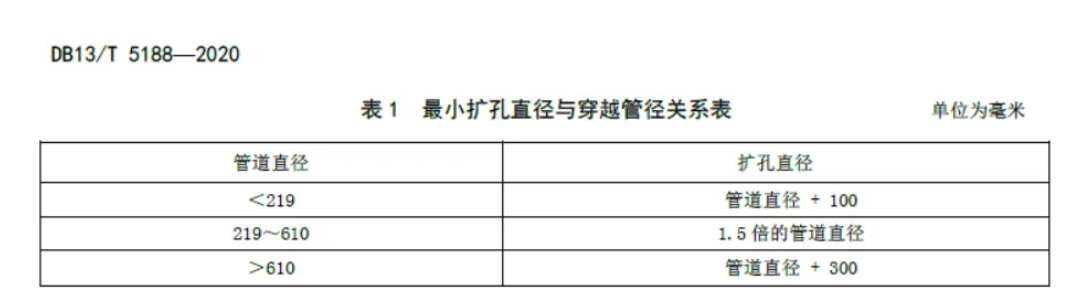

  • 每级扩孔的直径差,一般控制在 100~150mm 左右,软地层差要更小,防止塌孔。
  • 1 - 副本.png



终孔直径怎么定?行业通用标准:

终孔直径 = 管道外径 × 1.3~1.5

  • 软土、流沙、含水地层:取 1.5 倍,防止孔壁缩径、塌孔;
  • 硬土、岩石地层:取 1.3 倍即可,阻力更小,也更经济。

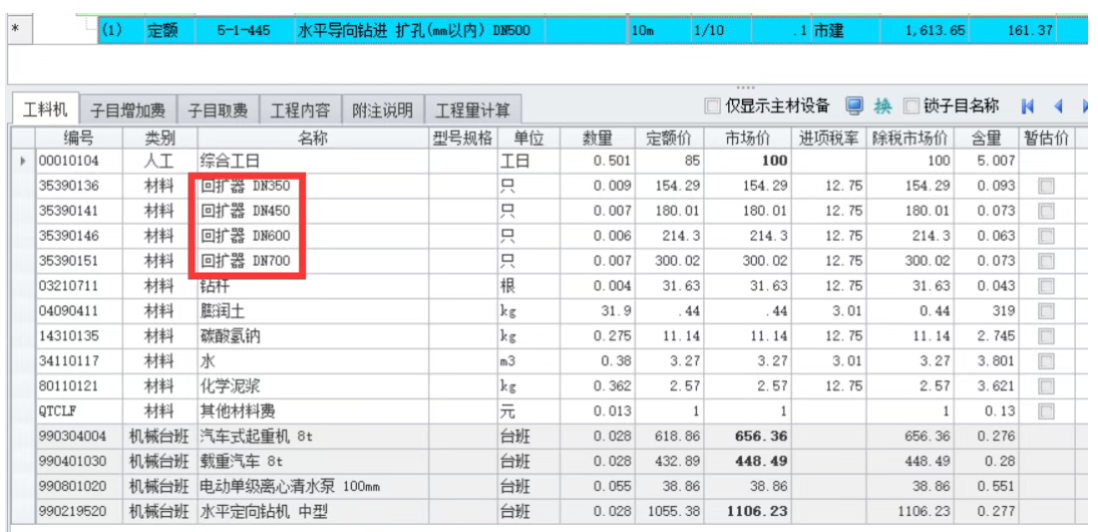

穿越管道或管道束公称管径为500mm,应选用定额子目5-1-445水平导向钻进 扩孔(mm以内) DN500。选用定额子目是按穿越管道或管道束公称管径选择子目,而非按扩孔直径选择定额子目。

三、回拖管道,是水平定向钻(HDD)施工的最后一道核心工序,通俗来说就是:把预制好的管道,通过钻机的牵引力,从出土端一次性拉入已经扩好的孔道里,完成管线的地下铺设。

存在多根管道能一次拖就一次拖,因为已完成扩孔孔道了;不能一次拖则需要分次拖(施工方案证明+现场影像照片)。

按 “一孔一次回拖” (同一导向孔内,把多根管道捆绑 / 集束),一次性拖入已扩好的终孔”。

  • 参考出自:《辽宁省 2017 市政工程定额》— 水平导向钻进 章节说明:

    “五、水平导向钻进定额项目,钻导向孔及扩孔工程量按延长米计算,长度按两个工作坑之间的弧线长度计算,回拖布管工程量按延长米计算,长度按钻孔导向孔长度加 1.5m 计算。** 如在一孔内同时布置回拖布管 2 根及以上(下称群管)时,扩孔、回拖布管的孔径按群管的外接圆的直径计算,回拖布管群管按一次计算,并相应调整定额的管材消耗量(调整方法是:按设计图的根数调整,即消耗量乘以根数 2 或 3 或 4……)。** 水平定向钻进项目是按钻进钢管编制的,如钻进塑料管时,主材可以换算,回拖布管的定额管材消耗量按 10.2m 计算。”按设计管材的管道市场价进行市场询价调差。



多管扩孔、回拖布管的孔径按群管的外接圆的直径计算方法

2 根 DN200 管道,水平并排布置

  1. 单管外径:200mm,两管紧贴并排
  2. 管群外接圆直径 Db ≈ 400mm



管群计价规则:看整束管子的最外轮廓大圆,用这个圆的直径去选扩孔、回拖的定额档位;一孔多管只算一次扩孔、一次回拖,管道数量只影响主材量。
