市政工程检验批划分及实测实量项目一览表

市政工程检验批划分及实测实量项目一览表

引言:市政道路资料做不好,八成不是表格填错,而是从一开始就切错了。检验批切错了,实测点数跟着错,压实度报告、弯沉报告、厚度报告全对不上号,等到竣工验收一汇总,发现少了三十份记录,只能回头补——补出来的东西,日期对不上、数据编得慌,一查一个准。今天讲清道路工程的分部分项划分、检验批划分原则、主控项目与实测项目,以及三级验收怎么组织。

01道路工程的分部怎么分

城镇道路单位工程划分为若干分部,最常见的组合是:路基、基层、面层、人行道、附属构筑物(挡土墙、路缘石、雨水口、检查井等)。每个分部再往下分为分项工程。

道路工程质量验收应划分为单位工程、分部工程、分项工程和检验批;分项工程可由一个或若干检验批组成,检验批是工程质量验收的最小单位。

提示:一个标段里道路、排水、照明往往是并列的单位工程,各自独立验收、独立组卷。别把排水管道塞进"道路工程"的分部里去。

02检验批怎么切:桩号+结构层+施工段

检验批划分原则 检验批可根据施工、质量控制和专业验收的需要,按施工段、桩号、结构层等划分,其数量与规模应便于质量控制和验收。

举例:K0+000~K0+200 段的水泥稳定碎石下基层,做为一个检验批;同一桩号的上基层单独再做一个检验批。同一段路,结构层不同,检验批就要分开。

03主控项目:一票否决的那几项

验收项目分主控项目和一般项目。主控项目必须全部合格,一般项目允许有限偏差。道路工程的主控项目绕不开这几类:

1 - 副本(1) - 副本.png

04压实度:路基的命根子

路基和基层的压实度是市政道路最常见的返工项。压实度检测采用重型击实标准,先做标准击实试验确定最大干密度与最佳含水率,再现场检测实际干密度。

填方路基应分层填筑、分层压实,每层压实度经检验合格后方可填筑上一层;压实度应符合设计要求并满足规范对不同道路等级、不同填筑深度的规定。

提示:压实度不合格,几乎都出在含水率上。土料太湿压不实,太干也压不实。现场做含水率快速检测,偏离最佳含水率±2%就该翻晒或洒水,别等检测报告出来再返工。

05弯沉值:路面结构强度的总体检

弯沉值反映路面整体承载能力,是路基、基层、面层验收和竣工验收的核心指标。

工程质量与竣工验收 路面结构层及竣工路面应进行弯沉检测,实测弯沉值不应大于设计弯沉值。常用贝克曼梁法或落锤式弯沉仪(FWD)测定。

06 厚度与平整度:最直观的两个指标

厚度靠钻芯或挖坑量测,平整度用3m直尺或连续式平整度仪。这两个指标直接关系到后期是否出现车辙、跳车。

厚度检测点位要有代表性且分布均匀,不能专挑厚的地方钻。见过取芯专挑摊铺机起步段的,数据漂亮,交工两年就出现大面积松散。

07 沥青混合料:温度是隐形主控项

沥青面层的成败,一半在配合比,一半在温度。

沥青混合料面层 沥青混合料的拌合温度、出厂温度、摊铺温度、碾压温度应符合规范要求;混合料应拌合均匀,无花白料、无结团成块、无粗细集料离析。

温度节点要记:拌合出厂温度、摊铺温度(初压开始温度)、碾压终了温度。温度不够就压不实,温度过高沥青老化,后期必然松散开裂。

08 三级验收怎么组织

验收程序和组织:

检验批及分项工程应由监理工程师组织施工单位项目专业质量(技术)负责人等进行验收;

分部工程应由总监理工程师组织施工单位项目负责人和技术、质量负责人等进行验收;

单位工程由建设单位组织勘察、设计、施工、监理等单位进行验收。

地基基础类分部验收,勘察、设计单位项目负责人必须参加。市政道路涉及的路基处理、桥涵地基等,同样适用这一原则。

09 验收资料四件套缺一不可

单位工程竣工验收前,资料要过四关:

①质量控制资料核查;

②安全和功能检验资料核查及主要功能抽查;

③观感质量验收;

④质量竣工验收记录。

 实务要点:最容易漏的是"安全和功能检验资料"。对道路来说,就是弯沉检测报告、压实度汇总评定、厚度评定、平整度检测报告、抗滑性能检测。这些不是"可选项",是主控项。

10 常见不合格处置路径

验收不合格不是世界末日,但要走对程序:返工重做→重新验收;或检测鉴定→设计认可→让步验收;再不行就返修加固。任何处置都要留下书面记录并归入资料。

质量验收不合格处理 经返工重做或更换构配件的检验批,应重新进行验收;经有资质的检测单位检测鉴定能够达到设计要求的,应予以验收。

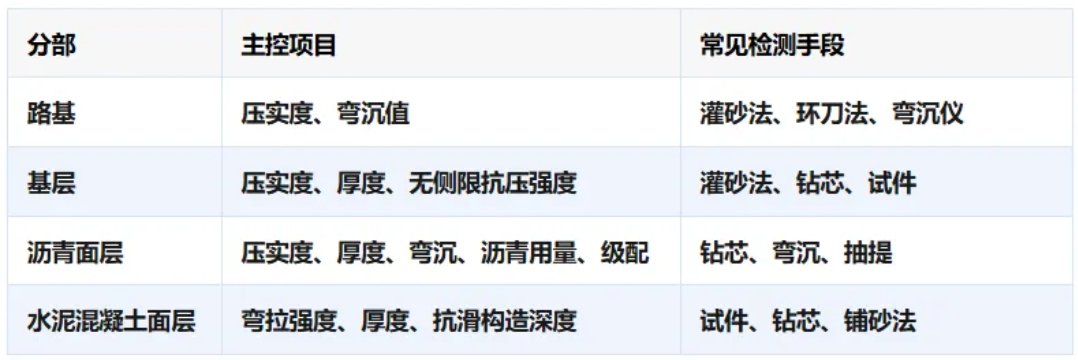

1 - 副本(1).png

12 总结

核心要点回顾:①道路单位工程由路基、基层、面层、人行道、附属等分部组成;②检验批=最小验收单位,按施工段+桩号+结构层切;③主控项目一票否决:压实度、厚度、强度、弯沉、沥青用量与级配;④压实度执行重型击实标准,分层填筑分层检测;⑤弯沉是结构强度总检,实测不大于设计值;⑥厚度、平整度点位要均匀有代表性;⑦沥青三温度要受控:出厂、摊铺、碾压;⑧三级验收:监理→总监→建设单位;⑨资料四件套:质量控制、安全功能、观感、验收记录;⑩不合格走返工或检测鉴定程序并留痕。骨架立起来,资料自然顺。

结语 结语

道路验收说到底就两句话:过程按层控、结果按数据判。你把每一层的压实度、每一段的弯沉、每一车的温度都记实在了,竣工验收那天就不用熬夜补资料。
