本桥墩基线与设计线路夹角为45度,桩基总计66根,长1242米,墩柱54根,桥面净宽12.00米;全桥80片预应力混凝土箱梁,箱梁为纵向预应力后张法箱梁。 2012-05-03
-
梁面泄水孔设在挡砟墙底部,沿纵向间距3m布置。箱梁翼缘板下缘距翼缘板外端部30cm处设置直径3cm的滴水凹槽阻水 2012-05-03
-
浇筑台座砼时,预留侧模下拉杆管道和吊梁用的槽口,槽口用钢板垫平,以便于吊装时抽出钢板并穿钢丝绳。箱梁设置跨中向下1.4cm的预制反拱。 2012-05-03
-
计划布置台座40个,每排5个,共8排,中间留运梁道。计划投入模板9套(7套中梁模板,2套侧模板),保证正常每天浇筑4片梁 2012-05-03
-
预应力混凝土连续箱梁根据地形等限制采用满堂支架和移动模架现浇施工。对于需要分段浇筑的箱梁,分段位置设置在距离最近桥墩位置6米的地方 2012-05-03
-
研究的方法:采用工期、质量、安全方案和措施、造价、设备配备等要素的评价、控制、审核的系统要素分析评价方法,综合评定施工组织的合理性。 2012-05-03
-
20米先张法空心板梁预制及安装施工方案,本文为pdf格式,供大家参考! 2012-05-03
-
下部桥墩均采用桩柱式(主桥4柱式,辅桥2柱式)柱径1.4米,桩径1.5米;桥台均采用肋板式(主桥4片肋,辅桥2片肋),基础为群桩基础,承台高1.5米,桩径1.2米。 2012-05-03
-

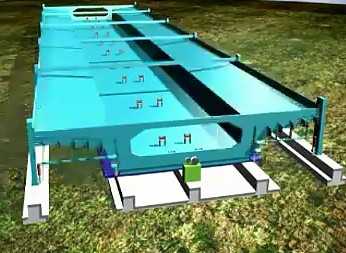

梁板预制采用整体式钢模,砼采用集中拌和,砼运输采用砼罐车运输,龙门吊吊砼入模,预应力筋张拉采用张拉力和伸长值双控张拉进行施工 2012-05-03
-
首件预制箱梁腹板和底板设N1、N2、N3、N4钢束各两束,其中N1为4根φs15.2钢绞线,N2、N3、N4都为3根φs15.2钢绞线。顶板两个端头设T1、T2设负弯矩钢束各2束。 2012-05-03
-
吕树沟II号桥桥梁共计17孔,每孔8片箱梁,合计136片,全线30m预应力砼连续箱梁总计192片。 2012-05-03
-
位于平面曲线部分的桥跨用调节预制梁外侧翼缘宽度的方法来适应平曲线的外形变化。30米预制梁板中板自重为91.4t,边板自重为96.4t,共264片。 2012-05-03
-
工程主要技术标准:主线桥设计速度为80KM/H,辅道桥设计速度60KM/H,桥涵设计荷载为公路一级。 2012-05-03
-
制作底模时设置预拱度(25m箱梁为1㎝;30m箱梁为1.7㎝、40米箱梁为2.5cm),预拱度为反拱,采用抛物线法设置。为了吊梁需要,在距端头设活动段底模,宽度40cm。 2012-05-03
-
先生产XX大桥30m箱梁80片,后继续生产合水大桥30m箱梁52片,灵峰大桥30m箱梁40片,最后生产兰寨大桥30m箱梁48片。和平桥头预制梁厂生产该桥20m箱梁128片。 2012-05-03
-
一期束采用4股、5股钢绞线,配相应的夹片锚具;二期负弯矩束采用4、5股钢绞线,配相应的扁锚。 2012-05-03
-
本合同段主要工程量为:主线桥梁6座,共5018.58 m;互通立交一座,由2座主线桥和5条匝道组成。20米和30米预制箱梁共2087片。 2012-05-03
-
边跨中梁预制混凝土33.11m3,吊装重量86.1吨,边跨边梁边梁预制混凝土35.9m3,吊装重量93.4吨。 2012-05-03
-
30m板梁每块板的长度均不一样长,对照设计变更数据经验算无误逐块预制 2012-05-03
-
预制场台座之间场地作硬化处理,铺10cm厚M7.5砂浆,同时做好预制场地的排水系统工作,设置纵横向排水沟进行排水。 2012-05-03
