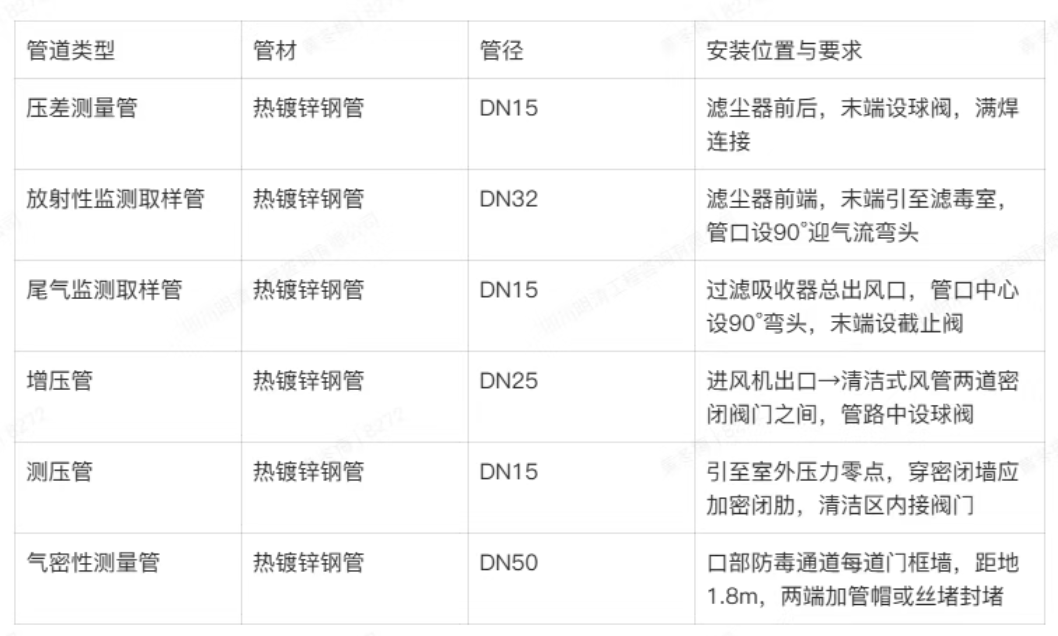

通风与空调系统是人防工程中至关重要的组成部分,它不仅保障日常通风换气,更在特殊时期承担着防毒、滤尘、维持内部安全环境的关键功能。一旦施工质量不达标,系统可能在关键时刻失效,造成不可挽回的后果。作为监理人员,必须严格依据规范与设计要求,对施工全过程进行有效控制。以下从监理角度对各阶段质量控制要点进行梳理。 一、施工准备阶段质量预控 1.图纸复核:重点核查平、战两套图纸是否一致,是否符合人防规范要求,避免设计矛盾。 2.规范熟悉:除建筑工程相关规范外,必须掌握《防空地下室通风设施施工及验收规范》等专业标准。 3.材料设备进场验收:所有原材料、成品、半成品及设备必须符合设计及国家现行标准,严禁使用明令淘汰或禁止使用的产品。 二、穿过染毒区金属风管制作与连接 1.风管板材厚度必须符合设计要求,染毒区风管应采用 2~3mm 钢板焊接成型。 2.焊缝应饱满均匀,无气孔、夹渣等缺陷,风管与法兰焊接焊缝应低于法兰端面。 3.染毒区风管间连接 必须采用焊接;与密闭阀门连接应采用带密封槽的法兰,法兰厚度 ≥5mm。 4.法兰间应采用 单层整圈无接口橡胶密封圈,厚度不小于4mm。 5.穿防护密闭墙体时应预埋密闭穿墙短管。 三、滤尘器、过滤吸收器安装 1.设备必须具备国家人防行政主管部门的准入证明,型号、规格、风量符合设计。 2.油网滤尘器: ①安装前需做“井”字形加固; ②超过4个时应采用立式安装,外框用膨胀螺栓与墙体固定; ③滤尘器应网孔大的一端迎风; ④安装后应做气密性检查,漏风处用浸油麻丝及腻子填实; ⑤涂装要求:红丹防锈漆两道,灰色调和漆两道。 3.过滤吸收器: ①必须水平安装,气流方向与设备标示一致; ②多台垂直安装时支架不应妨碍检修; ③出风口应设尾气监测取样管; ④两端封堵板严禁打开。 四、密闭阀门安装 1.安装前检查气密性能,核对型号规格。 2.阀门箭头方向必须与冲击波方向一致:进风管路与气流同向,排风管路与气流反向。 3.安装时不得在密封面残留油脂,阀门应全开或全闭,不得用于调节流量。 4.严禁使用射钉安装,应使用支架或吊钩固定。 5.阀门手柄端应留出150~200mm 操作距离。 五、通风管线安装质量控制 各类管道安装必须符合以下规定: 所有管道与风管连接处必须满焊,确保严密不漏气。 六、排烟管与附件安装 1.排烟管壁厚应>3mm(焊接钢管),连接宜焊接,法兰连接时应衬垫耐热胶垫。 2.排烟管坡度应>0.5%,最低处设放水阀。 3.必须设置热胀补偿器,穿墙时周围空隙用石棉绳填充密实。 4.柔性短管必须采用不燃材料。 5.排烟管与排烟道连接处应预埋带法兰及密闭翼环的密闭穿墙短管。 结语 通风与空调工程的质量控制贯穿于施工全过程,监理人员必须严格按图纸、规范进行巡视、旁站与验收。特别是染毒区管道焊接、滤毒设备安装、阀门方向、各类监测管设置等关键环节,应作为质量控制的必查点,确保工程符合人防战术技术要求,具备可靠的防护与使用功能。 本文依据人防通风工程相关规范及质量控制要求整理,适用于监理人员在工程实施中的质量控制参考。实际执行中应以设计文件和现行有效规范为准。
