暖通施工现场最容易被忽视的10个问题

 很多人认为暖通施工无非就是“风管、水管、设备安装”,但真正到了项目现场才会发现,很多后期运行问题,其实都源于施工阶段一些不起眼的小细节。

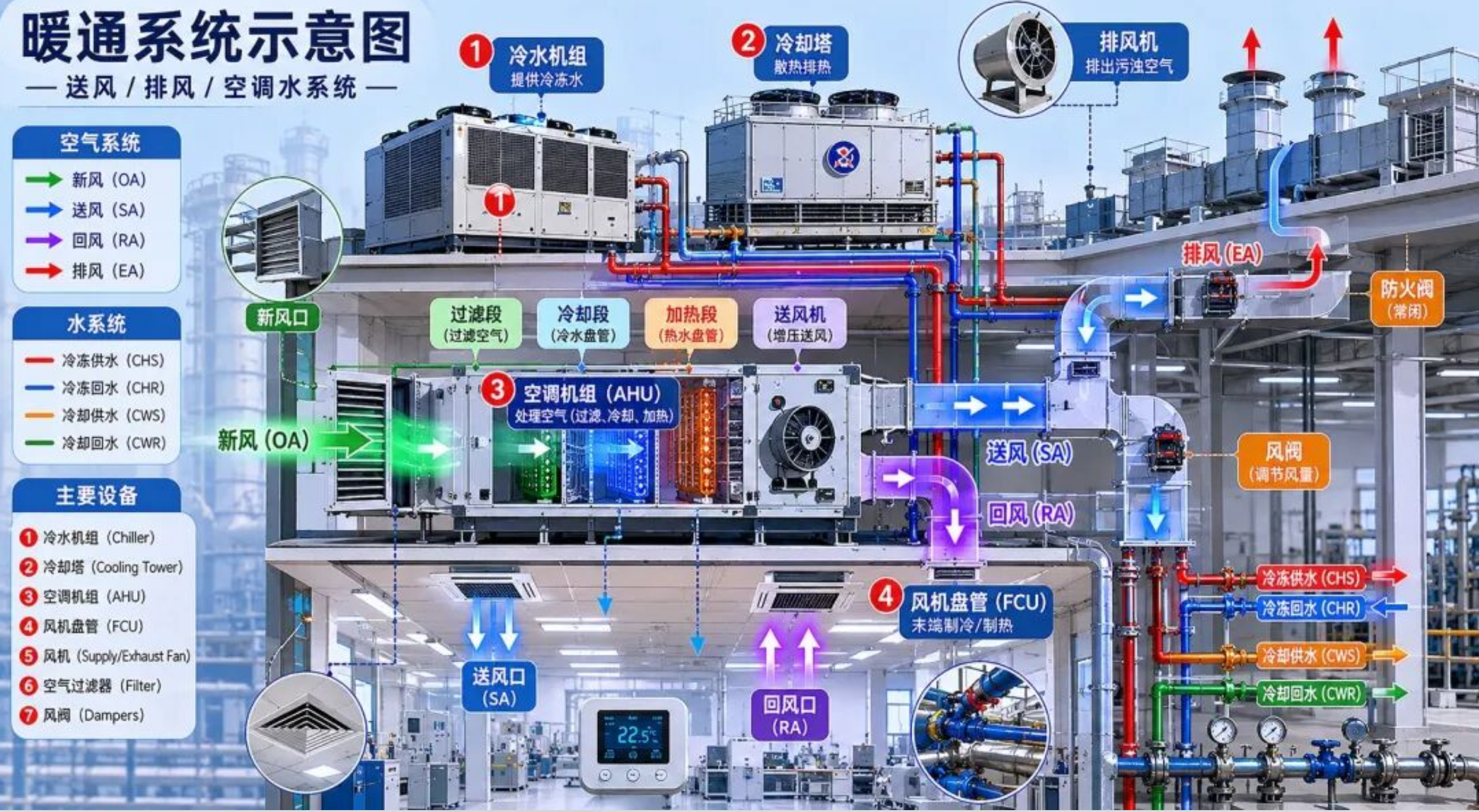

1 - 副本(1).png

这些问题在验收阶段可能不明显,但一旦系统投入运行,往往就会出现:



  • 风量不足

  • 漏水

  • 噪音超标

  • 冷量不够

  • 压差异常

  • 能耗增加

  • 设备寿命缩短



尤其在新能源厂房、洁净厂房、化工车间这类项目中,一个小问题甚至可能影响整个工艺系统运行。



结合这几年现场施工经验,我总结了暖通施工现场最容易被忽视的10个问题。






1. 冷凝水管倒坡



这是现场最常见的问题之一。



很多施工班组只关注“管子接上了没有”,却忽略了冷凝水管最核心的要求:



必须保证持续坡度排水。



一旦出现局部倒坡,运行后就会积水。



后果包括:



  • 天花漏水

  • 风机盘管滴水

  • 保温层发霉

  • 吊顶污染



尤其是后期精装修完成后,维修代价非常大。



现场建议:



  • 冷凝水坡度建议不小于0.003

  • 吊架安装前先放线

  • 避免与桥架、喷淋交叉后强行抬高






2. 风管软连接安装错误



很多现场把软连接当成“装饰件”。



实际上:



软连接的核心作用是隔振。



但现场常见问题是:



  • 安装过紧

  • 扭曲

  • 反向受力

  • 长度不足



这样不仅起不到减震作用,反而会把风机振动直接传递到风管系统。



最终导致:



  • 噪音大

  • 风管共振

  • 吊顶异响






3. 水系统未彻底排气



很多项目调试时:



  • 水泵电流正常

  • 压力正常



但末端就是不冷、不热。



最后排查发现:



系统内部存在大量空气。



尤其是:



  • 高点

  • 横支管

  • 盘管内部



气堵后会导致:



  • 水流量不足

  • 换热效率下降

  • 水泵异常振动



现场经验:



很多问题并不是设备坏了,而是系统里还有空气。






4. 风阀无法检修



设计阶段纸面没问题。



但现场安装后发现:



  • 风阀贴墙

  • 靠梁

  • 被桥架挡住



导致后期:



  • 无法调节

  • 无法维修

  • 无法更换执行器



这个问题在机电综合排布中非常常见。



本质原因:



施工阶段只关注“能装进去”,没有考虑“后期能不能维护”。






5. 保温施工不连续



很多项目外观看起来保温做完了。



但细节位置:



  • 阀门

  • 法兰

  • 支架

  • 弯头

  • 穿墙处



往往存在保温断点。



后期运行后:



  • 冷桥

  • 结露

  • 滴水



都会出现。



尤其在高湿地区或者洁净厂房里,问题更明显。






6. 防火阀方向安装错误



这个问题现场经常出现。



很多工人不知道:



防火阀是有气流方向要求的。



安装反了之后:



  • 熔断动作异常

  • 阀门关闭不严

  • 联动失效



严重时甚至影响消防验收。



现场建议:



安装前一定确认:



  • 气流方向

  • 执行机构位置

  • 检修空间






7. 风口位置与灯具、喷淋冲突



这是典型的“后期协调问题”。



很多暖通施工完成后:



  • 风口被灯具挡住

  • 喷淋距离不满足

  • 回风短路



最后只能拆改吊顶。



尤其精装修阶段最容易扯皮。



本质:



机电综合深化不到位。






8. 水管支架间距不合理



很多现场为了省材料:



  • 支架间距过大

  • 型钢规格偏小



后期运行后:



  • 管道下垂

  • 振动

  • 接口受力



严重时甚至出现法兰渗漏。



特别是大口径冷冻水管,这个问题非常明显。






9. 风机减震器未真正发挥作用



很多项目虽然装了减震器,但实际上:



  • 基础不平

  • 受力不均

  • 限位未解除



导致减震器形同虚设。



结果就是:



  • 设备振动大

  • 噪音超标

  • 楼板共振



特别是在办公楼和洁净厂房里,影响非常明显。






10. 调试阶段只看数据,不看系统逻辑



这是很多项目最大的问题。



例如:



  • 风量达标了

  • 水压正常了

  • 电流正常了



但系统运行逻辑其实有问题。



比如:



  • 新风和排风失衡

  • 房间不是负压

  • 洁净区压差错误

  • 工艺排风未联锁



这些问题在普通建筑可能影响不大,但在:



  • 化工厂

  • 电池厂

  • 洁净车间



后果会非常严重。






结语



暖通工程真正难的地方,并不只是设计计算。



很多时候:



决定系统最终运行效果的,恰恰是施工现场那些最容易被忽视的细节。



一个成熟的暖通工程师,不仅要懂图纸、懂设备,更要真正理解系统运行逻辑和现场施工细节之间的关系。



尤其在新能源厂房、洁净厂房和工业项目中:



暖通系统不仅是“送风”和“制冷”,更是整个工艺安全与稳定运行的重要组成部分。
