净水大多布置在设备间 / 阳台,属于水路前置工程,在水电施工前交底,预留接口。 暖通不是简单 “装设备”,是装修的机电底层骨架: 前提:土建拆改完成之后,水电开工前,暖通设计师必须现场交底定位! 很多人踩坑:先做水电,再定暖通,导致管线打架、吊顶不够、孔位冲突。 工作:现场交底 + 打孔 + 新风 / 中央空调内机吊装、主管铺设 ✅ 做完内机和新风管道之后,水电工进场,配合走强弱电、给排水。 净水前置、中央净水软水管道,这一步同步预埋管路(阳台 / 设备间水路);热水循环管路也一并预埋。确认好设备安装位置,预留好电源及水口。 水电打压验收合格,准备地面找平前: 回填养护一般 7 天左右,养护期间不能踩、不能重压。 木工封吊顶之前: ❗检修口千万要留好,后期维修内机必须用。 吊顶封板前,暖通复核,检查系统水压,确认没问题木工才能封板。 硬装接近尾声,全屋油漆完工后: 1.拆改结束 → 暖通方案交底、打孔、吊装空调内机 + 新风管道(暖通首进场) 2.暖通内机完成 → 水电进场施工(净水预埋管路,预留净水&软水、热水设备接口) 3.水电验收 → 地暖铺设→ 地暖回填养护(暖通二次进场) 4.木工吊顶 → 暖通复核风口检修口、检查系统管道压力 5.瓦工油漆完成 → 外机、净水软水设备安装(暖通三次进场) 6.硬装竣工保洁前 → 安装空调风口、接线、安装设备线控器,全套系统调试验收交付。(调试验收) 5.净水&软水设备要提前预留电源、排水; 6.所有隐蔽管线拍照留底存档。暖通包含:中央空调、新风、地暖、热水、净水,属于隐蔽工程里的机电核心,是硬装前期最先介入、后期收尾还要配合的跨专业项目,直接决定居住舒适度,一旦完工再改动成本极高。
一、各系统在装修里扮演的角色与作用
1. 中央空调:室内温度调节主力,属于吊顶内隐蔽机电。
作用:夏季制冷、冬季辅助制热;风管机 / 多联机内机藏吊顶,兼顾美观;维持室内温度稳定。 ⚠️ 注意:如果配地暖,空调冬季只做辅助,主力采暖交给地暖。
2. 新风系统:室内空气置换系统,解决密闭门窗下的通风问题。
作用:把室外空气过滤后送入室内,排出室内污浊空气(二氧化碳、异味、甲醛);
不开窗也能通风,搭配热回收机型减少冷热损耗。管道一般走吊顶 / 地面。
3. 地暖(水地暖最常见):低温辐射采暖系统,冬季采暖主力。
作用:地面均匀发热,体感舒适;没有风机吹风,扬尘少;水地暖热源可和生活热水共用锅炉。管道埋在地面找平层下,属于地面隐蔽工程。
4. 生活热水系统:家庭热水供给,热源可选燃气锅炉、空气能、热水器。
作用:持续供应洗澡、厨房热水;做循环热水可以实现零冷水,一开龙头就出热水。管路走吊顶或地面。
5. 净水系统(前置过滤器、中央净水、中央软水、末端直饮):全屋水处理前置保障。
作用:
二、暖通项目整体定位
三、进场时间节点(标准家装顺序,重点)

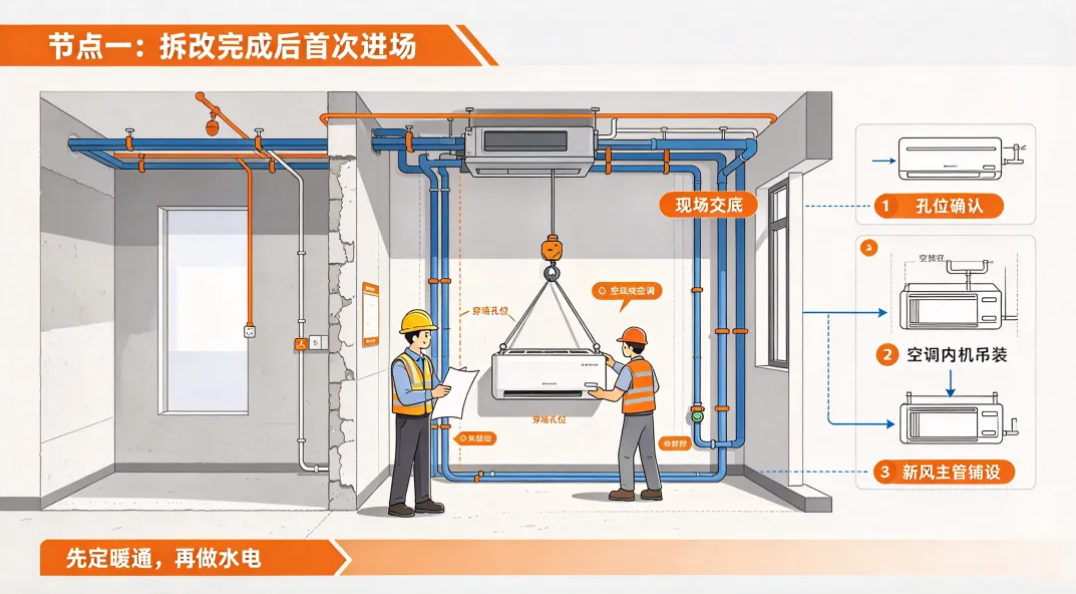

① 第一次进场:拆改完工,水电之前(最重要)

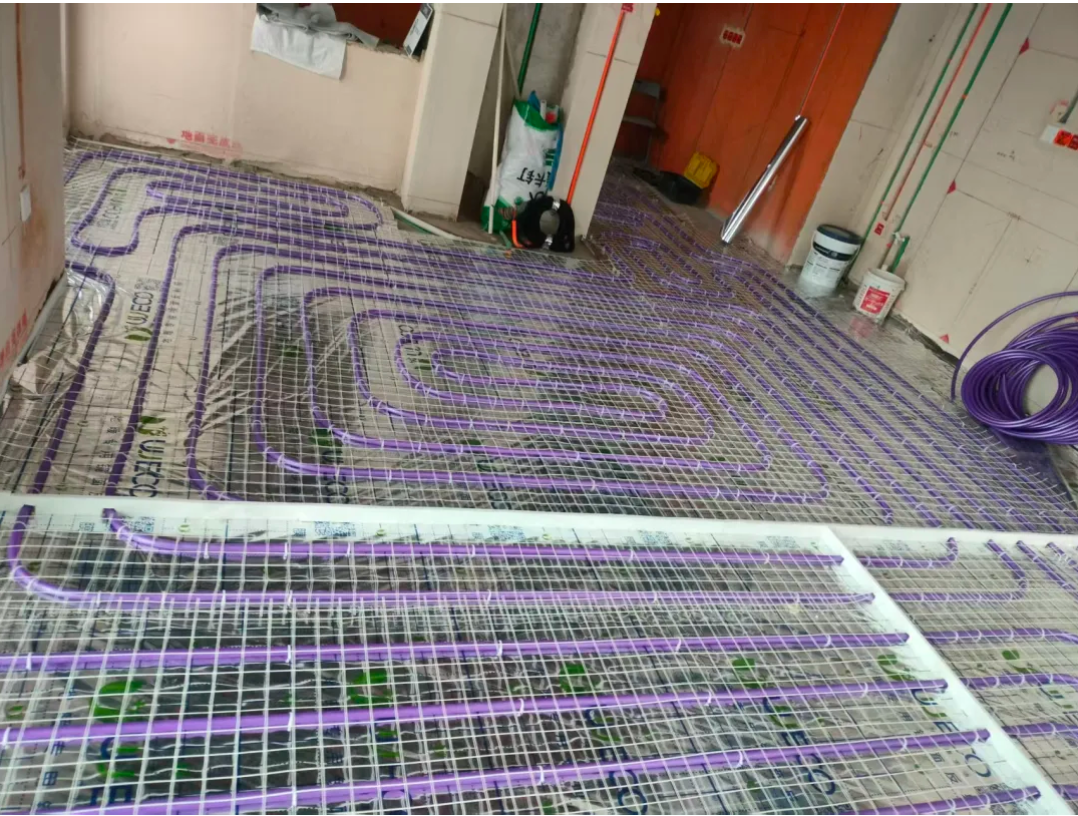

② 第二次进场:水电完工验收后 → 地暖铺设

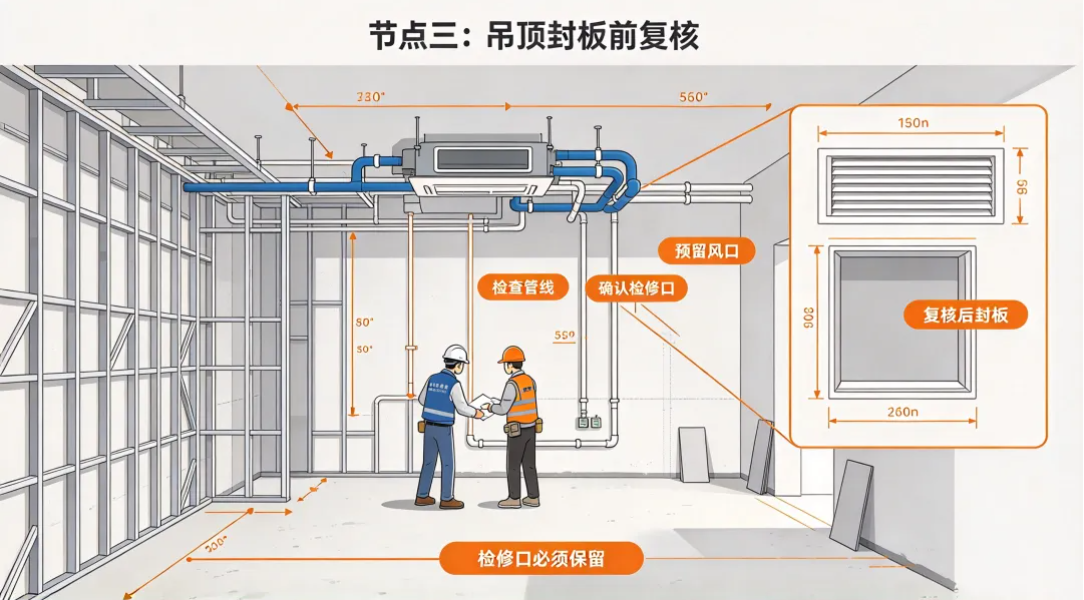

③ 第三次进场:木工吊顶阶段(配合)

④ 第四次进场:瓦工完工,油漆阶段后期

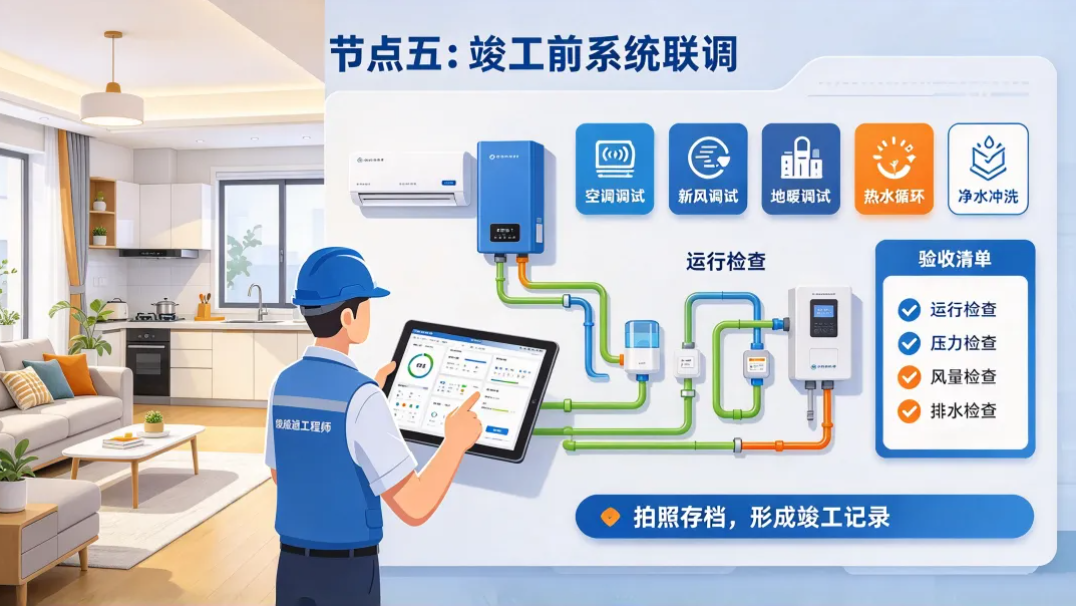

⑤ 第五次进场:全屋完工,开荒保洁前 → 系统调试
四、极简时间线总结
五、关键避坑要点
1.暖通一定要在水电前定方案,不是水电做完再考虑;
2.地暖保压全程不能停,回填、瓦工施工全程带压;
3.梁上开孔要规避主筋,不然会影响结构安全;
4.新风 / 空调管线会占用吊顶高度,提前确认层高;
