引水隧洞开挖支护施工方案

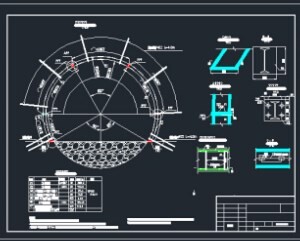

介绍: 1、工程概况 1#~3#引水隧洞W0+010~0+020段,设计开挖断面为半径3.8m的园形洞,轴线为圆弧,曲率半径24.8m,起点中心高程▽128.0。按原计划在进水口闸门井混凝土施工前,将渐变段开挖施工完成,现设计监理要求,为避免以后隧洞开挖爆破对闸门井混凝土造成影响,必须继续开挖6~10m才能进行闸门井混凝土施工。 从开挖面地质条件来看,岩石仍风化剧烈,裂隙发育。岩质较硬,风化不均,夹有全风化土或弱风化岩,大部分处于强风化,少量弱风化,2#及洞顶部位有强风化和夹泥层,断层中含糜棱岩,断层泥,岩石纵横裂隙十分发育,节理相互切割成楔形体,易掉块坍塌,围岩自稳能力差,必须做好围岩支护工作。 2、开挖断面 开挖断面原设计图为半径3.8m,喷锚支护后半径为3.7m,考虑增加刚支撑后不影响结构尺寸,上部2400范围将半径扩大15cm,开挖断面调整为3.95m。下部按原设计不变。 开挖采用先开挖中导洞,再进行扩大开挖,支护及时跟进方式,循环进尺以1~1.5米为宜,以密孔、浅孔、少药,短进尺、弱爆破为原则。每开挖一循环,及时支护一循环。 3、支护方案 洞内支护采用超前锚杆+钢支撑+锚杆+挂网+喷砼。 超前锚杆:每进2米,在顶拱1200范围打超前锚杆,采用锚杆Ф25 钢筋,间距100cm,长度500cm。 钢支撑:I20型钢,间距1m,定位锚杆:φ22,L=4.5m,入岩4m。间距2m,钢筋网:φ8,20×20cm,喷砼:C20,25cm厚;若岩石破碎、裂隙发育,则增设随机锚杆。系统锚杆按设计图布置。 开挖过程中若遇断层破碎带,则根据实际情况采用钢拱架结合钢筋网喷C20混凝土进行紧急支护,并适时进行素喷,增加随机锚杆、超前锚杆或超前管棚,确保施工安全。
点击进入下载 (需要 0 积分)

相关文章

回到顶部
请复制以下网址分享
引水隧洞开挖支护施工方案
https://m.gc5.com/slgc/sgzz/10725327.html
