在水库工程建设的进程中,有一个至关重要的“里程碑”——下闸蓄水验收。它标志着工程从建设阶段向运行管理阶段过渡,是保障大坝安全和发挥工程效益的第一道“关口”。今天,我们就来系统梳理一下,水库下闸蓄水验收到底是什么,以及最关键的验收条件和验收内容,帮助大家在工作中做到有据可依、心中有数。核心依据:《水利水电建设工程验收规程》(SL/T 223—2025)
一、 什么是水库下闸蓄水验收?
简单来说,就是在水库正式下闸蓄水前,由验收主持单位组织进行的一次“大考”。它属于阶段验收,是确保蓄水安全、检验工程质量的决定性环节。
二、 谁来组织?谁来参加?
主持单位:竣工验收主持单位。这一点非常关键,与导(截)流验收不同,不能委托项目法人主持。验收委员会:由验收主持单位、质量监督机构、安全监督机构、运行管理单位的代表以及专家组成。必要时,还会邀请地方人民政府和部门参加。被验单位:项目法人、勘察、设计、监理、施工等参建单位,均需派代表参加,并在验收鉴定书上签字。
三、 核心考点:9大“硬性条件”

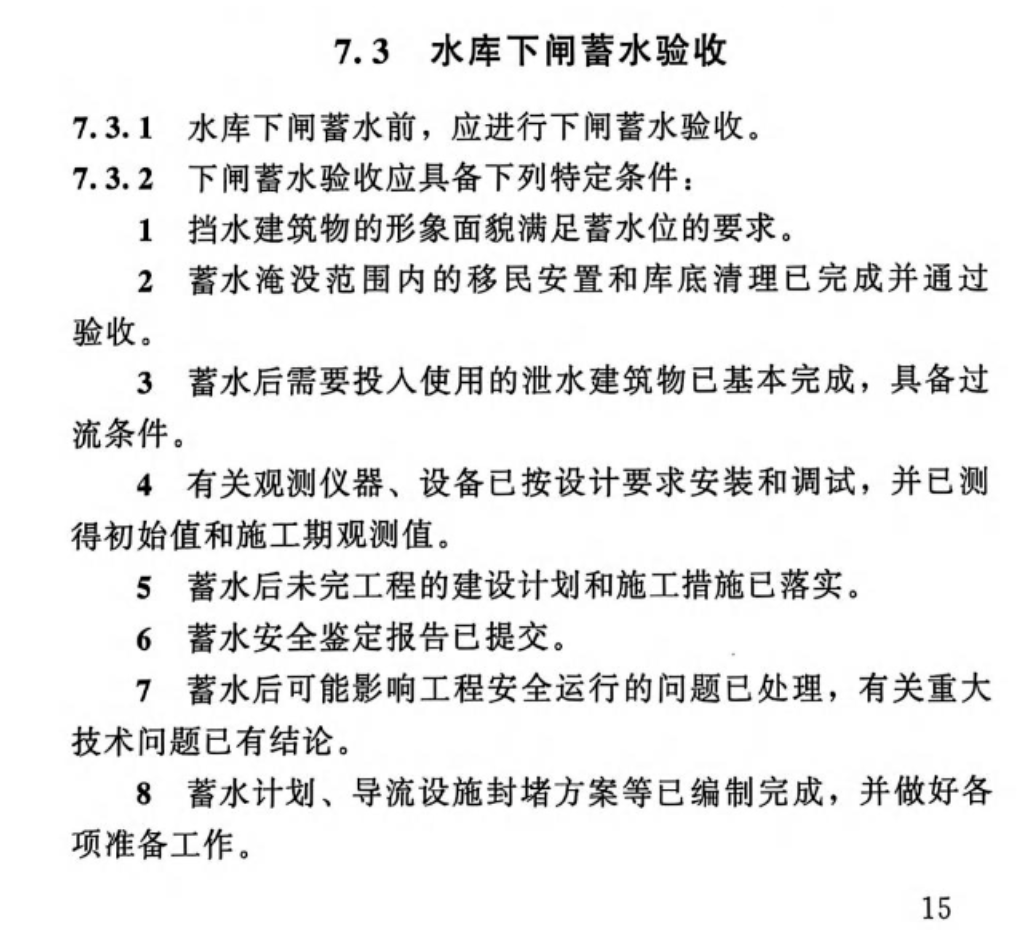

想要顺利通过验收,以下9项特定条件必须全部满足,缺一不可!挡水形象达标:挡水建筑物的形象面貌必须满足蓄水位的设计要求,这关过不了,水就蓄不了。移民库底清空:蓄水淹没范围内的移民安置和库底清理必须已完成并通过验收。这是关乎民生和社会稳定的硬杠杠。泄水设施就绪:蓄水后需要马上投入使用的泄水建筑物,必须基本完成,具备过流条件。万一遇到洪水,能及时泄洪。监测设备到位:有关的观测仪器、设备必须按设计要求安装调试完毕,并且已经测得了初始值和施工期的各项观测值。这样才能给大坝做“体检”。后续施工有计划:蓄水后,肯定还有未完成的工程。这些工程的建设计划和施工措施必须落实,心里得有本“后账”。安全鉴定过关(前置条件):蓄水安全鉴定报告必须已提交。这是启动验收的“前置条件”,没有这份报告,一切免谈。隐患问题已处理:所有影响工程安全运行的重大技术问题都已有结论,并处理完毕。不能带“病”蓄水。方案预案已备好:蓄水计划、导流设施封堵方案、调度运用方案、度汛方案、超标准洪水应急预案等,都必须编制完成并经过审批。审批流程已走完:调度运用方案已经水行政主管部门批准,度汛方案和应急预案已经报负责项目监管的流域管理机构或地方水行政主管部门备案。
四、 验收重点:5项“必查内容”
工程是否“够格”:检查已完工程是否满足蓄水要求,形象面貌和工程质量是否达标。移民和清库是否“干净”:核验建设征地、移民安置和库底清理的完成情况。库岸是否“稳定”:检查近坝库岸的处理情况,防止蓄水后发生滑坡、坍塌等次生灾害。准备是否“充分”:全面检查各项蓄水准备工作是否落实到位。质量是否“合格”:重点检查与蓄水有关的已完工程施工质量。
关键总结 & 避坑指南
为了让大家记忆更深刻,这里有几个关键点需要特别留意:
|
|
| 不可替代 |
下闸蓄水验收必须由竣工验收主持单位主持,不可委托。 |
| 前置条件 |
蓄水安全鉴定 |
| 硬性要求 |
移民安置和库底清理 |
| 分期验收 |
|
| 30天时限 |
验收通过后,主持单位需在30个工作日内印发验收鉴定书。 |
水库下闸蓄水,是水利工程建设中的“高光时刻”,也是责任最重的时刻。吃透规范、做好准备、严格程序,我们才能确保工程安全、顺利地从“建设期”走向“运行期”。希望这篇文章能对您的工作有所帮助!如果您觉得内容干货满满,别忘了点赞、分享,让更多水利人看到!
