首页

  1. 首页
  2. 岩土论文
  3. 内容

关于旋喷桩设计施工工艺参数的探讨

高压旋喷桩因施工地层适应性较强而作为基坑止水帷幕得到较多地应用。目前常规的旋喷桩施工分为单管旋喷桩、二重管旋喷桩和三重管旋喷桩。设计施工中存在的问题:1)三种旋喷桩主要的区别在于施工中喷嘴的数量和喷射介质不同,各种旋喷桩的喷射介质压力(水泥浆压力、水压力和气体压力)容易混淆甚至误用;(2)三种旋喷桩的其它设计施工工艺参数(水灰比、提升速度、水泥用量等)也存在差异。本文针对上述问题,对现行规范加以梳理和总结对比,防止混淆或误用。

Ⅰ、问题的提出

高压旋喷桩因施工地层适应性较强而作为基坑止水帷幕得到较多地应用。目前常规的旋喷桩施工分为单管旋喷桩、二重管旋喷桩和三重管旋喷桩。设计施工中存在的问题:

(1)三种旋喷桩主要的区别在于施工中喷嘴的数量和喷射介质不同,各种旋喷桩的喷射介质压力(水泥浆压力、水压力和气体压力)容易混淆甚至误用;

(2)三种旋喷桩的其它设计施工工艺参数(水灰比、提升速度、水泥用量等)也存在差异,应加以总结对比,防止混淆或误用。

Ⅱ、针对上述问题的文献查阅

(1)喷射介质压力:

《建筑地基处理技术规范(JGJ79-2012)》中明确:“单管法及双管法的高压水泥浆和三管法高压水的压力应大于20MPa,气流压力应大于0.7MPa”。

《深圳市基坑支护工程技术规范(SJG05-2011)》中明确:“高压喷射注浆单管及二重管法的高压水泥浆液应大于20Mpa;三重管法高压水射流的压力应大于25Mpa,低压水泥浆液流量的压力宜大于1.0Mpa,气流压力宜取0.7Mpa”。

《水电水利工程高压喷射灌浆技术规范(DL/T5200-2004)》中如下表所示:

图片未命名

(2)浆液水灰比:

《建筑地基处理技术规范(JGJ79-2012)》中明确:“水泥浆液的水灰比应按工程要求确定,水灰比宜取0.8~1.2”。

《深圳市基坑支护工程技术规范(SJG05-2011)》中明确:“水泥浆液的水灰比可取1.0-1.5,三重管法宜取1.0”。

《水电水利工程高压喷射灌浆技术规范(DL/T5200-2004)》中明确:“高喷灌浆浆液的水灰比可为1.5:1.0-0.6:1.0”。

(3)提升速度:

《建筑地基处理技术规范(JGJ79-2012)》中明确:“提升速度可取0.1-0.2m/min”。

《深圳市基坑支护工程技术规范(SJG05-2011)》中明确:“提升速度可取0.1-0.25m/min”。

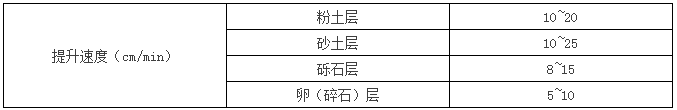

《水电水利工程高压喷射灌浆技术规范(DL/T5200-2004)》中如下表所列:

图片未命名

(4)旋喷桩单位米的水泥用量

暂没搜集到权威的关于旋喷桩水泥用量(或水泥参量)的说明。定额中不区分旋喷桩的直径,深圳规范中不同深度的旋喷桩水泥消耗量略有不同,关于旋喷桩的水泥用量:

广东省2010定额中的水泥用量(P.C32.5):单管250kg/m,双管300kg/m,三管455kg/m

深圳市定额中的水泥用量(P.C42.5):单管150kg/m—170kg/m,双管180kg/m—200kg/m,三管420kg/m—500kg/m。

Ⅲ、概述总结

(1)常规情况下,旋喷桩的喷射介质压力取值:单管旋喷桩浆压力不小于20Mpa;双管旋喷桩水泥浆压力不小于20Mpa,气压宜取0.7Mpa;三管旋喷桩高压水射流压力应大于25Mpa,水泥浆压力不小于1.0Mpa

(2)高压旋喷桩水泥浆水灰比取1:1

(3)综合考虑功效工期和施工质量,旋喷桩提升速度宜限制为0.1-0.25m/min

(4)广东省2010定额中的水泥用量(P.C32.5):单管250kg/m,双管300kg/m,三管455kg/m

深圳市定额中的水泥用量(P.C42.5):单管150kg/m—170kg/m,双管180kg/m—200kg/m,三管420kg/m—500kg/m。

相关文章

回到顶部
请复制以下网址分享
关于旋喷桩设计施工工艺参数的探讨
https://m.gc5.com/ytgc/ytlw/10260384.html
