首页

  1. 首页
  2. 岩土论文
  3. 内容

基坑支护塌方处理预案

塌方情况:

万金大厦项目,基坑北面围护护坡大面积塌方。此地理位置处于头甲村农田及池塘,基层有大量淤泥,土层复杂,基坑外围塌方后检查过程中发现大量砂土层与粉质粘土断面,以及部分回填土不实。该地段地下水丰富,而且当天有中雨,在雨停后出现大面积塌方。
在塌方后,业主召集总包、监理、工程部、基坑支护队、土方队开会。立即制定处理方案。

塌方分析原因:
首先:工程地质原因,塌方部位处在砂土层与粉质粘土层交界带,砂土与粉质粘土没有拉力,在塌方后发现断面光滑,在下层有积水迹象。
其次:基坑支护方案与现场情况不符。
第三:在没有勘探清楚地质情况下进行开挖。
第四:连续降雨。
第五:基坑开挖时间过长,坡脚多次泡水。

处理方案:
开会决定:
首先:拆除基坑顶部围护以及电源。重新安装给水管,保证不影响售楼部正常用水。
然后:动用5台挖掘机进行基坑塌方处理。把原有基坑顶部做好的钢筋加工场地挖开2米,从原有1:1坡度改为1:1.5。
第三:采取雨季施工应急措施,动员50名施工抢险人员,在基坑底部用4米钢管打入基底土层3米,钢管间距为200mm,然后用竹胶板挡在留有一米的钢管内,用沙袋灌砂做起宽800mm高1200mm长80米的挡墙。最后处理完毕后在基坑底以及基坑顶设立观测点,做好位移及下沉记录。
第四:清理被埋物品及材料,在基坑顶3—5米进行硬化,做好挡水坡。
第五:做支护处理。

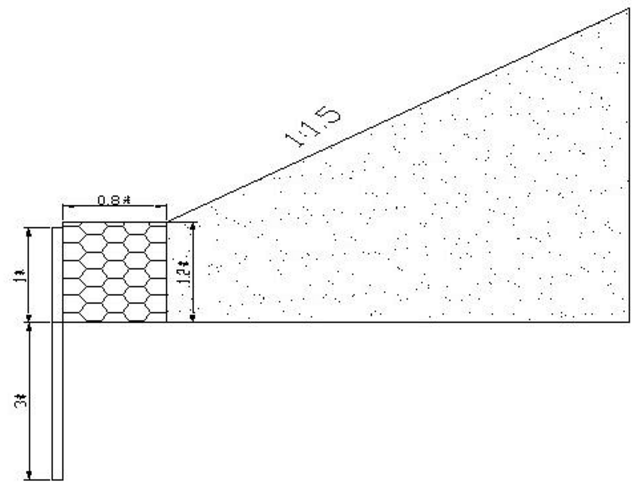

处理示意图
总结预防:
雨季施工是塌方多发期,在施工期间各单位应提高警惕,提前做好雨季施工应急措施准备,增加巡逻人员,安全员、水电工多加巡视,一旦发现情况要马上处理或者向上级汇报。在处理塌方过程中,第一要注意安全,做好防护,防止引起第二次塌方,第二行动迅速,跟时间赛跑,争分夺秒,在查看塌方详情后立即制定处理方案,在最短的时间内解决问题。并对为塌方段进行检查,一旦发现异常,要及时上报、处理。
附图:塌方后土层交界带彩图

相关文章

回到顶部
请复制以下网址分享
基坑支护塌方处理预案
https://m.gc5.com/ytgc/ytlw/10294928.html
