桩基施工全过程及岩溶地区处理技术

一、桩基按受力特性和施工方法可分为两大体系,不同类型的桩基在受力原理、施工控制重点上差异显著。

(一)按受力情况分类根据荷载传递路径,分为端承桩、摩擦桩及过渡类型,核心区别在于“荷载主要承担者”不同。

类型

受力原理

施工控制重点

工程应用场景

端承桩

穿过软弱土层,荷载主要由桩端坚硬土层/岩层阻力承受

1.严格控制嵌岩深度(需满足设计要求)

2.沉渣厚度要求极高(端承桩沉渣≤50mm)

桥梁工程、高层建筑等对承载力要求高的项目,多数需嵌岩

摩擦桩

完全位于软弱土层,荷载由桩端阻力+桩身侧面摩擦力共同承担

1.以控制桩端设计标高(桩长)为主

2.不计挤密作用(桥梁工程中常规要求)

软土地基、低层建筑等,桩端无坚硬土层的场景

过渡类型

桩端为硬土层,介于端承桩与摩擦桩之间,分“摩擦端承桩”(摩擦力为主、端承力为辅)和“端承摩擦桩”(端承力为主、摩擦力为辅)

结合桩端土层硬度,兼顾标高与沉渣控制

桩端存在较厚硬土层但未达岩层的场景

(二)按施工方法分类根据桩体成型方式,分为预制桩和灌注桩,其中灌注桩因适应性强,在复杂地层中应用更广泛。

类别

细分类型

施工特点

适用地层

预制桩

打入桩、水冲沉桩、振动沉桩、静力压桩

工厂预制,现场沉入土层;需接桩/截桩,钢材消耗大,振动噪声明显

均质土层(如粘性土、砂土),无地下障碍物的场景

灌注桩

钻(冲)孔灌注桩、挖孔灌注桩、套管成孔灌注桩、爆扩成孔灌注桩

现场成孔→放钢筋笼→浇筑混凝土;无需接桩/截桩,节约钢材,振动噪声小,适应复杂地层

几乎所有地层(含岩溶、裂隙发育地层),尤其适合地下水位高、地层不均的场景

注:灌注桩按成孔条件进一步细分,核心差异在于“是否使用泥浆护壁”,具体包括干作业钻孔灌注桩(无地下水)和泥浆护壁成孔灌注桩(有/无地下水均可)。

二、灌注桩施工全过程

灌注桩施工需经历“成孔→验孔清孔→钢筋笼安装→水下混凝土浇筑”四大核心工序,每个环节的质量直接决定桩基承载力和耐久性。

(一)干作业钻孔灌注桩(无地下水场景)

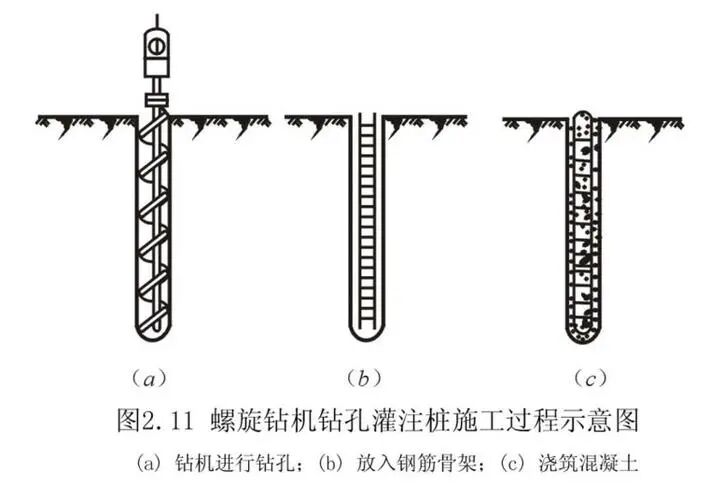

1.适用于成孔深度内无地下水的粘土层、砂土、人工填土地基,不适用于地下水丰富或淤泥质土地层,核心设备为螺旋钻机

2.设备选择:螺旋钻头外径分Φ400mm(最大孔深12m)、Φ500mm(10m)、Φ600mm(8m),需匹配桩径设计要求。

3.施工流程:

①钻机就位:钻杆垂直对准桩位中心,开钻“先慢后快”,减少钻杆摇晃,及时纠正偏斜。

②钻孔至设计深度:按设计孔深钻进,避免超钻或欠钻。

③孔底清土:钻机在原深度空转清土,清除浮土、虚土(减少桩基沉降),随后提钻卸土。

④钢筋笼安装:主筋、箍筋规格/间距需符合设计,绑扎牢固;用导向钢筋送入孔内,防止泥土掉入;安装后立即灌注混凝土(防塌孔)。

⑤混凝土灌注:分层浇筑、分层捣实,每层厚度5060cm,确保密实度。

(二)泥浆护壁成孔灌注桩(通用场景)

利用泥浆保护孔壁、悬浮渣屑,适用于有/无地下水的各类地层,核心设备包括潜水钻机、冲击钻机、冲抓锥,施工流程更复杂。

1前期准备:埋设护筒+制备泥浆

1.埋设护筒:

①材料:厚48mm钢板制成的圆筒,内径比钻头大200mm。

②作用:固定桩位、保护孔口、防地面水流入、维持孔内水压(防塌孔)、引导钻头方向。

③要求:护筒顶高出施工水位1.5m、高出地面0.3m;孔内泥浆顶标高始终高于外部水位≥1m。

2.制备泥浆:

①性能指标:相对密度1.11.4(易坍地层可提至1.4,常规1.21.3)。

②作用:

·稳定水压:填充土层孔隙,防孔内漏水;

·护壁:靠泥浆密度维持孔壁稳定,防塌孔

·浮渣:循环泥浆携带渣屑排出孔外。

2成孔工艺:3类主流设备操作要点

根据地层硬度选择设备,不同设备的成孔原理和操作重点差异较大。

设备类型

成孔原理

操作要点

适用地层

潜水钻机(回旋式)

防水电机+钻头潜入泥浆,旋转切削土层;通过正/反循环排渣

正循环:泥浆泵压送高压泥浆至钻头底部,携带渣屑沿孔壁从护筒溢流孔排出(适用于浅孔、细粒土层)。-反循环:砂石泵潜入孔内,直接抽排渣屑(适用于深孔、粗粒土层)。

粘性土、砂土、淤泥质土,不适用于坚硬岩层

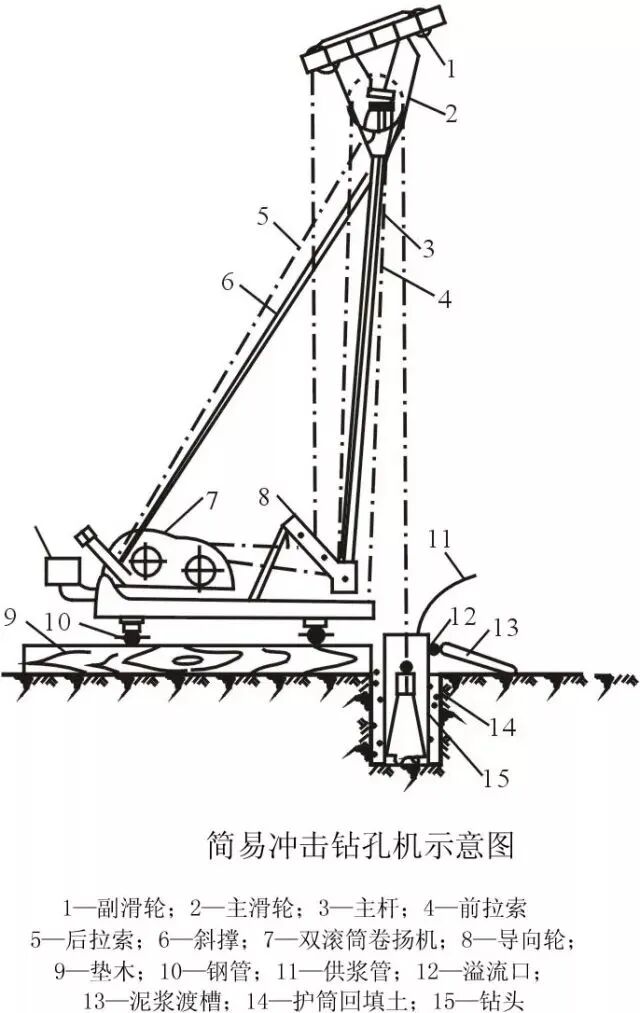

冲击钻机

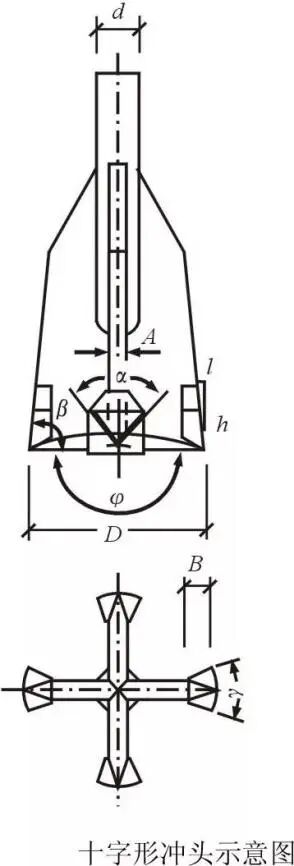

卷扬机提升重钻头(十字形/工字形),靠自由下落冲击力破碎岩层/土层

初始冲程0.40.8m(低提密冲),加石块+泥浆护壁,护筒下沉34m后提至1.52.0m(正常冲击)。-勤检查钢丝绳、卡机、转向装置(防掉钻);控制泥浆相对密度。

坚硬岩层、岩溶地层(需配合溶洞处理)

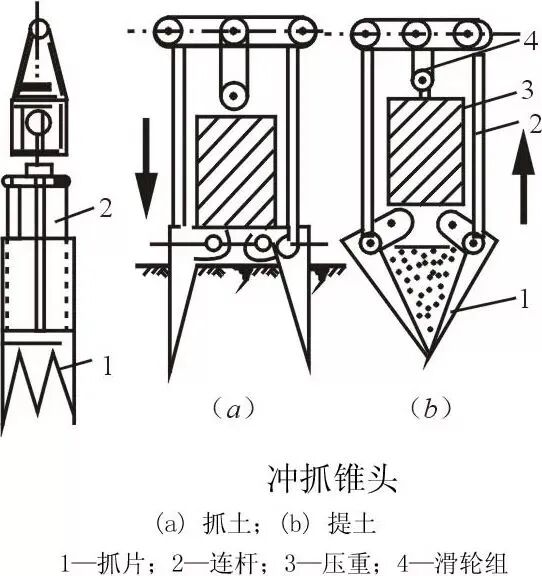

冲抓锥

提升锥头(带重铁块+活动抓片),下落时抓片张开入土,提升时闭合抓土,循环排渣

护筒安装、泥浆循环与冲击钻一致。-遇坚硬土层需换冲击钻施工。

松软土层(砂土、粘土),不适用于硬岩

3验孔与清孔:

1.验孔:用探测器检查桩位、直径、深度、孔道垂直度,确保符合设计要求(参考下文“成孔质量标准”)。

2.清孔:清除孔底沉渣(减少沉降、提高承载力),严禁用加深孔深代替清孔。

3.清孔方法:

①土质稳定地层:空气吸泥机(气压0.5MPa,喷清水至无渣);

②不稳定地层:泥浆循环法或抽筒排渣,清孔后泥浆相对密度1.151.25,含砂率≤4%(大直径桩≤2%)。

4.关键要求:

①钻孔达标后立即清孔(防渣屑沉淀);

②清孔后保持孔内水头(防塌孔);

③缩短清孔至混凝土灌注的间隔时间(减少塌孔风险)。

4水下混凝土浇筑:

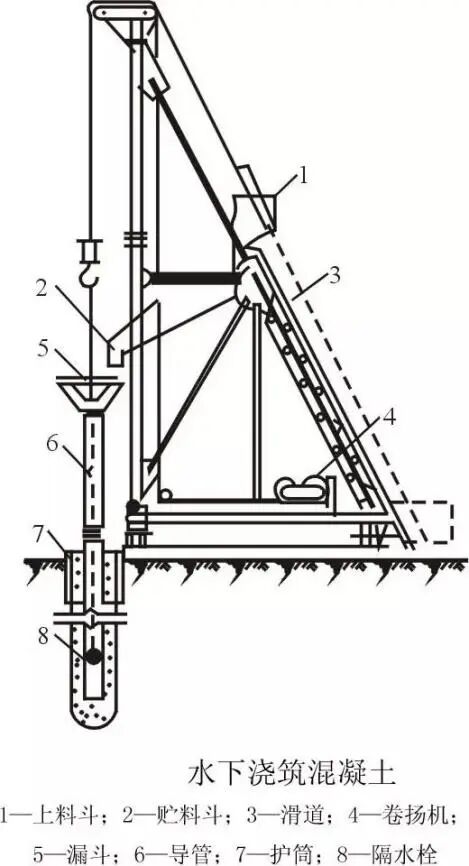

因浇筑在泥浆中进行,需采用导管法,确保混凝土密实、无断桩。

1.混凝土要求:

①强度比设计高1个等级;

②坍落度:水下灌注160220mm,非水下70100mm;

③和易性良好(配合比需试验确定)。

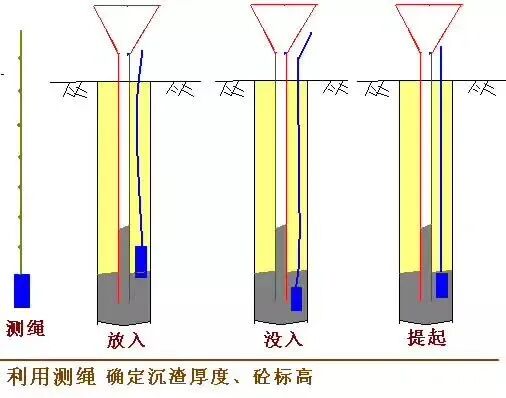

2.导管准备:

①导管水密承压试验:水压≥孔内水深1.3倍,且≥导管最大内压力的1.3倍(压力公式:图片图片=24KN/m³,图片为泥浆容重);

②导管口距孔底2040cm(太大难带渣,太小易堵管)。

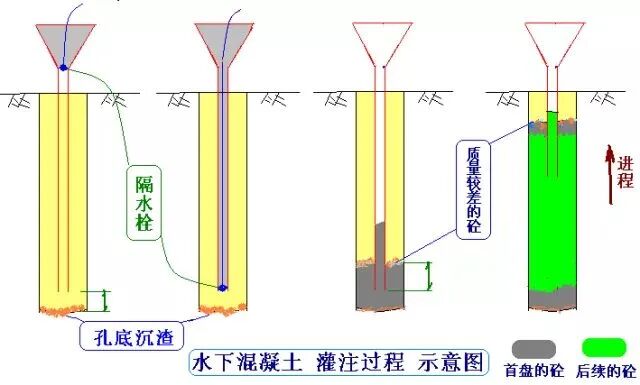

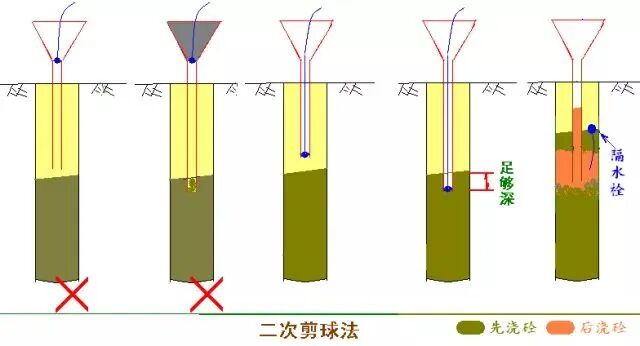

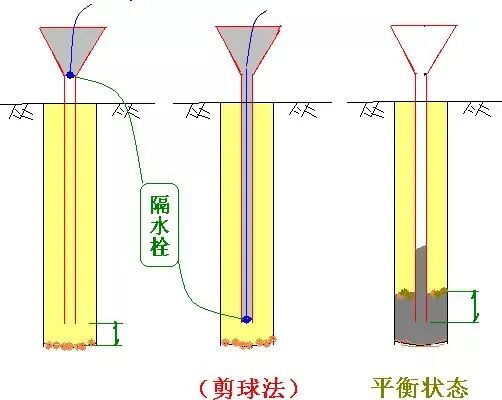

3.浇筑操作要点:

①首盘混凝土:需保证导管一次埋入混凝土面≥1.0m(防导管进水),用量按公式计算:图片(图片;(D=桩径,H1=孔底至导管底距,H2=初次埋深,d=导管内径,h1=平衡压力所需混凝土高度)。

②正常浇筑:导管埋深保持26m(过小进水,过大埋管);连续浇筑,缩短拆管时间;接近钢筋笼时放慢速度,提升导管稳定钢筋笼。

③桩顶控制:浇筑高度比设计标高高0.51.0m(扣除浮浆层)。

④异常处理:若顶升困难,可加水稀释泥浆、掏除沉渣;若导管漏水,需精准定位后补救(对工艺要求高)。

(三)灌注桩质量与安全控制

1.质量检查标准:

①需覆盖“成孔→钢筋笼→混凝土”全环节,关键指标如下:

检查环节

主控项目

允许偏差/要求

检查方法

成孔质量

桩位

按成孔方法不同(参考下表)

基坑开挖前量护筒,开挖后量桩中心

孔深

+300mm(只深不浅)

重锤测、钻杆/套管长度测量(嵌岩桩需达设计嵌岩深度)

沉渣厚度

端承桩≤50mm,摩擦桩≤150mm

沉渣仪、重锤测量

钢筋笼

主筋间距

±10mm

钢尺量

长度

±100mm

钢尺量

保护层

水下桩±20mm,非水下桩±10mm

钢尺量(需设垫块防变形)

混凝土

强度

符合设计要求

试块报告、钻芯取样

充盈系数

>1(实际灌注量≥计算体积)

检查灌注记录

桩顶标高

+30mm-50mm(扣除浮浆)

水准仪

②灌注桩平面位置和垂直度允许偏差表

成孔方法

桩径 允许 偏差 (mm)

垂直度 允许偏 差(%)

桩位允许偏差(mm)

1~3根、单排桩 基垂直中心线方向和群桩基础的 边桩

条形桩基沿中心线 方向和群桩基础的中间桩

1

泥浆护壁灌注 桩

D≤1000mm

±50

<1

D/6,且不大于100

D/4,且不大于150

D>1000mm

±50

100+0.01H

150+0.01H

2

套管成孔灌注 桩

D≤500mm

-20

<1

70

150

D>500mm

100

150

3

干作业成孔灌注桩

-20

<1

70

150

4

人工挖 孔桩

混凝土护壁

+50

<0.5

50

150

钢套管护壁

+50

<1

100

200

2.钢筋笼制作及安放要求钢筋笼制作时,要求主筋沿环向均匀布置,箍筋的直径及间距、主筋的保护层、加劲箍的间距等均应符合设计要求。主筋与箍筋之间宜采用焊接连接。加劲箍应设在主筋外侧,主筋一般不设弯钩,根据施工工艺要求,所设弯钩不得向内圈伸露,以免妨碍施工。钢筋笼主筋的保护层允许偏差:水下灌注混凝土桩为±20mm;非水下灌注混凝土桩为±10mm。钢筋笼制作、运输、安装过程中,应采取措施防止变形,并应有保护层垫块(或垫管、垫板)。吊放入孔时,应避免碰撞孔壁。灌注混凝土时,应采取措施固定钢筋笼的位置。

3.混凝土搅拌与灌注:

①混凝土搅拌主要检查材料质量与配比计量、混凝土坍落度;灌注混凝土应检查防止混凝土离析的措施、浇筑厚度及振捣密实情况。

②灌注桩各工序应连续施工。钢筋笼放入泥浆后,4h内必须灌注混凝土。

③灌注后,桩顶应高出设计标高0.50m。灌注桩的实际浇筑混凝土量不得小于计算体积。

④浇筑混凝土时,同一配比的试块,每班不得少于1组;泥浆护壁成孔的灌注桩,每根不得少于1组。

⑤混凝土灌注桩的质量检验标准应符合规定。

混凝土灌注桩钢筋笼质量检验标准表:

检查项目

允许偏差或允许值(mm)

检查方法

主控项目

1

主筋间距

±10

用钢尺量

2

长度

±100

用钢尺量

一般项目

1

钢筋材质检验

设计要求

抽样送检

2

箍筋间距

±20

用钢尺量

3

直径

±20

用钢尺量

混凝土灌注桩质量检验标准表:

检查项目

允许偏差或允许值(mm)

检查方法

单位

数值

主控项目

1

桩位

见表2.6

基坑开挖前量护筒、开挖后量桩中心

2

孔深

mm

+300

只深不浅,用重锤测,或测钻杆、套管长度,嵌岩桩应确保进入设计要求的嵌岩深度

3

桩体质量检验

按基桩检测技术规范。

按基桩检测技术规范

4

混凝土强度

设计要求

试件报告或钻芯取样送检

5

承载力

按基桩检测技术规范

按基桩检测技术规范

一般项目

1

垂直度

见垂直度偏差表

测套管或钻杆,或用超声波探测,干施工时吊垂球

2

桩径

见垂直度偏差表

井径仪或超声波检测,干施工时用钢尺量,人工挖孔桩不包括内衬厚度

3

泥浆面标高 (高于 3 地下水位)

m

0.5~1.0

目测

4

沉渣厚度:

端承桩

 摩擦桩

mm

mm

≤50

≤150

用沉渣仪或重锤测量

5

混凝土坍落度:水下灌注

mm

mm

160~220 70~100

坍落度仪

6

钢筋笼安装深度

mm

±100

用钢尺量

7

混凝土充盈系数

>1

检查每根桩的实际灌注量

8

桩顶标高

mm

+30

-50

水准仪,需扣除桩顶浮浆层及 劣质桩体

3.安全技术要求:

①施工区域实行封闭式管理,所有人员需接受安全教育,严格按规程操作。

②针对危险区域(冲击钻机周围、人工挖孔桩周边)加强巡视,遇险情立即停工。

③打桩过程中监测土体隆起/沉陷,及时调整机械位置(防倾倒)。

④机电设备需设防漏电装置,定期维护保养。

4.验收资料清单:

①工程地质勘察报告、桩基施工图、图纸会审纪要、设计变更单;

②施工组织设计(含变更记录)、桩位测量放线图(附复核签证);

③隐蔽工程记录(孔、钢筋、混凝土)、分项工程验收单;

④成桩质量检查报告、单桩承载力检测报告;

⑤桩位竣工平面图(基坑挖至设计标高后)、桩顶标高图。

三、岩溶地区溶洞处理方法:

岩溶地区钻孔灌注桩的核心难题是“漏浆塌孔”,需根据溶洞大小、填充物情况选择针对性处理方案,核心思路是“填充裂隙、加固孔壁”。

(一)片石回填法(中小溶洞、裂隙发育地层)

1.适用于钻穿溶洞后轻微漏浆的场景,利用片石+粘土挤压封堵裂隙。

2.材料配比:

①片石:强度≥30MPa的花岗岩/石灰岩,粒径1550cm;

②粘土:与片石比例3:7,用水泥袋包装投放(防分散);

③掺加剂:每米孔深加2包水泥(提高粘结力),或加粘土10%的锯末(增强抗裂性)。

④施工步骤:

·钻穿溶洞漏浆后,立即分层间隔投放片石、粘土袋、水泥(锯末);

·回填高度至溶洞顶板以上1m(确保覆盖溶洞);

·用冲击钻冲击压实,使材料挤入溶洞裂隙,形成稳定护壁。

3.注意事项:

①接近溶洞时勤观察(凭钻杆手感、冲击响声、岩样判断),松绳量控制12cm(防卡钻);

②漏浆时立即补水,保持孔内水位稳定。

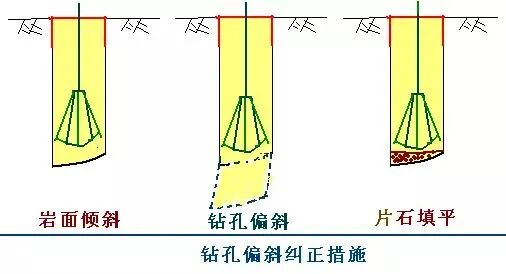

(二)贫混凝土回填法(倾斜岩面、中等溶洞)

1.适用于溶洞漏浆严重或遇到倾斜岩面(易偏孔)的场景,通过低标号混凝土固化孔壁。

2.混凝土要求:

①标号:C20贫混凝土(掺早强剂,48h强度达70%);

②回填高度:倾斜岩面处与岩面平齐,溶洞处高于顶板50cm。

3.施工步骤:

①钻穿溶洞或遇倾斜岩面后,停止钻进,清理孔内渣屑;

②灌注贫混凝土至设计高度,养护48h(强度达标);

③用冲击钻重新冲击成孔(避免破坏固化层)。

(三)注浆加固法(大溶洞、连通溶洞)

1.适用于溶洞高度大、填充物松散的场景,通过注浆填充溶洞、加固地层,是处理大溶洞的核心方法。

2.注浆孔布设:

①根据地质勘察资料,优先对最大溶洞或连通溶洞注浆(1个孔可覆盖3m范围);

②注浆孔同时用于勘探,通过取芯明确溶洞高度、填充物类型。

③注浆参数:

·浆液:水泥浆(水:水泥=0.8:1,32.5级水泥);需增强时用水泥砂浆(水:水泥:砂=1:1:0.8),或双液浆(水玻璃用量现场试验确定);

·压力:0.51.0MPa(现场试验调整);

·速度:1520L/min(确保浆液渗透固结);

·注浆管:插入填充物底部,边注浆边缓慢上提(控制渗透半径≥3m)。

3.施工要点:

①采用间歇注浆(先注后停,待浆液初固后再注),防浆液流失;

②后注浆孔需提高压力(确保密实),注完后及时封孔;

③注浆顺序根据现场地层情况调整(通常从外围到中心)。
