浙江2010版计价依据小解之:10建筑装饰定额


导读:

一、定额概况

二、对比03计价依据

三、软件相关应用

一、定额概况

1、背景:?定额人工单价调整;?浙江省建筑节能补充定额的颁布;?03版定额颁布执行5年。

2、修订过程:09年6月开始制定方案,10年1月进行消耗量确定,10年4月进行定额水平评测,10年9月完成审核审定,10年11月中旬发布执行。

二、对比03计价依据

1、项目设置上有些调整,增加了一些子目,如土石方章节下新增了机械挖淤泥、流沙定额;减少了一些子目,如砌筑工程取消了土青砖、大仑砖相应的定额,调整了一些子目的章节归属,如将木结构工程下的厂库房大门及特种门部分的定额子目移入第十三章“门窗工程”。对混凝土及钢筋工程下分列现浇现拌和现浇商品混凝土子目。装饰装修部分,删除所有预制水磨石面层子目,包括预制水磨石楼地面、预制水磨石踢脚线、预制水磨石楼梯、预制水磨石台阶和预制水磨石零星装饰子目共5个,删除地砖楼地面(周长2400mm以外)离缝8mm子目2个。增加石材、块料弧形切割增加费子目2个。合并金属扶手带栏杆栏板有机玻璃栏板、钢化玻璃栏板、玻璃栏杆为玻璃栏板子目,共删除10个子目等。

2、章节说明修改情况,对于新增和调整的子目做了明确规定,如增加了综合土石方定额的使用规定,明确了土方、泥浆外运的相关规定。补充了SMW工法搅拌桩中插拔型钢的工程量计算规则,以混凝土及钢筋混凝土工程中[说明与规则未特指子目定额的,互相适用,现拌泵送混凝土的使用规定]等。装饰装修部分,调整修改了整体面层砂浆设计厚度与定额不同时,原定额按每增减5mm调整,本次修定为可按比例调整。增加了块料面层厚度设计与定额不同时,如何进行调整换算的说明等

3、工程量计算规则修改。现浇构件模板工程量计算的规定及含模量表的关系,增加了后浇带的工程量计算规则,钢筋保护层、搭接长度,调整箍筋的计算方法(箍筋排列、螺旋箍筋),装饰装修部分,增加了楼梯、台阶块料面层打蜡面积按水平投影面积以平方米计算。修改了整体面层台阶的工程量计算规则,与上册附属有关工程量计算规则相统一。增加了水泥砂浆礓磋面层工程量按设计图示尺寸以平方米计算等。为大家理解10定额新规做了指引,同时提高了组价的效率,

三、软件相应处理

对于10定额中变化突出的内容,软件做了相应的处理。下面谨选出具有代表性的几点一起来看一下:

1、建筑专业: ?洞库照明费的记取。 业务:10定额建筑专业总说明第十一条:洞库照明费以地下室面积,以及外围开窗面积小于室内平面面积2.5%的库房、暗室等的面积之和为基数,按每平方米15元计算(其中人工0.25工日)软件中:点击在分部分项界面,工具栏中[洞库照明费],如图:

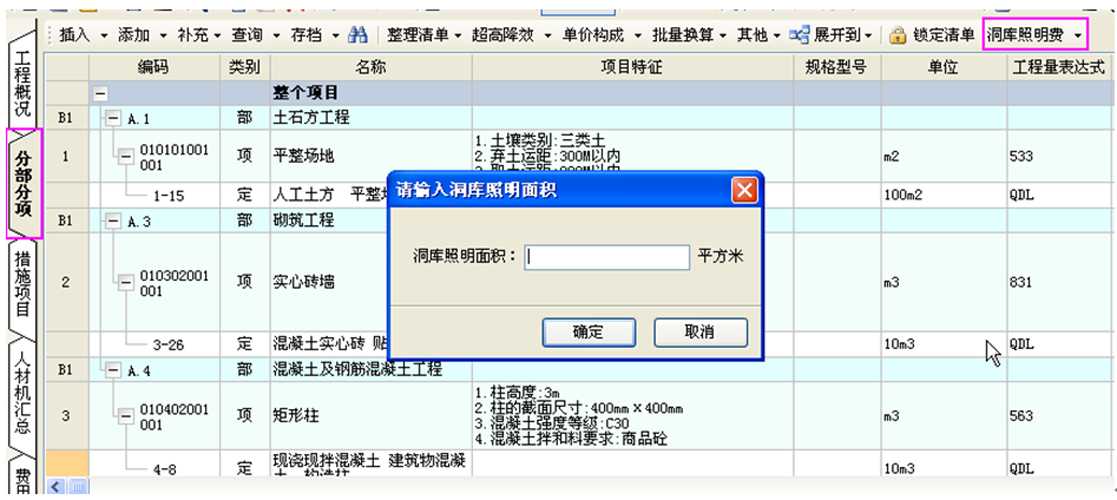

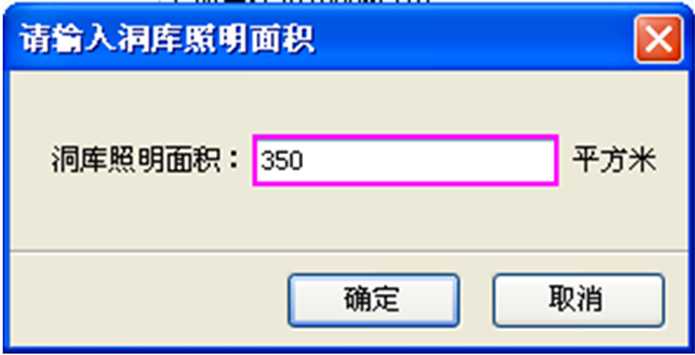

在弹出的框内,根据实际工程中符合定额规定要求的暗室面积和输入相应面积值,

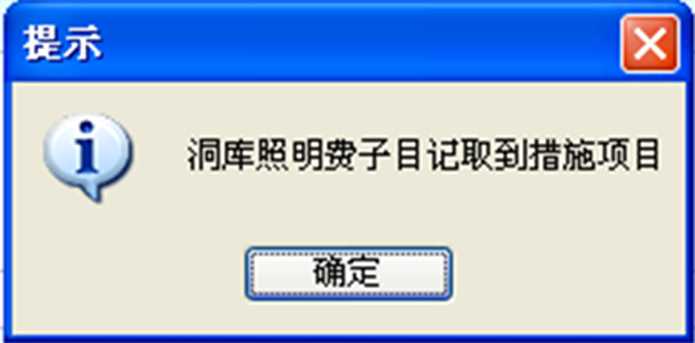

之后"确定",提示洞库照明费记取到措施界面




切换至措施界面,查看结果:

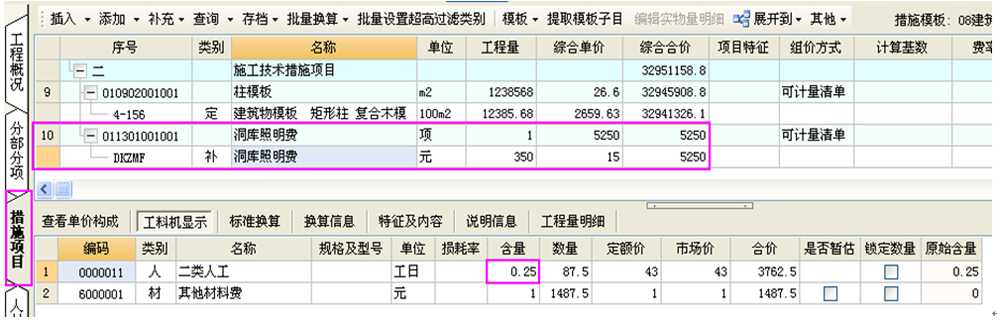

核对计算结果:定额要求单价=15元/m2,工程量为:350m2.则综合单价为15*350=5250。定额规定其中人工消耗量为0.25工日,那么人工费即为:0.25*350*43(人工定额价)=3762.5。又定额单价等于其下组成价格之和,所以:5250(洞库照明费)-3762.5(人工费)=1487.5(列为其他材料费);

?商品砼与现浇砼的相互换算
业务:现浇混凝土浇捣按现拌混凝土和商品混凝土两部分列项。

现拌泵送混凝土按商品泵送混凝土定额执行,混凝土单价按现场搅拌泵送混凝土换算,搅拌费、泵送费按构件工程量套用相应定额。

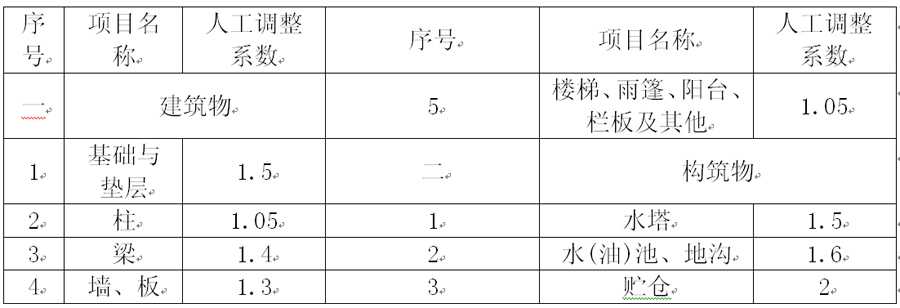

商品混凝土定额按泵送考虑的项目,实际采用非泵送时,套用泵送定额,混凝土单价换算,其人工乘以下表相应系数,其余不变。

人工调整系数表

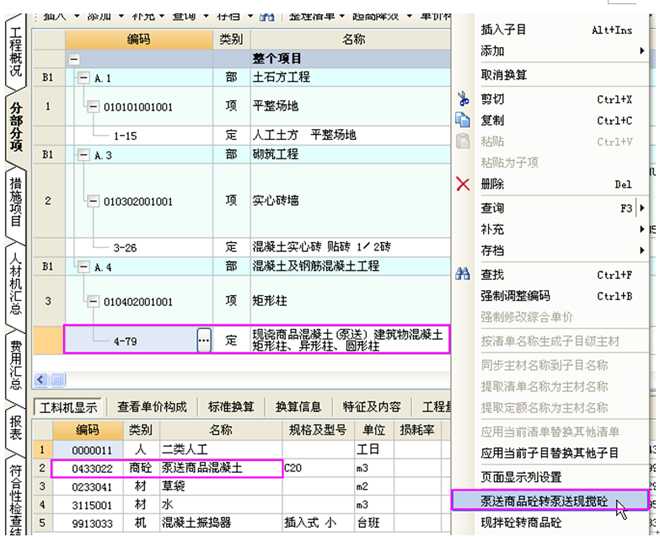

软件中: 1)商品泵送砼换现拌泵送砼--定位到子目行右键,在弹出的菜单中选择



弹出替换砼界面

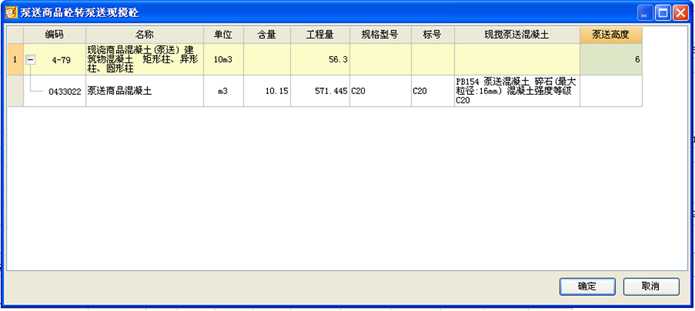

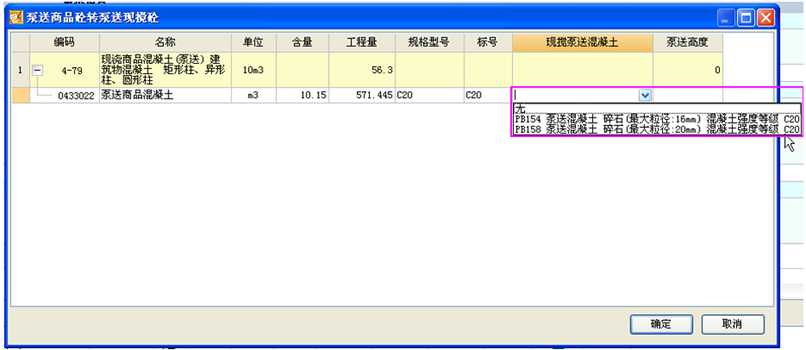

在下拉菜单中选择符合实际工程的现拌砼,输入相应泵送高度。

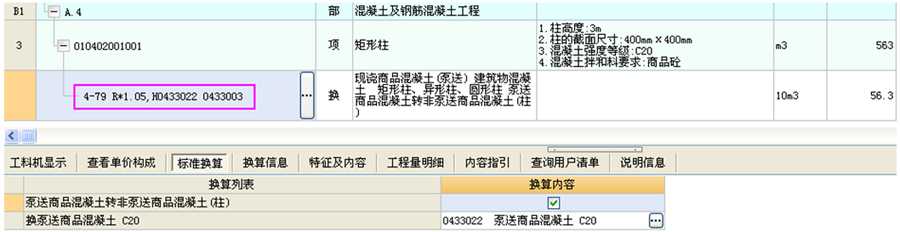

确定后,查看结果

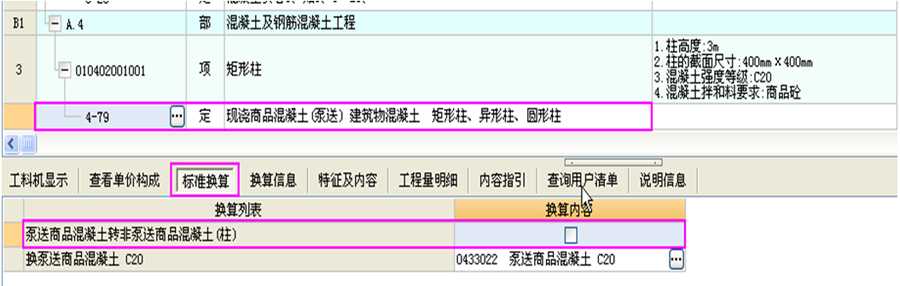

核对结果:定额要求将商品砼转换为现拌砼时,混凝土单价按现场搅拌泵送混凝土换算,搅拌费、泵送费按构件工程量套用相应定额。如图,4-79下砼材料由泵送商品混凝土 C20变为泵送混凝土 C20;并且搅拌费、泵送费也分别记取了。

2)商品泵送砼转非泵送砼---鼠标定位到子目行,点击[标准换算]页签



在“泵送商品混凝土转非泵送商品混凝土”处勾选,查看子目编码信息



查看换算结果

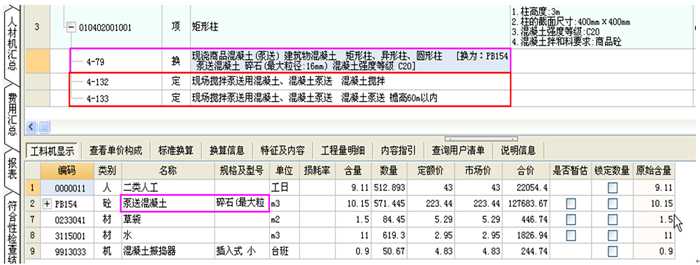

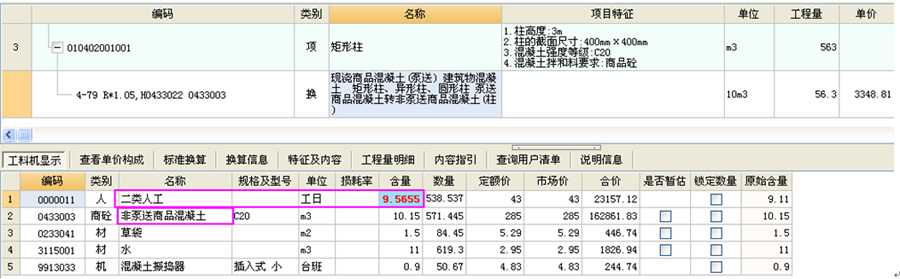

核对结果:定额规定采用非泵送时,套用泵送定额,混凝土单价换算,其人工乘以列表中的系数,柱构件对应的系数为1.05.查看换算后子目下的材料,泵送商品砼换为非泵送商品砼,人工原含量9.11,现含量:9.11*1.05=9.5655
2、装饰装修专业

墙柱面一般抹灰的换算

业务:本定额中对设计抹灰的子目均注明了抹灰厚度,并规定抹灰遍数除定额另有说明外,均按三遍考虑。实际抹灰厚度与遍数与设计不同时按以下原则调整:

(1)抹灰厚度设计与定额不同时,按抹灰砂浆厚度每增减1mm定额进行调整。
(2)抹灰遍数设计与定额不同时,每100m2人工另增加(或减少)4.89工日。

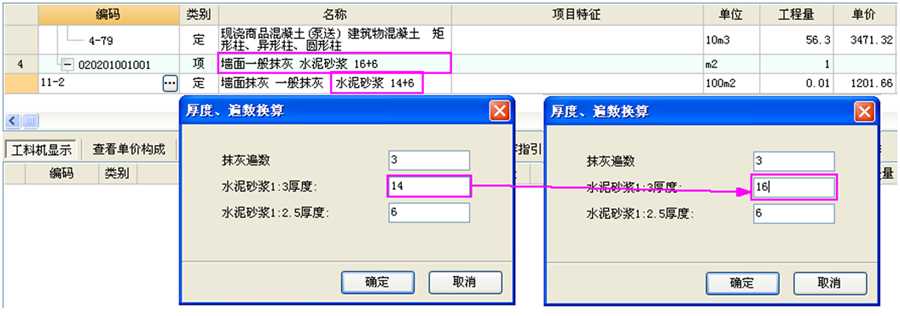

软件中:实际抹灰厚度与定额不同,如子目11-2,实际厚度为16+6,(定额标准厚度为14+6),在编码处输入11-2回车,弹出下面对话框,在对应水泥砂浆的厚度框中输入实际厚度,



确定后



子目换算结束。

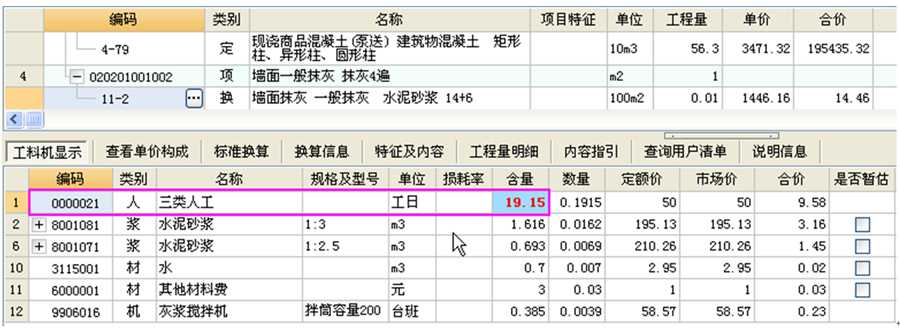

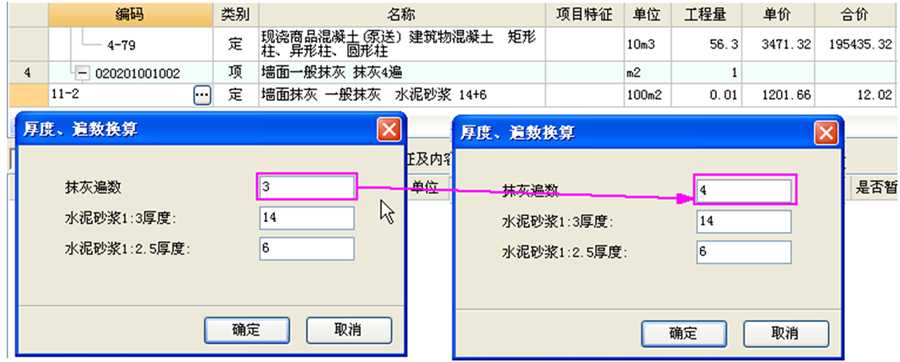

核对结果:定额规定,抹灰厚度设计与定额不同时,按抹灰砂浆厚度每增减1mm定额进行调整。定额标准厚度为14+6,而实际厚度为16+6,所以增加一条每增加子目11-6*2(16-14) 实际抹灰遍数不同时:如子目11-2,实际遍数为4遍

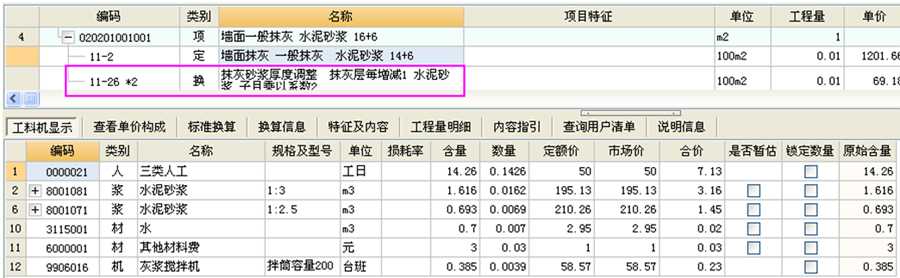

确定后,查看子目信息


核对结果:定额要求抹灰遍数设计与定额不同时,每100m2人工另增加(或减少)4.89工日,原人工含量为14.26。遍数增加一遍,则人工增加4.89.结果14.26+4.89=19.15
