土建工程计量-桩与地基基础工程清单算法

二、桩与地基基础工程

概述:

桩基础是有若干根桩和桩顶的承台组成的一种常用的深基础。它举要承载能力大、抗震性能好、沉降量小等特点。采用桩基施工科省去大量土方、排水、支撑设施,而且施工简便,可以节约劳动力和压缩工期。

A.3.1

1、预制钢筋混凝土桩

预制钢筋混凝土桩:施工时有两个工序,也就是把桩在工厂或施工现场预制好,通过打桩机把预制好的桩打入地基内。

规则:按设计图示尺寸以桩长或根数计算。

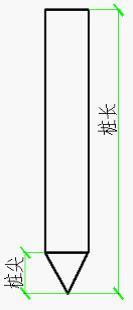

桩的长度计算是含桩尖的长度。

工作内容:1、桩制作、运输,2、打桩、试验桩、斜桩,3、送桩,4、管桩填充材料、刷防护材料,5、清理、运输。

主要事项:土壤类别、单桩的长度(根数),桩截面,混凝土标号,防护材料种类等。

2、接桩

接桩:钢筋混凝土预制长桩,受运输条件和打桩架的高度限制,一般分成数节制作,分节打入,在现场接桩。

规则:按设计图示规定以接头数量(板桩按接头长度)计算。

工作内容:1、桩制作、运输,2、接桩、材料运输。

主要事项:桩截面、桩接头长度、接桩材料等

3、混凝土灌注桩

混凝土灌注桩:和预制桩的工艺不同,灌注桩是在施工现场的桩位上先成孔,然后在孔内灌注混凝土,也可以加入钢筋后灌注混凝土。

规则:按设计图示尺寸以桩长(包括桩尖)或根数计算。

工作内容:1、成孔、固壁,2、混凝土制作、运输、灌注、振捣、养护,3、泥浆池及沟槽砌筑、拆除,4、泥浆制作、运输,5、清理、运输。

注意事项:桩截面,成孔方法,混凝土等级等。

A.3.2其它桩

砂灌注桩、灰土挤密桩、旋喷桩、喷粉桩这几种桩,只是材料和工艺不同,计算方法和混凝土灌注桩是相同。

砂灌注桩:是先通过用振动、冲击或振动水冲等方式在软弱地基中成孔,再将砂挤压入孔。

工作内容:1、成孔,2、沙石运输,3、填充,4、振实

主要事项:土壤级别,桩截面,成孔方法,沙石级配等。

灰土挤密桩:是由桩间挤密土和填夯的桩组成的人工复合地基。方法是利用打入钢套管(或振动管)在地基中成孔,通过挤压作用,是地基上到加密,然后在孔内分层填入灰土后夯实而成灰土桩。

工作内容:1、成孔,2、灰土拌合、运输,3、填充,4、夯实。

主要事项:土壤级别、桩截面、成孔方法、灰土级配等。

旋喷桩、喷粉桩:是深层搅拌的一种施工方法。是利用水泥、石灰等材料作为固化剂的主剂,通过特制的深层搅拌机械,在地基深处就地将软土和固化剂强制搅拌,利用固化剂和软土之间所产生的一系列物力化学反应,使软土硬结成具有整体性的并具有一定承载力的复合地基。用水泥浆和地基土搅拌的水泥浆就是旋喷桩;用水泥粉或石灰粉和地基土搅拌的粉体喷射搅拌就是粉喷桩。

旋喷桩工作内容:1、成孔,2、水泥砂浆制作、运输,3、水泥浆旋喷

喷粉桩工作内容:1、成孔,2、粉体运输,3、粉体固化。

规则:按设计图示尺寸以桩长(包括桩尖)计算。

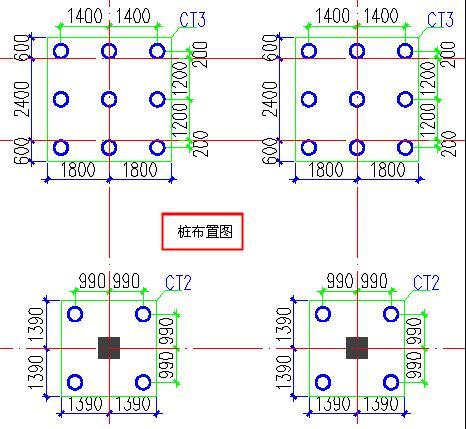

桩的计算:桩根数:26

注意事项:桩的长度,截面、材质、成孔方式等。

套项:混凝土灌注桩

A.3.3地基与边坡处理

1、地下连续墙

地下连续墙是在深基础的施工中发展起来的一种施工方法。它是以专门的挖槽设备,沿着深基或地下构筑物周边,采用触变泥浆护壁,按设计的宽度、长度和深度开外沟槽,待槽段形成后,在槽内设置钢筋笼,采用导管法浇筑混凝土,筑成一个单元槽段和混凝土墙体。依次继续挖槽、浇筑施工,并以某种接头方式将单元墙体系逐个地连接成一道连续的地下钢筋混凝土墙或帷幕,以作为防渗、挡土、承重的地下墙体结构。

规则按设计图示墙中心线乘以厚度乘以槽深以体积计算。

工作内容:1、挖土成槽、余土运输,2、导墙制作、安装,3、锁扣管吊装,4、浇筑混凝土连续墙,5、材料运输。

2、振冲灌注碎石

振冲灌注碎石也是处理地基的一种方法。和砂灌注桩有点相似,也是先成孔,然后灌注碎石。

规则:按设计图示孔深乘以孔截面积以体积计算

工作内容:1、成孔,2、碎石运输,3、灌注、振实。

3、地基强夯

地基强夯法是将夯锤提到高处使其自由落下将地基土夯实,经过多次重复提起落下,使地基表面形成一层较为均匀密实的硬壳层,从而提高地基承载力,降低其压缩性,改善地基性能。强夯法适用于处理碎石土、砂土、低饱和度粉土与黏性土、素填土和杂填土等地基。强夯夯实的影响深度及加固效果与夯锤质量锤底直径落距夯打遍数及土质条件等因素有关,需要通过现场试夯来确定。强夯法具有加固地基效果显著、适用土类广设备简单施工方便、节省材料施工期短、施工文明和施工费用低等特点。

规则:按设计图示尺寸以面积计算。

工作内容:1、铺夯填材料,2、强夯,3、夯填材料运输。

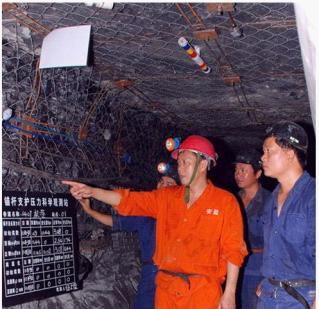

4、锚杆支护、土钉支护

锚杆支护、土钉支护:不仅用于矿山,也用于工程技术中,对边坡,隧道,坝体进行主动加固的施工技术。锚杆和土钉只是施工材料及工艺不同,计算方法是一样的。

规则:按设计图示尺寸以支护面积计算。

锚杆支护的工作内容:1、钻孔,2、浆液制作、运输、压浆,3、张拉锚固,4、混凝土制作、运输、喷射、养护,5、砂浆制作、运输、喷射、养护。

土钉支护的工作内容:1、钉土钉,2、挂网,3、混凝土制作、运输、喷射、养护,4、砂浆制作、运输、喷射、养护。
