土建工程计量-防腐、隔热、保温工程清单算法

四、防腐、隔热、保温工程
概述:

防腐工程时指有特殊防腐要求的面层;隔热、保温工程是指有保温要求的工程,例如北方的住宅,外墙都需要有保温层的。

A.9.1防腐面层

1、防腐混凝土面层、防腐砂浆面层、防腐胶泥面层、玻璃钢防腐面层。

规则:按设计图示尺寸以面积计算。1)平面防腐:扣除凸出地面的构筑物,设备基础等所占面积。2)立面防腐:砖垛等突出部分按展开面积并入墙面积内。

防腐混凝土面层的工作内包括:1、基层清理,2、刷基刷稀胶泥,3、砂浆制作、运输、摊铺、养护,4、混凝土制作、运输、摊铺、养护。

防腐砂浆面层的工作内容包括:1、基层清理,2、胶泥调制、摊铺。

玻璃钢防腐面层的工作内容包括:1、基层清理,2、刷底漆、刮腻子,3、胶浆配制、涂刷,4、粘布、涂刷面层。

2、聚乙烯板面层、块料防腐面层

规则:按设计图示尺寸以面积计算。

1)平面防腐:扣除凸出地面的构筑物,设备基础等所占面积。

2)立面防腐:砖垛等突出部分按展开面积并入墙面积内。

3)踢脚板防腐:扣除门洞所占面积并相应增加门洞侧壁面积。

聚乙烯板面层的工作内容包括:1、基层清理,2、配料、涂胶,3、聚氯乙烯板铺设,4、粘布、涂刷面层。

块料防腐面层的工作内容包括:1、基层清理,2、砌块料,3、胶泥调制、勾缝。

A.9.2其他防腐

1、隔离层:防腐涂料

规则:按设计尺寸以面积计算。

1)平面防腐:扣除凸出地面的构筑物,设备基础等所占面积。

2)立面防腐:砖垛等突出部分按展开面积并入墙面积内。

防腐涂料的工作内容包括:1、基层清理刷油,2、煮沥青,3、胶泥调制,4、隔离层铺设。

防腐涂料的工作内容包括:1、基层清理,2、刷涂料。

2、砌筑沥青浸渍砖:按设计图示尺寸以体积计算。

工作内容包括:1、基层清理,2、胶泥调制,3、浸渍砖铺砌。

A.9.3隔热、保温

1、保温隔热屋面

保温隔热屋面:适用于各种材料的屋面隔热保温;

保温隔热天棚:适用于各种材料的下贴式或吊顶上搁置式的保温隔热天棚。

规则:按设计图示尺寸以面积计算。不扣除柱、垛所占面积。

保温隔热屋面、保温隔热天棚的工作内容包括: 1、基层清理,2、铺粘保温层,3、刷防护材料。

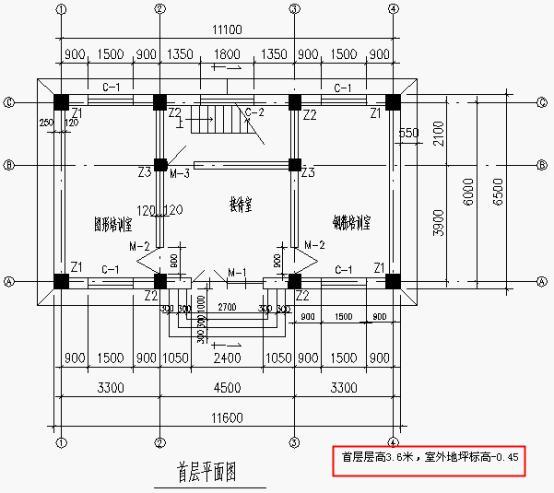

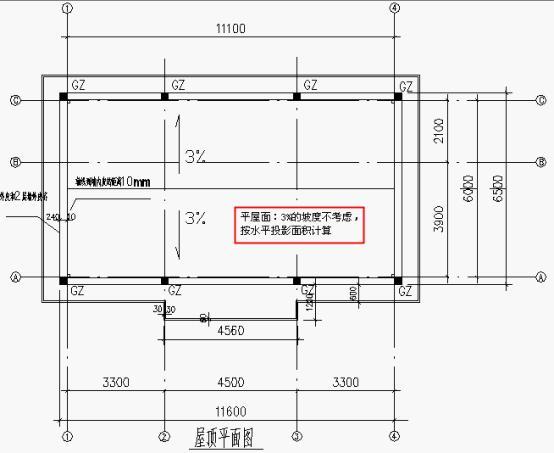

屋面保温计算:(女儿墙内有保温,女儿墙外无保温)

S女儿墙以内平面=11.1+0.01*2*6+0.01*2=66.942M2

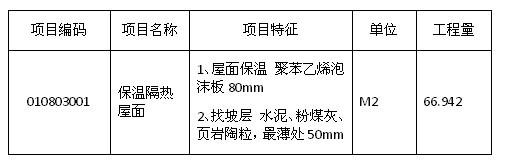

套项:


2、保温隔热墙

保温隔热墙:适用于工业与民用建筑物外墙、内墙保温隔热工程。

规则:按设计图示尺寸以面积计算。扣除门窗洞口所占面积;门窗洞口侧壁需做保温时,并入保温墙体工程量内。

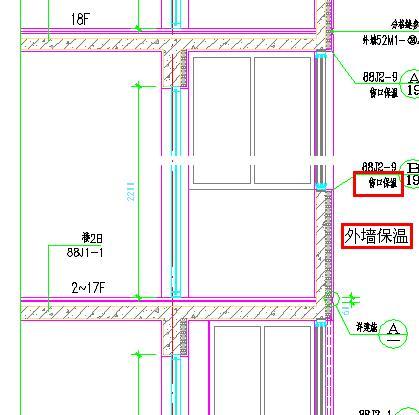

外墙保温的计算:

L首层外墙外皮=11.6+6.5*236.2m

S首层保温=36.2*3.6+0.45-14.04(窗)-6.48(门)-1.485(台阶)=124.605M2

套项:外墙保温












3、保温柱

规则:按设计图示以保温层中心线展开长度乘以保温层高度计算。

保温隔热墙、保温柱的工作内容包括:1、基层清理,2、底层抹灰,3、黏贴龙骨,4、填贴保温材料,5、粘贴面层,6、嵌缝,7、刷防护材料。

4、隔热楼地面

规则:按设计图示尺寸以面积计算。不扣除柱、垛所占面积。

隔热楼地面等于墙间的净面积。

工作内容包括:1、基层清理,2、铺设粘贴材料,3、铺贴保温层,4、刷防护材料。

A.9.4

其他相关问题应按下列规定处理:

1、保温隔热强的装饰面层,应按B.2中相关项目编码列项。

2、柱帽保温隔热应并入天棚保温隔热工程量内。

3、池槽保温隔热,池壁、池底应分别编码列项,池壁应并入墙面保温隔热工程量内,池底应并入地面保温隔热工程量内。

措施项目费

措施项目:

1.1、混凝土、钢筋混凝土模板及支架

1.2、脚手架

1.3、垂直运输机械

在措施项目里,只有后三项是需要计算的,第1112是按各地的定额规则来计算的,在北京都是按建筑面积计算。第10项模板的计算在定额算量里讲解。
