土建工程计量-土石方工程量定额算法

概述:

定额量的计算,和清单算量有好多相似的地方,也是要根据规则来计算。建筑部分和清单的规则有大部分是相同的,只是土方定额要考虑工作面和放坡,也就是以实计算;另外清单里的混凝土模板是在措施里考虑,在定额里模板有详细的规则要求,所以在下面我们就只介绍定额的土方和模板的计算。

一、 土石方工程量

1、说明

本章包括:人工土石方、机械土石方、爆破岩石3节共62个子目。

平整场地是指室外设计地坪与自然地坪平均厚度在±0.3m以内的就地挖、填、找平;平均厚度在±0.3m以外执行挖土方相应项目。

定额中不包括地上、 地下障碍物处理及建筑物拆除后的工程垃圾清理,发生时另行计算。

定额综合了干土、湿土,执行中不得调整。但不包括挖淤泥,发生时另行计算。

土方工程不论是否带挡土板均执行本定额。

挖土方、沟槽、基坑的划分标准:

图示沟槽底宽在3m以内,且沟槽长大于槽宽三倍以上的执行沟槽定额子目;图示坑底面积在27m2以内的执行基坑定额子目。图示沟槽底宽在3m以外,坑底面积在27m2以外,执行挖土方定额子目。

混合结构的住宅工程和柱距6m以内的框架结构工程,设计为带形基础或独立柱基,且基础槽深大于3m时,按外墙基础垫层外边线内包水平投影面积乘以槽深计算工程量,不再计算工程面及放坡土方增量,执行挖土方定额子目。

基础挖土方采取基坑支护不需要放坡时,不得计算放坡土方增量;采取喷锚基坑支护时,放坡土方增量计取按(附表二)规定。

土方运距按下列规定计算:

1) 自卸车运土运距定额中是按5km以内、20km以内、30km以内和30km以外综合编制的,执行中不允许调整。

2) 推土机推土运距:按挖方区重心至回填区重心之间的直线距离计算。

3) 铲运机运土运距:按挖方区重心至卸土区重主加转向距离45m计算。

2、工程量计算规则

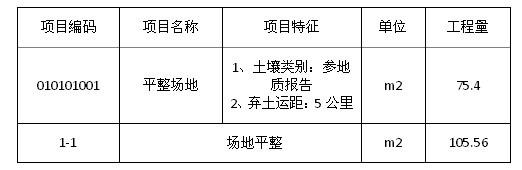

平整场地按建筑物首层建筑面积(地下室单层建筑面积大于首层建筑面积时,按地下室最大单层建筑面积)乘以系数1.4以平方米计算。构筑物按基础底面积乘以系数2以平方米计算。

计算基础挖土的规定:

基础挖土按挖土底面积乘以挖土深度以立方米计算,挖土深度超过放坡起点1.5m,另计算放坡土方增量,局部加深部分的挖土工程量并入到土方工程量中。

1.挖土底面积:

1土方、基坑按图示垫层外皮尺寸加工作面宽度(见附表一)的水平投影面积计算。

2沟槽按基础垫层宽度加工作面宽度乘以沟槽长度计算。

2.挖土深度:

1室外设计地坪标高与自然地坪标高在±0.3m以内,挖土深度从基础垫层下表面标高算至室外设计地坪标高。

2室外设计地坪标高与自然地坪标高在±0.3m以外,挖土深度从基础垫层下表面标高算至自然地坪标高。

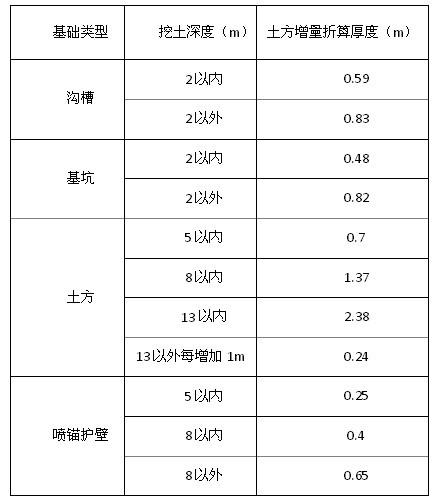

3.放坡土方增量:

1挖土方和基坑放坡土方增量按放坡部分的外边线长度(含工作面宽度)乘以挖土深度再乘以相应的放坡土方增量折算厚度(见附表二)以立方米计算。

2沟槽放坡土方增量按沟槽长度乘以挖土深度再乘以相应放坡土方增量折算厚度以立方米计算。

3挖土方深度超过13m时,放坡土方增量折算厚度,按13m以外每增1m的折算厚度乘以超过的深度(不足1m1m计算),并入到13m以内的折算厚度中计算。

挖管沟按图示中心线长度计算。沟底宽度,设计有规定的,按设计规定尺寸计算,设计无规定的,按(附表三)规定宽度计算。

石方爆破按图示尺寸以立方米计算,其沟槽、基坑深度、宽度允许超挖量为200mm,并入工程量中计算。

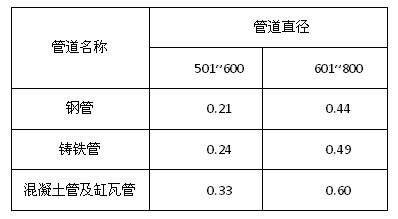

回填土按挖土体积扣除室外设计地坪以下的建筑物、构筑物、墙基、柱基、垫层及管道直径大于500mm所占的体积。管径超过500mm时按(附表四)规定扣除管道所占体积。室外设计地坪与自然地坪平均厚度在0.3m以外,回填土体积单独计算。

房心回填土,按主墙之间的面积乘以回填土厚度以立方米计算。

余(亏)土运输工程量按下式计算:

余(亏)土运输体积=挖土总体积-回填土总体积-0.9×灰土体积。

式中计算结果是正值时为余土外运体积,负值时为亏土体积。

地坪原土打夯,按打夯面积以平方米计算。

分层填方碾压,分密实度(或容重)按图示尺寸以立方米计算。

机械场地平整、碾压按图示尺寸以平方米计算。

十一打钎拍底的工程量按基础垫层水平投影面积以平方米计算。

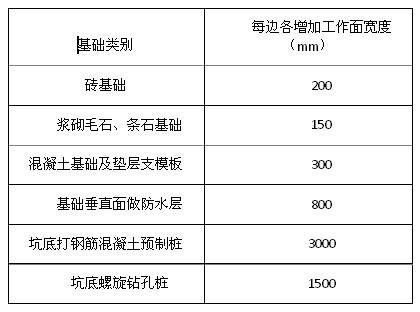

附表一 基础施工所需工作面宽度计算表


附表二 放坡土方增量折算厚度表





附表三 管沟底部宽度表

单位: m

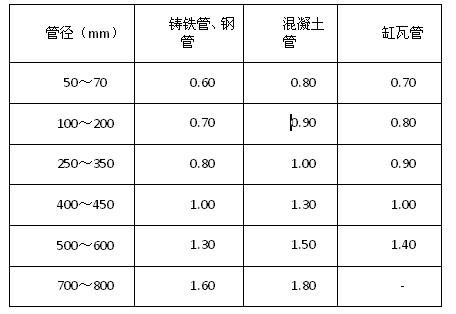

附表四 管道体积换算表

平整场地按建筑物首层建筑面积(地下室单层建筑面积大于首层建筑面积时,按地下室最大单层建筑面积)乘以系数1.4以平方米计算。构筑物按基础底面积乘以系数2以平方米计算。

清单组价

土方:定额的土方就是施工时实际工程量,与清单不同处在于定额量的挖土方既包括工作面,还包括土方的放坡。

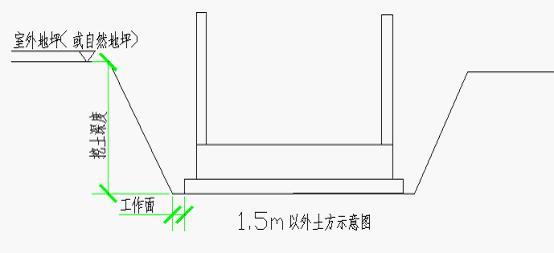

上面两个图第一个有工作面、放坡;另一个有工作面,没有放坡。工作面积和放坡有什么规定呢?

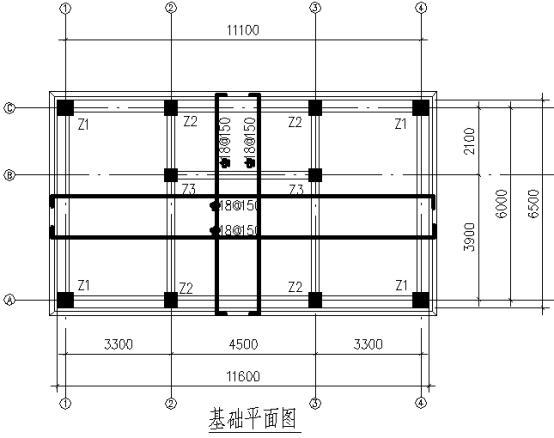

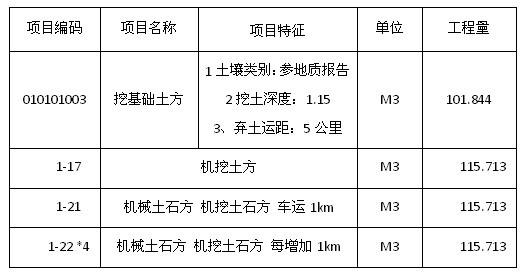

定额土方量计算:

V土方=[11.1+0.6+0.3*2]*[6+0.6+0.3*2]*1.15=115.713M3

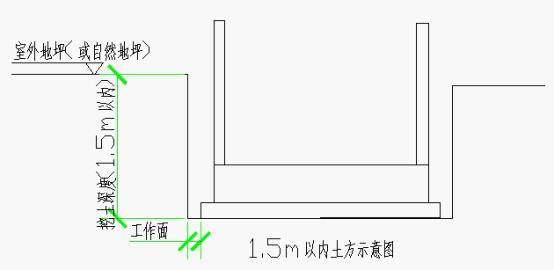

说明:规则的放坡起点是从1.5m开始的,本图的挖土深度是1.15m,所以不考虑放坡,如果挖土深度大于1.5m,就要考虑。如果挖土在现场堆放,就不需要套运土方,如果现场没有地方堆放土,那挖出来的土就要运出去,那么在挖土的组价是就要套运土的定额,在回填时也要套运回土的。

下面的运土按5Km考虑。

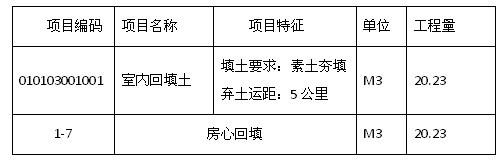

清单组价

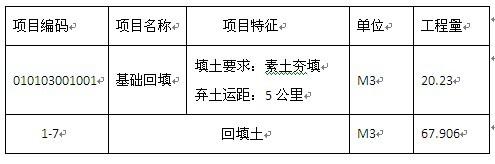

室内回填V=57.79(主墙间净面积)*0.45-0.1)(室外地坪-地面厚度)=20.23m3

基础回填V=115.713(挖土量)-47.807(基础所有构件量)=67.906M3


套项:

房心回填



基础回填
