24清单计价标准,超高施工增加费在哪计费?

笔者参与了一个24清单项目的投标,在组价过程中发现一个很有意思的问题,措施项目清单找不到“超高施工增加”费的清单项。开始我还以为是招标工程量清单漏项,随后打开24清单书籍查看,原来24清单本身就没有对“超高施工增加”费列项。

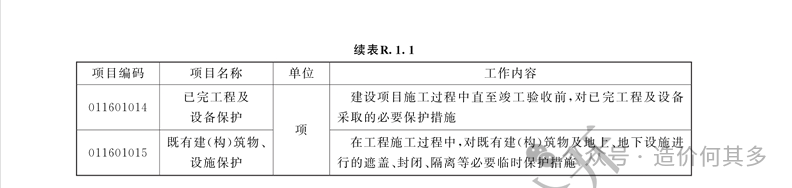

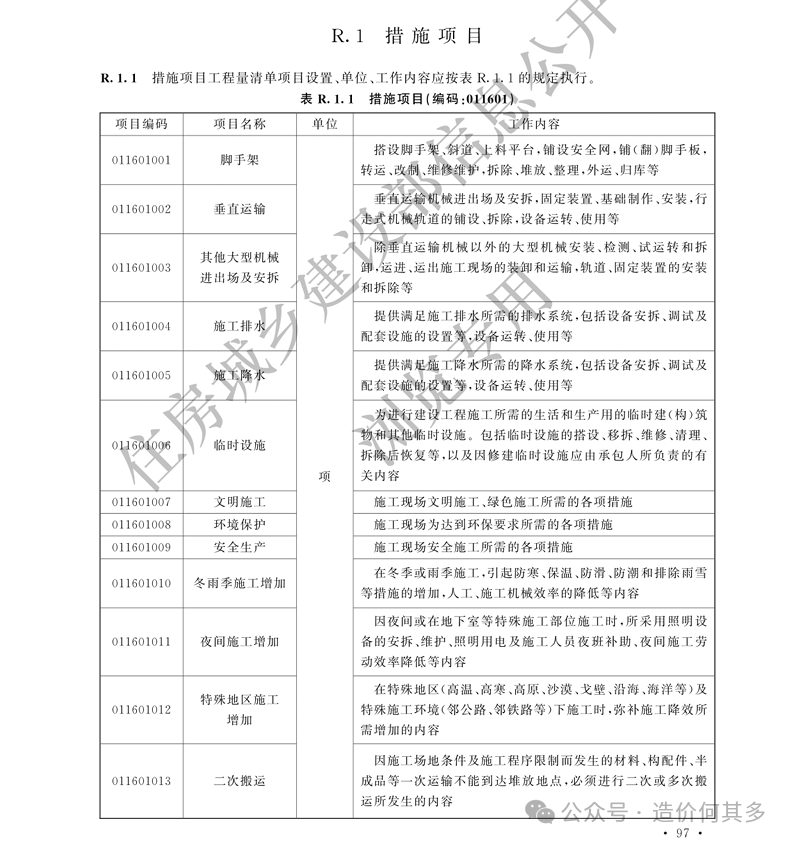

关于超高施工增加费是否进行组价的问题。肯定有人会说,清单没列项就不需要考虑这笔费用。笔者认为,清单组价的根本是地区定额和行业定额,以河南省2016定额为例,超高施工增加是单列子目,不包含在其他子目中。比如下图中措施项目中的“脚手架”、“垂直运输”、“其他大型机械进出场及安拆”三项费用,如果预算人员只是机械式的套取相应脚手架子目、垂直运输子目、大型机械进出场及安拆子目,会造成超高施工增加费漏项。
因此必须将超高施工增加费计入到某项措施费或者分部分项费用中,才能保证预算费用的完整。

同样问题,招标控制价编制单位漏算,会照成招标控制价偏低。施工单位漏算,投标清单预算就当是让利了,但是费率标项目,损失的是真金白银。
