首页

  1. 首页
  2. 造价论文
  3. 内容

为什么市场价300元/天,而定额综合单价仅100元/工日?

1、什么是定额

定额是生产产品和生产消耗之间的数量关系的标准。具体地说,在工程施工过程中,为完成某一项合格产品,就要消耗一定的人工,材料,机械设备和资金。这些消耗因技术水平,组织管理水平及其客观条件的影响而不同。因此,为了统一考核消耗水平,就需要一个相对统一的消耗标准,就是在正常的生产条件下,完成单位合格产品所必须的人工、材料、机械设备及其资金消耗的标准数量,这个标准数量就称为定额。


2、为什么市场价和综合单价看着相差这么大?

标题中:“300元/天”“100元/工日”单位不同,对比前提不一样。



两者有时间差别、工种差别、取费差别



解释1:

定额中人工是按八小时计的,含量还比较高,比如砌砖一立方定额人工1.06工日,实际一天最少两三立方。也就是说可能我们工作中要1个人工完成的工作,在定额的消耗量中可能给你的是2-3个工。

解释2

市场人工单价300元/d大概率是说师傅300元/d,他把小工150元/d的信息隐藏了。同时,这里的计价单位是“元/d”,其中1d可能是工作9小时,甚至10小时或以上。



3、定额的综合考虑

定额用的是综合工日概念。


现场施工过程中完成一项工作有多种方法,比如有不同工种和机械配合。


但是综合工日没有工种概念,它是通过工人完成一个合格定额单位工序所耗用各类施工人员的加权平均工作天数科学计算出来的。

每工日按8小时计,不区分普工,技工和高工。



4、两者之间的的灰色地带如何找补

🌟量上不足价上补,价上不足量上找

在定额计价的年代,定额含量、定额单价都是不能任意更改的常量。

定额人、材、机含量不足时,定额编制人会考虑将定额人、格、机单价适当提高点;定额单价不足时,定额编制人会通过定额计算规则,将定额工程量放大几个百分点以弥补定额单价不足的损失(如小于0.3m2的孔洞不予以扣除)。

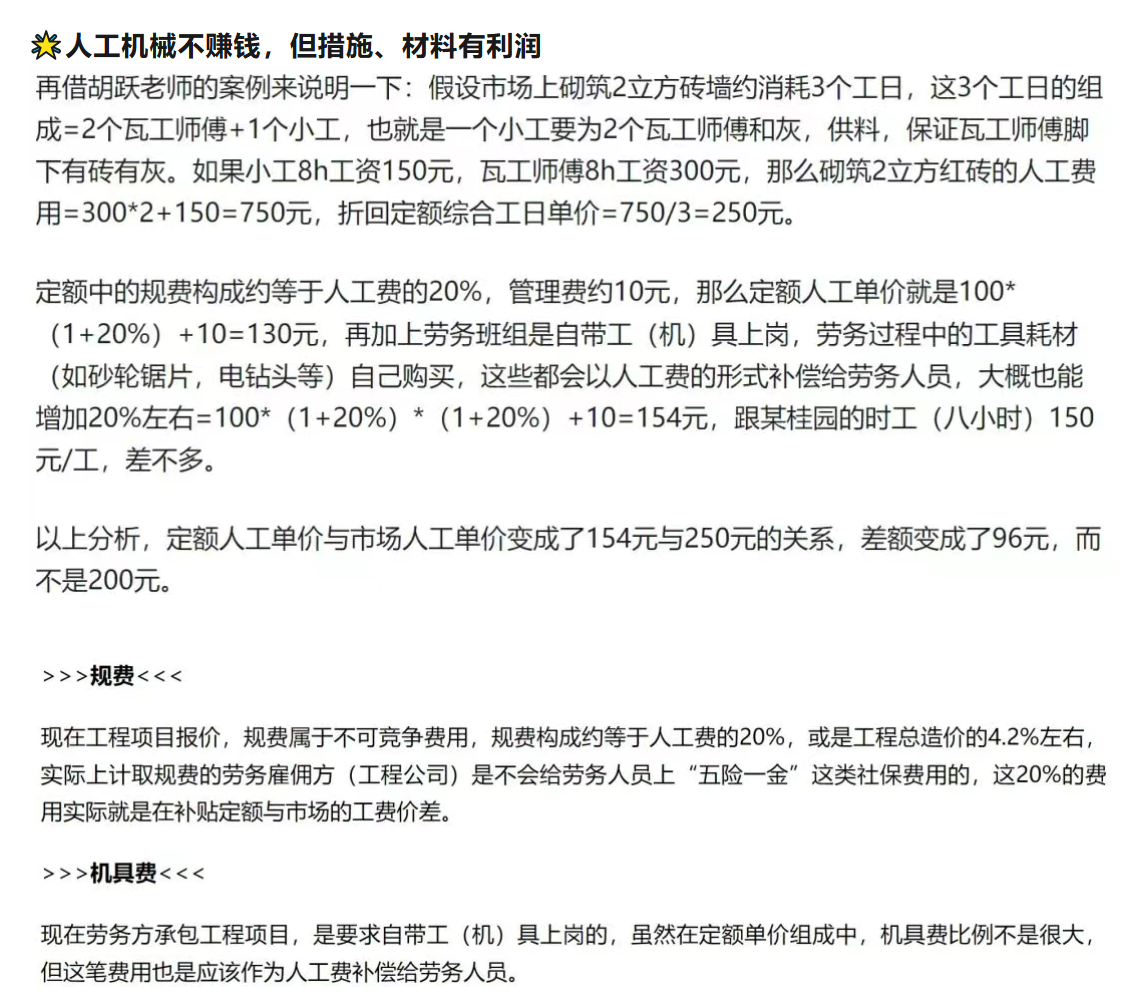

1 - 副本(1).png

5、总结

    定额与市场价有差是不可避免的,但是没有100和300这个视觉冲击这么大。

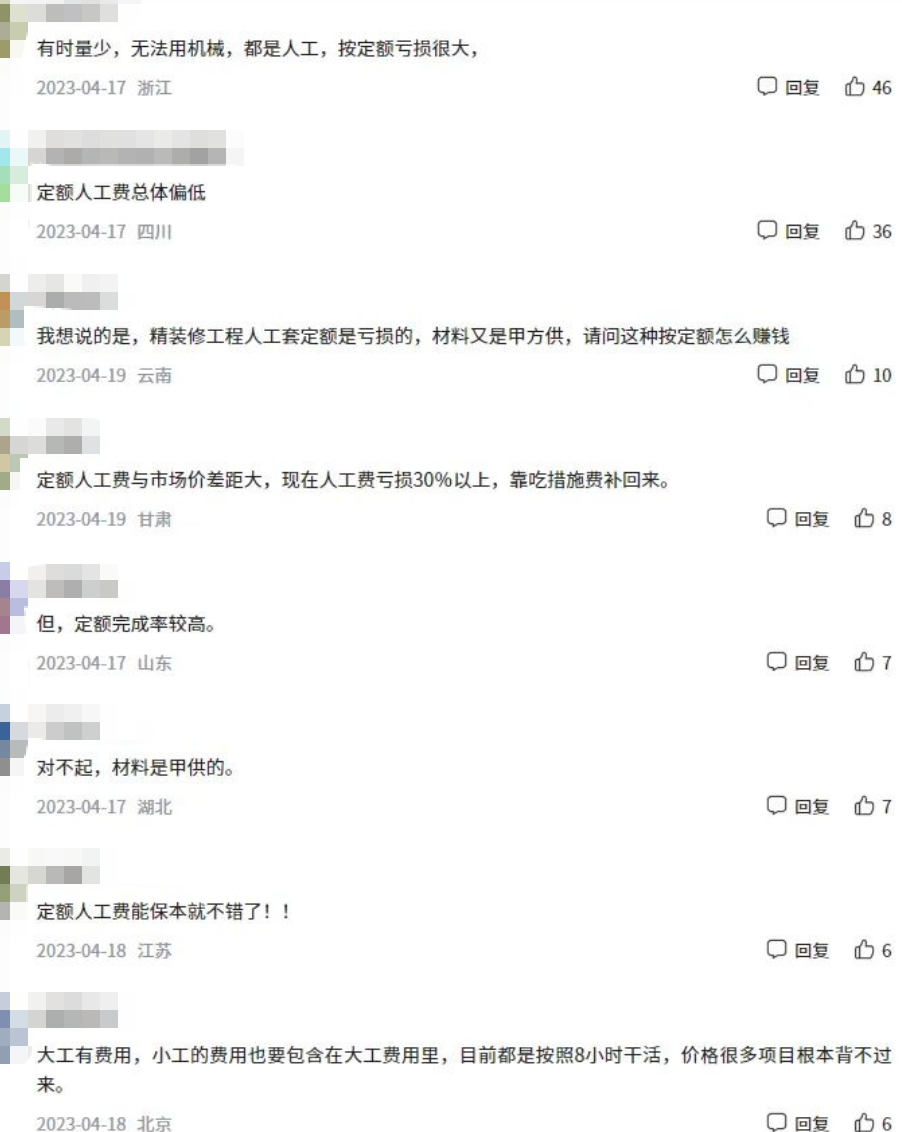

1 - 副本.png

    随着社会的进步、定额的定期修订,两者差额必然会逐渐减小,这是一个发展的过程。

相关文章

回到顶部
请复制以下网址分享
为什么市场价300元/天,而定额综合单价仅100元/工日?
https://m.gc5.com/gczj/zjlw/10465610.html
