工程变更到底该不该批?核清这7个责任问题

业主方项目管理 · 变更控制

设计出了一张变更单,不等于业主方就该批;施工单位报了费用,也不等于这笔钱就该认。真正危险的是把“技术上可以变”,直接当成“管理上应该变、费用上当然该付”。

工程变更最容易失控的地方,不是“变了”,而是责任和后果没核清

现场遇到条件变化、设计优化、设备调整、需求变化,工程变更本身并不异常。真正造成无效投资和结算争议的,往往是审批顺序出了问题:先同意施工,再补原因;先签工程量,再讨论责任;先认了方案,最后才发现新增费用没有计价依据,或者已经影响关键工期。

因此,变更审查不要一上来只问“多少钱”。先把7个责任问题核清,才能判断这项变更到底该不该批、谁该承担什么后果。

本文“7问”是项目管理实务审查框架,不是法规规定的统一七项程序。具体项目应优先执行合同约定、投资管理制度、变更审批权限及所在地适用规定。

1 - 副本(1).png

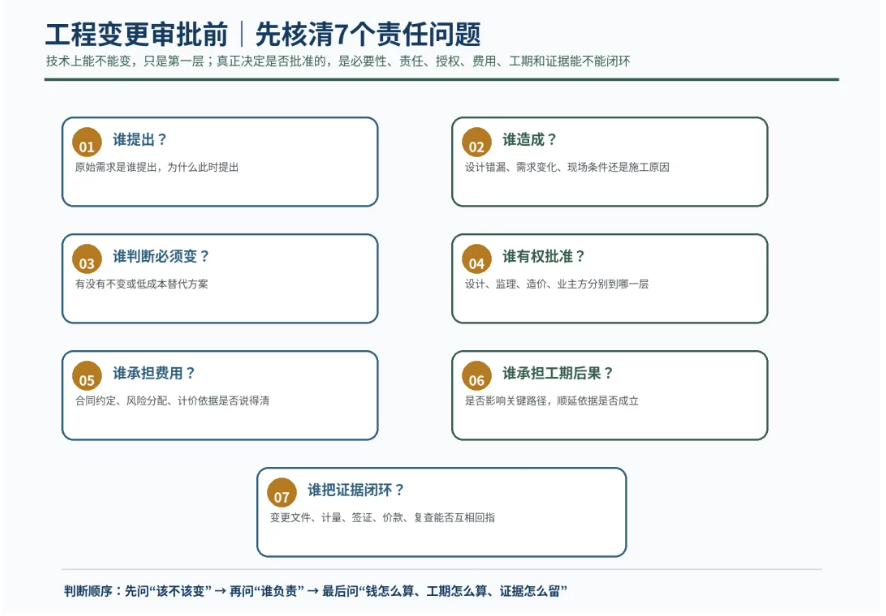

图:工程变更审批前7个责任问题

QUESTION 01   谁提出这项变更?

先把“谁想变、为什么现在变”写清楚

变更单上只写“现场需要调整”“为满足使用要求”远远不够。业主方首先要确认原始提出主体:是使用部门新增需求、设计单位主动修正、施工单位优化建议,还是现场条件客观变化。提出主体不同,后面的责任判断完全不同。

至少写清|提出人/单位、提出时间、原始问题、拟变内容、未变更前的现状和触发原因。

谁提出,不等于谁承担全部费用;但连提出源头都说不清,后续责任、计价和索赔几乎一定容易扯皮。

QUESTION 02   谁造成必须变更的条件?

责任源头要先分型,不能一律算“现场签证”

实务中建议先把原因分成几类:设计错漏或专业冲突;业主方需求变化;施工单位原因;不可预见现场条件;政策、标准或审批条件变化;材料设备停产、供应条件变化;合理优化建议。

分类的目的不是急着“追责”,而是确定后续费用和工期应该按什么逻辑处理。比如设计图纸冲突造成返工,与施工单位为了自身施工便利提出的方案调整,责任基础显然不同。

关键证据|原设计文件、会议纪要、现场照片、施工记录、勘察资料、询价/停产证明、往来函件等,应能还原“为什么必须变”。

QUESTION 03   谁判断这项变更真的有必要?

“更好”不等于“必须变”,先找有没有不变或低成本方案

这是最容易被忽略的一问。很多变更技术上确实更优,但并不代表项目必须增加投资。业主方应要求提出方说明:不变会产生什么后果?是否影响强制性标准、使用功能、质量安全或审批条件?有没有通过施工组织、局部调整、材料替代等方式解决?

三类通常更需要审慎放行|纯粹提高标准、使用部门临时新增需求、仅为了施工方便但增加投资的优化。

审查输出|至少形成“原方案—变更方案—替代方案”的技术、投资、工期对比,再决定是否放行。

QUESTION 04   谁有权批准?

技术确认、投资审批和合同确认不能由一个角色越权代替

设计单位可以对技术方案负责,监理可以按合同和监理职责提出审查意见,造价人员可以核价,但这些意见不当然等于业主方完成了投资决策。项目应按内部授权和合同约定明确:什么金额、什么类型的变更由谁审批,哪些事项还需履行原审批或概算调整程序。

监理签了“同意按变更施工”,也不应被简单理解为替业主方承诺全部新增费用。技术放行、工程量确认、价款确认和最终支付是不同管理动作。

对政府投资项目,若拟对批准的建设地点、建设规模、建设内容等作较大变更,或确需增加投资概算,还应按规定履行相应审批、核定程序。

QUESTION 05   谁承担新增费用?

先回到合同,再谈单价;先判责任,再谈金额

变更费用不能只看“确实干了多少”。先确认这项工作是否原合同范围内、合同有没有风险包干或调整约定、责任原因是否落在某一方承担的合同风险范围,再确定计价方法。

核价顺序|合同已有适用价格 → 合同约定的类似价格或调整机制 → 合同没有明确时,再按约定程序协商新增价格及适用计价规则。

司法解释也明确,因设计变更导致工程量或质量标准变化、双方对相关价款不能协商一致时,可以参照签约时当地建设行政主管部门发布的计价方法或计价标准;工程量争议则重点看施工过程中形成的签证等书面文件。

所以“工程量是真的”只解决了有没有发生,不自动解决“应由谁付、按什么价格付”。

QUESTION06   谁承担工期后果?

变更增加了工作量,不代表工期就当然顺延

工期责任要看变更是否真正影响关键路径,以及影响能否通过合理组织消化。业主方不能只看到“增加工程量”就认可延期,也不能只说“总工期不变”就否定客观影响。

至少核4件事|变更提出和批准时间、受影响工作是否位于关键路径、影响持续多久、施工单位是否采取了合理减损或赶工措施。

如果延误与发包人未按约提供场地、技术资料、材料设备等条件有关,或者发包人原因造成停建、缓建,民法典对顺延工期、停窝工等后果已有相应规则。项目仍应结合合同约定和实际因果关系判断。

QUESTION 07   谁负责把证据链闭环?

没有完整证据的变更,往往到了结算阶段才重新争一次

变更批准后还不能结束。真正能支撑结算的,是完整的过程证据:原始问题、设计变更文件、审批意见、实施前工程状态、必要的拆改工程量、实际完成工程量、材料设备变化、施工时间、计价资料和最终确认。

建议形成一条链|变更提出 → 原因证据 → 必要性审查 → 授权审批 → 实施指令 → 现场计量/签证 → 价款核定 → 工期处理 → 竣工图和结算回写。

最忌讳“先干再补手续”。确有紧急安全、抢险等特殊情形时,也应按项目制度启动应急授权,并及时补齐责任、计量和审批证据。

一个现场例子:同样是“设备换型号”,责任可能完全不同

假设某泵组准备更换型号。如果原因是设计阶段没有核对现场接口,原型号根本无法安装,重点应追查设计依据、接口条件和由此产生的费用责任;如果原型号可以正常实施,只是使用部门临时要求提高配置,重点就变成需求变更是否必要、谁批准新增投资;如果施工单位因自身采购原因提出替代,则还要看是否降低性能、是否影响工期,以及合同是否允许因此增加费用。

表面上都是“设备变更”,但责任源头不同,审批结论、费用承担和工期处理都可能不同。变更管理真正要审的是原因链,而不是只审最后那张变更单。

变更审批时,建议守住3个“不直接批”

原因没核清|不直接批。先把原始问题、责任源头和证据补齐。

必要性没论证|不直接批。先比较不变、替代和变更三种方案。

费用和工期后果没评估|不直接批。避免技术上先放行,结算和索赔最后重新谈。

真正有效的变更管理,是在施工前把结算争议提前解决一半

工程变更并不可怕。真正危险的是:技术问题解决了,责任没解决;工程量确认了,价格没解决;现场做完了,授权没解决;结算送审了,才开始重新讨论当初为什么变。

业主方和项目管理团队真正应该建立的,不是“变更越少越好”,而是一套能够把必要性、责任、授权、费用、工期和证据同时锁住的审查机制。

一句话:先判断“该不该变”,再判断“谁负责”;最后才是“钱怎么算、工期怎么算、证据怎么留”。顺序一旦反了,变更就很容易从技术问题变成投资和结算问题。

回头抽查你们项目最近3份工程变更:能不能把这7个问题全部回答清楚?如果其中有两三个只能靠口头解释,结算阶段就已经存在争议风险。



技术依据:

主要核对:《中华人民共和国民法典》建设工程合同相关条款;

《最高人民法院关于审理建设工程施工合同纠纷案件适用法律问题的解释(一)》;

《政府投资条例》;《中华人民共和国招标投标法》及《招标投标法实施条例》。

本文“7问”为项目管理实务审查框架,并非统一法定流程;

具体项目应结合合同、授权制度、投资性质和所在地现行规定执行。
