土石方工程清单算法

 定额计价方式工程造价的确定,主要是按设计图纸及统一的工程量计算规则计算工程量,并套用统一的定额与单价,计算出工程直接费,然后按照规定的取费标准计算间接费及有关费用,最终确定工程的概预算,由施工单位承建,并在竣工后编制出结算和决算,经审核后即为工程的最终造价。这样就不能体现企业的竞争力。为了适应市场的需要和与国际接轨,2003建设部颁布了清单计价规范,通过几年的使用,发现03规范又有许多不足的地方,2008年又颁布了08清单计价规范。

清单计价的特点:它分为五部分,既分部分项工程费、措施项目费、其它项目费、规费、税金,下面首先我们来看第一部分:

一、土(石)方工程

概述:

这一章分四部分,A.1.1(土方工程)、A.1.2(石方工程)、A.1.3(土石方回填)、A.1.4(其它)。在这四部分内容里A.1.1(土方工程)、A.1.3(土石方回填)这两部分是重点,一般的工民建工程里都要用到。

A.2.1平整场地

平整场地:是将天然地面改造成所要求的设计平面时所进行的土石方施工全过程。场地平整前必须确定场地设计标高(一般在设计文件中规定),计算挖方和填方的工程量,确定挖方、填方的平衡调配,选择土方施工机械,拟定施工方案。

规则:按设计图示尺寸以建筑物首层面积计算。

例如:

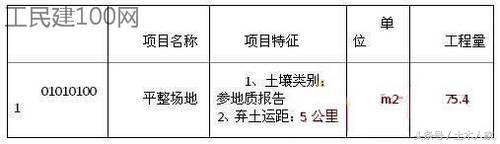

建筑面积:11.6*6.5=75.4m2

工作内容:1、土方挖填,2、场地平整,3、运输

注意事项:用于建筑物场地厚度在±30cm以内的挖、填、运、找平。如果超过这个厚度,就要按挖土方的来计算工程量。

套项:

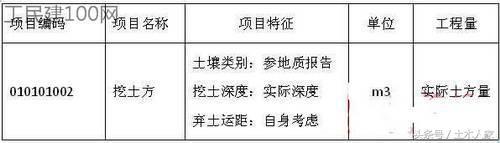

挖土方挖土方:用于建筑物场地厚度在±30cm以外的竖向布置挖土或山坡切土。规则:设计图示尺寸以体积计算。工作内容:1、排地表水,2、土方开挖,3、挡土板支拆,4、截桩头,5、基底钎探,6、运输。注意事项:挖土方和平整场地、挖基础土方的区别。套项:

挖基础土方挖基础土方:第2和第3是有区别的,一般工民建工程的基础挖土方都用的是这一条清单。它包括带形基础、独立基础、满堂基础及设备基础、人工挖孔桩等。规则:按设计图示尺寸以基础垫层面积乘以挖土深度计算。因为在2003年以前,大家都用的是定额规则,对于这条清单的规则会有许多疑问,是否和定额一样要考虑工作面、放坡等,例如:

很清楚就能看到清单的工程量和定额的工程量是不一样的,清单的量小,定额的量大,主要是因为两个规则不同,清单不含工作面积放坡,而定额需要考虑。

例如:

基础垫层的平面图

土方剖面图清单的基础挖土体积:垫层面积乘以挖土深度。例如:

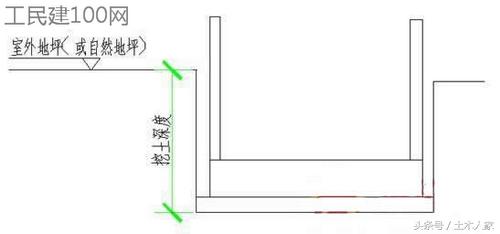

基础土方:根据土方说明第3条规定,这个案例及既没有交付施工场地的标高,又没有自然地面标高,那我们就按室外地坪标高来计算挖土的深度。挖土深度按室外地坪至基础垫层底。V=(3.3*2+4.5+0.6*2)*(6+0.6*2)*(1.6-0.45)=101.844m3工作内容:1、排地表水,2、土方开挖,3、挡土板支拆,4、截桩头,5、基底钎探,6、土方运输,也就是说在组价时要考虑这些内容。注意事项:挖土方是一个综合性比较强的清单项,在工作内容里可以看到,案例是一个大开挖土方,如果有沟槽、基坑,在同一个工程里套的是同一个清单项,可以用后三位的顺序码分开,例如:大开挖(010101003001)、沟槽(010101003002)、基坑(010101003003)套项:

冻土开挖规则:按设计图示尺寸以开挖面积乘以厚度以体积计算。工作内容:1、打眼、装药、爆破,2、开挖,3、清理,4、运输挖淤泥、流沙规则:按设计图示位置、界限以体积计算。

工作内容:1、挖淤泥、流沙,2、弃淤泥、流沙管沟土方规则:按设计图示以管道中心线长度计算。工作内容:1、排地表水,2、土方开挖,3、挡土板支拆,4、运输,5、回填A.2.2在A.1.1(土方工程)里着重介绍这三条清单的规则及计算方法,A.1.2的类似,就不再一一介绍。

A.2.3土(石)方回填规则:按设计图示尺寸以体积计算。那就是按实计算。它的注解(1、场地回填:回填面积乘以平均回填厚度;2、室内回填:主墙间净面积乘以回填厚度;3、基础回填:挖方体积减去设计室外地坪以下埋设的基础体积(包括基础垫层及其他构筑物))通过注解,我们可以了解到,这条清单实用于三种类型的回填土。工作内容:1、土挖(石)方,2、装卸、运输,3、回填,4、分层碾压、夯实。

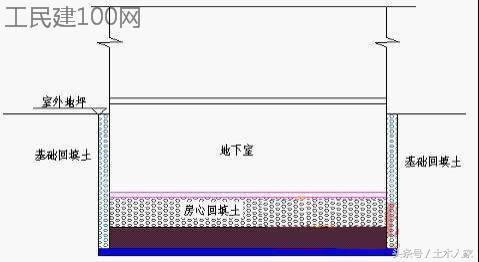

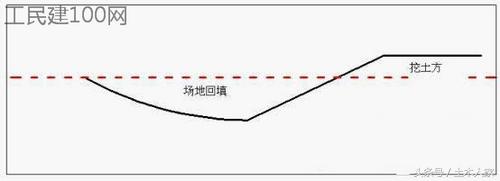

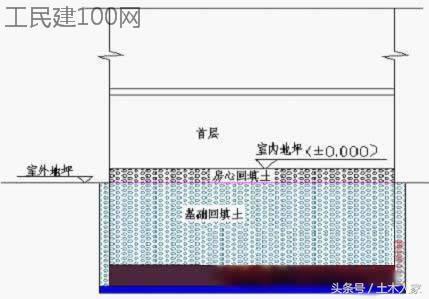

场地回填和前面的挖土方是配套使用的,也就是说如图±30cm以外挖填,就套这两条清单项;室内回填指的是基础以上房间内的回填,而基础回填是指在有地下室时是地下室外墙以外的回填土;无地下室时是指室外地坪一下的回填土。

有地下室 无地下室其它:土壤类别一般地质勘察报告上会有;土石方的体积折算在挖运土方时会用到,至于上面的基础回填和房心回填都要求是夯填。

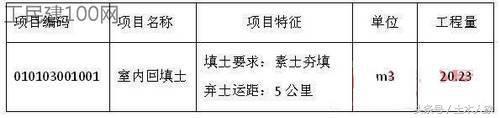

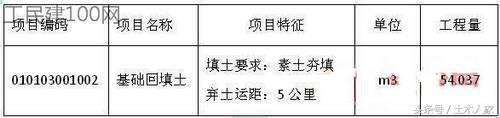

注意事项:回填土包括场地回填、室内回填、基础回填三部分,清单项是一个,可以用顺序码分开。例如:场地回填(010103001001)、室内回填(010103001002)、基础回填(010103001003)顺序码没有先后顺序之分。例如:室内回填V=57.79(主墙间净面积)*(0.45-0.1)(室外地坪-地面厚度)=20.23m3基础回填V=101.844(挖土量)-47.807(基础所有构件量)=54.037M3套项:室内回填

套项:基础回填 A.2.4 其他相关问题应按下列规定处理:1、土壤及岩石的分类应按A.1.4-1确定。(土壤及岩石分类表略)2、土石方体积应按挖掘前的天然实体积计算。(天然密实体积折算表略)3、挖土方平均厚底应按自然地面测量标高至设计地坪标高的平均厚度确定。基础土方、石方开挖深度应按基础垫层底表面标高至交付施工现场地标高确定,物交付施工场地标高是,应按自然地面标高确定。
