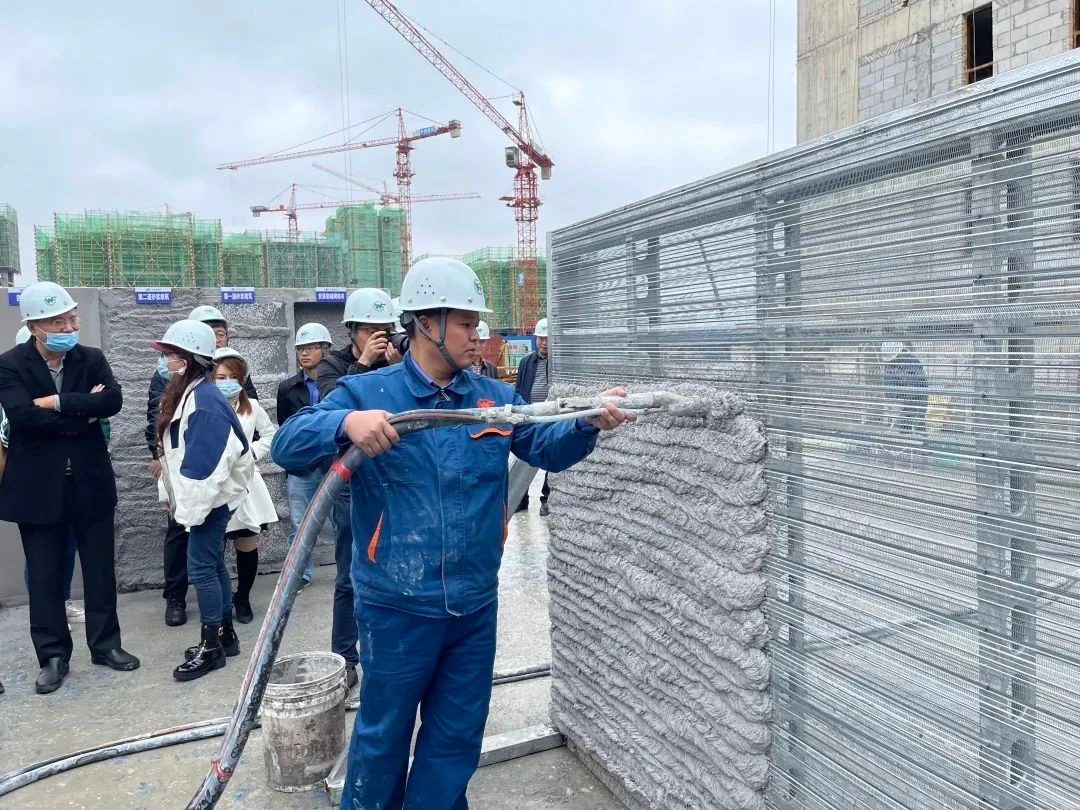

施工人员演示磷石膏砂浆喷筑过程
喷筑式磷石膏复合内隔墙墙体是采用冷弯薄壁型钢、有筋钢板网为骨架,石膏喷筑砂浆为墙体填充料,以机械喷筑方式形成一体的复合墙体,具有轻质高强、厚度可调、高度不限、形状可变、管线预埋、整体无缝、不开裂、隔声优异、抗震、防火、隔热、节能的技术优势。
喷筑式磷石膏复合墙体构造示意图
与砌筑墙体相比,可省去二次构造、管线开槽和补槽及双面抹灰三个工序。所用材料冷弯薄壁型钢、有筋钢板网、石膏墙体喷筑砂浆全部由工厂预制生产,运抵现场进行组装。石膏墙体喷筑砂浆由散装汽车运抵现场打入智能散装罐,通过气力输送系统将物料输送至专用混合泵自动加水、搅拌、连续喷筑成墙。该技术具有施工速度快、施工安全、文明施工、安装简易、管理简单等优点。

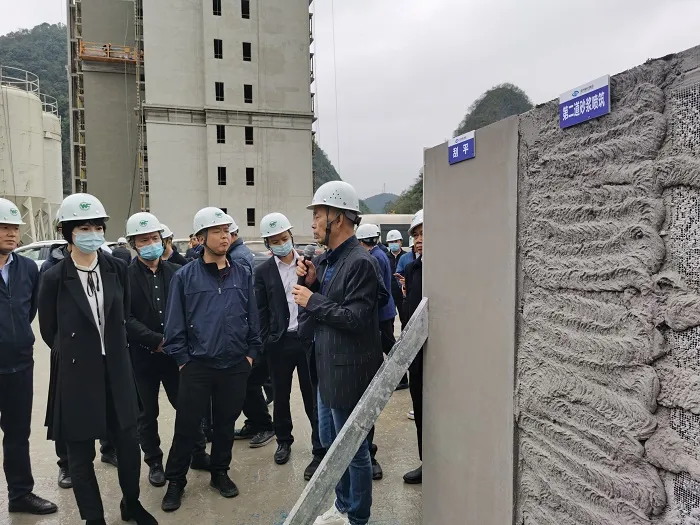

磷石膏砂浆喷筑样板墙
喷筑式磷石膏复合墙体工艺属于‘装配式’建筑中的一种,与砌筑成墙相比,所用工种为后者的四分之一,工期为后者的六分之一……
施工人员演示磷石膏砂浆喷筑过程
施工流程:放线→安装轻钢龙骨→安装有筋钢板网→安装水电管槽→防潮层施工→打灰饼→第一道喷筑→干燥→冲筋→第二道喷筑并刮平→修补、打磨→墙体成品验收

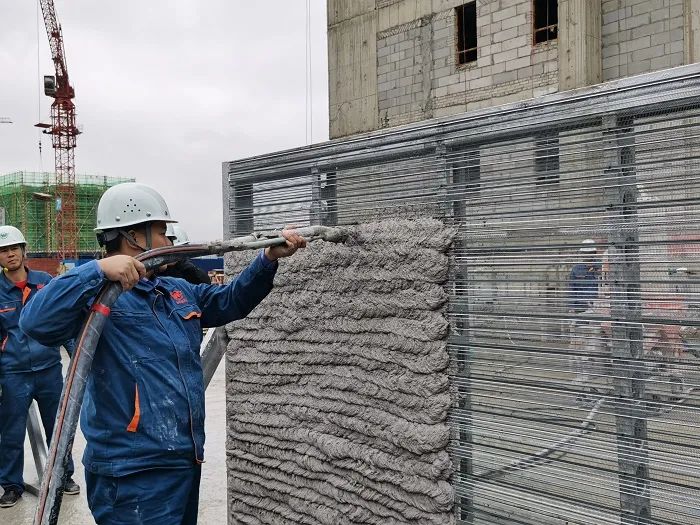

技术人员正在喷筑磷石膏砂浆
(1)安装轻钢龙骨:沿弹线之间排列冷弯格构型钢(龙骨),使用膨胀螺丝将龙骨与梁板进行固定;根据弹响位置,安装两侧立柱及中间梁柱,上下端用自攻螺丝连接;上导梁、左右立柱与梁柱间缝隙,使用泡沫条或发泡聚氨酯进行填缝。
(2)安装有筋钢板网:安装一侧有筋钢板网,在两端、中间与立柱使用钢排钉进行固定,钢板网应在立柱处对接,禁止搭接;安装另一侧150mm浇筑网,过程考虑预埋水电套管、线盒等。
(3)防潮层施工:距离地面150mm高度,采用细石混凝土施工,厚度与轻钢龙骨厚度相同。
(4)喷筑第一道墙体喷筑砂浆:用喷筑砂浆喷筑第一道墙体,喷筑厚度40mm,并抹平;与梁柱接缝处使用250宽网格布进行接缝处理。
(5)喷筑第二道墙体喷筑砂浆并刮平:第一道砂浆喷筑完成并干燥后,在墙体的两侧面分别喷筑10mm厚轻质抹灰砂浆,与筋条齐平,并沿筋条刮平。
(6)修补、打磨:墙体喷筑完成后,对平整度不符合要求的部位进行修补打磨。

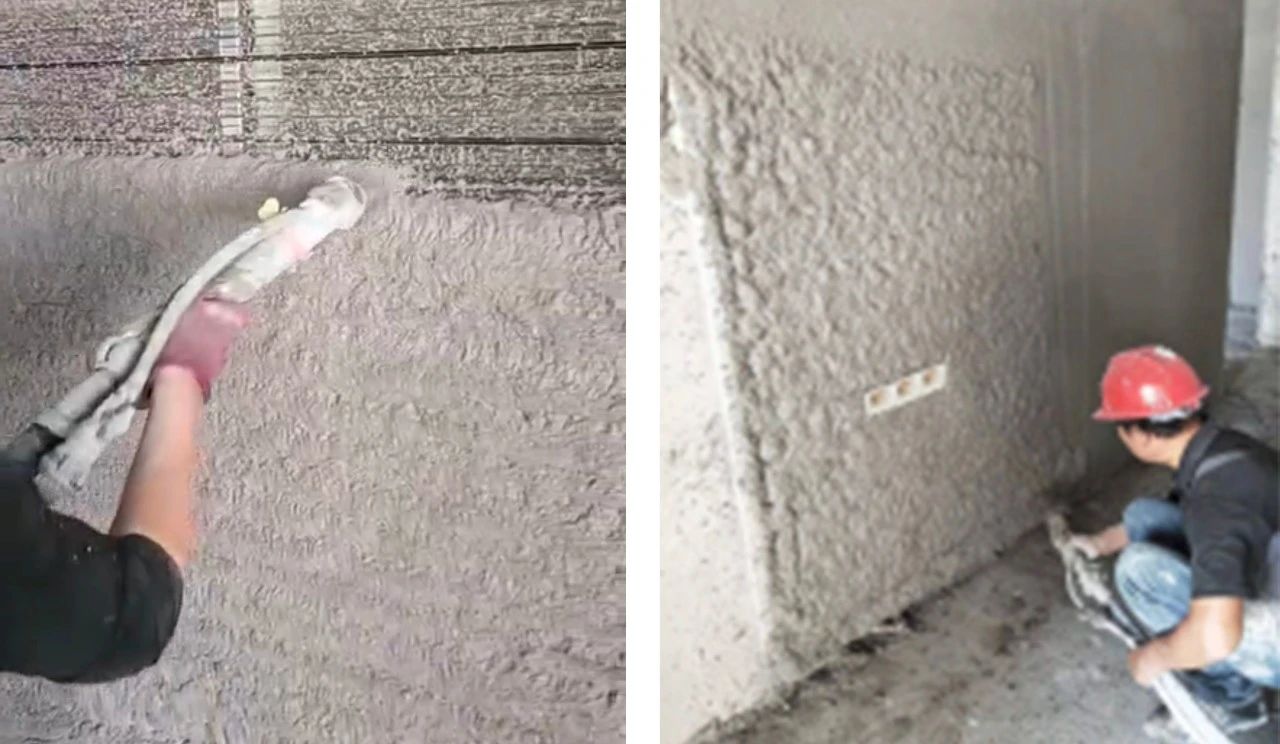

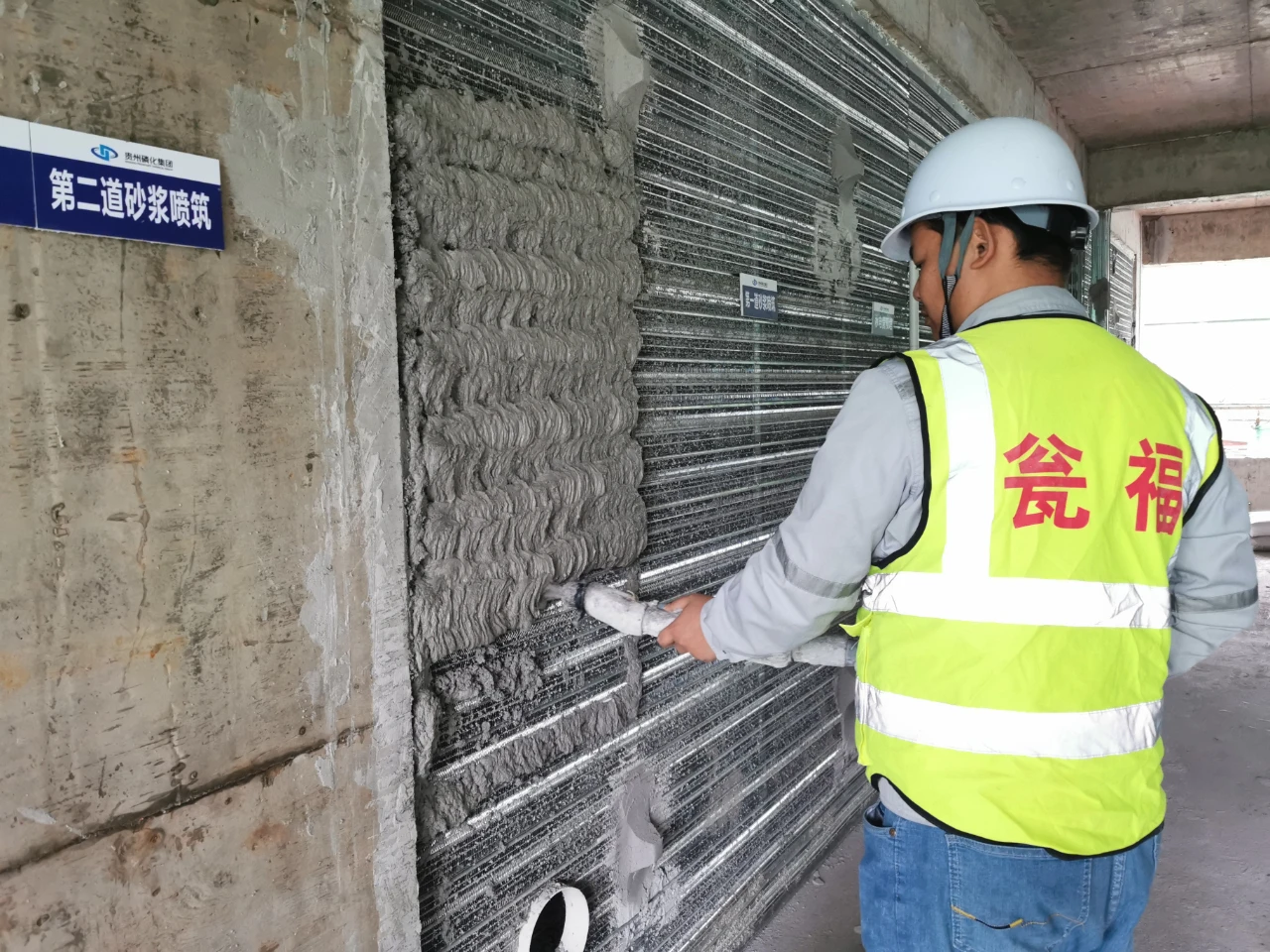

第一次砂浆喷筑 第二次喷筑刮平
